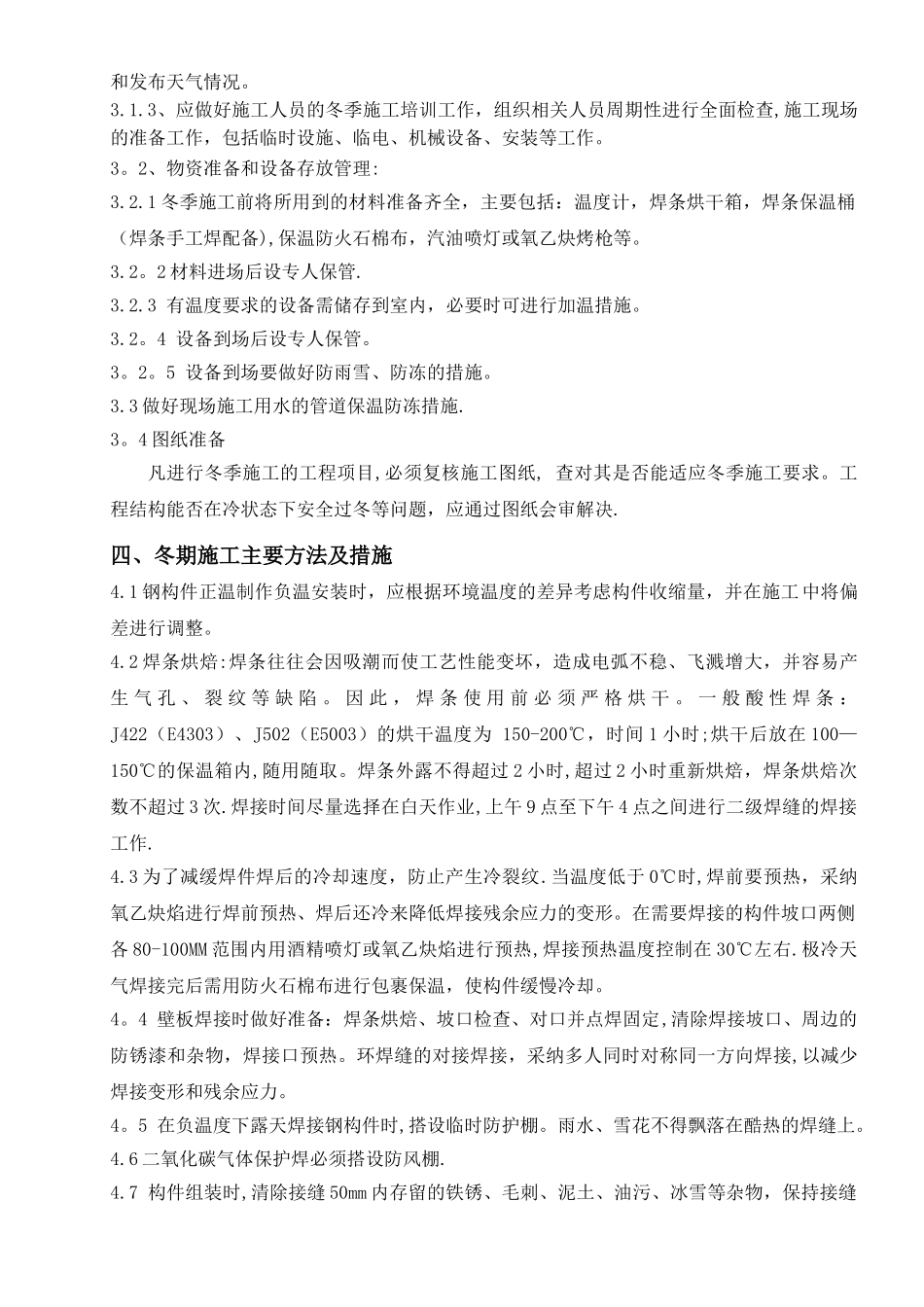

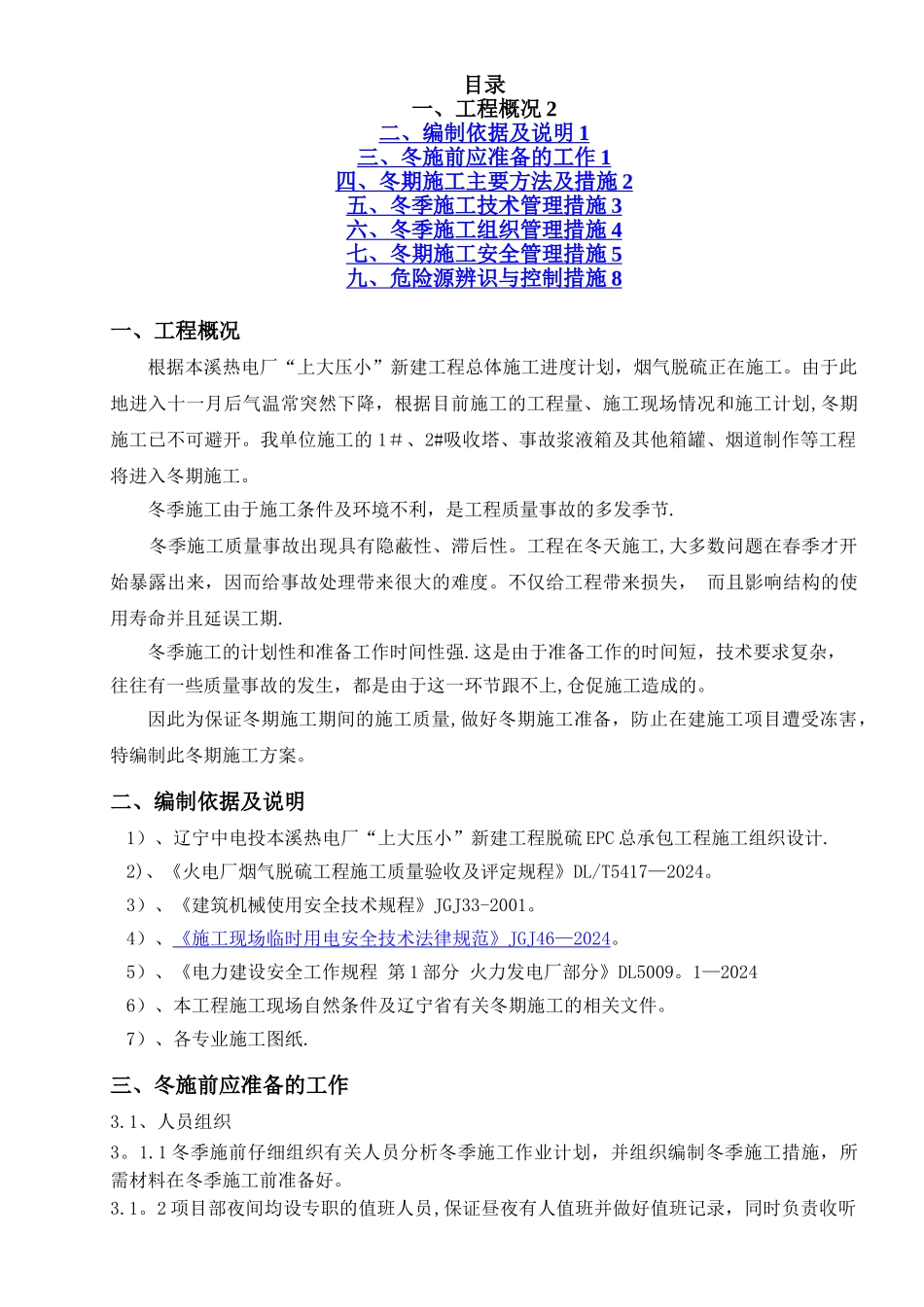

工程名称:辽宁中电投本溪热电厂“上大压小”新建工程脱硫 EPC 总承包工程安装工程冬季施工方案编制人工程管理部安全监察部技术负责人项目负责人福建龙净环保股份有限公司本溪脱硫项目部版权所有 COPYRIGHT页数 PAGE共 11 页目录一、工程概况 2二、编制依据及说明 1 三、冬施前应准备的工作 1 四、冬期施工主要方法及措施 2 五、冬季施工技术管理措施 3 六、冬季施工组织管理措施 4 七、冬期施工安全管理措施 5 九、危险源辨识与控制措施 8 一、工程概况根据本溪热电厂“上大压小”新建工程总体施工进度计划,烟气脱硫正在施工
由于此地进入十一月后气温常突然下降,根据目前施工的工程量、施工现场情况和施工计划,冬期施工已不可避开
我单位施工的 1#、2#吸收塔、事故浆液箱及其他箱罐、烟道制作等工程将进入冬期施工
冬季施工由于施工条件及环境不利,是工程质量事故的多发季节
冬季施工质量事故出现具有隐蔽性、滞后性
工程在冬天施工,大多数问题在春季才开始暴露出来,因而给事故处理带来很大的难度
不仅给工程带来损失,而且影响结构的使用寿命并且延误工期
冬季施工的计划性和准备工作时间性强
这是由于准备工作的时间短,技术要求复杂,往往有一些质量事故的发生,都是由于这一环节跟不上,仓促施工造成的
因此为保证冬期施工期间的施工质量,做好冬期施工准备,防止在建施工项目遭受冻害,特编制此冬期施工方案
二、编制依据及说明1)、辽宁中电投本溪热电厂“上大压小”新建工程脱硫 EPC 总承包工程施工组织设计
2)、《火电厂烟气脱硫工程施工质量验收及评定规程》DL/T5417—2024
3)、《建筑机械使用安全技术规程》JGJ33-2001
4)、《施工现场临时用电安全技术法律规范》 JGJ46—2024
5)、《电力建设安全工作规程 第 1 部分 火力发电厂部分》DL5009
1—20246)、本工
