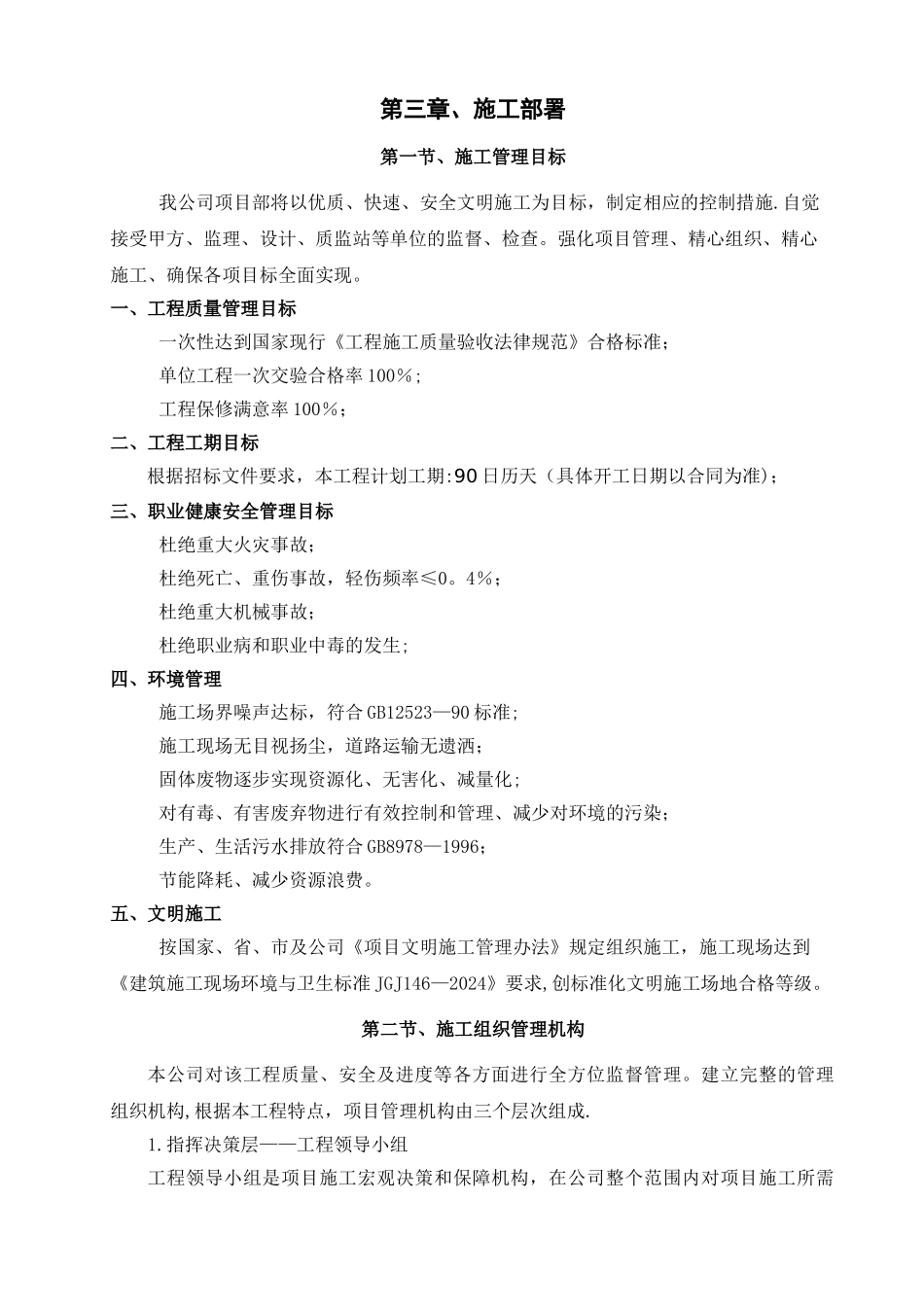

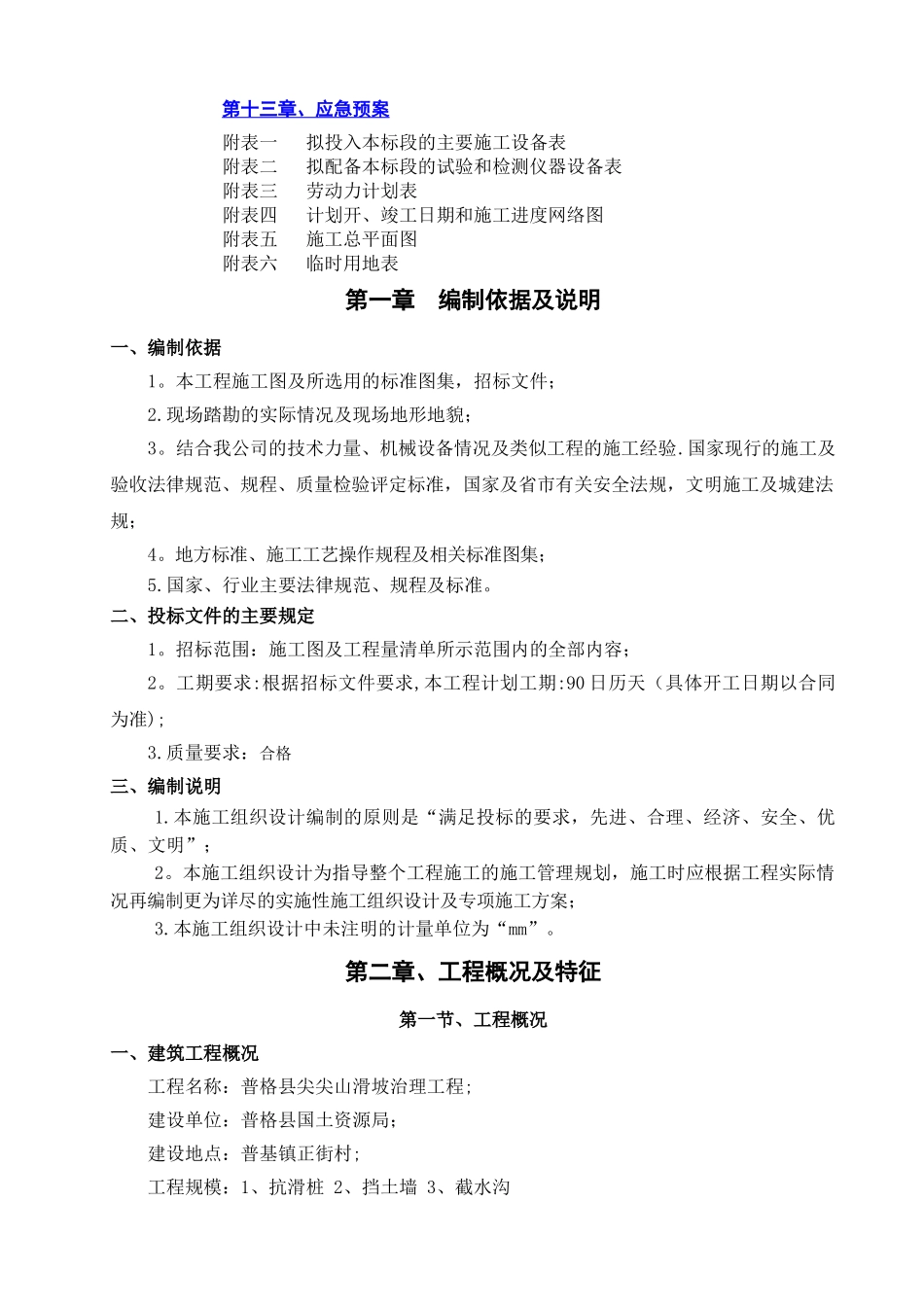

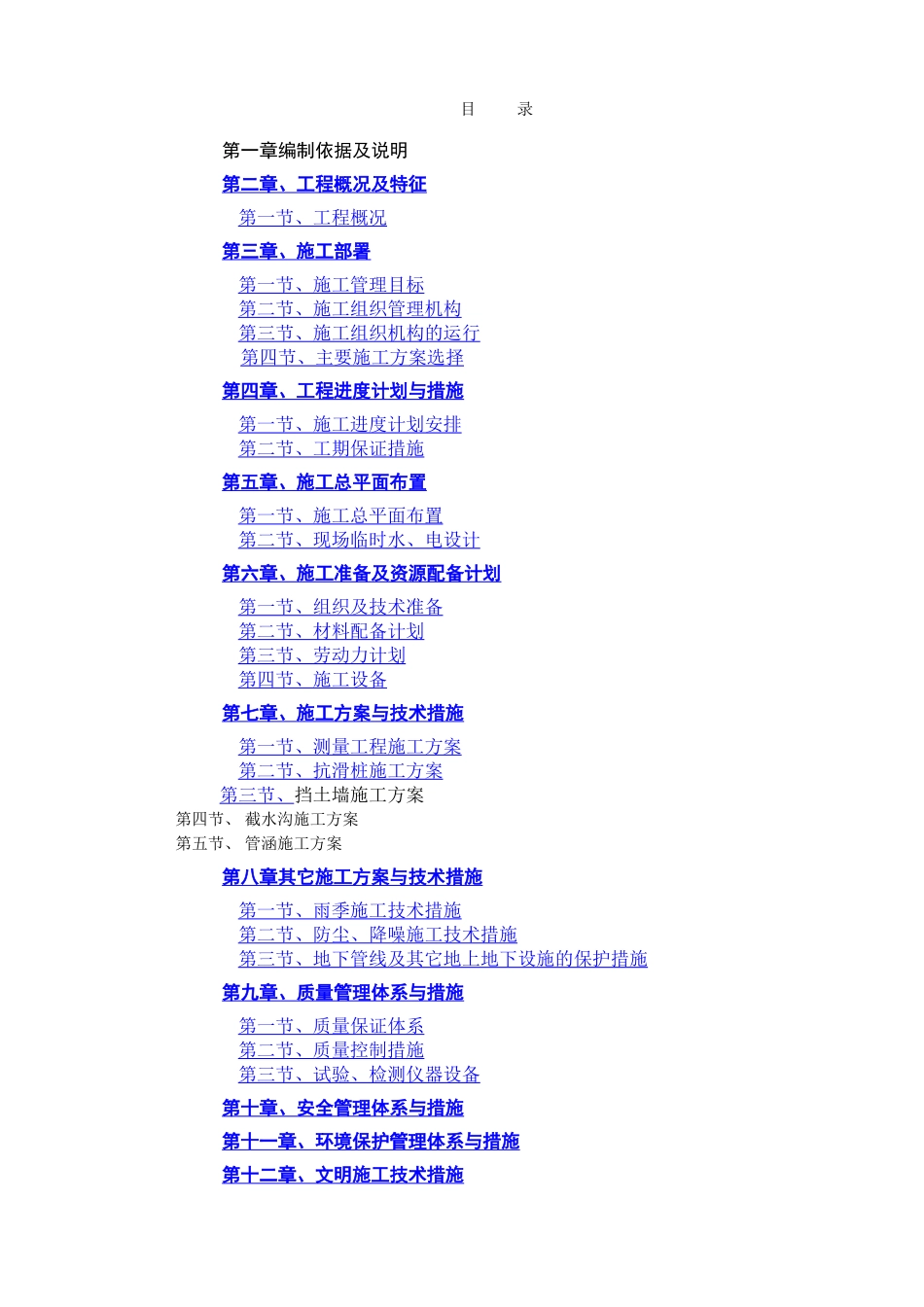

目 录第一章编制依据及说明第二章、工程概况及特征第一节、工程概况 第三章、施工部署第一节、施工管理目标 第二节、施工组织管理机构 第三节、施工组织机构的运行 第四节、主要施工方案选择 第四章、工程进度计划与措施第一节、施工进度计划安排 第二节、工期保证措施 第五章、施工总平面布置第一节、施工总平面布置 第二节、现场临时水、电设计 第六章、施工准备及资源配备计划第一节、组织及技术准备 第二节、材料配备计划 第三节、劳动力计划 第四节、施工设备 第七章、施工方案与技术措施第一节、测量工程施工方案 第二节、抗滑桩施工方案 第三节、 挡土墙施工方案 第四节、 截水沟施工方案 第五节、 管涵施工方案第八章其它施工方案与技术措施第一节、雨季施工技术措施 第二节、防尘、降噪施工技术措施 第三节、地下管线及其它地上地下设施的保护措施 第九章、质量管理体系与措施第一节、质量保证体系 第二节、质量控制措施 第三节、试验、检测仪器设备 第十章、安全管理体系与措施第十一章、环境保护管理体系与措施第十二章、文明施工技术措施第十三章、应急预案附表一 拟投入本标段的主要施工设备表附表二 拟配备本标段的试验和检测仪器设备表附表三 劳动力计划表附表四 计划开、竣工日期和施工进度网络图附表五 施工总平面图附表六 临时用地表第一章 编制依据及说明一、编制依据1。本工程施工图及所选用的标准图集,招标文件;2.现场踏勘的实际情况及现场地形地貌;3。结合我公司的技术力量、机械设备情况及类似工程的施工经验.国家现行的施工及验收法律规范、规程、质量检验评定标准,国家及省市有关安全法规,文明施工及城建法规;4。地方标准、施工工艺操作规程及相关标准图集;5.国家、行业主要法律规范、规程及标准。二、投标文件的主要规定1。招标范围:施工图及工程量清单所示范围内的全部内容;2。工期要求:根据招标文件要求,本工程计划工期:90 日历天(具体开工日期以合同为准);3.质量要求:合格三、编制说明1.本施工组织设计编制的原则是“满足投标的要求,先进、合理、经济、安全、优质、文明”;2。本施工组织设计为指导整个工程施工的施工管理规划,施工时应根据工程实际情况再编制更为详尽的实施性施工组织设计及专项施工方案;3.本施工组织设计中未注明的计量单位为“mm”。第二章、工程概况及特征第一节、工程概况一、建筑工程概况工程名称:普格县尖尖山滑坡治理工程;建设单位:普格...
