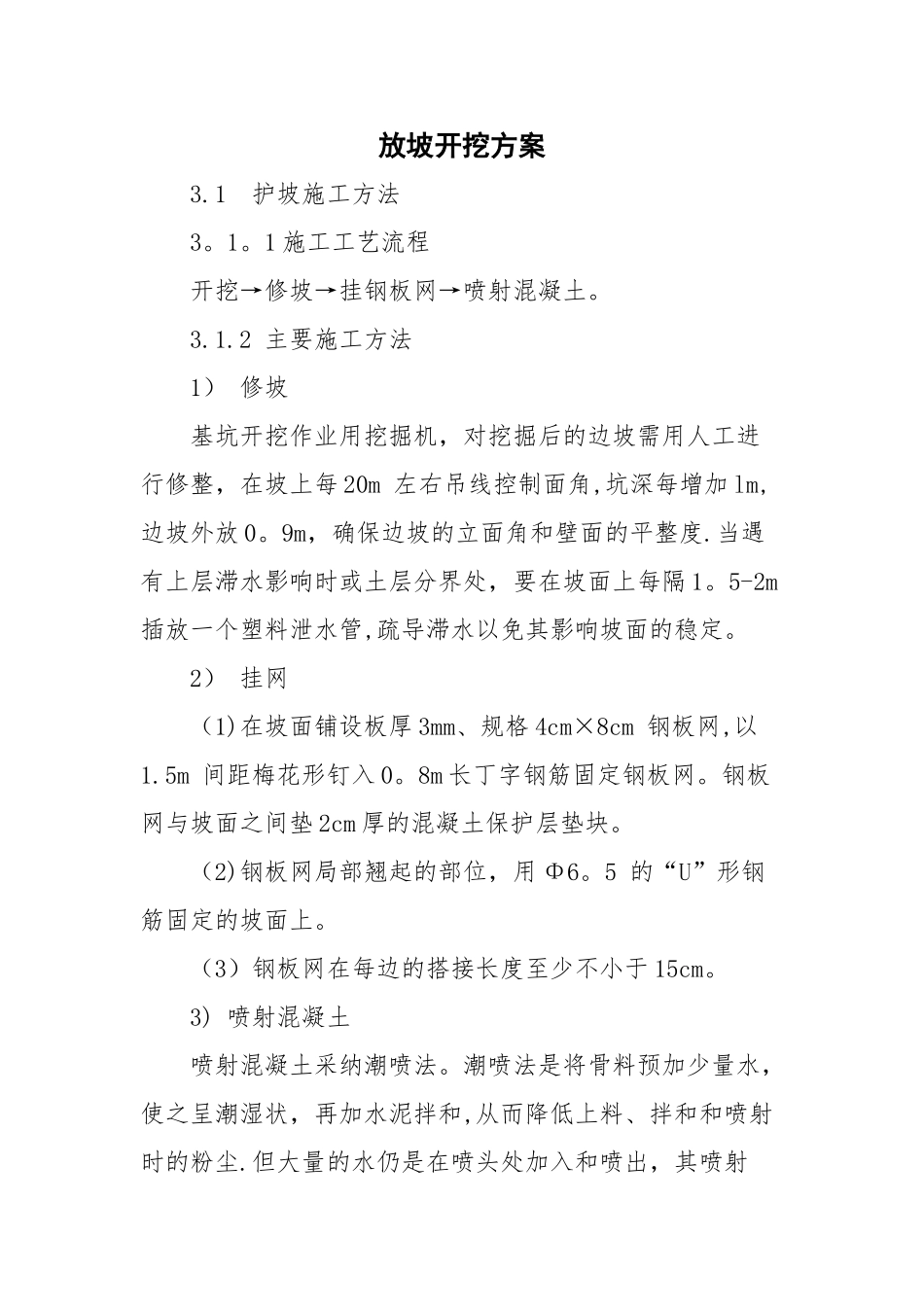

放坡开挖方案3
1 护坡施工方法3
1 施工工艺流程开挖→修坡→挂钢板网→喷射混凝土
2 主要施工方法1) 修坡基坑开挖作业用挖掘机,对挖掘后的边坡需用人工进行修整,在坡上每 20m 左右吊线控制面角,坑深每增加 lm,边坡外放 0
9m,确保边坡的立面角和壁面的平整度
当遇有上层滞水影响时或土层分界处,要在坡面上每隔 1
5-2m插放一个塑料泄水管,疏导滞水以免其影响坡面的稳定
2) 挂网(1)在坡面铺设板厚 3mm、规格 4cm×8cm 钢板网,以1
5m 间距梅花形钉入 0
8m 长丁字钢筋固定钢板网
钢板网与坡面之间垫 2cm 厚的混凝土保护层垫块
(2)钢板网局部翘起的部位,用 Φ6
5 的“U”形钢筋固定的坡面上
(3)钢板网在每边的搭接长度至少不小于 15cm

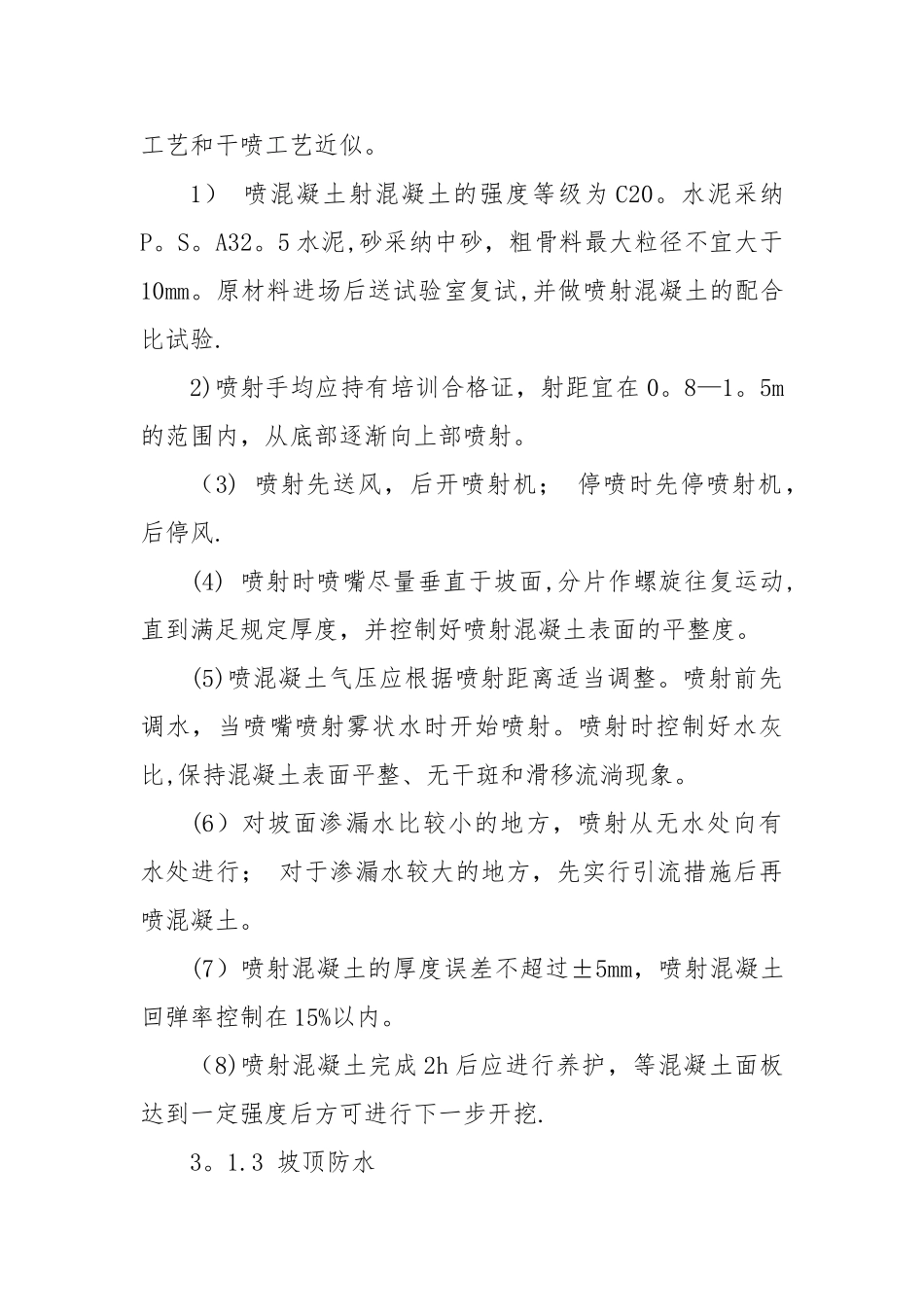

3) 喷射混凝土喷射混凝土采纳潮喷法
潮喷法是将骨料预加少量水,使之呈潮湿状,再加水泥拌和,从而降低上料、拌和和喷射时的粉尘
但大量的水仍是在喷头处加入和喷出,其喷射工艺和干喷工艺近似
1) 喷混凝土射混凝土的强度等级为 C20
5 水泥,砂采纳中砂,粗骨料最大粒径不宜大于10mm
原材料进场后送试验室复试,并做喷射混凝土的配合比试验
2)喷射手均应持有培训合格证,射距宜在 0
5m的范围内,从底部逐渐向上部喷射
(3) 喷射先送风,后开喷射机; 停喷时先停喷射机,后停风
(4) 喷射时喷嘴尽量垂直于坡面,分片作螺旋往复运动,直到满足规定厚度,并控制好喷射混凝土表面的平整度
(5)喷混凝土气压应根据喷射距离适当调整
喷射前先调水,当喷嘴喷射雾状水时开始喷射
喷射时控制好水灰比,保持混凝土表面平整、无干斑和滑移流淌现象
(6)对坡面渗漏水比较小的地方,喷射从无水处向有水处进行; 对于渗漏水较大的地方,先实行引流措施后再喷混凝土

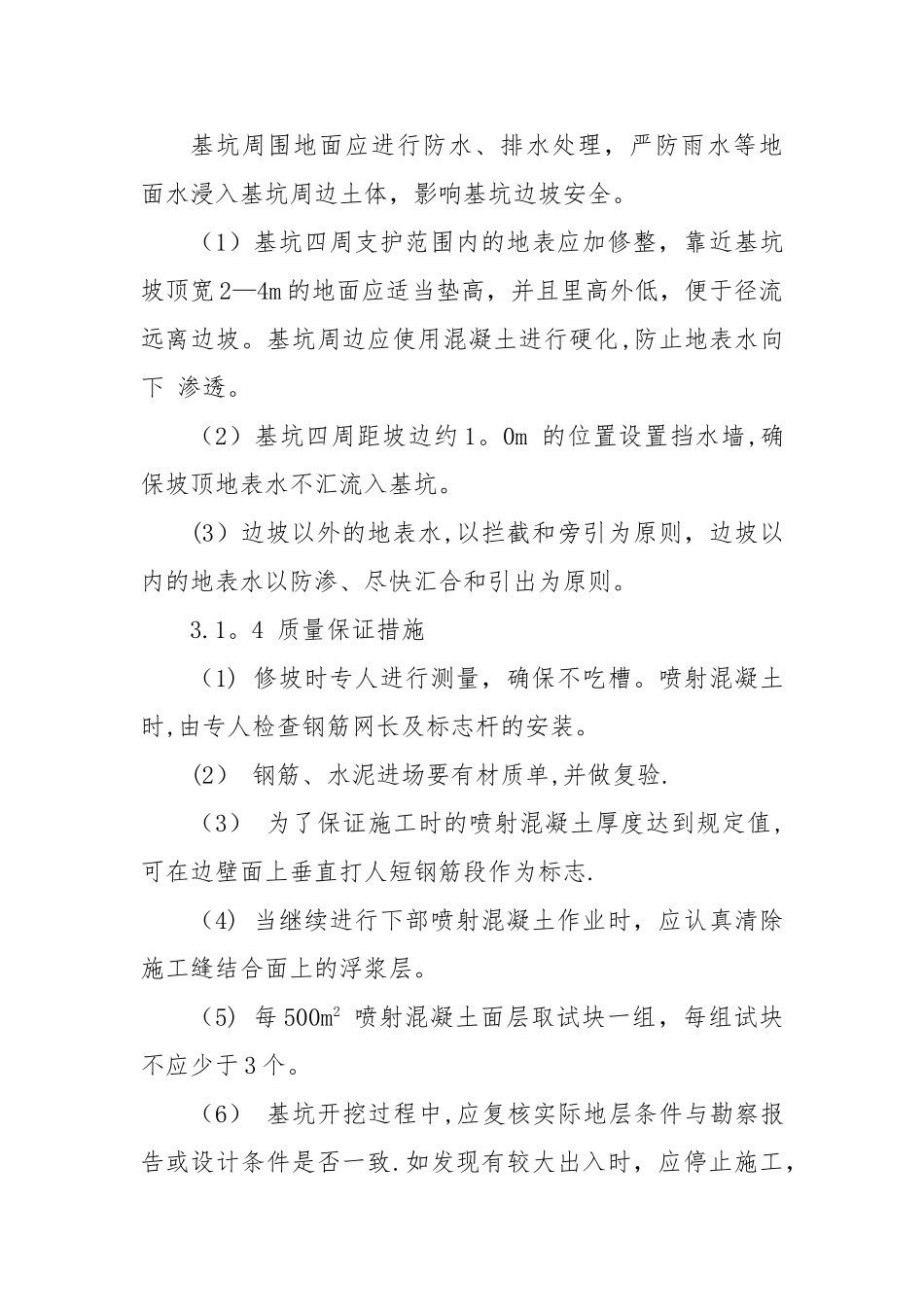

(7)喷射混凝土的厚度误差不超过±
