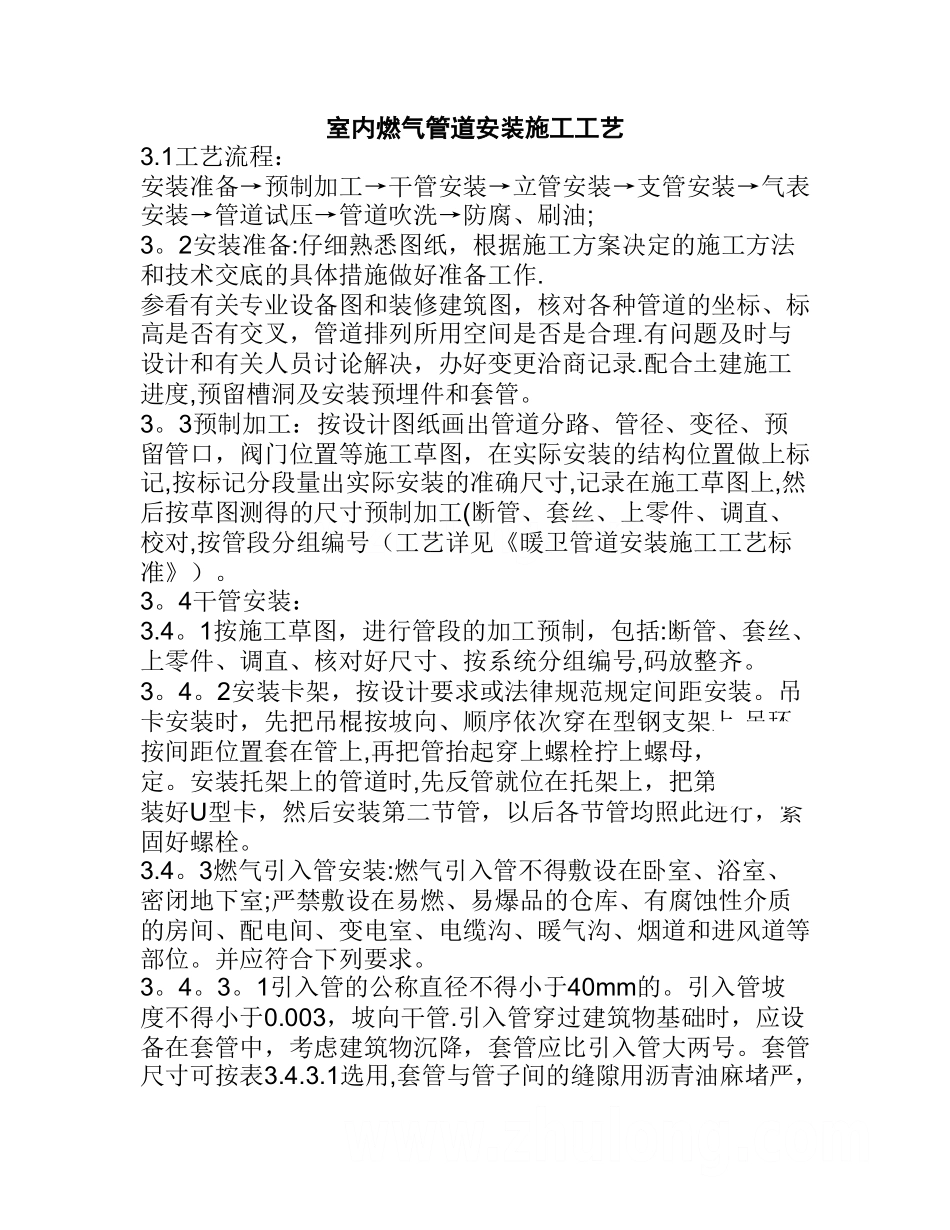

室内燃气管道安装施工工艺3
1工艺流程:安装准备→预制加工→干管安装→立管安装→支管安装→气表安装→管道试压→管道吹洗→防腐、刷油;3
2安装准备:仔细熟悉图纸,根据施工方案决定的施工方法和技术交底的具体措施做好准备工作
参看有关专业设备图和装修建筑图,核对各种管道的坐标、标高是否有交叉,管道排列所用空间是否是合理
有问题及时与设计和有关人员讨论解决,办好变更洽商记录
配合土建施工进度,预留槽洞及安装预埋件和套管
3预制加工:按设计图纸画出管道分路、管径、变径、预留管口,阀门位置等施工草图,在实际安装的结构位置做上标记,按标记分段量出实际安装的准确尺寸,记录在施工草图上,然后按草图测得的尺寸预制加工(断管、套丝、上零件、调直、校对,按管段分组编号(工艺详见《暖卫管道安装施工工艺标准》)
4干管安装:3
1按施工草图,进行管段的加工预制,包括:断管、套丝、上零件、调直、核对好尺寸、按系统分组编号,码放整齐
2安装卡架,按设计要求或法律规范规定间距安装
吊卡安装时,先把吊棍按坡向、顺序依次穿在型钢支架上,吊环按间距位置套在管上,再把管抬起穿上螺栓拧上螺母,将管固定
安装托架上的管道时,先反管就位在托架上,把第一节管装好U型卡,然后安装第二节管,以后各节管均照此进行,紧固好螺栓
3燃气引入管安装:燃气引入管不得敷设在卧室、浴室、密闭地下室;严禁敷设在易燃、易爆品的仓库、有腐蚀性介质的房间、配电间、变电室、电缆沟、暖气沟、烟道和进风道等部位
并应符合下列要求
1引入管的公称直径不得小于40mm的
引入管坡度不得小于0
003,坡向干管

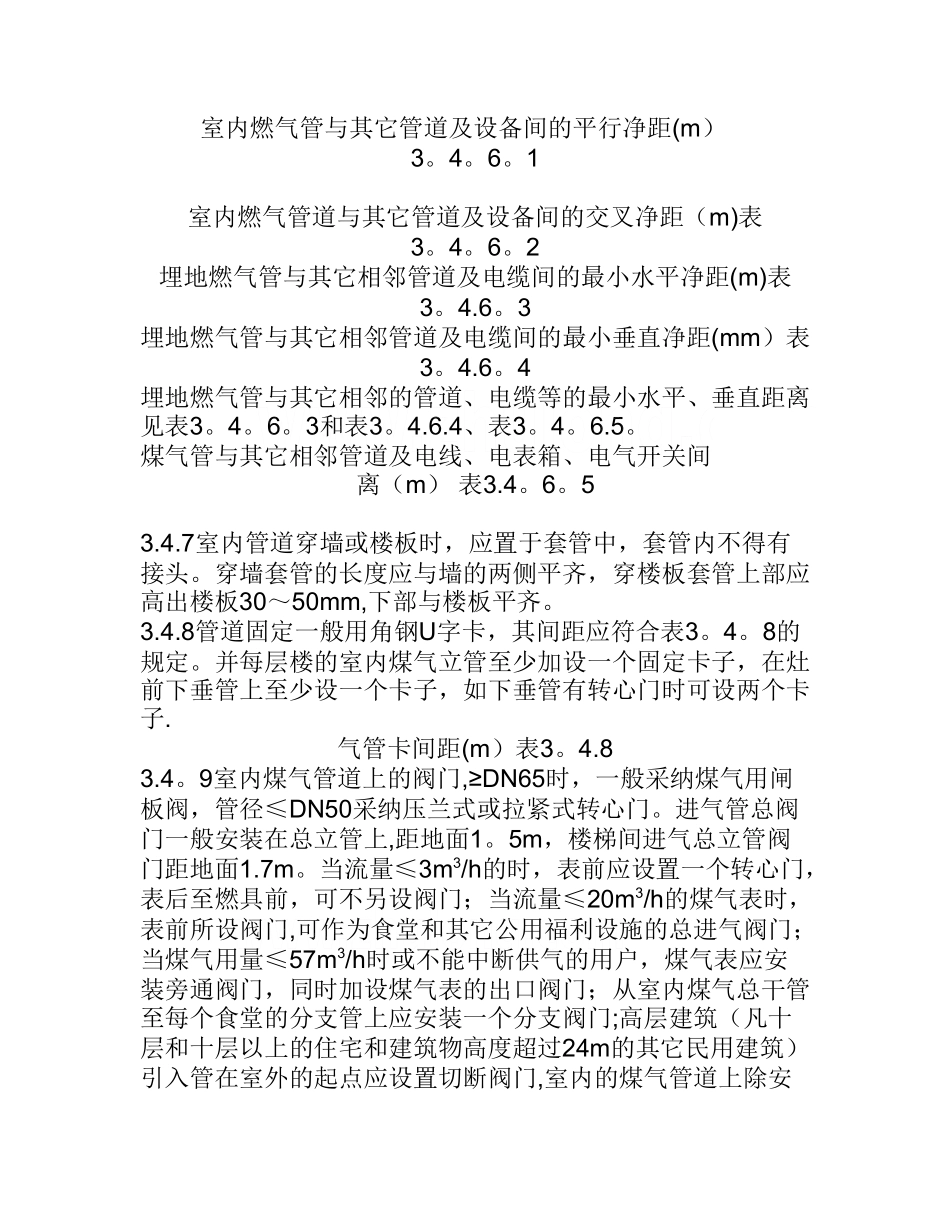

引入管穿过建筑物基础时,应设备在套管中,考虑建筑物沉降,套管应比引入管大两号
套管尺寸可按表3
1选用,套管与管子间的缝隙用沥青油麻堵严,热沥青封口
引入管应采纳壁厚≥3
5mm的无缝钢管
距建筑物外墙
