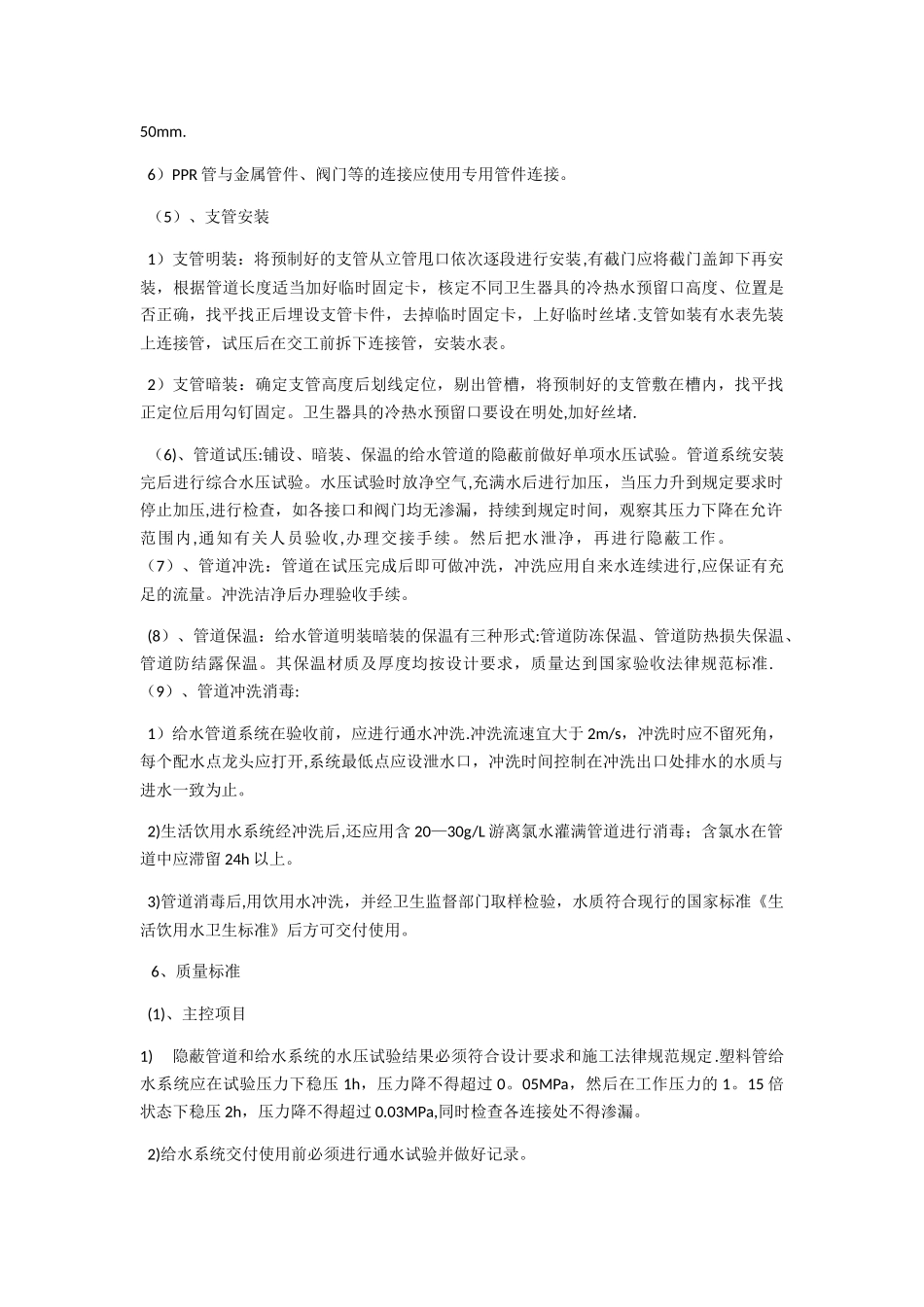

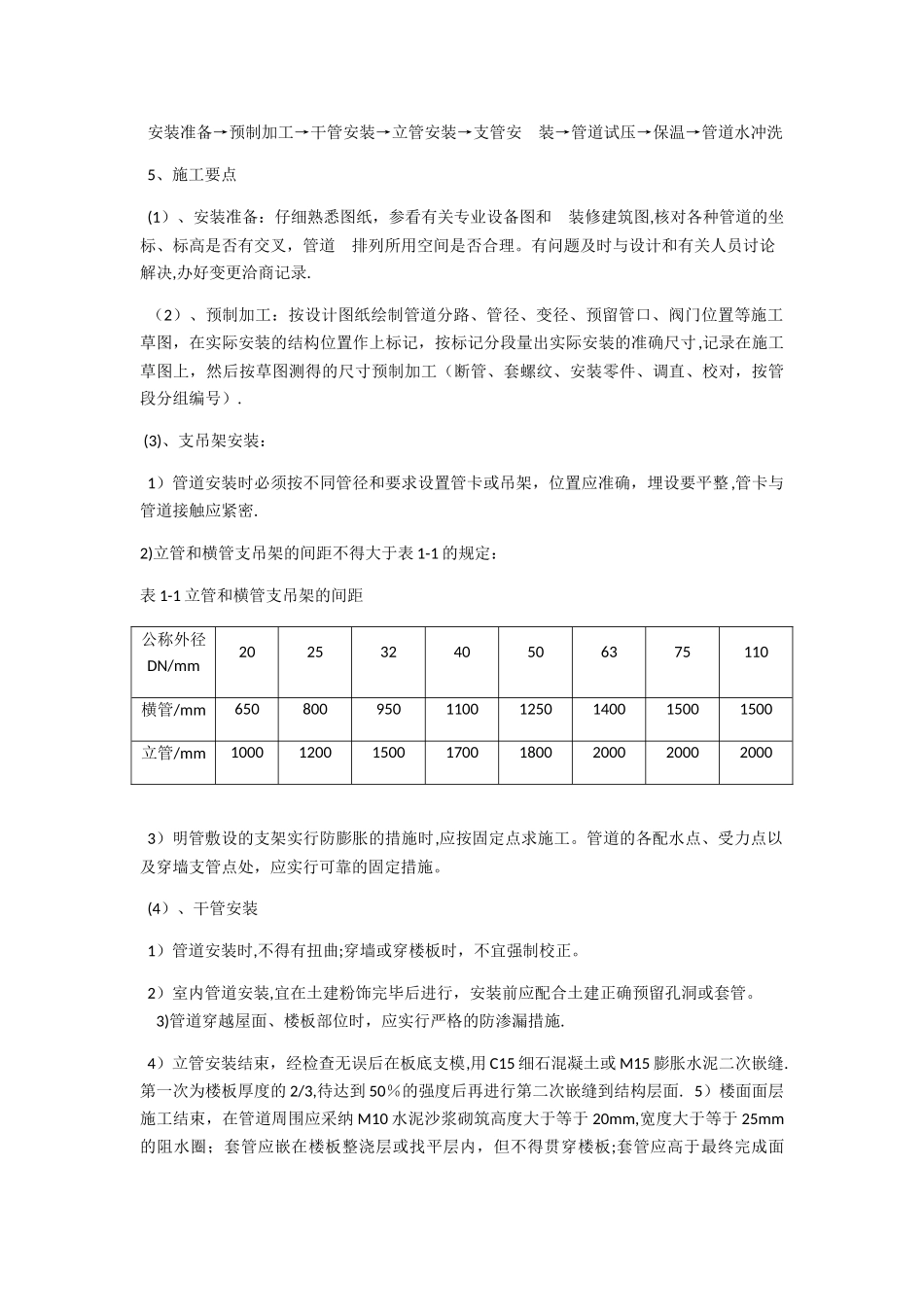

室内给排水施工工艺 一、PPR 管给水系统安装工艺 本安装工艺适用于室内 PPR 管给水系统安装工程。 1、材料性能要求 (1)、给水管及与之相应管件的品种、规格、型号、数量、外观及制作质量必须符合设计要求,并附有产品说明书和质量合格证书、包装完好,表面无划痕及外力冲击破损。 (2)、阀门安装前应做强度和严密性试验。试验应在每批(同牌号、同型号、同规格)数量中抽查 10%,且不少于一个。对于安装在主干管上起切断作用的闭路阀门,应逐个做强度 和严密性试验. (3)、水表的规格应符合设计要求,热水系统选用符合温度要求的热水表,表壳铸造无砂眼、裂纹,表玻璃无损坏,铅封完整,有出厂合格证.所有进场材料不合格的不得入库,入库的合格材料保管应分类挂牌堆放. 2、施工工具与机具 (1)、砂轮切割机、手电钻、台钻、电锤、电焊机、热熔机、电动试压泵。 (2)、手锯、锤子、活扳手、螺钉旋具。 (3)、水平尺、线坠、钢卷尺、压力表。 3、作业条件 (1)、施工图纸及其他技术文件齐全,且已进行图纸技术交底,满足施工要求.施工方案、施工技术、材料机具供应等保证正常施工. (2)、地下管道铺设前必须做到房心土回填夯实或挖到管底标高,沿管线铺设位置清理洁净,管道穿墙处已留管洞或安装套管,其洞口尺寸和套管规格符合要求,坐标、标高正确 (3)、暗装管道应在地沟未盖沟盖或吊顶未封闭前进行安装,其型钢支架均应安装完毕并符合要求。 (4)、明装托、吊干管安装必须在安装层的结构顶板完成后进行。沿管线安装位置的模板及杂物清理洁净,托吊卡件均已安装牢固,位置正确。 (5)、立管安装应在主体结构完成后进行.高层建筑在主体结构达到安装条件后,适当插入进行,每层均应有明确的标高线。暗装竖井管道,应把竖井内的模板及杂物清除洁净,并有防坠落措施. (6)、支管安装应在墙体砌筑完毕,墙面未装修前进行 4、给水系统安装工艺流程 安装准备→预制加工→干管安装→立管安装→支管安 装→管道试压→保温→管道水冲洗 5、施工要点 (1)、安装准备:仔细熟悉图纸,参看有关专业设备图和 装修建筑图,核对各种管道的坐标、标高是否有交叉,管道 排列所用空间是否合理。有问题及时与设计和有关人员讨论 解决,办好变更洽商记录. (2)、预制加工:按设计图纸绘制管道分路、管径、变径、预留管口、阀门位置等施工草图,在实际安装的结构位置作上标记,按标记分段量出实际安装的准确尺寸,记录在施工草图上,然后按草图测...
