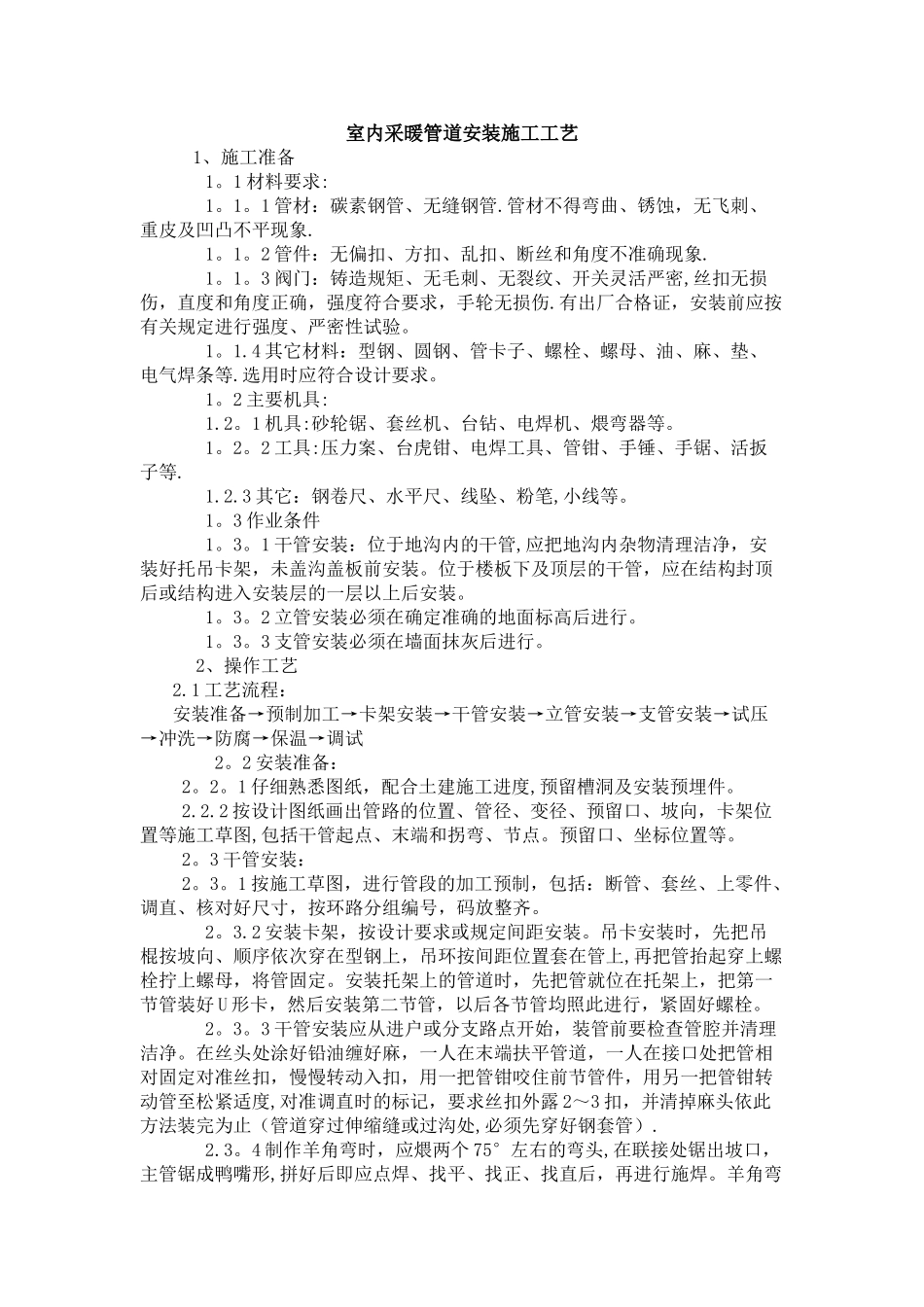

室内采暖管道安装施工工艺 1、施工准备 1
1 材料要求: 1
1 管材:碳素钢管、无缝钢管
管材不得弯曲、锈蚀,无飞刺、重皮及凹凸不平现象
2 管件:无偏扣、方扣、乱扣、断丝和角度不准确现象
3 阀门:铸造规矩、无毛刺、无裂纹、开关灵活严密,丝扣无损伤,直度和角度正确,强度符合要求,手轮无损伤
有出厂合格证,安装前应按有关规定进行强度、严密性试验
4 其它材料:型钢、圆钢、管卡子、螺栓、螺母、油、麻、垫、电气焊条等
选用时应符合设计要求
2 主要机具: 1
1 机具:砂轮锯、套丝机、台钻、电焊机、煨弯器等
2 工具:压力案、台虎钳、电焊工具、管钳、手锤、手锯、活扳子等
3 其它:钢卷尺、水平尺、线坠、粉笔,小线等
3 作业条件 1
1 干管安装:位于地沟内的干管,应把地沟内杂物清理洁净,安装好托吊卡架,未盖沟盖板前安装
位于楼板下及顶层的干管,应在结构封顶后或结构进入安装层的一层以上后安装
2 立管安装必须在确定准确的地面标高后进行
3 支管安装必须在墙面抹灰后进行
2、操作工艺 2
1 工艺流程: 安装准备→预制加工→卡架安装→干管安装→立管安装→支管安装→试压→冲洗→防腐→保温→调试 2
2 安装准备: 2
1 仔细熟悉图纸,配合土建施工进度,预留槽洞及安装预埋件
2 按设计图纸画出管路的位置、管径、变径、预留口、坡向,卡架位置等施工草图,包括干管起点、末端和拐弯、节点
预留口、坐标位置等
3 干管安装: 2
1 按施工草图,进行管段的加工预制,包括:断管、套丝、上零件、调直、核对好尺寸,按环路分组编号,码放整齐
2 安装卡架,按设计要求或规定间距安装
吊卡安装时,先把吊棍按坡向、顺序依次穿在型钢上,吊环按间距位置套在管上,再把管抬起穿上螺
