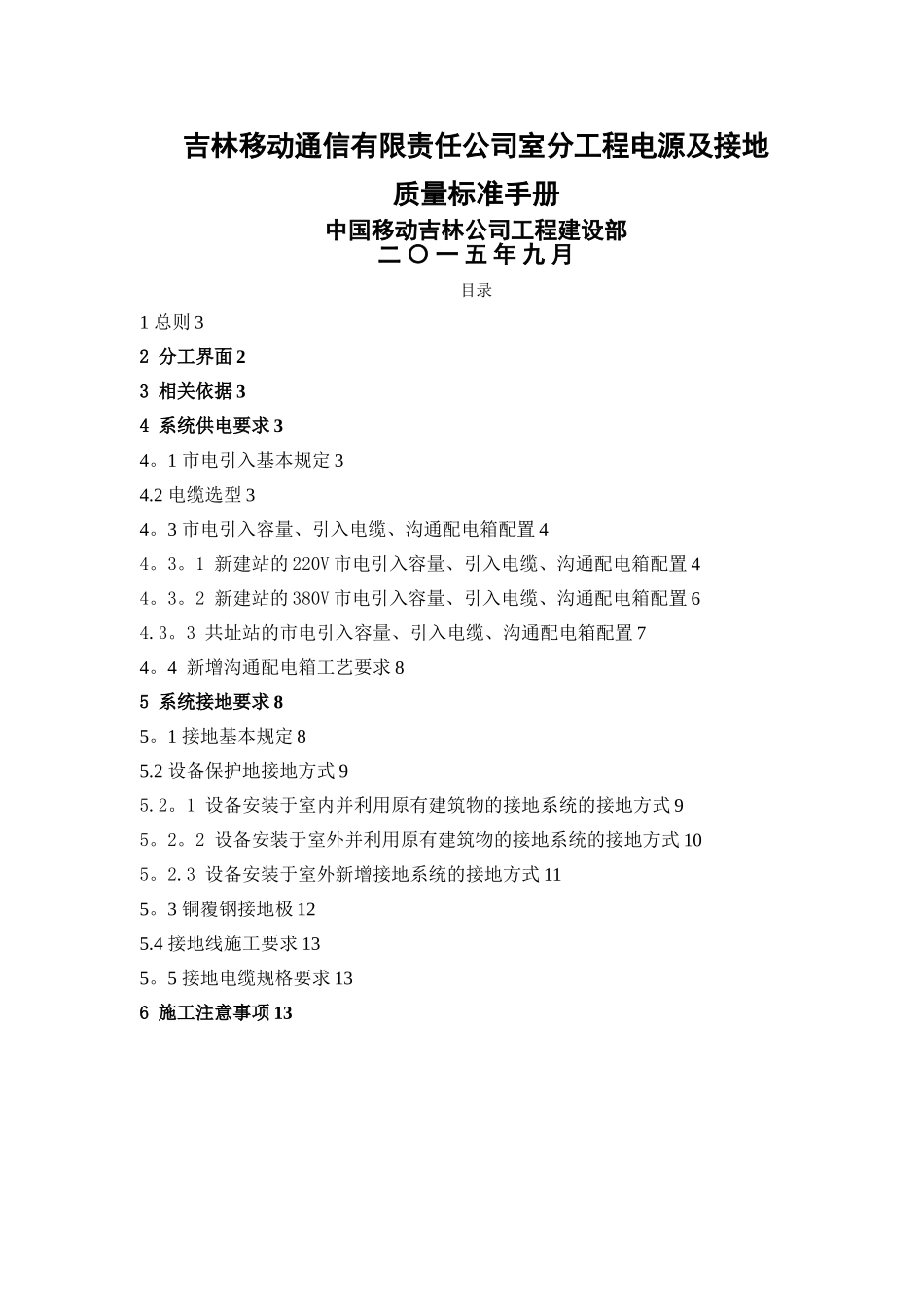

吉林移动通信有限责任公司室分工程电源及接地质量标准手册中国移动吉林公司工程建设部二 〇 一 五 年 九 月目录1 总则 32 分工界面 23 相关依据 34 系统供电要求 34
1 市电引入基本规定 34
2 电缆选型 34
3 市电引入容量、引入电缆、沟通配电箱配置 44
1 新建站的 220V 市电引入容量、引入电缆、沟通配电箱配置 44
2 新建站的 380V 市电引入容量、引入电缆、沟通配电箱配置 64
3 共址站的市电引入容量、引入电缆、沟通配电箱配置 74

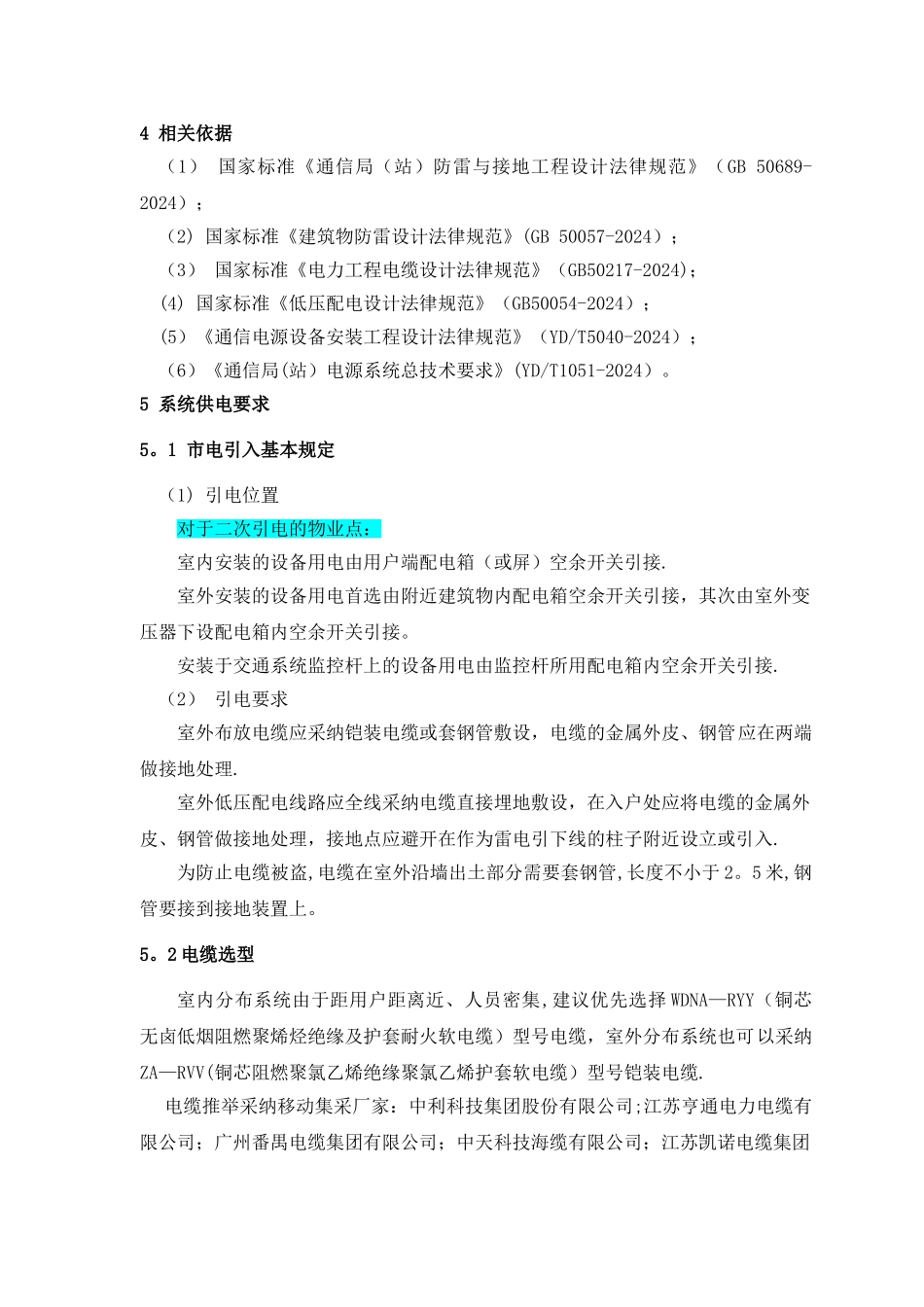

4 新增沟通配电箱工艺要求 85 系统接地要求 85
1 接地基本规定 85
2 设备保护地接地方式 95
1 设备安装于室内并利用原有建筑物的接地系统的接地方式 95
2 设备安装于室外并利用原有建筑物的接地系统的接地方式 105
3 设备安装于室外新增接地系统的接地方式 115
3 铜覆钢接地极 125
4 接地线施工要求 135

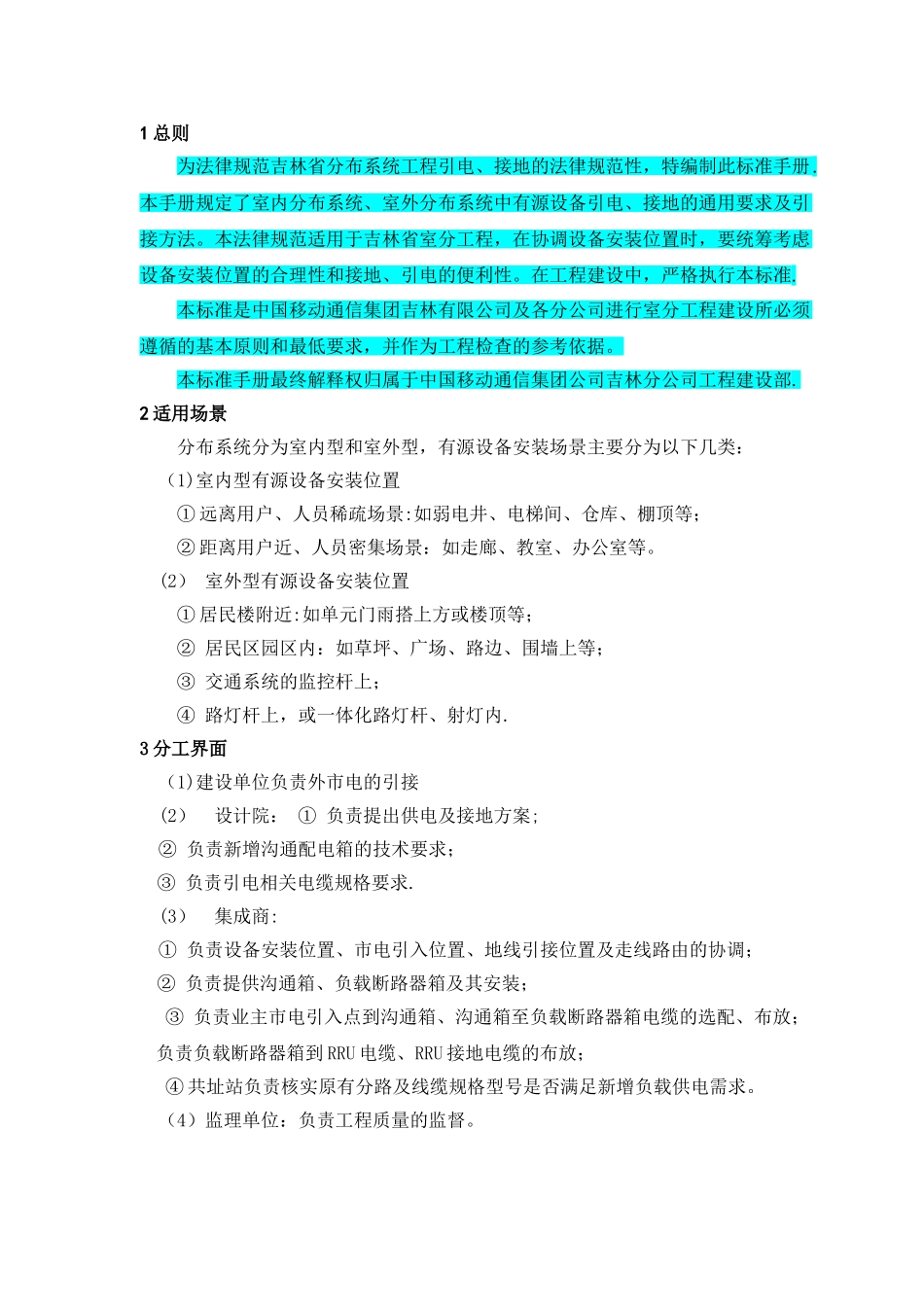

5 接地电缆规格要求 136 施工注意事项 131 总则为法律规范吉林省分布系统工程引电、接地的法律规范性,特编制此标准手册
本手册规定了室内分布系统、室外分布系统中有源设备引电、接地的通用要求及引接方法
本法律规范适用于吉林省室分工程,在协调设备安装位置时,要统筹考虑设备安装位置的合理性和接地、引电的便利性
在工程建设中,严格执行本标准
本标准是中国移动通信集团吉林有限公司及各分公司进行室分工程建设所必须遵循的基本原则和最低要求,并作为工程检查的参考依据
本标准手册最终解释权归属于中国移动通信集团公司吉林分公司工程建设部
2 适用场景分布系统分为室内型和室外型,有源设备安装场景主要分为以下几类:(1)室内型有源设备安装位置① 远离用户、人员稀疏场景:如弱电井、电梯间、仓库、棚顶等;② 距离用户近、人员密集场景:如走廊、教室、办公室等
(2) 室外型有源
