(一)场地硬化 施工工序: 施工准备→基底处理(去除原有植被)→挖土和分层填筑摊铺整平(洒水或翻晒)→机械碾压→面层修整 1、开挖方法 采纳挖掘机或装载机开挖配合自卸汽车运输,开挖自上而下,先将植物及树根等杂物清除运弃,再将挖出来的多余的土方运至业主指定的弃土地点
2、开挖标高控制 待挖至接近地面设计标高时,要加强测量,其方法如下:在挖方区边界根据方格桩(每 30m 设一桩)设置高程控制桩,并在控制桩上挂线,挂线时要预留一定的碾压下沉量 3cm~5cm,使其碾压后的高程正好与设计高程一致
在底基层恢复中线,施工过程中,标桩如有丢失或移动,及时补桩抄平
3、填筑施工 其工艺流程如下所示: 施工准备→基底处理→分层填筑摊铺整平→水渗→机械碾压→面层修整→检验签证
土方填筑前,先对需填场地进行测量放样,清除表土及不适宜材料
按法律规范要求清理现场并定好控制桩位后,经工程师同意方可进行填筑作业
砂性土应将原地面以下 20~30cm 的土翻松,再同新填土料一起重新压实
填筑采纳全断面水平分层填筑
当填土接近设计标高时,测量员要加强测量检查,控制最上一层填土厚度
最上一层填土既不能太厚又不能太薄,太厚了压实度达不到,太薄了上层土易脱皮,不能很好结合
根据现场土质及现场试压情况留准虚高,使碾压后的高程符合质量标准

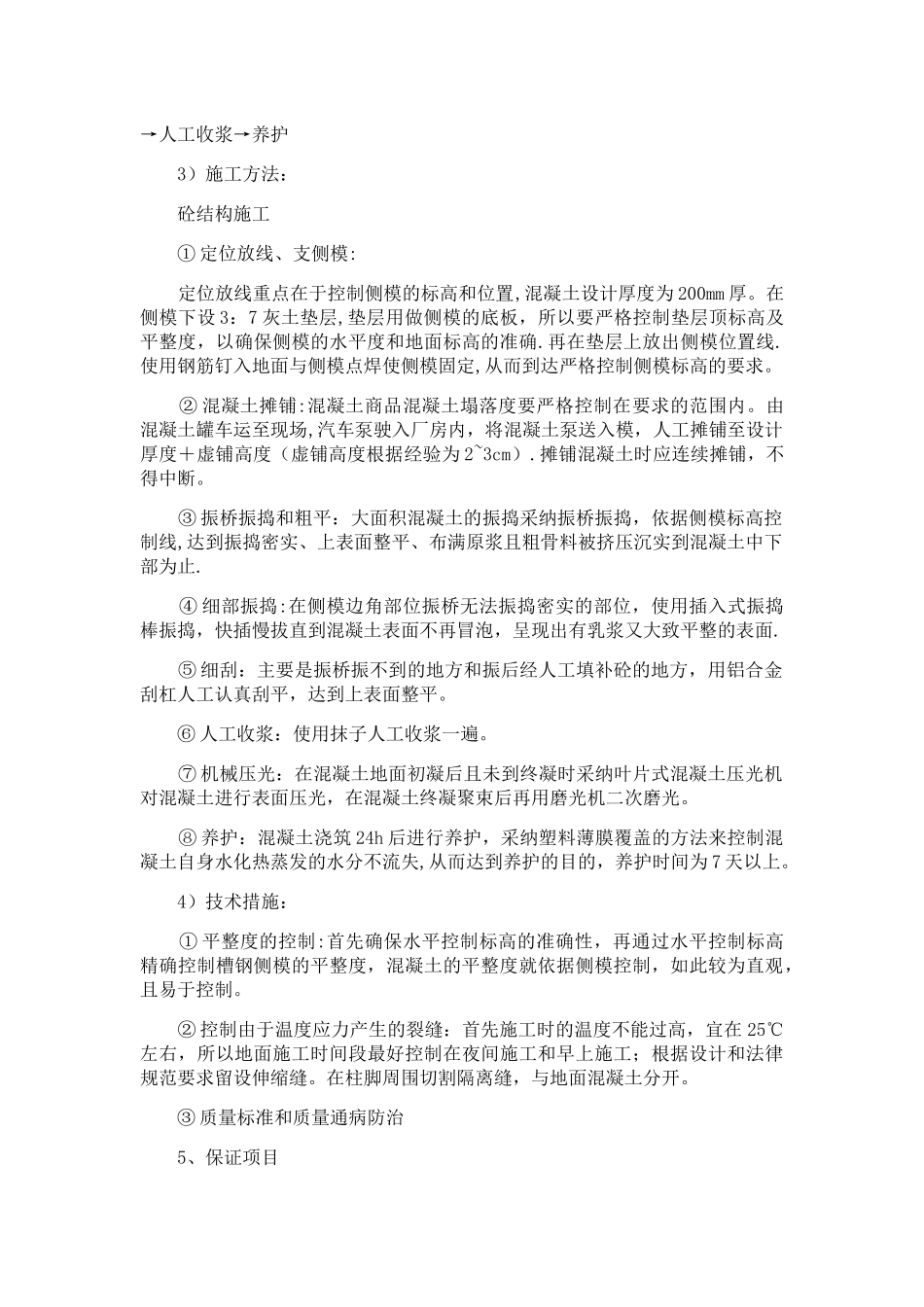

4、地面砼施工 1)材料及主要机具: 细石混凝土,石灰 主要机具:混凝土搅拌机,平板振捣器、罐车、2m 靠尺、压路机叶片式混凝土压等 2)施工工艺 施工放线→定位放线(伸缩缝位置和地面控制标高)→支侧模→混凝土(人工)摊铺→振桥振捣和粗平→细部振动棒振捣→细刮(主要是细部的处理)→人工收浆→养护 3)施工方法: 砼结构施工 ① 定位放线、支侧模: 定位放线重点在于控制侧模的标高和位置,混凝土设计厚度为 200mm 厚

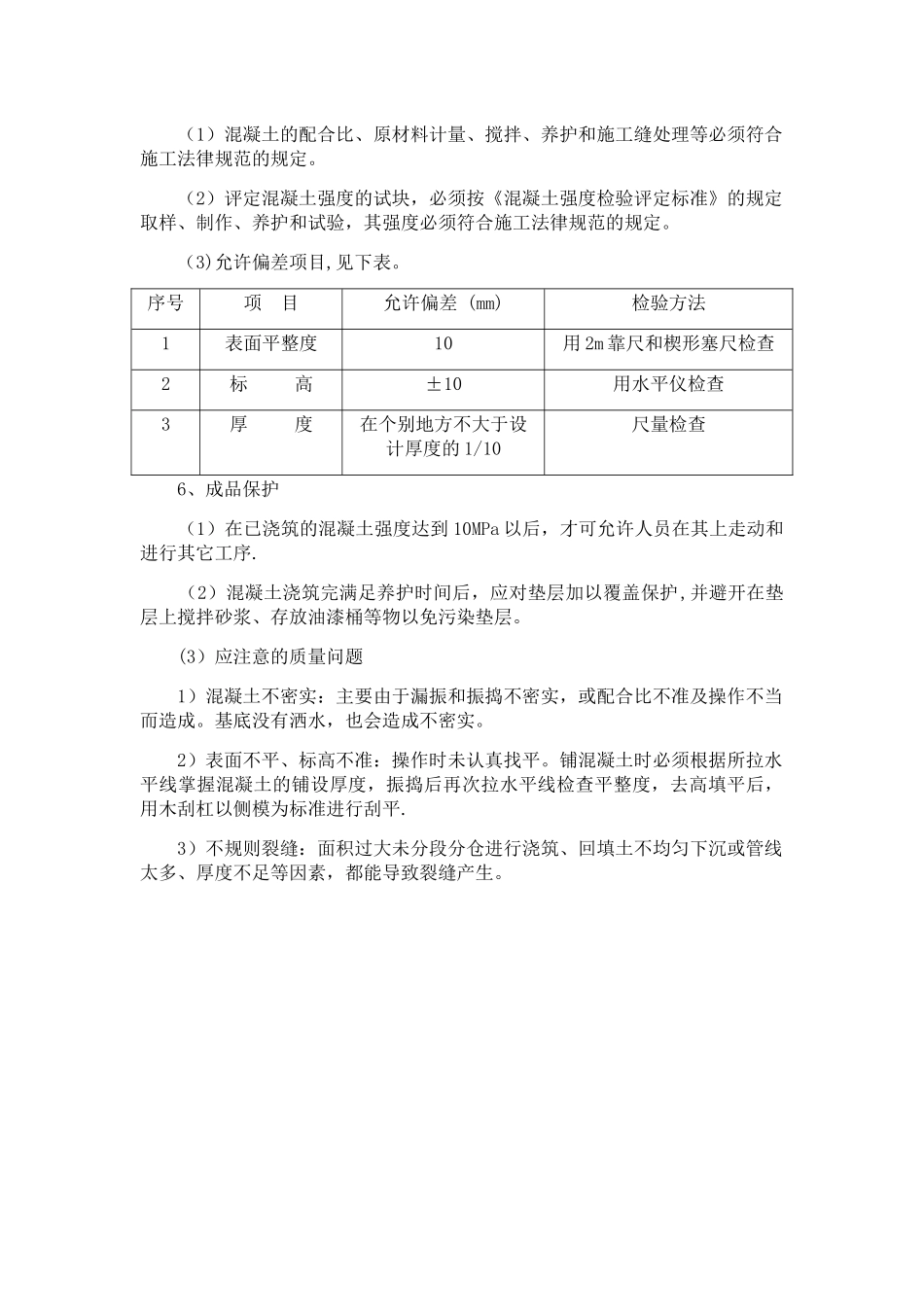

在侧模下设 3:7 灰土垫层,垫层用做侧模的底板
