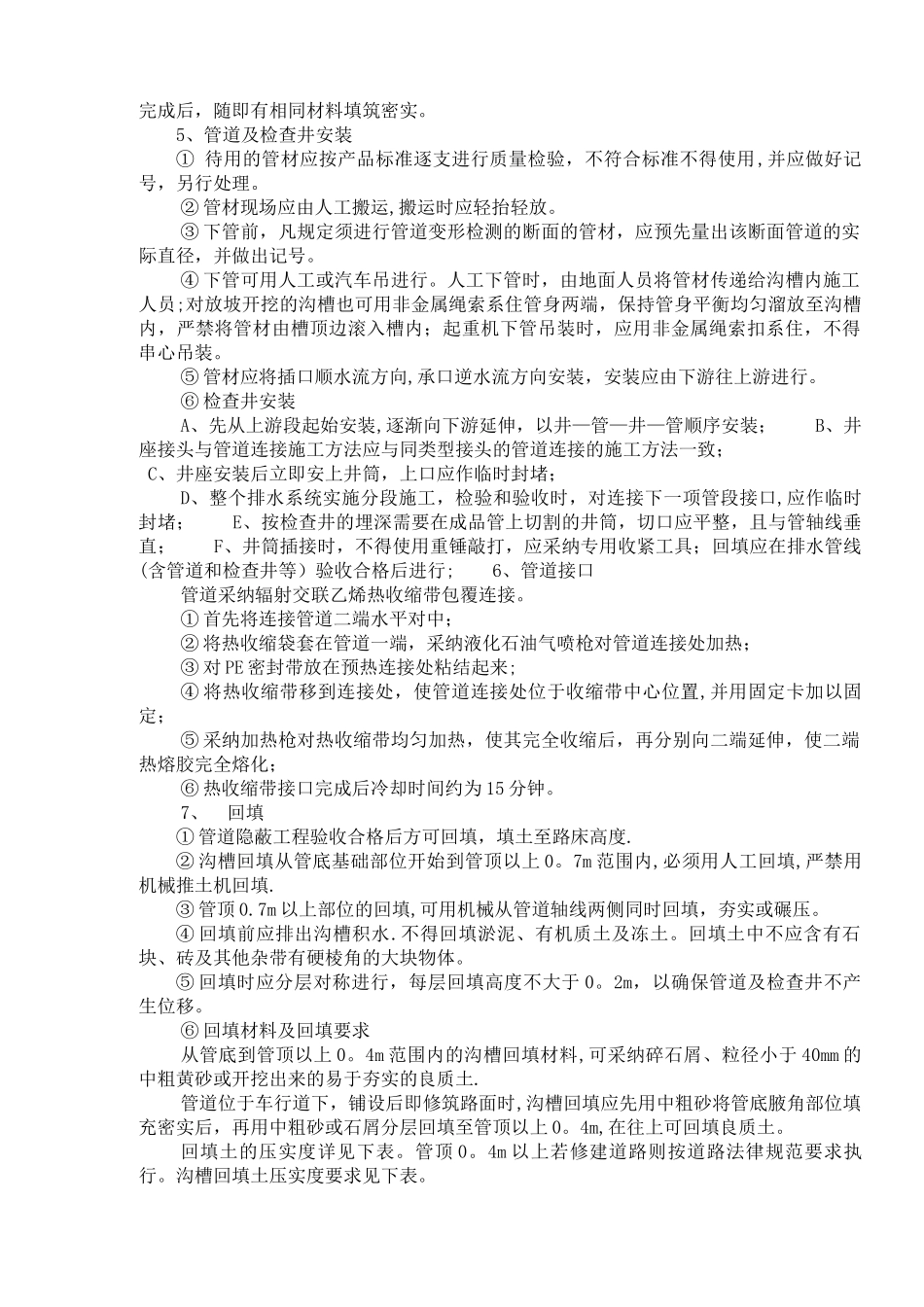

管道施工技术交底 施工单位:陕西建工机械施工有限公司 日期:2024 年 3 月 20 日施工技术交底内容(一)雨水、污水管道施工1、施工顺序管材检验→测量放线→沟槽开挖→井底基础、管道基础→安装管道、检查井→闭水试验→回填。2、管材检验① 管材等材料规格应符合设计要求。② 管材要求外观一致,内壁光滑,管身不得有裂缝,管口不得有破损、裂口、变形等缺陷.③ 管材端面应平整,与管中心轴线垂直,轴向不得有明显的弯曲出现。管材插口外径、承口内径的尺寸及圆度必须符合产品标准的规定。④ 管材耐压强度及刚度应满足设计要求。3、沟槽开挖① 沟槽开挖边坡坡度根据沟槽深度和土质情况确定。② 槽底宽度应根据管道敷设、管两侧回填夯实及沟槽的排水要求确定,一般情况槽底最小宽度可参照下表规定。槽底最小宽度表管径 De(mm)槽底宽度 B(mm)150<De≤300≥De+400450≤De≤800≥De+600 注:有支撑沟槽的支撑宽度未计入内③ 沟槽采纳反铲挖掘机开挖,沟槽开挖时,应保证沟槽两侧土体稳定,必要时加以支撑。④ 沟槽开挖时,应严格控制槽底高程,不得超挖。⑤ 沟槽开挖时应做好排水措施,防止槽底受水浸泡.4、管道基础① 管道基础采纳砂垫层基础,其厚度应按设计要求为 0.1m,垫层要求平整,宽度与槽底同宽。② 基础应夯实紧密,表面平整.管道基础的接口部位应予留凹槽以便接口操作。接口完成后,随即有相同材料填筑密实。5、管道及检查井安装① 待用的管材应按产品标准逐支进行质量检验,不符合标准不得使用,并应做好记号,另行处理。② 管材现场应由人工搬运,搬运时应轻抬轻放。③ 下管前,凡规定须进行管道变形检测的断面的管材,应预先量出该断面管道的实际直径,并做出记号。④ 下管可用人工或汽车吊进行。人工下管时,由地面人员将管材传递给沟槽内施工人员;对放坡开挖的沟槽也可用非金属绳索系住管身两端,保持管身平衡均匀溜放至沟槽内,严禁将管材由槽顶边滚入槽内;起重机下管吊装时,应用非金属绳索扣系住,不得串心吊装。⑤ 管材应将插口顺水流方向,承口逆水流方向安装,安装应由下游往上游进行。⑥ 检查井安装A、先从上游段起始安装,逐渐向下游延伸,以井—管—井—管顺序安装; B、井座接头与管道连接施工方法应与同类型接头的管道连接的施工方法一致; C、井座安装后立即安上井筒,上口应作临时封堵;D、整个排水系统实施分段施工,检验和验收时,对连接下一项管段接口,应作临时封堵; E、按检查井的埋深需要...
