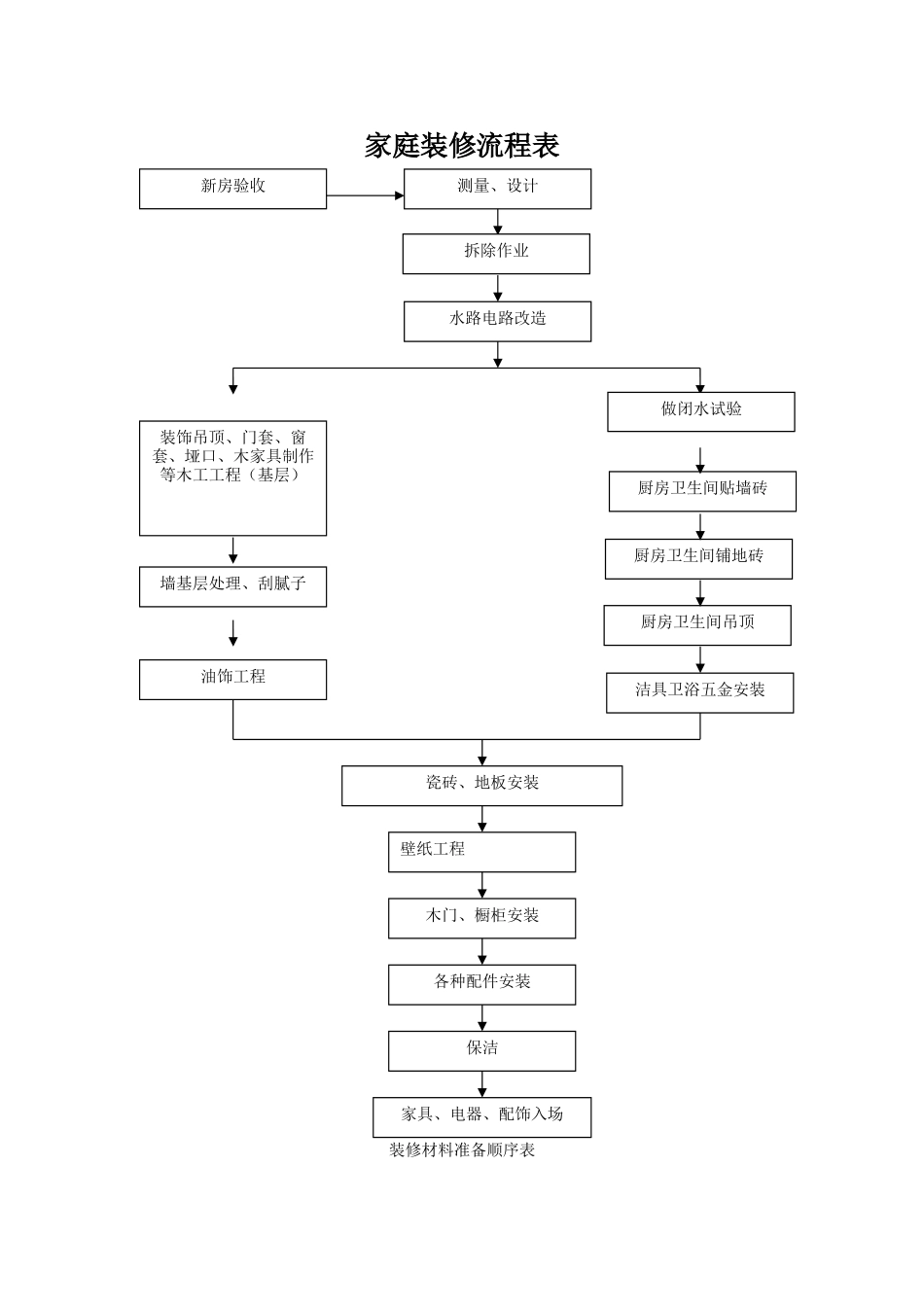

家庭装修流程表装修材料准备顺序表新房验收测量、设计拆除作业水路电路改造厨房卫生间贴墙砖墙基层处理、刮腻子油饰工程装饰吊顶、门套、窗套、垭口、木家具制作等木工工程(基层)厨房卫生间吊顶厨房卫生间铺地砖洁具卫浴五金安装瓷砖、地板安装家具、电器、配饰入场木门、橱柜安装保洁壁纸工程各种配件安装做闭水试验项 目建议订购时间备注装修设计开工前防盗门开工前最好一开工就能安装好防盗门,定做周期为两周左右水泥、沙子、腻子开工前一开工就能到施工场地,一般不需要提前预订龙骨、石膏板、水泥板等开工前一开工就能到施工场地,一般不需要提前预订橱柜、浴室柜开工前墙体改造完毕就需要商家上门测量,确定设计方案,其方案还可能影响水电改造方案散热器开工前墙体改造完毕就需要商家上门改造供暖管道,壁纸或者墙面安全处理完后再装新的水路改造相关开工前墙体改造完就需要工人开始工作,这之前要确定施工方案确保材料到场排风扇、浴霸电改前其型号和安装位置会影响到电路改造方案电路改造相关开工前墙体改造完就需要工人开始工作,这之前要确定施工方案确保材料到场室内门开工前墙体改造完毕就需要商家上门测量,定做周期为 20 天左右塑钢门窗开工前墙体改造完毕就需要商家上门测量装修工程首付款材料入场后材料入场后交给装修公司总工程款的 30%热水器、水电改造前其型号和安装位置会影响到水电改造方案和橱柜设计浴缸、淋浴房水电改造前其型号和安装位置会影响到水电改造方案水处理系统水电改造前净水器、前置过滤、其型号和安装位置会影响到水电改造方案和橱柜设计水槽、面盆橱柜设计前其型号和安装位置会影响到水电改造方案和橱柜设计烟机、灶具橱柜设计前其型号和安装位置会影响到水电改造方案和橱柜设计防水材料瓦工入场前卫生间先要做好防水工程,做好闭水实验,防水材料不需要预定瓷砖、勾缝剂瓦工入场前有时候有现货,有时候需要预定,所以要提前打算好时间石材瓦工入场前窗台、地面、过门石、踢脚线等都可能用石材,一般要提前一周预定并确定尺寸地漏瓦工入场前瓦工铺贴地砖时同时安装项 目建议订购时间备注装修工程中期款瓦工结束后瓦工结束,验收合格后交给装修公司总工程款的 30%吊顶材料瓦工开始瓦工铺贴完瓷砖三天左右就可以吊顶,一般吊顶需要提前三四天确定尺寸预定乳胶漆油工入场前墙体基层处理完就可以刷乳胶漆,一般到建材超市可直接购买油漆油工入场前不需要提前预订衣帽间木工入场前一般在装修基本完成后安装,...
