小区供电流程及注意事项流程:电缆套管及检查井施工—变配电室、T 接箱、桥架安装、环网柜、线杆(箱变基础及安装)-电缆穿线压头—线路验收—高压送电、物业电送电、一户一表安装(可先安装表箱)—低压柜电表申请安装(资料由施工单位转北部局三楼资料室高工、由供电所提供申请)—供电所验收、核对资产号及表数、联系供电局安装集抄系统-计量班安装低压柜表并低压送电、定位-做用电性质变更
一、电缆套管、检查井、箱变基础施工:(一)电缆套管及检查井施工(工期 30 天)注意事项:1、施工过路时最好采纳钢管,因管道相互交叉致使套管埋深不足(过路时埋深至少管上平至道路 1m:道路施工厚度 40cm,路基碾压时容易把管道压碎)
2、如小区电及物业电同沟同井需做工作处理关系
3、井内穿线完成后需将套管与电缆中间用砂浆封堵
4、检查井砼盖板宜底不宜高,最好采纳铸铁盖板(厚度较水泥盖板少 4cm)
二、变配电室、T 接箱、桥架、环网柜、线杆安装(安装时间较短,但设备加工周期较长)
注意事项:1、变配电室内土建工程、接地、照明、插座及照明插座用配电箱由总包施工(包括配电箱主电缆)
2、变配电室内安装包括高压柜安装、低压柜安装、变压器安装、封闭母线安装、变压器罩安装、桥架安装
3、施工时提前将低压柜、高压柜、箱变、变压器、封闭母线(封闭母线完成后安装变压器罩)、环网柜(环网柜需由市电业局联网调试)、表箱等设备设施加工完成
高低压柜加工时间 15 天,封闭母线加工时间 15 天
以上设备均由供电局提供
需提前联系确认
4、主进口大门安装防盗锁盒及门外安装摄像头
,次要进口采纳角钢临时封堵堵(可拆卸式)
外门门口加防鼠板
5、小区变压器处每个变压器处设两个气体灭火器,不能用超细干粉灭火系统
6、变配电室如在地下需加除湿机
7、进入变配电室穿线管做防水封堵
8、变配电室内设备上严禁有照明等设备

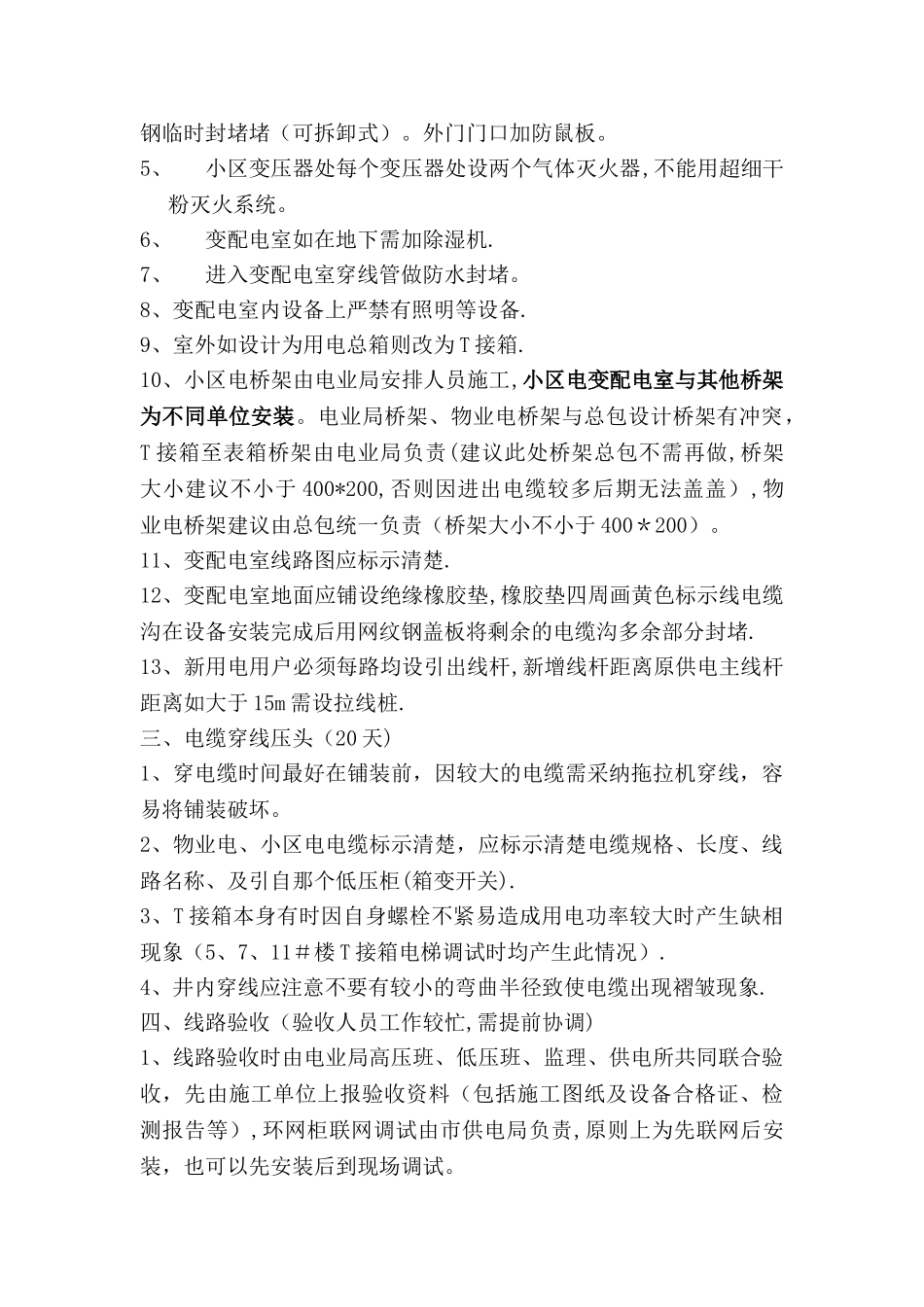

9、室外如设计为用电总
