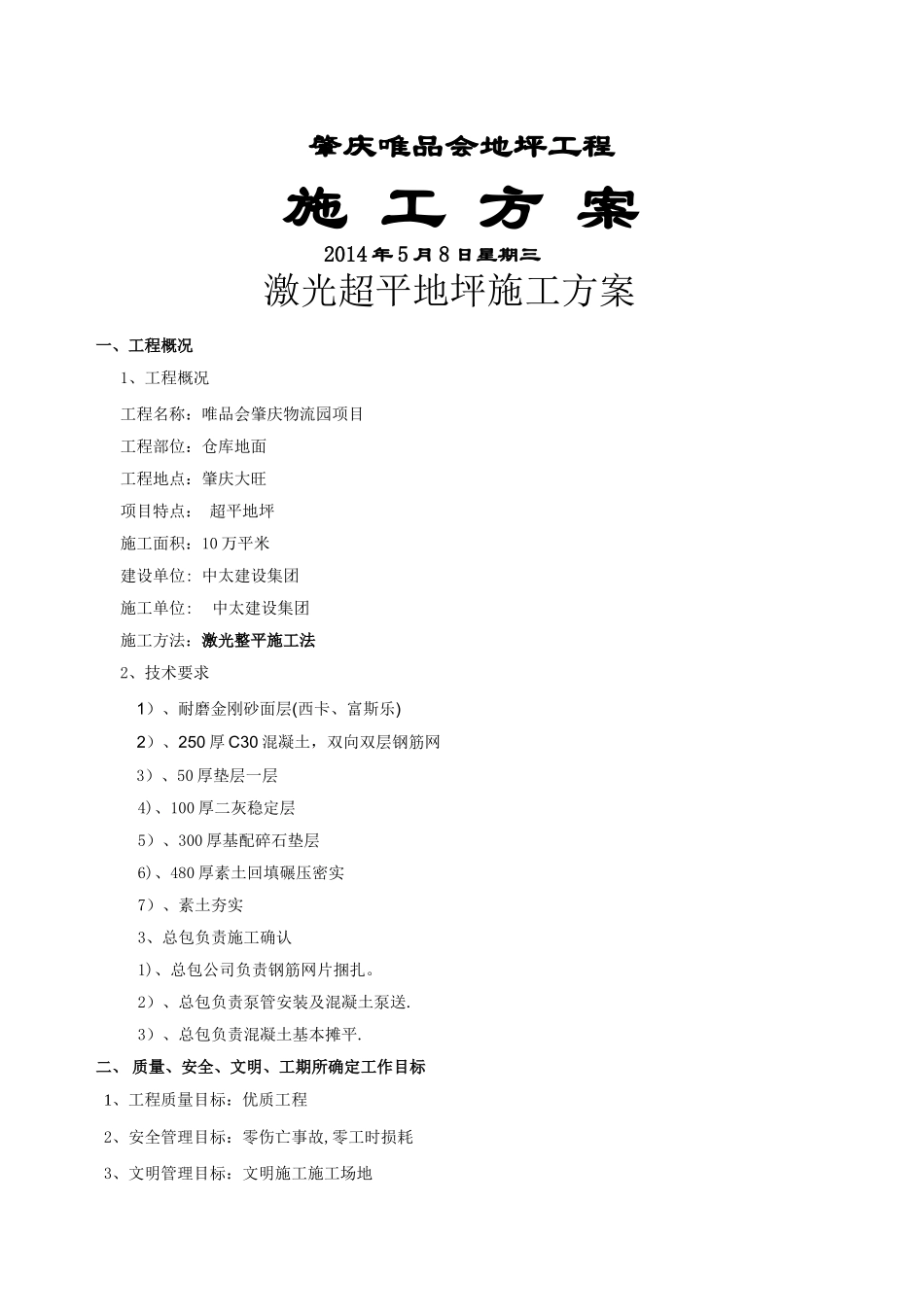

肇庆唯品会地坪工程施 工 方 案2014 年 5 月 8 日星期三激光超平地坪施工方案一、工程概况1、工程概况工程名称:唯品会肇庆物流园项目工程部位:仓库地面工程地点:肇庆大旺项目特点: 超平地坪施工面积:10 万平米建设单位: 中太建设集团施工单位:中太建设集团施工方法:激光整平施工法2、技术要求1)、耐磨金刚砂面层(西卡、富斯乐)2)、250 厚 C30 混凝土,双向双层钢筋网3)、50 厚垫层一层4)、100 厚二灰稳定层5)、300 厚基配碎石垫层6)、480 厚素土回填碾压密实7)、素土夯实3、总包负责施工确认1)、总包公司负责钢筋网片捆扎。2)、总包负责泵管安装及混凝土泵送.3)、总包负责混凝土基本摊平.二、 质量、安全、文明、工期所确定工作目标1、工程质量目标:优质工程2、安全管理目标:零伤亡事故,零工时损耗3、文明管理目标:文明施工施工场地4、工期管理目标:确保按合同工期完成,争取比合同工期提前三、施工方案1、施工程序框图2、施工方案(1)现场踏勘 工程管理人员首先到现场认真踏勘,熟悉周围环境,考察现场可用大型车辆设备进出道路与门口,采纳激光水平仪检测标高或水准仪等确认原地面标高,垫层地面标高偏差在±2cm 以内方可接收,确保地坪的平均厚度不能少于设计厚度.(2)设置区域施工模板模板:在施工缝处设置模板,模板采纳 5cm 定制角铁模板,高度 25,角铁下用丝杆钢筋支撑、调节、固定在垫层上,钢筋网中间用免拆铁丝网片隔挡混凝土,同时用水准仪调整模板上表面标高,使其与地 浇筑混凝土 现场踏勘、标高校对 区域施工模板安装设置 激光整平机整平或标高器人工辅助精平打磨、抛光切割养护竣 工坪标高一致,误差控制在 3m/ ±1mm 以内。(3) 混凝土车进场(混凝土材料由甲方提供)A 混凝土材料质量建议•混凝土抗压强度:C30;•水灰比在 0 。 55 以下;•粗骨料最大粒径不超过 25mm;•采纳中砂;•混凝土现场坍落度要求:120±20mm;•混凝土泵车运输时间不宜超过 30 分钟 ,并每小时施工面积 150~200m2为宜;•严禁在现场掺水。B。 卸料方式建议为使地坪平整度满足业主的使用要求,而且采纳小型激光整平机整平,故采纳泵送混凝土。混凝土卸料位置和速度要配合整平机整平的顺序和速度,要从左至右规则卸料(泵管必须避开接触钢筋网片,拆卸泵管时注意保护钢筋网片)计划安排好混凝土泵送线路图 2。 小型激光整平机整平 (4)混凝土激光整平a. 。按给定的地坪标高设置激光发射器,并安...
