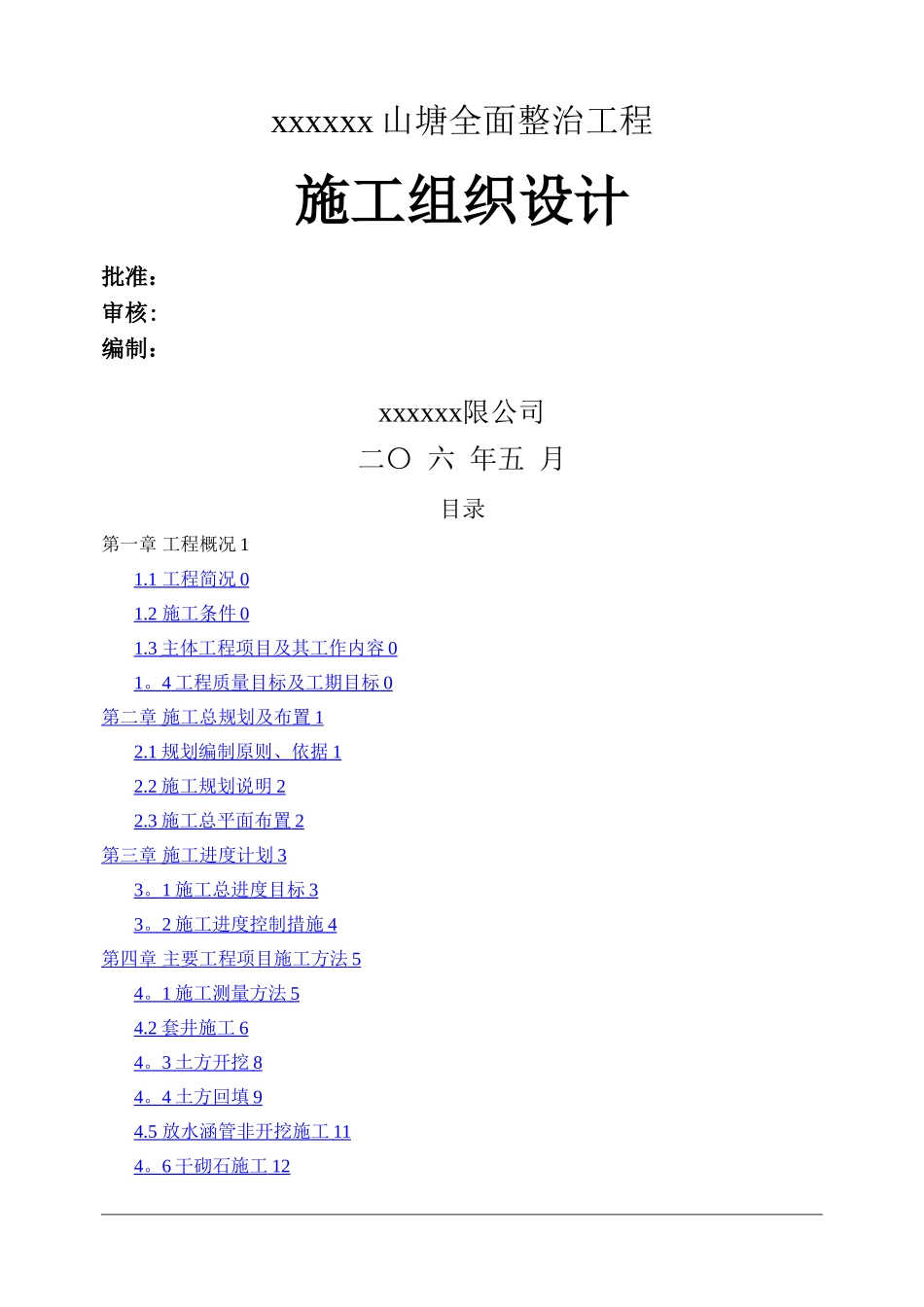

xxxxxx 山塘全面整治工程施工组织设计批准:审核:编制:xxxxxx限公司二〇 六 年五 月目录第一章 工程概况 11
1 工程简况 0 1
2 施工条件 0 1
3 主体工程项目及其工作内容 0 1
4 工程质量目标及工期目标 0 第二章 施工总规划及布置 1 2
1 规划编制原则、依据 1 2
2 施工规划说明 2 2
3 施工总平面布置 2 第三章 施工进度计划 3 3
1 施工总进度目标 3 3

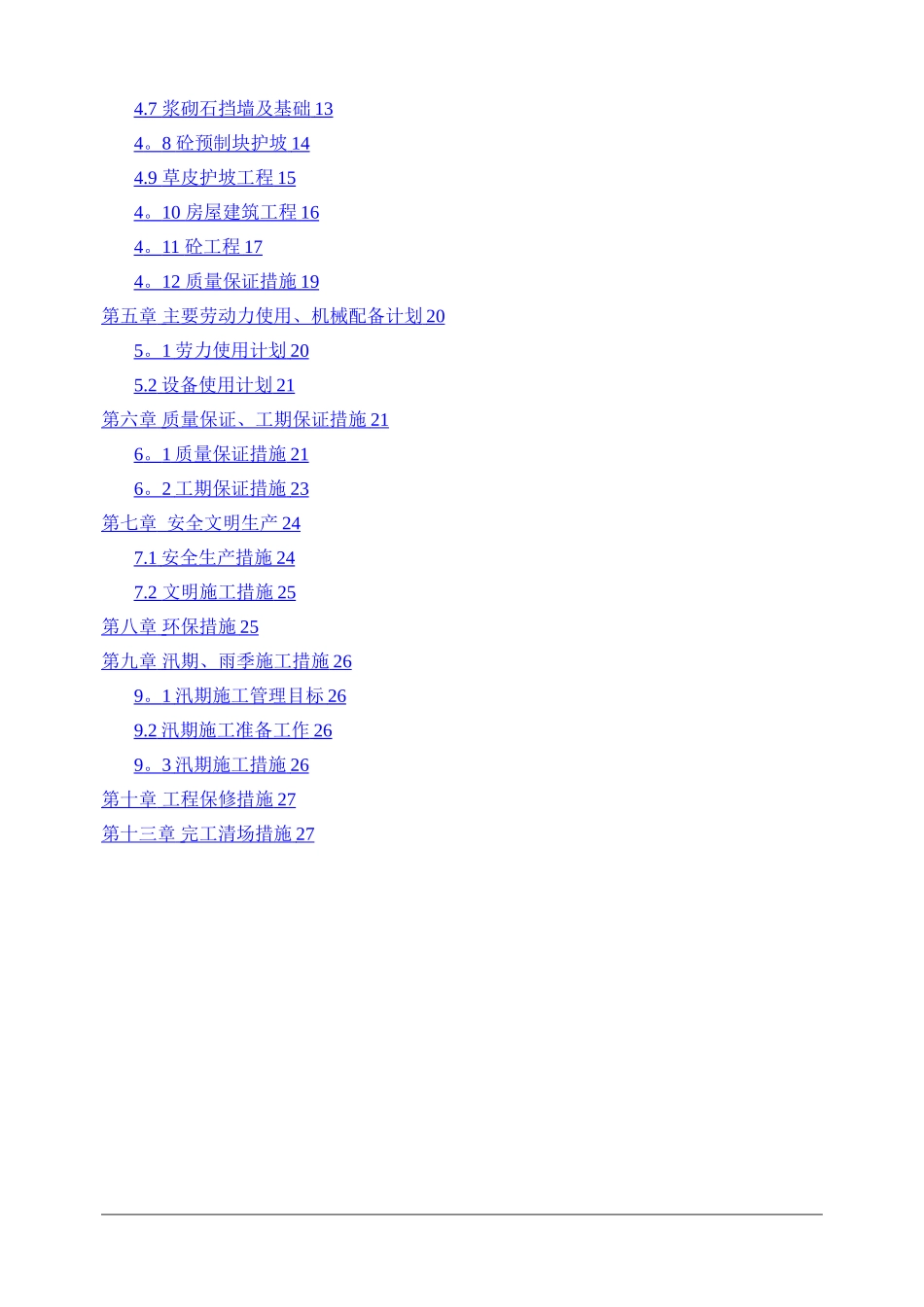

2 施工进度控制措施 4 第四章 主要工程项目施工方法 5 4
1 施工测量方法 5 4
2 套井施工 6 4
3 土方开挖 8 4
4 土方回填 9 4
5 放水涵管非开挖施工 11 4
6 干砌石施工 12 4
7 浆砌石挡墙及基础 13 4
8 砼预制块护坡 14 4
9 草皮护坡工程 15 4
10 房屋建筑工程 16 4
11 砼工程 17 4
12 质量保证措施 19 第五章 主要劳动力使用、机械配备计划 20 5
1 劳力使用计划 20 5
2 设备使用计划 21 第六章 质量保证、工期保证措施 21 6
1 质量保证措施 21 6
2 工期保证措施 23 第七章 安全文明生产 24 7
1 安全生产措施 24 7
2 文明施工措施 25 第八章 环保措施 25 第九章 汛期、雨季施工措施 26 9
1 汛期施工管理目标 26 9
2 汛期施工准备工作 26 9
3 汛期施工措施 26 第十章 工程保修措施 27 第十三章 完工清场措施 27 第一章工程概况1

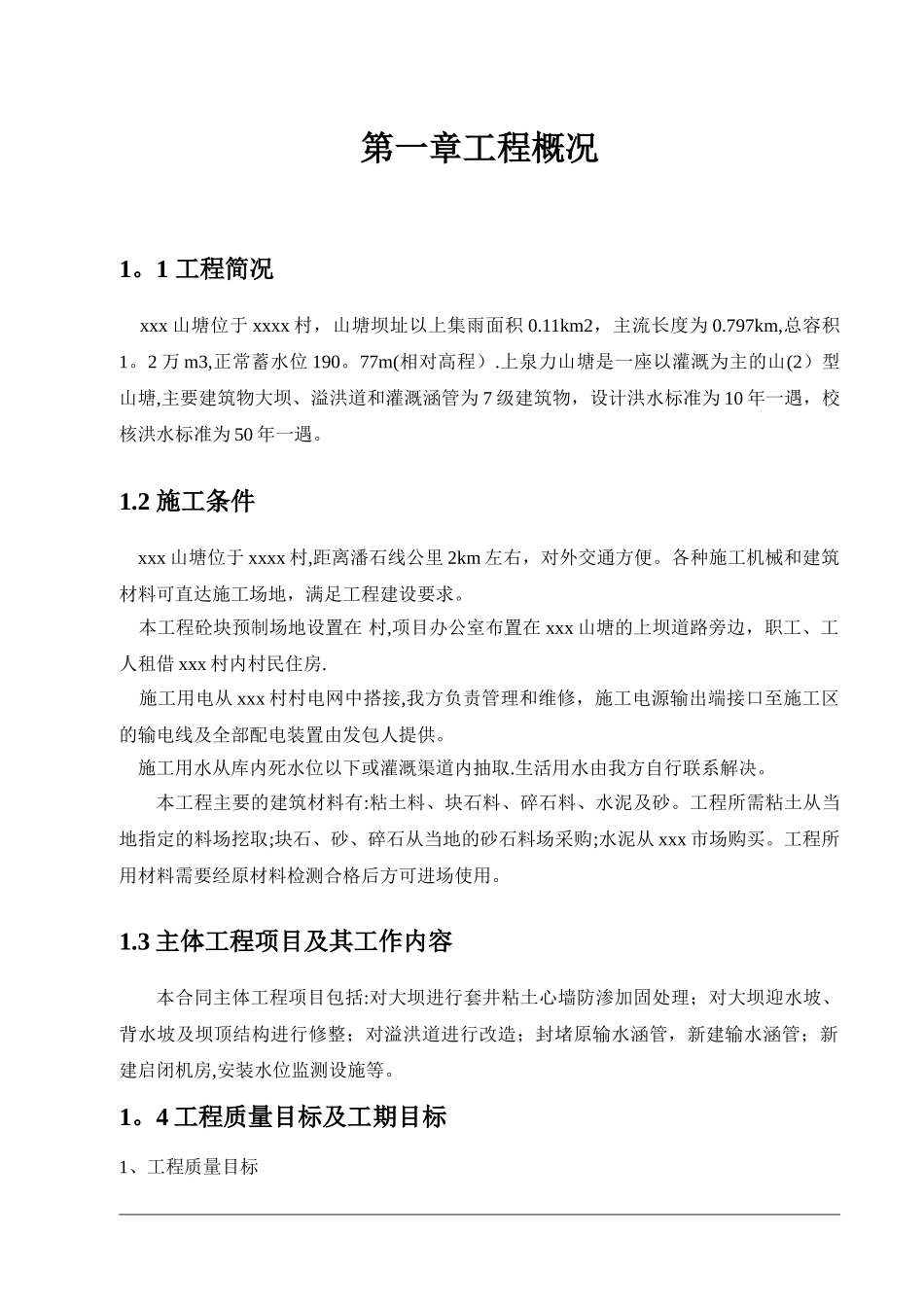

1 工程简况 xxx 山塘位于 xxxx 村,山塘坝址以上集雨面积 0
11km2,主流长度为 0
797km,总容积1
2 万 m3,正常蓄水位 190
77m(相对高程)
上泉力山塘是一座以灌溉为主的山(2)型山塘,主要建筑物大坝、
