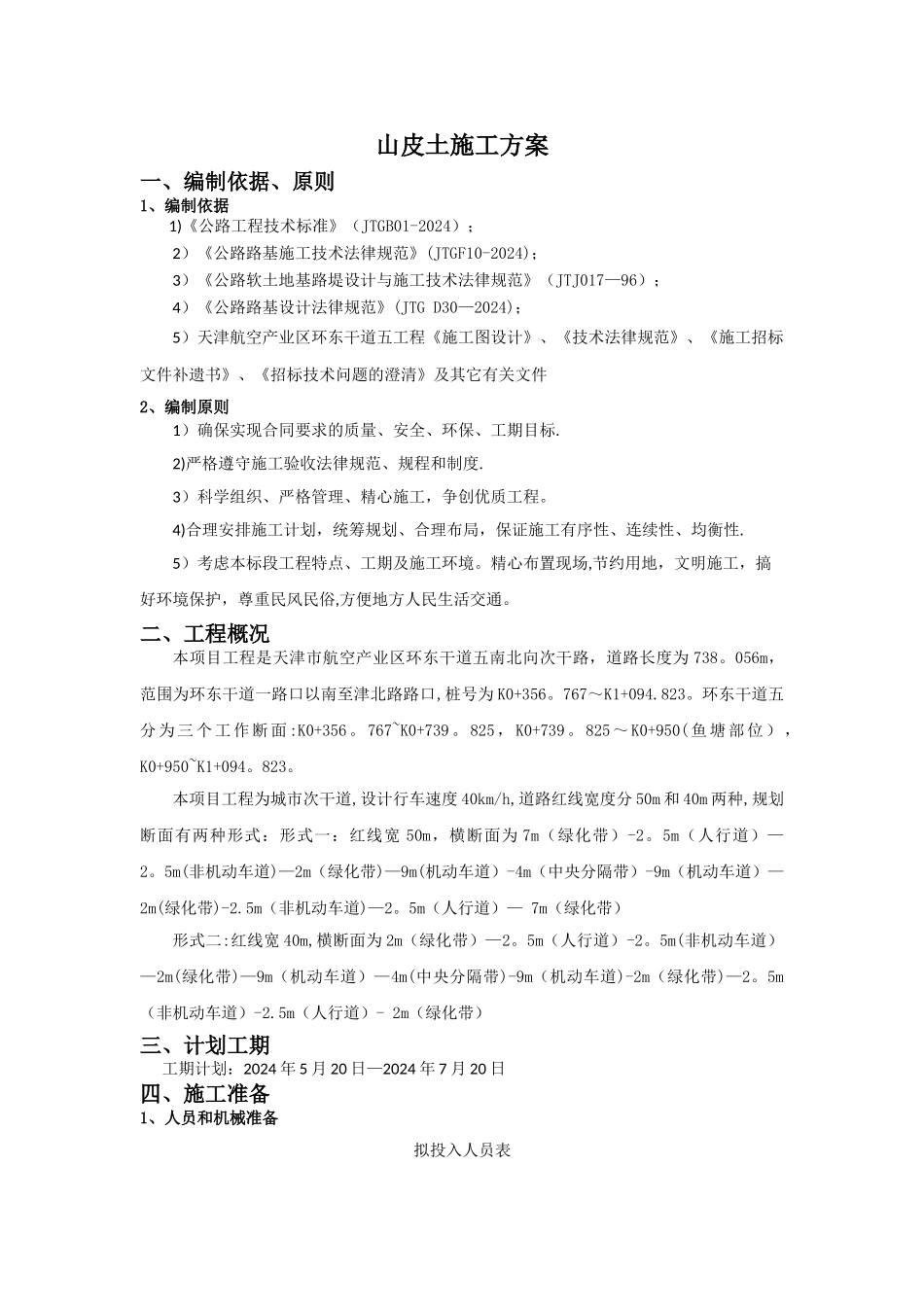

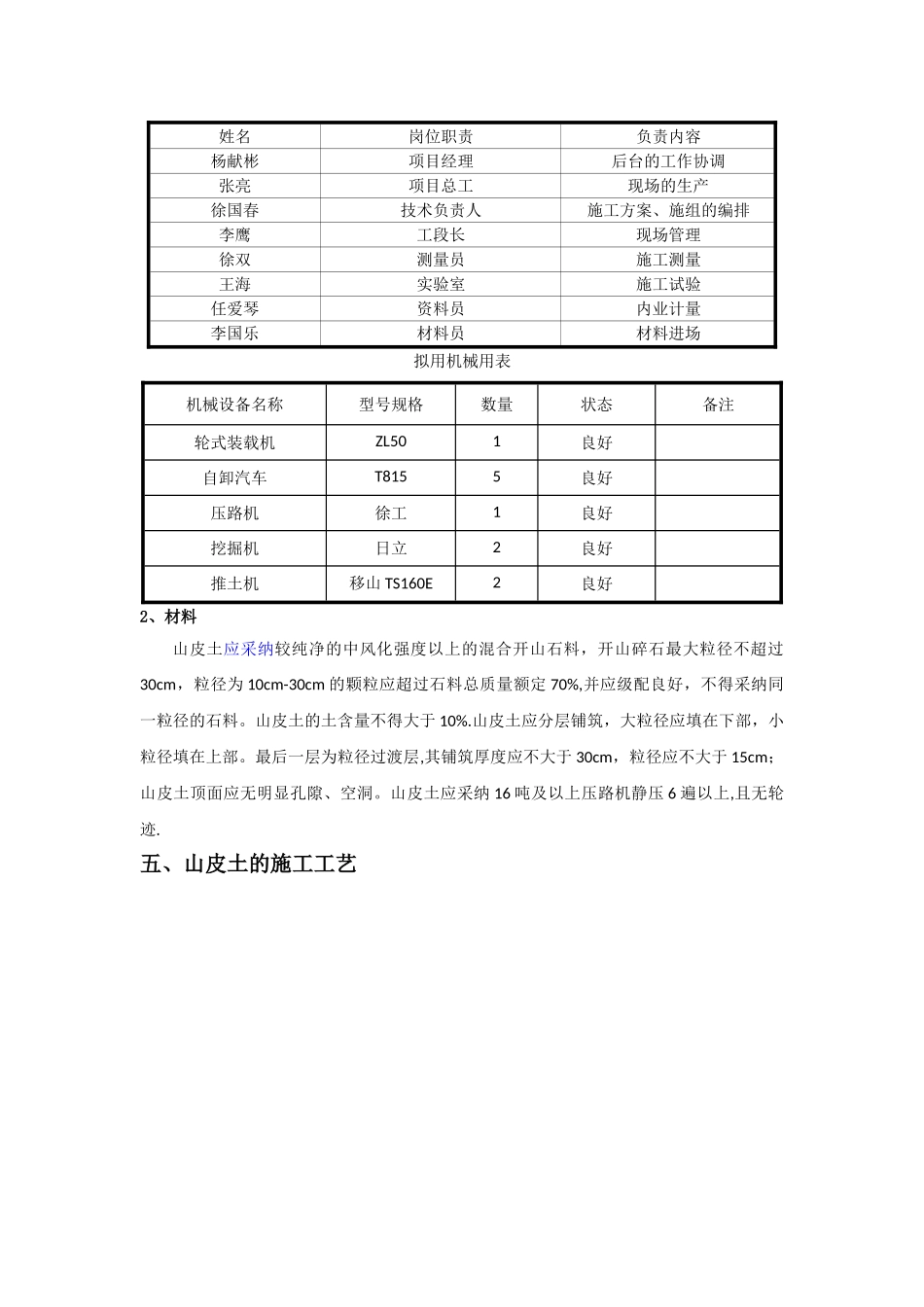

山皮土施工方案审批表津市政 B3—7工程名称天津空港经济区三期环东干道五(环东干道一至津北路)道路及排水工程专项施工方案名称山皮土施工方案承包人天津第一市政公路工程有限公司合同总监办北京首建工程咨询监理有限公司承包人审批意见:签字(公章)年 月 日合同总监理工程师审批意见:签字(公章)年 月 日山皮土施工方案一、编制依据、原则1、编制依据1)《公路工程技术标准》(JTGB01-2024);2)《公路路基施工技术法律规范》(JTGF10-2024);3)《公路软土地基路堤设计与施工技术法律规范》(JTJ017—96);4)《公路路基设计法律规范》(JTG D30—2024);5)天津航空产业区环东干道五工程《施工图设计》、《技术法律规范》、《施工招标文件补遗书》、《招标技术问题的澄清》及其它有关文件2、编制原则1)确保实现合同要求的质量、安全、环保、工期目标
2)严格遵守施工验收法律规范、规程和制度
3)科学组织、严格管理、精心施工,争创优质工程
4)合理安排施工计划,统筹规划、合理布局,保证施工有序性、连续性、均衡性
5)考虑本标段工程特点、工期及施工环境
精心布置现场,节约用地,文明施工,搞好环境保护,尊重民风民俗,方便地方人民生活交通
二、工程概况本项目工程是天津市航空产业区环东干道五南北向次干路,道路长度为 738
056m,范围为环东干道一路口以南至津北路路口,桩号为 K0+356
767~K1+094
环东干道五分为三个工作断面 :K0+356
767~K0+739
825,K0+739
825~K0+950(鱼塘部位) ,K0+950~K1+094
本项目工程为城市次干道,设计行车速度 40km/h,道路红线宽度分 50m 和 40m 两种,规划断面有两种形式:形式一:红线宽 50m,横断面为 7m(绿化带)-2
5m(人行道)—2
5m(非机动
