长建集团曾国藩广场项目部有关下发《施工竞赛方案》的告知为了加强曾国藩广场及道路工程施工现场的安全、质量、文明管理,规范各项施工流程,如期实现各项工程建设目的:我项目部编制了《曾国藩广场及道路工程施工竞赛方案》发给你们,第一段评比分两次:地下室完毕底板第一次,地下室完毕至±0
000 第二次,道路工程完毕路基压实,规定项目实行工作过程中各科室、班组严格的执行
长建集团曾国藩广场项目部 年 月 日有关曾国藩广场及道路工程施工竞赛的方案一) 竞赛内容: 1)施工质量 2)安全、文明施工 3)施工进度 总分为 100 分,其中施工质量 50 分,安全、文明现场 30 分,施工进度 20 分
二)参赛班组 泥工班 木工班 钢筋班 水电班 架子班三)、 考核组构成: 考核组由湖南长建集团曾国藩广场项目部人员构成
组长:张国军组员:刘洪华、曾衍、贺维、四) 竞赛时段:曾国藩广场及道路工程基础及主体施工阶段:II 装修阶段-(另见评分措施)
估计时间:第一阶段 年 月至 年 月
五) 评比措施: 1、每周日定期检查一次,检查作为评分根据,月底合计计分,按 100 分制考核,最高分(且不低于 80 分)为月优胜者
分组如下:质量组组长:组员:安全、文明组组长:施工进度组组长:各组长负责该项打分,组员分别打分,由各组长记录该项得分交曾衍
2、 若三个项目没有一种在 80 分以上都不予以奖励
3、 竞赛计分在 60 分如下的班组予以黄牌警告
4、 竞赛成果在每月 4 日上报项目部,每月 8 日召开大会公布上月考核状况
5、 主体施工完毕后进行总分评比,合计计分最高且月平均在 90 分以上者为主体优胜者
6、 出现重大安全事故者安全、文明现场得分为零;出现重大质量事故或故意偷工减料现象者质量得分为零

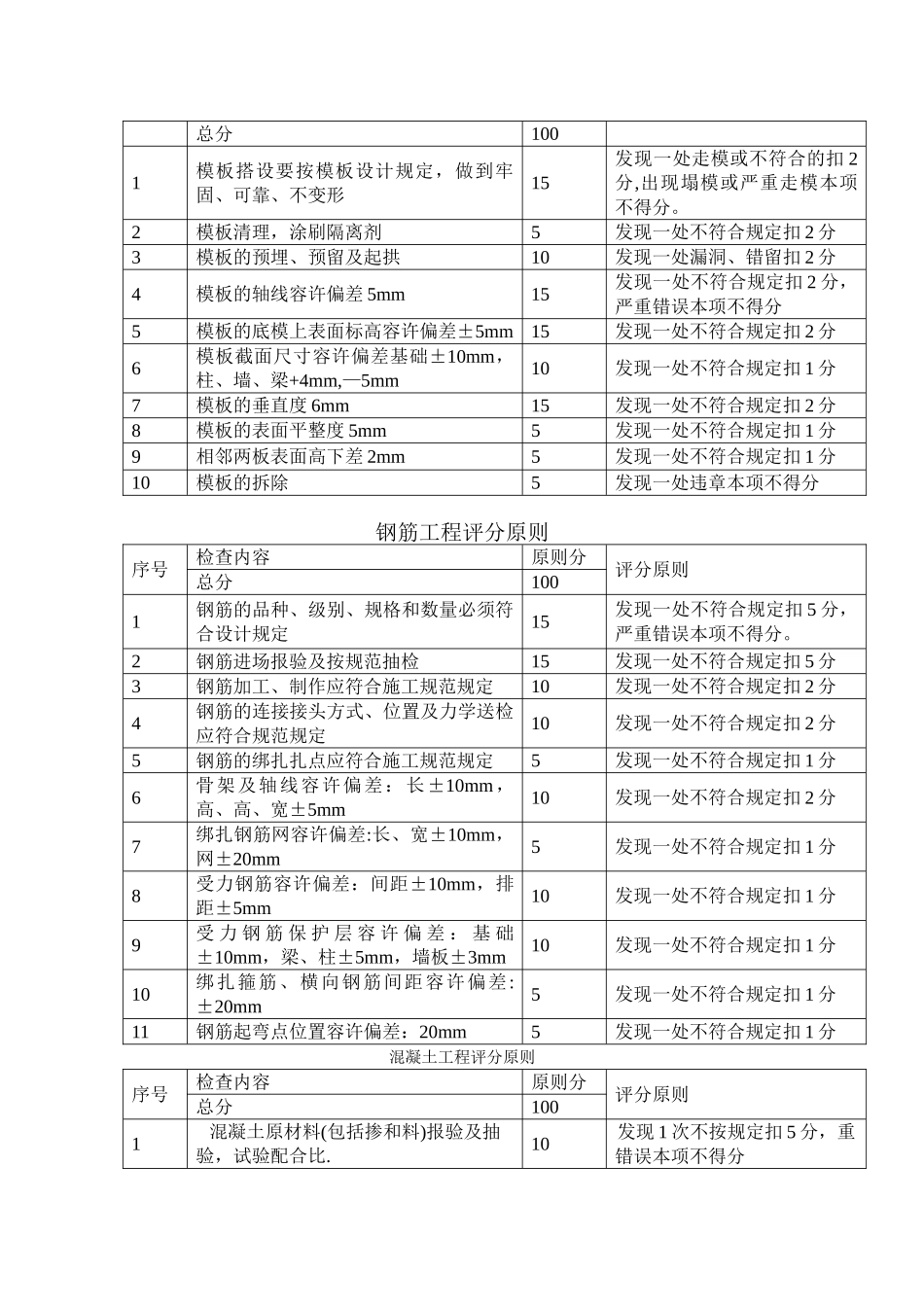

六) 奖励、惩罚措施: 本奖励、惩罚措施不取代《奖罚制度》,奖励与惩罚可反复实行
