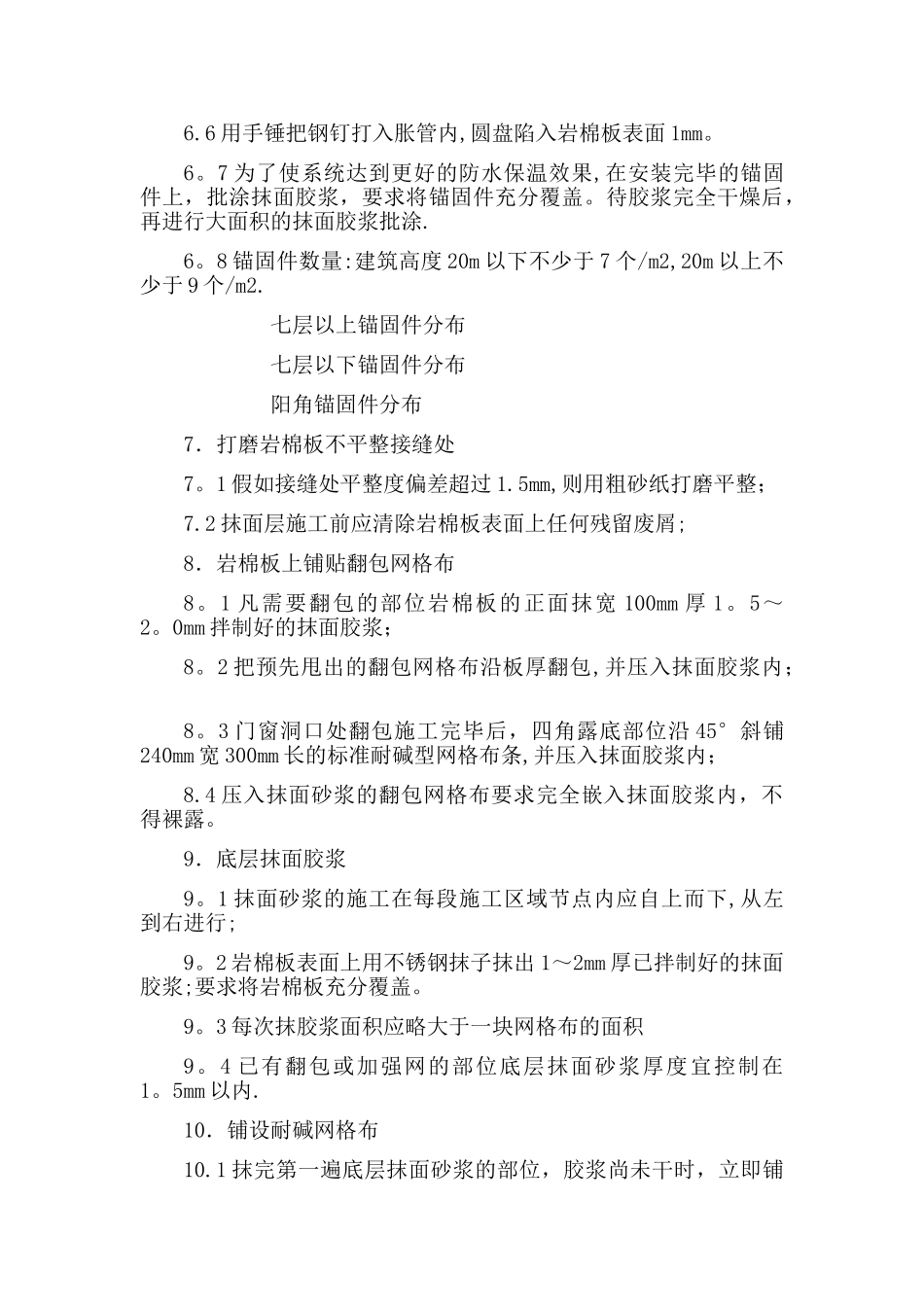

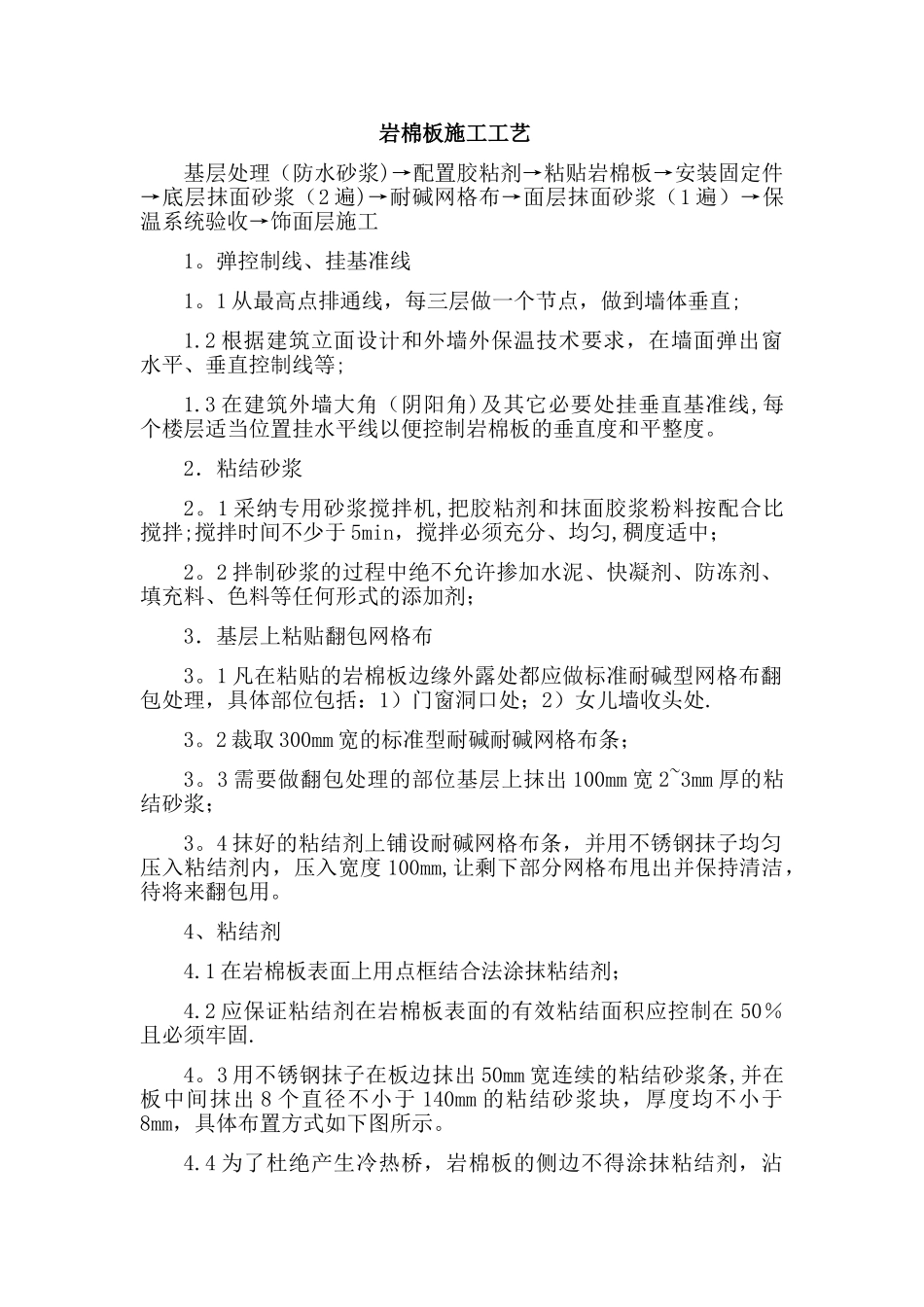

岩棉板施工工艺 基层处理(防水砂浆)→配置胶粘剂→粘贴岩棉板→安装固定件→底层抹面砂浆(2 遍)→耐碱网格布→面层抹面砂浆(1 遍)→保温系统验收→饰面层施工 1
弹控制线、挂基准线 1
1 从最高点排通线,每三层做一个节点,做到墙体垂直; 1
2 根据建筑立面设计和外墙外保温技术要求,在墙面弹出窗水平、垂直控制线等; 1
3 在建筑外墙大角(阴阳角)及其它必要处挂垂直基准线,每个楼层适当位置挂水平线以便控制岩棉板的垂直度和平整度
2.粘结砂浆 2
1 采纳专用砂浆搅拌机,把胶粘剂和抹面胶浆粉料按配合比搅拌;搅拌时间不少于 5min,搅拌必须充分、均匀,稠度适中; 2
2 拌制砂浆的过程中绝不允许掺加水泥、快凝剂、防冻剂、填充料、色料等任何形式的添加剂; 3.基层上粘贴翻包网格布 3
1 凡在粘贴的岩棉板边缘外露处都应做标准耐碱型网格布翻包处理,具体部位包括:1)门窗洞口处;2)女儿墙收头处
2 裁取 300mm 宽的标准型耐碱耐碱网格布条; 3
3 需要做翻包处理的部位基层上抹出 100mm 宽 2~3mm 厚的粘结砂浆; 3
4 抹好的粘结剂上铺设耐碱网格布条,并用不锈钢抹子均匀压入粘结剂内,压入宽度 100mm,让剩下部分网格布甩出并保持清洁,待将来翻包用
4、粘结剂 4
1 在岩棉板表面上用点框结合法涂抹粘结剂; 4
2 应保证粘结剂在岩棉板表面的有效粘结面积应控制在 50%且必须牢固
3 用不锈钢抹子在板边抹出 50mm 宽连续的粘结砂浆条,并在板中间抹出 8 个直径不小于 140mm 的粘结砂浆块,厚度均不小于8mm,具体布置方式如下图所示
4 为了杜绝产生冷热桥,岩棉板的侧边不得涂抹粘结剂,沾到侧边的砂浆应立即刮除

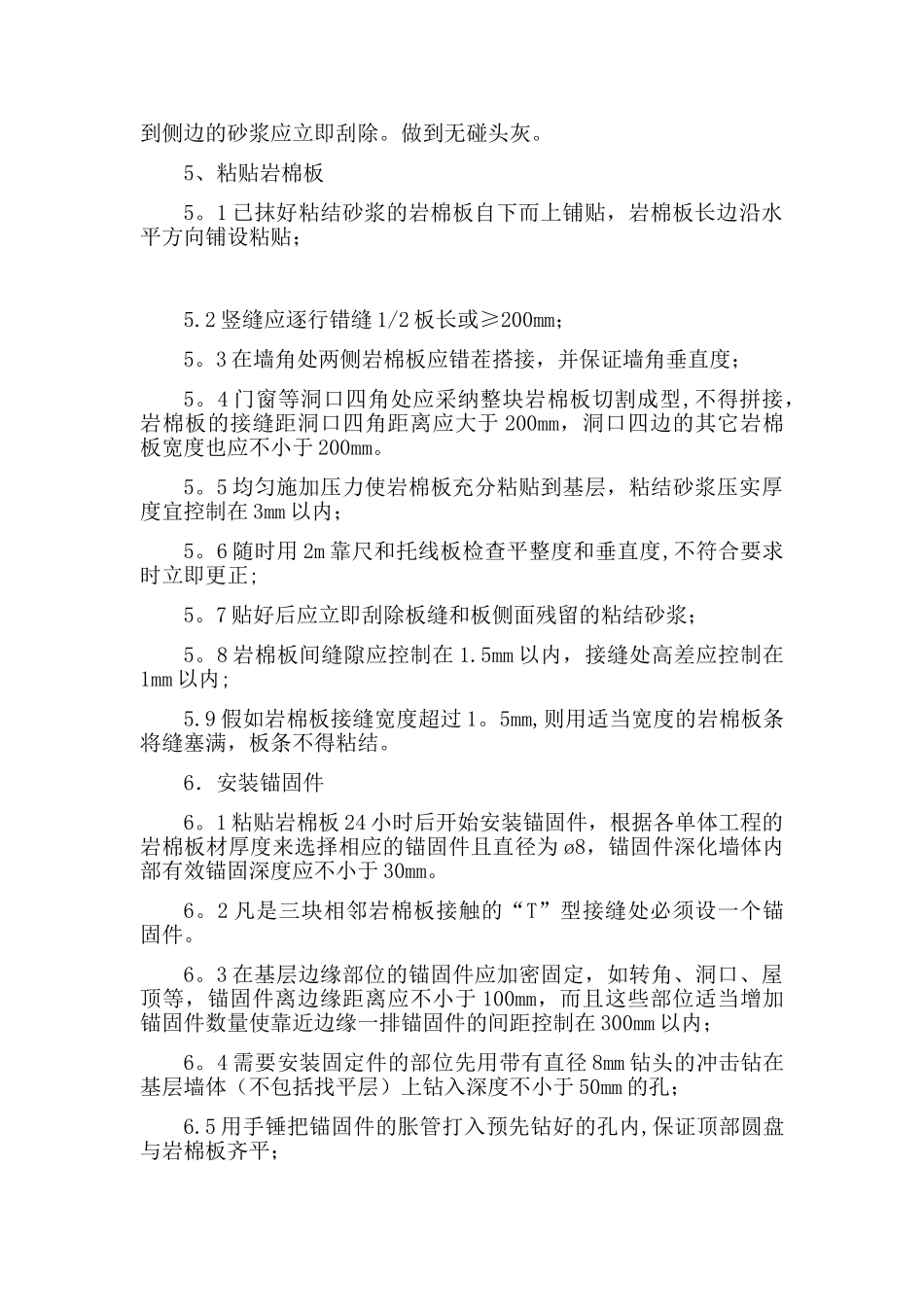

做到无碰头灰
5、粘贴岩棉板 5
1 已抹好粘结砂浆的岩棉板自下而上铺贴,岩棉板长边沿水平方向铺设粘贴; 5
2 竖缝应逐行
