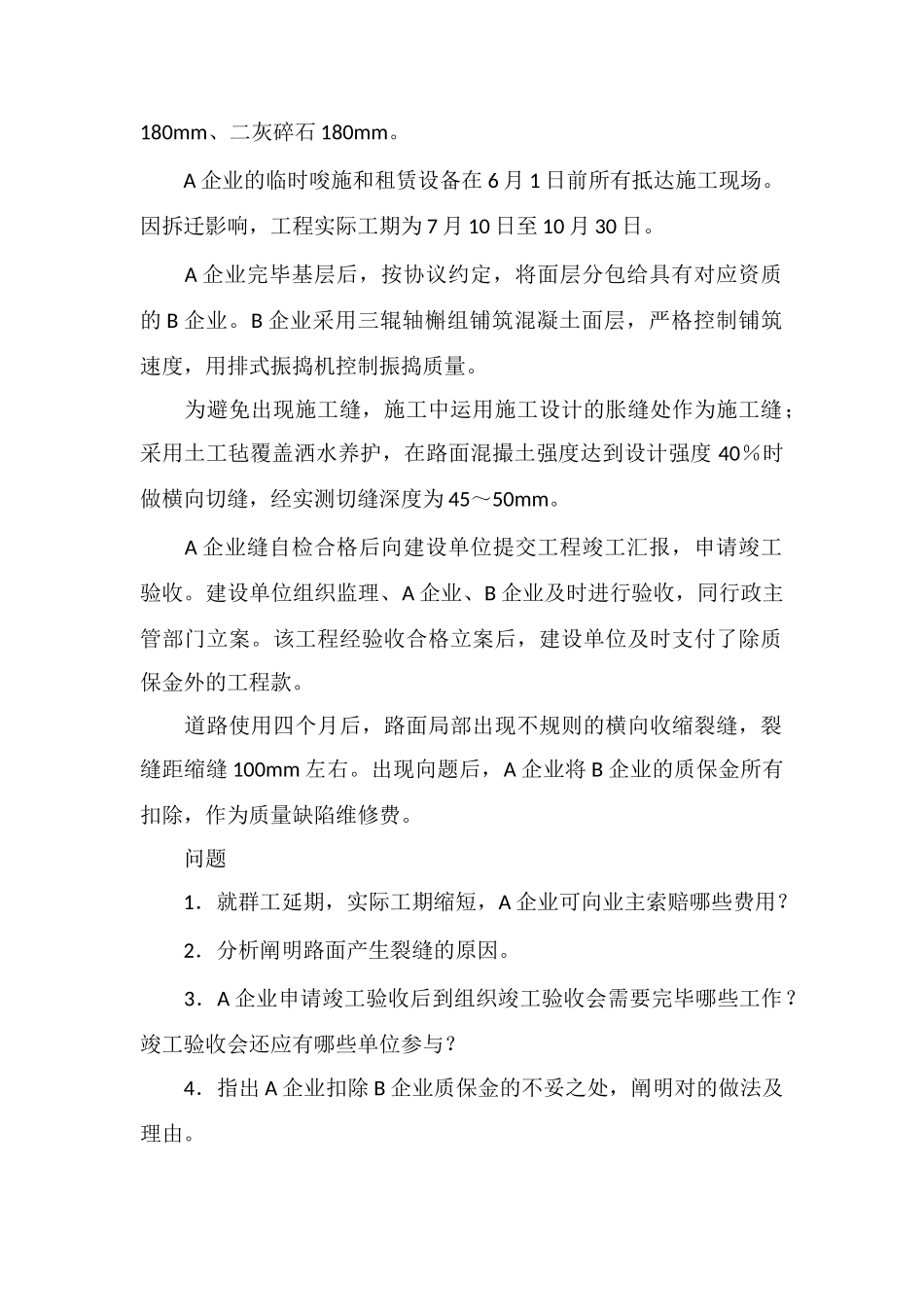

一级建造师《市政工程管理与实务》考试真题及试题答案案例 2一级建造师_考试真题提供一级建造师《市政工程管理与实务》考试真题及试题答案,. ,:,:!一级建造师《市政工程管理与实务》考试真题及试题答案单选题01-1011-20多选题21-30案例题案例 1案例 2案例 3案例 4案例 5点此进入历年一建考试真题库 (二) 背景资料 A 企业中标北方某都市的道路改造工程,协议工期 6 月 1 日至 9月 30 日。构造层为:水泥混凝土面层 200mm、水泥稳定级配碎180mm、二灰碎石 180mm。 A 企业的临时唆施和租赁设备在 6 月 1 日前所有抵达施工现场。因拆迁影响,工程实际工期为 7 月 10 日至 10 月 30 日。 A 企业完毕基层后,按协议约定,将面层分包给具有对应资质的 B 企业。B 企业采用三辊轴槲组铺筑混凝土面层,严格控制铺筑速度,用排式振捣机控制振捣质量。 为避免出现施工缝,施工中运用施工设计的胀缝处作为施工缝;采用土工毡覆盖洒水养护,在路面混撮土强度达到设计强度 40%时做横向切缝,经实测切缝深度为 45~50mm。 A 企业缝自检合格后向建设单位提交工程竣工汇报,申请竣工验收。建设单位组织监理、A 企业、B 企业及时进行验收,同行政主管部门立案。该工程经验收合格立案后,建设单位及时支付了除质保金外的工程款。 道路使用四个月后,路面局部出现不规则的横向收缩裂缝,裂缝距缩缝 100mm 左右。出现向题后,A 企业将 B 企业的质保金所有扣除,作为质量缺陷维修费。 问题 1.就群工延期,实际工期缩短,A 企业可向业主索赔哪些费用? 2.分析阐明路面产生裂缝的原因。 3.A 企业申请竣工验收后到组织竣工验收会需要完毕哪些工作?竣工验收会还应有哪些单位参与? 4.指出 A 企业扣除 B 企业质保金的不妥之处,阐明对的做法及理由。考试政策一级建造师报考条件免考条件考试科目
