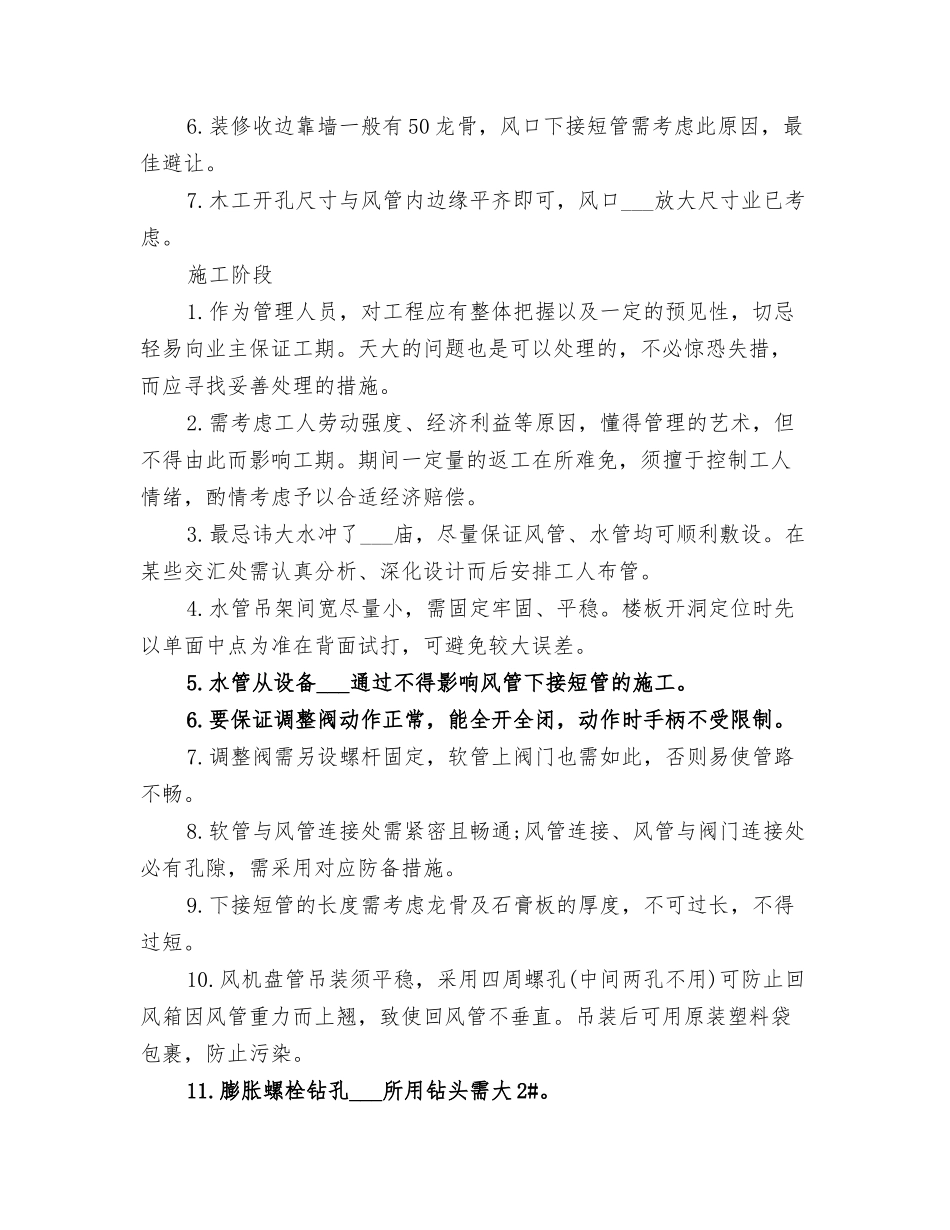

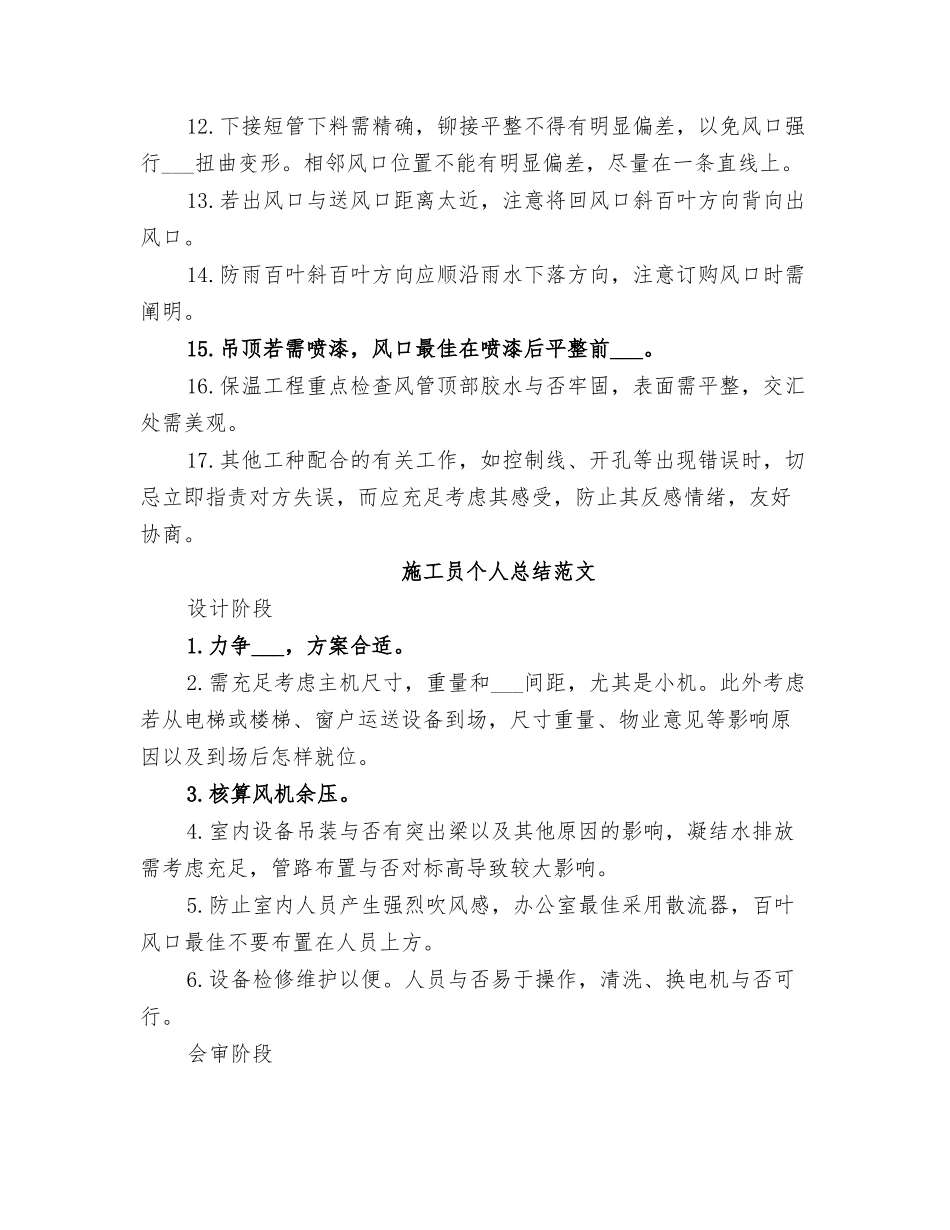

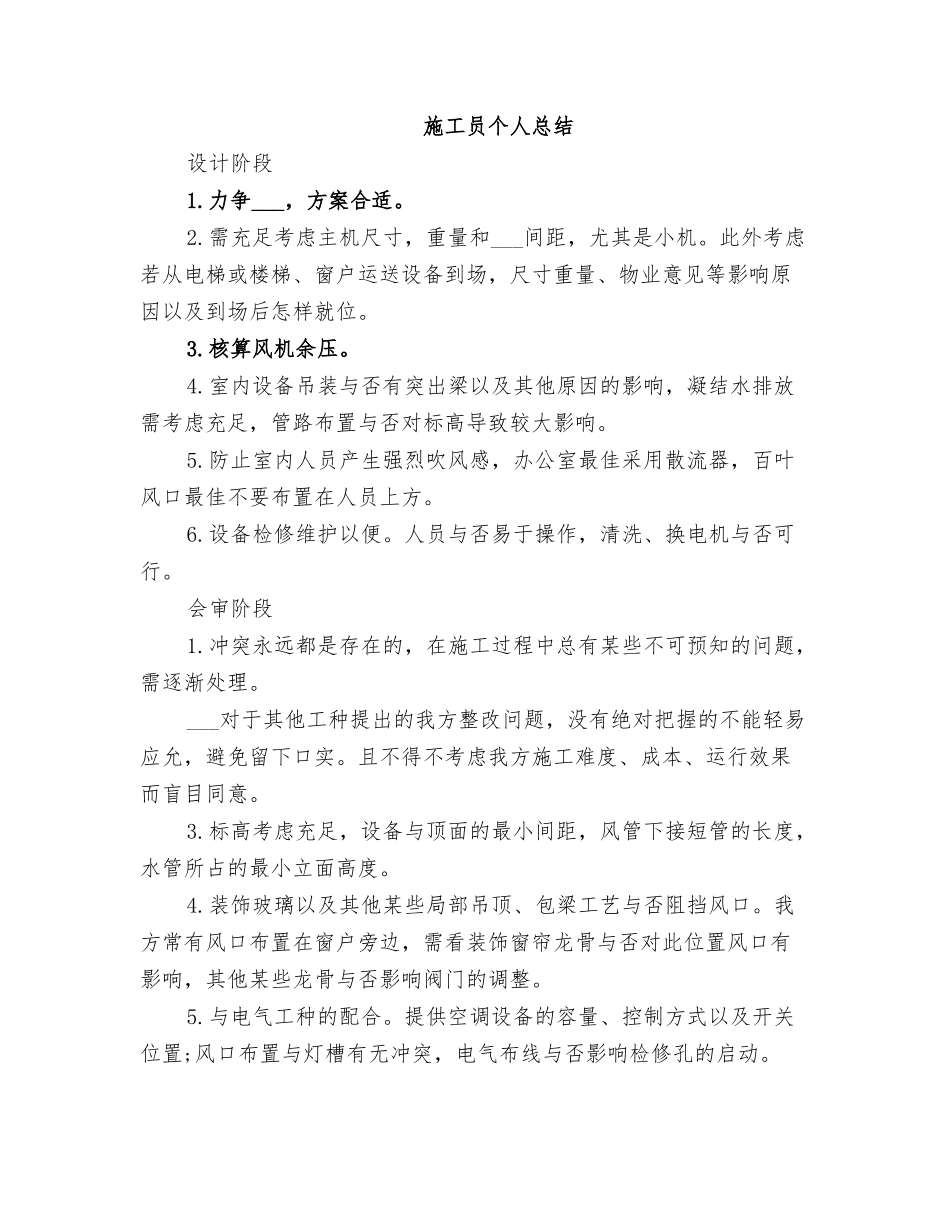

施工员个人总结设计阶段1
力争___,方案合适
需充足考虑主机尺寸,重量和___间距,尤其是小机
此外考虑若从电梯或楼梯、窗户运送设备到场,尺寸重量、物业意见等影响原因以及到场后怎样就位
核算风机余压
室内设备吊装与否有突出梁以及其他原因的影响,凝结水排放需考虑充足,管路布置与否对标高导致较大影响
防止室内人员产生强烈吹风感,办公室最佳采用散流器,百叶风口最佳不要布置在人员上方
设备检修维护以便
人员与否易于操作,清洗、换电机与否可行
冲突永远都是存在的,在施工过程中总有某些不可预知的问题,需逐渐处理
___对于其他工种提出的我方整改问题,没有绝对把握的不能轻易应允,避免留下口实
且不得不考虑我方施工难度、成本、运行效果而盲目同意
标高考虑充足,设备与顶面的最小间距,风管下接短管的长度,水管所占的最小立面高度
装饰玻璃以及其他某些局部吊顶、包梁工艺与否阻挡风口
我方常有风口布置在窗户旁边,需看装饰窗帘龙骨与否对此位置风口有影响,其他某些龙骨与否影响阀门的调整
与电气工种的配合
提供空调设备的容量、控制方式以及开关位置;风口布置与灯槽有无冲突,电气布线与否影响检修孔的启动
装修收边靠墙一般有 50 龙骨,风口下接短管需考虑此原因,最佳避让
木工开孔尺寸与风管内边缘平齐即可,风口___放大尺寸业已考虑
作为管理人员,对工程应有整体把握以及一定的预见性,切忌轻易向业主保证工期
天大的问题也是可以处理的,不必惊恐失措,而应寻找妥善处理的措施
需考虑工人劳动强度、经济利益等原因,懂得管理的艺术,但不得由此而影响工期
期间一定量的返工在所难免,须擅于控制工人情绪,酌情考虑予以合适经济赔偿
最忌讳大水冲了___庙,尽量保证风管、水管均可顺利敷设
在某些交汇处需认真分析、深化设计而后安排工人布管
水管吊架间宽尽量小
