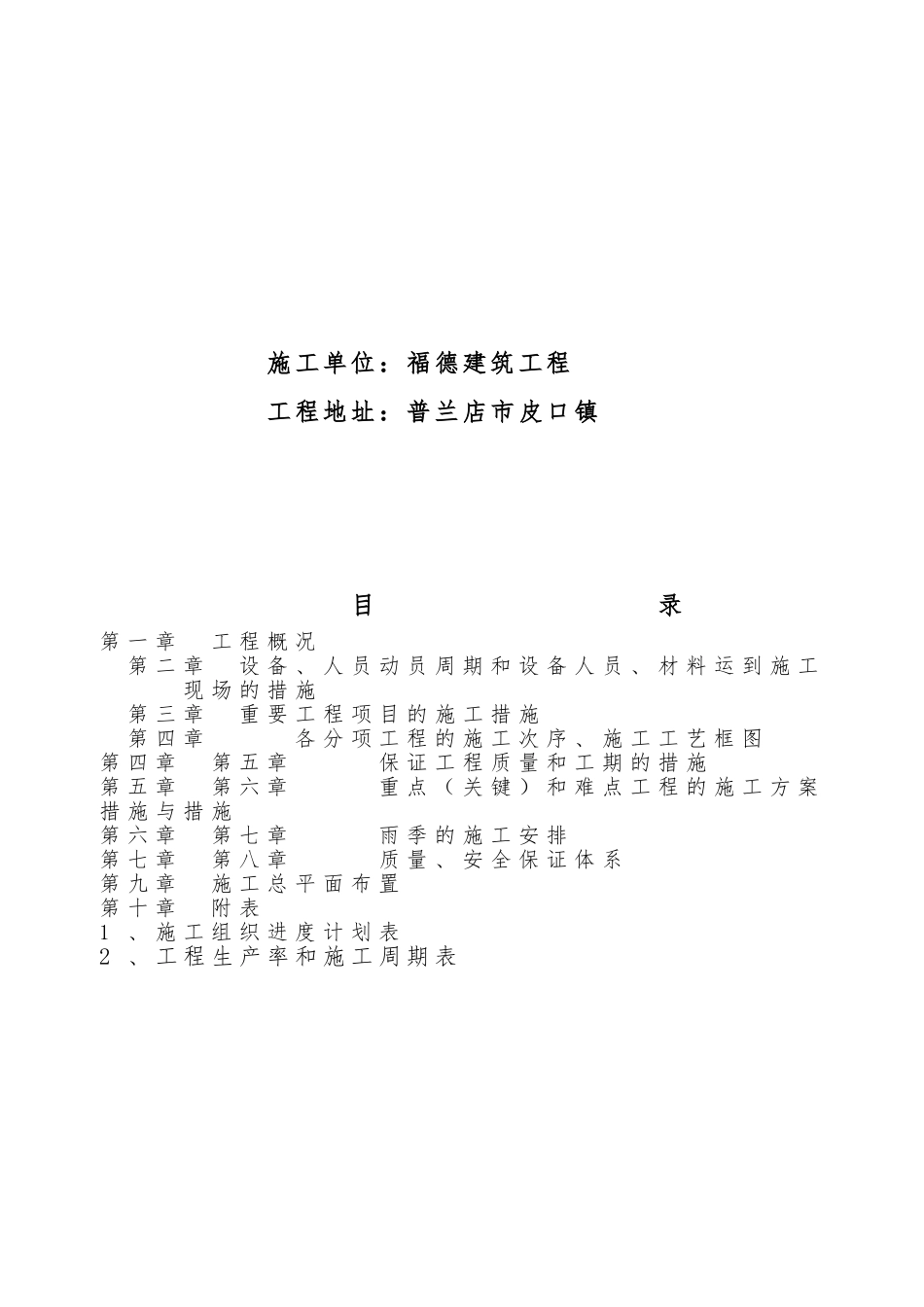

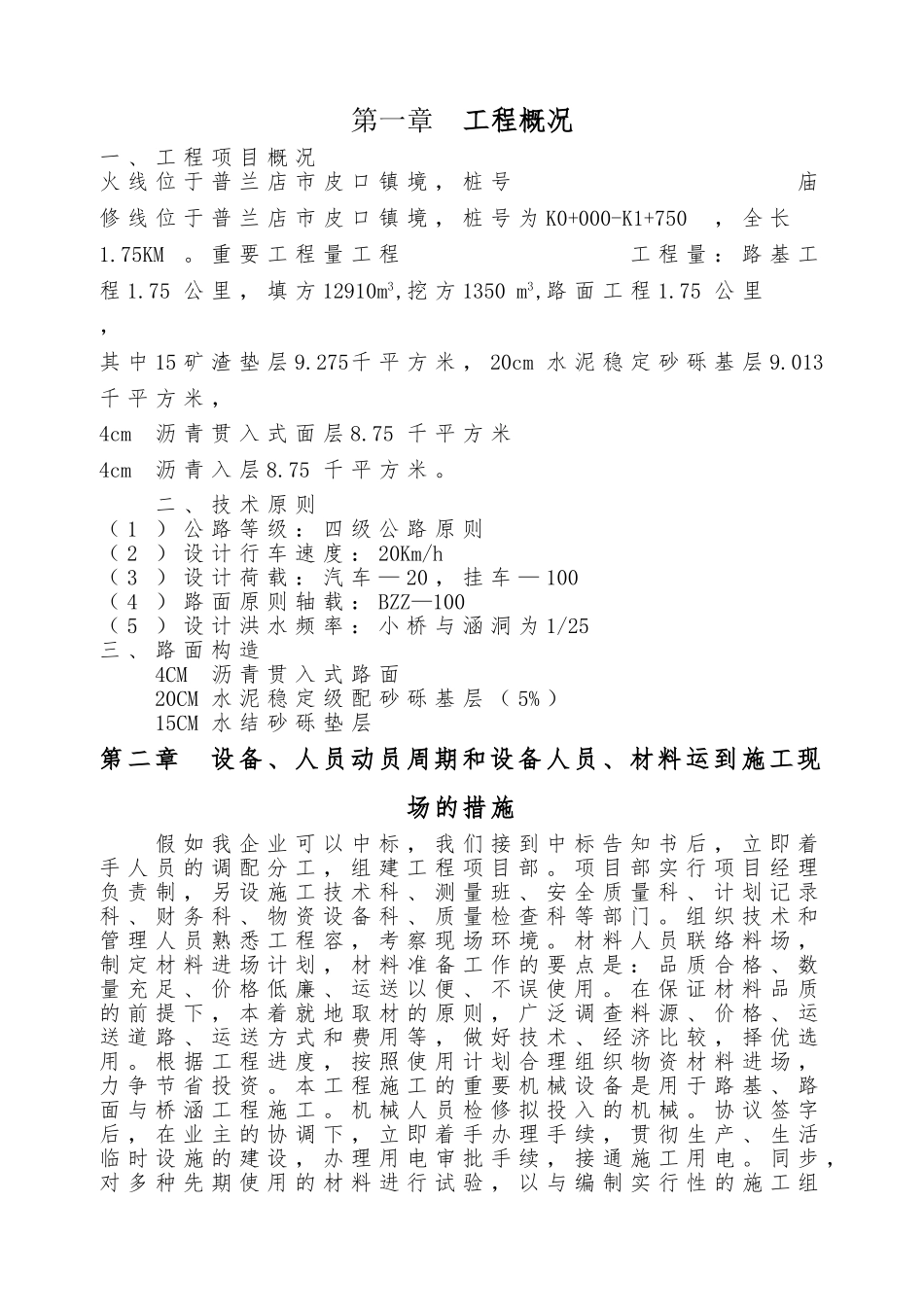

火 线 四 级 公 路施工组织设计施工单位:福德建筑工程工程地址:普兰店市皮口镇目 录第 一 章工 程 概 况第 二 章设 备 、 人 员 动 员 周 期 和 设 备 人 员 、 材 料 运 到 施 工现 场 的 措 施第 三 章重 要 工 程 项 目 的 施 工 措 施 第 四 章 各 分 项 工 程 的 施 工 次 序 、 施 工 工 艺 框 图第 四 章第 五 章 保 证 工 程 质 量 和 工 期 的 措 施第 五 章第 六 章 重 点 ( 关 键 ) 和 难 点 工 程 的 施 工 方 案措 施 与 措 施第 六 章第 七 章 雨 季 的 施 工 安 排第 七 章第 八 章 质 量 、 安 全 保 证 体 系第 九 章 施 工 总 平 面 布 置 第 十 章 附 表1 、 施 工 组 织 进 度 计 划 表2 、 工 程 生 产 率 和 施 工 周 期 表第一章工程概况一 、 工 程 项 目 概 况火 线 位 于 普 兰 店 市 皮 口 镇 境 , 桩 号 庙修 线 位 于 普 兰 店 市 皮 口 镇 境 , 桩 号 为 K0+000-K1+750, 全 长1
重 要 工 程 量 工 程 工 程 量 : 路 基 工程 1
75 公 里 , 填 方 12910m3,挖 方 1350 m3,路 面 工 程 1
75 公 里, 其 中 15 矿 渣 垫 层 9
275千 平 方 米 , 20cm 水 泥 稳 定 砂 砾 基 层 9
013千 平 方 米 ,4cm沥 青 贯 入 式 面 层 8
75 千 平 方 米 4cm沥 青 入 层 8
75 千 平 方 米
二 、 技 术 原 则( 1 ) 公 路 等 级 : 四 级 公 路 原 则( 2 ) 设 计 行 车 速 度 : 20Km/h( 3 ) 设 计 荷 载 : 汽 车 — 20 , 挂 车 — 10
