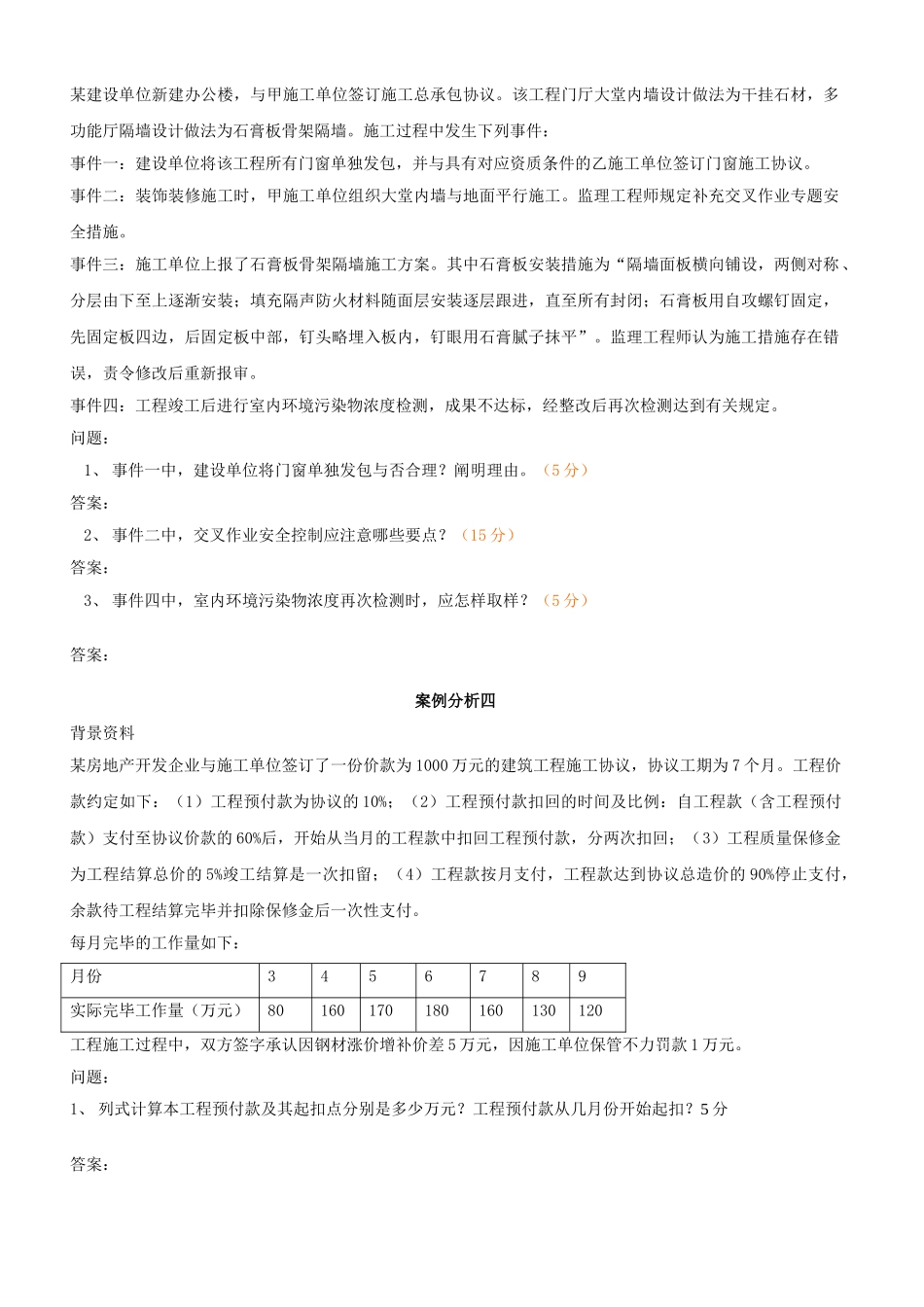

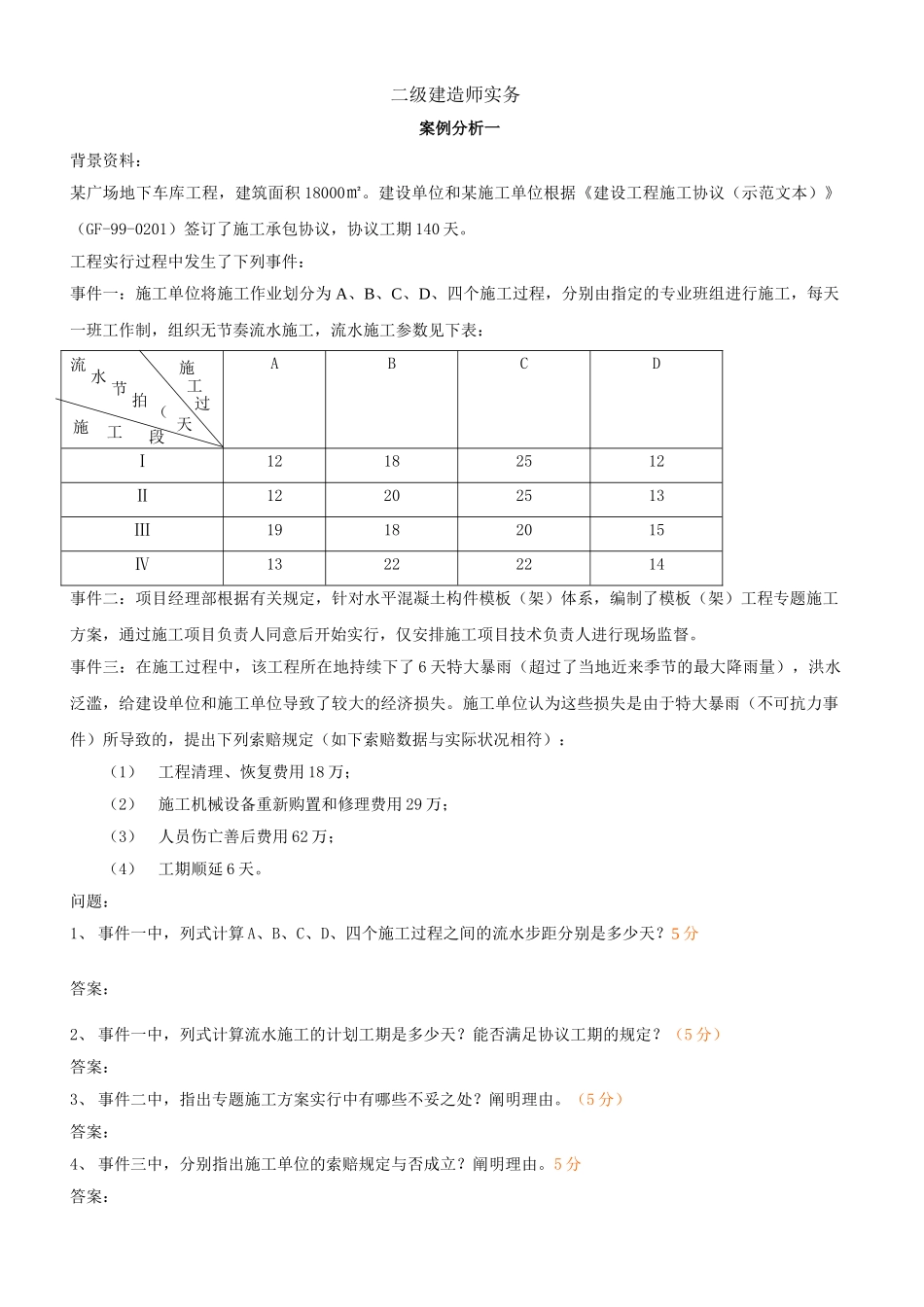

二级建造师实务 案例分析一背景资料:某广场地下车库工程,建筑面积 18000㎡
建设单位和某施工单位根据《建设工程施工协议(示范文本)》(GF-99-0201)签订了施工承包协议,协议工期 140 天
工程实行过程中发生了下列事件:事件一:施工单位将施工作业划分为 A、B、C、D、四个施工过程,分别由指定的专业班组进行施工,每天一班工作制,组织无节奏流水施工,流水施工参数见下表:ABCDⅠ12182512Ⅱ12202513Ⅲ19182015Ⅳ13222214事件二:项目经理部根据有关规定,针对水平混凝土构件模板(架)体系,编制了模板(架)工程专题施工方案,通过施工项目负责人同意后开始实行,仅安排施工项目技术负责人进行现场监督
事件三:在施工过程中,该工程所在地持续下了 6 天特大暴雨(超过了当地近来季节的最大降雨量),洪水泛滥,给建设单位和施工单位导致了较大的经济损失
施工单位认为这些损失是由于特大暴雨(不可抗力事件)所导致的,提出下列索赔规定(如下索赔数据与实际状况相符):(1)工程清理、恢复费用 18 万;(2)施工机械设备重新购置和修理费用 29 万;(3)人员伤亡善后费用 62 万;(4)工期顺延 6 天
问题:1、 事件一中,列式计算 A、B、C、D、四个施工过程之间的流水步距分别是多少天
5 分答案: 2、 事件一中,列式计算流水施工的计划工期是多少天
能否满足协议工期的规定
(5 分)答案: 3、 事件二中,指出专题施工方案实行中有哪些不妥之处
(5 分)答案: 4、 事件三中,分别指出施工单位的索赔规定与否成立

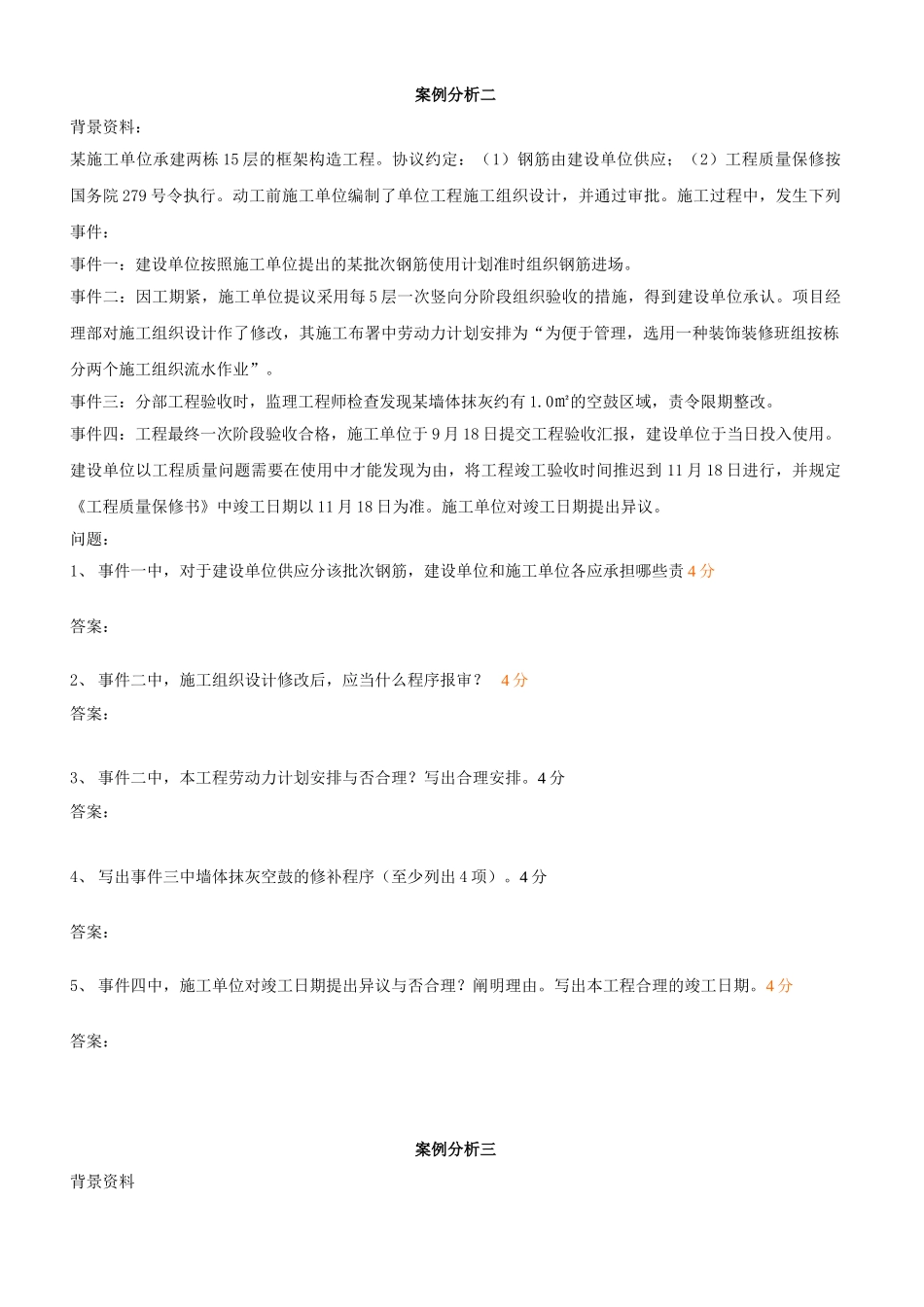

5 分答案: 施工过流 水 节 拍 ( 天施工段案例分析二背景资料:某施工单位承建两栋 15 层的框架构造工程
协议约定:(1)钢筋由建设单位供应;(2)工程质量保修按国务院 279 号令执行
动工前施工单位编制了单位工程施工组织
