庙城 110kV 变电站工程施工总体策划北京城建远东建设投资集团有限公司2024 年 6 月1
1工程简介庙城 110kV 变电站供电区域主要满足“福田发动机厂”项目和庙城镇的负荷需求
2工程质量目标本工程的质量目标是:确保北京市市政基础设施竣工长城杯银质奖、力争金质奖
3安全文明施工目标1
1不发生人身重伤事故和死亡事故;1
2不发生重大施工机械设备损坏事故;1
3不发生重大火灾事故;1
4不发生责任性重大交通事故;1
5不发生重大环境污染、水土流失事故;1
6设施标准、行为法律规范、施工有序、环境洁净,争创电网工程建设安全文明施工一流水平;1
7创建“零"事故施工施工场地,力争建成怀柔区安全文明施工示范施工场地

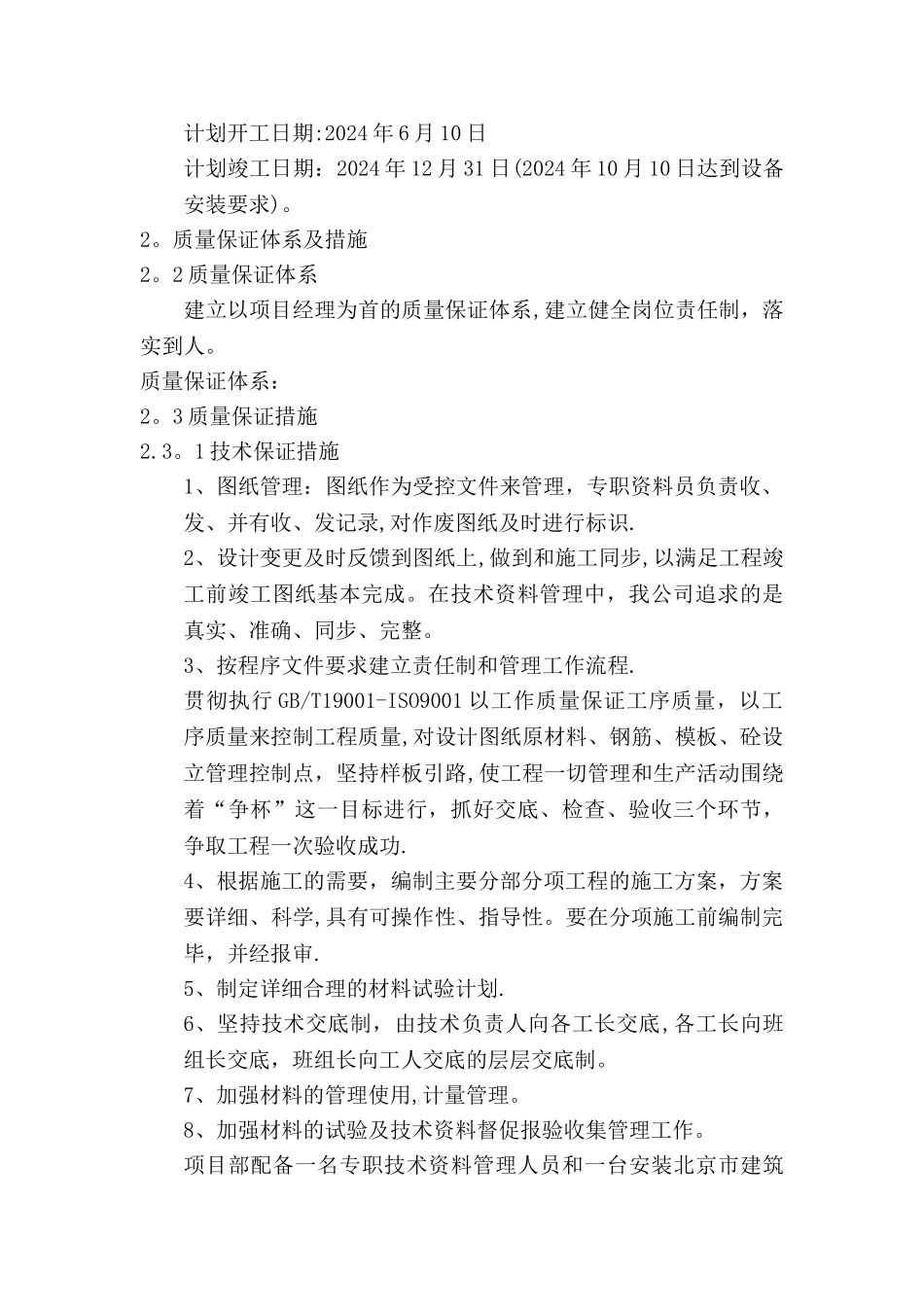

4施工进度目标工期目标:本工程计划工期 205 日历天计划开工日期:2024 年 6 月 10 日计划竣工日期:2024 年 12 月 31 日(2024 年 10 月 10 日达到设备安装要求)
质量保证体系及措施2
2 质量保证体系建立以项目经理为首的质量保证体系,建立健全岗位责任制,落实到人
质量保证体系:2
3 质量保证措施2
1 技术保证措施1、图纸管理:图纸作为受控文件来管理,专职资料员负责收、发、并有收、发记录,对作废图纸及时进行标识
2、设计变更及时反馈到图纸上,做到和施工同步,以满足工程竣工前竣工图纸基本完成
在技术资料管理中,我公司追求的是真实、准确、同步、完整
3、按程序文件要求建立责任制和管理工作流程

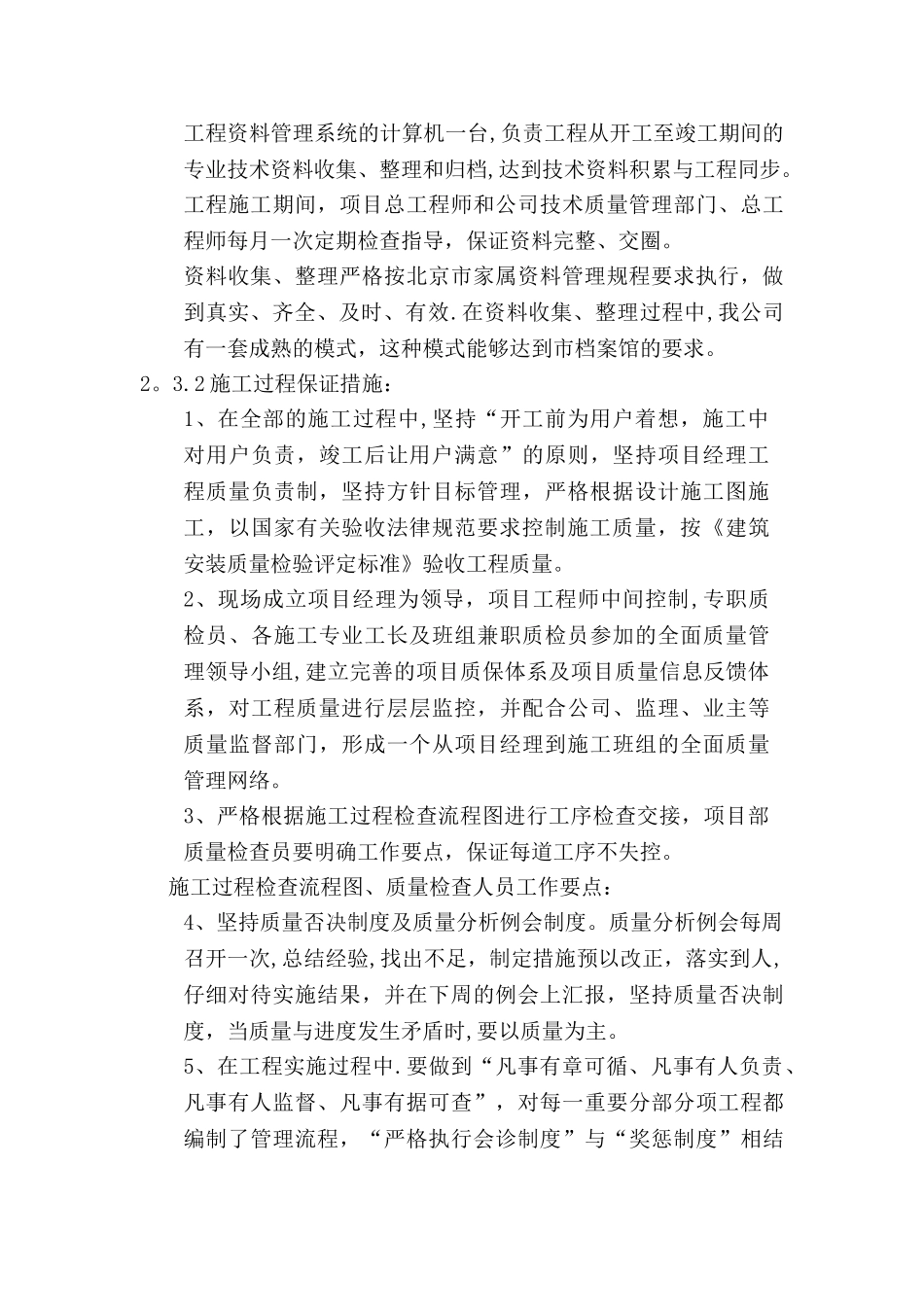

贯彻执行 GB/T19001-ISO9001 以工作质量保证工序质量,以工序质量来控制工程质量,对设计图纸原材料、钢筋、模板、砼设立管理控制点,坚持样板引路,使工程一切管理和生产活动围绕着“争杯”这一目标进行,抓好交底、检查、验收三个环节,争取工程一次验收成功
4、根据施工的需要,
