工程结算审计中签证的风险与控制

工程结算审计中签证的风险与控制_第1页
1/5
工程结算审计中签证的风险与控制_第2页
2/5
工程结算审计中签证的风险与控制_第3页
3/5

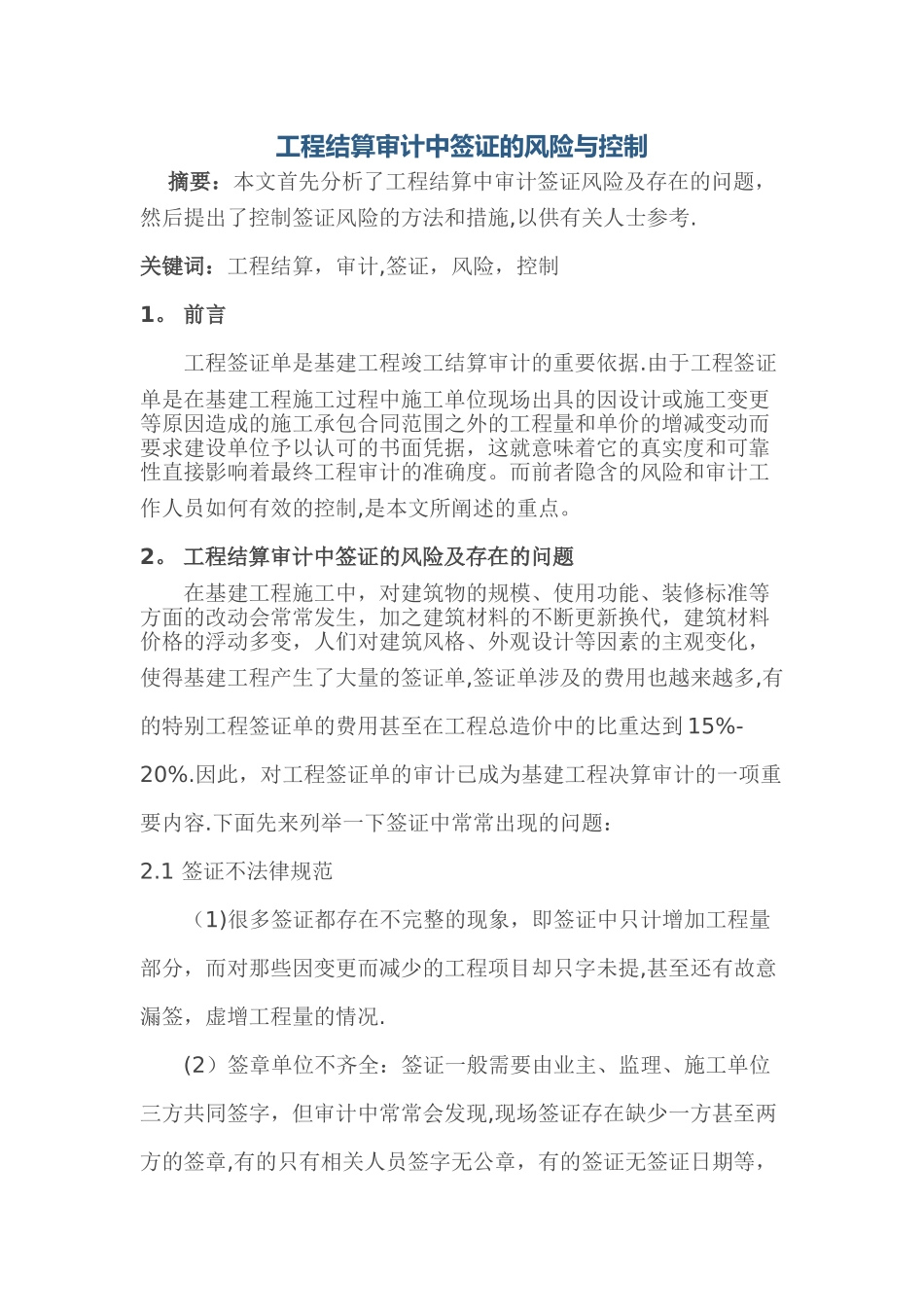

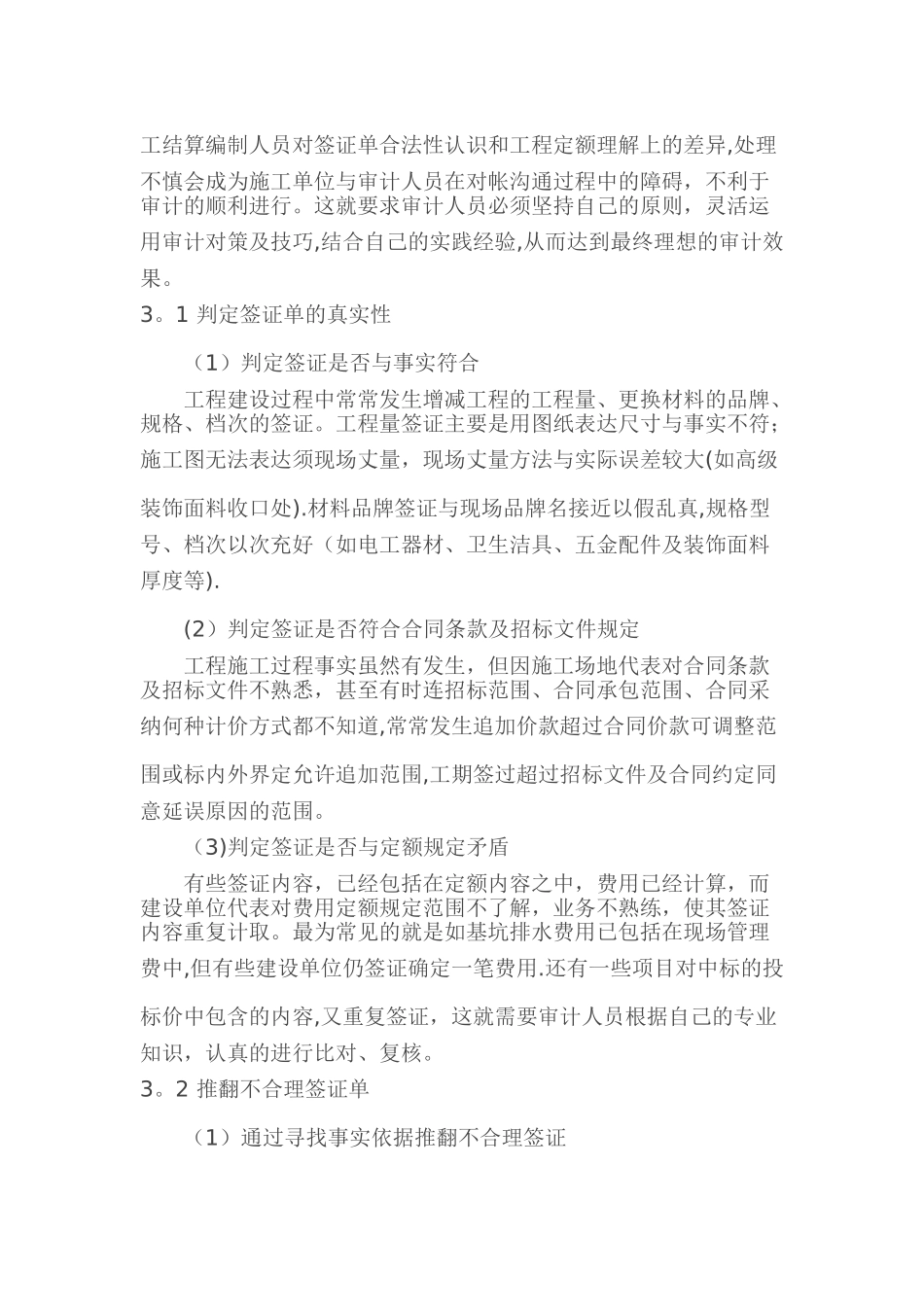

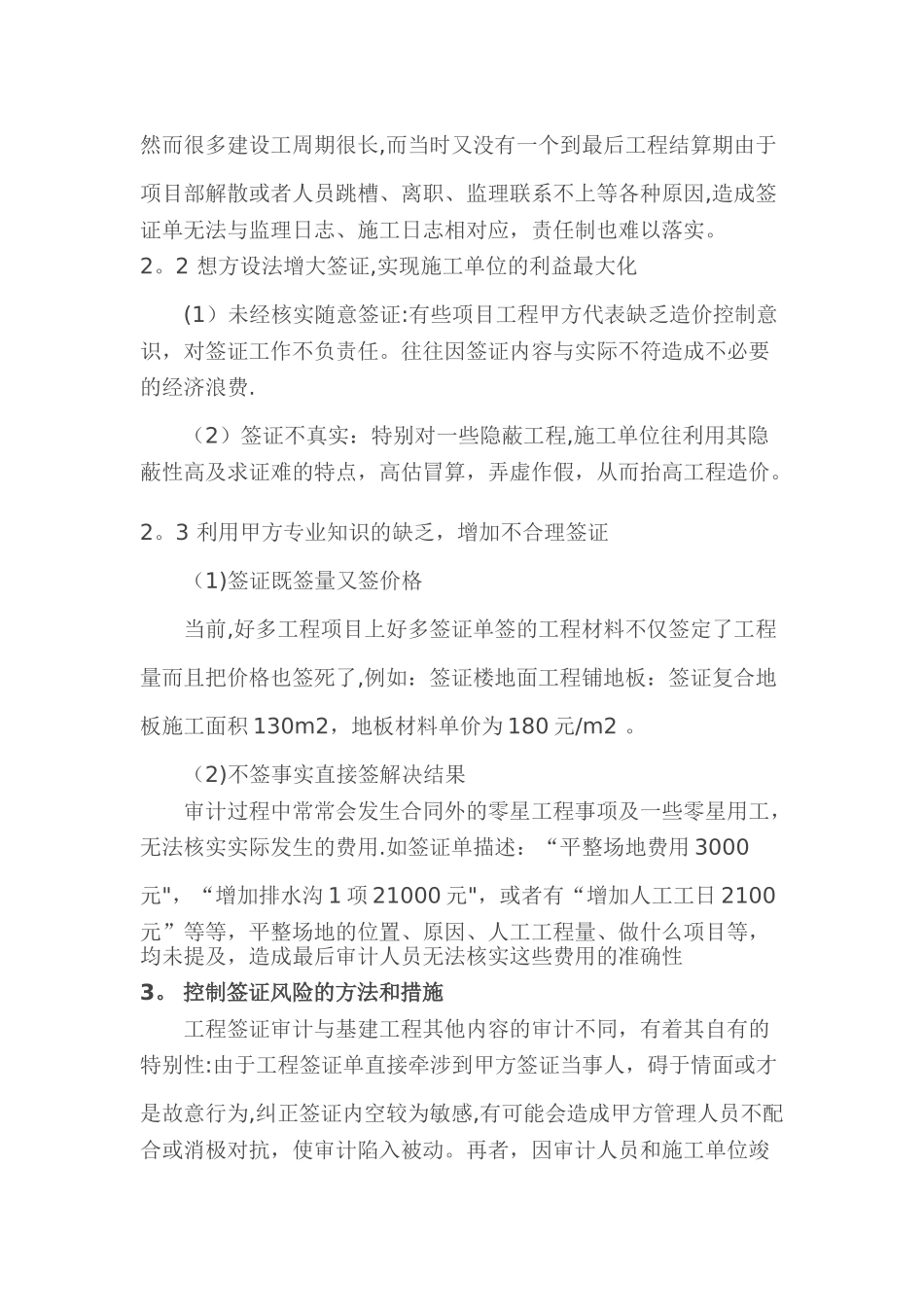

工程结算审计中签证的风险与控制摘要:本文首先分析了工程结算中审计签证风险及存在的问题,然后提出了控制签证风险的方法和措施,以供有关人士参考. 关键词:工程结算,审计,签证,风险,控制 1。 前言 工程签证单是基建工程竣工结算审计的重要依据.由于工程签证单是在基建工程施工过程中施工单位现场出具的因设计或施工变更等原因造成的施工承包合同范围之外的工程量和单价的增减变动而要求建设单位予以认可的书面凭据,这就意味着它的真实度和可靠性直接影响着最终工程审计的准确度。而前者隐含的风险和审计工作人员如何有效的控制,是本文所阐述的重点。 2。 工程结算审计中签证的风险及存在的问题 在基建工程施工中,对建筑物的规模、使用功能、装修标准等方面的改动会常常发生,加之建筑材料的不断更新换代,建筑材料价格的浮动多变,人们对建筑风格、外观设计等因素的主观变化,使得基建工程产生了大量的签证单,签证单涉及的费用也越来越多,有的特别工程签证单的费用甚至在工程总造价中的比重达到 15%-20%.因此,对工程签证单的审计已成为基建工程决算审计的一项重要内容.下面先来列举一下签证中常常出现的问题: 2.1 签证不法律规范 (1)很多签证都存在不完整的现象,即签证中只计增加工程量部分,而对那些因变更而减少的工程项目却只字未提,甚至还有故意漏签,虚增工程量的情况. (2)签章单位不齐全:签证一般需要由业主、监理、施工单位三方共同签字,但审计中常常会发现,现场签证存在缺少一方甚至两方的签章,有的只有相关人员签字无公章,有的签证无签证日期等,然而很多建设工周期很长,而当时又没有一个到最后工程结算期由于项目部解散或者人员跳槽、离职、监理联系不上等各种原因,造成签证单无法与监理日志、施工日志相对应,责任制也难以落实。 2。2 想方设法增大签证,实现施工单位的利益最大化 (1)未经核实随意签证:有些项目工程甲方代表缺乏造价控制意识,对签证工作不负责任。往往因签证内容与实际不符造成不必要的经济浪费. (2)签证不真实:特别对一些隐蔽工程,施工单位往利用其隐蔽性高及求证难的特点,高估冒算,弄虚作假,从而抬高工程造价。 2。3 利用甲方专业知识的缺乏,增加不合理签证 (1)签证既签量又签价格 当前,好多工程项目上好多签证单签的工程材料不仅签定了工程量而且把价格也签死了,例如:签证楼地面工程铺地板:签证复合地板施工面积 130m2,地板材料单价为 180 元/m2 。 (2)不签事...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

工程结算审计中签证的风险与控制

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
