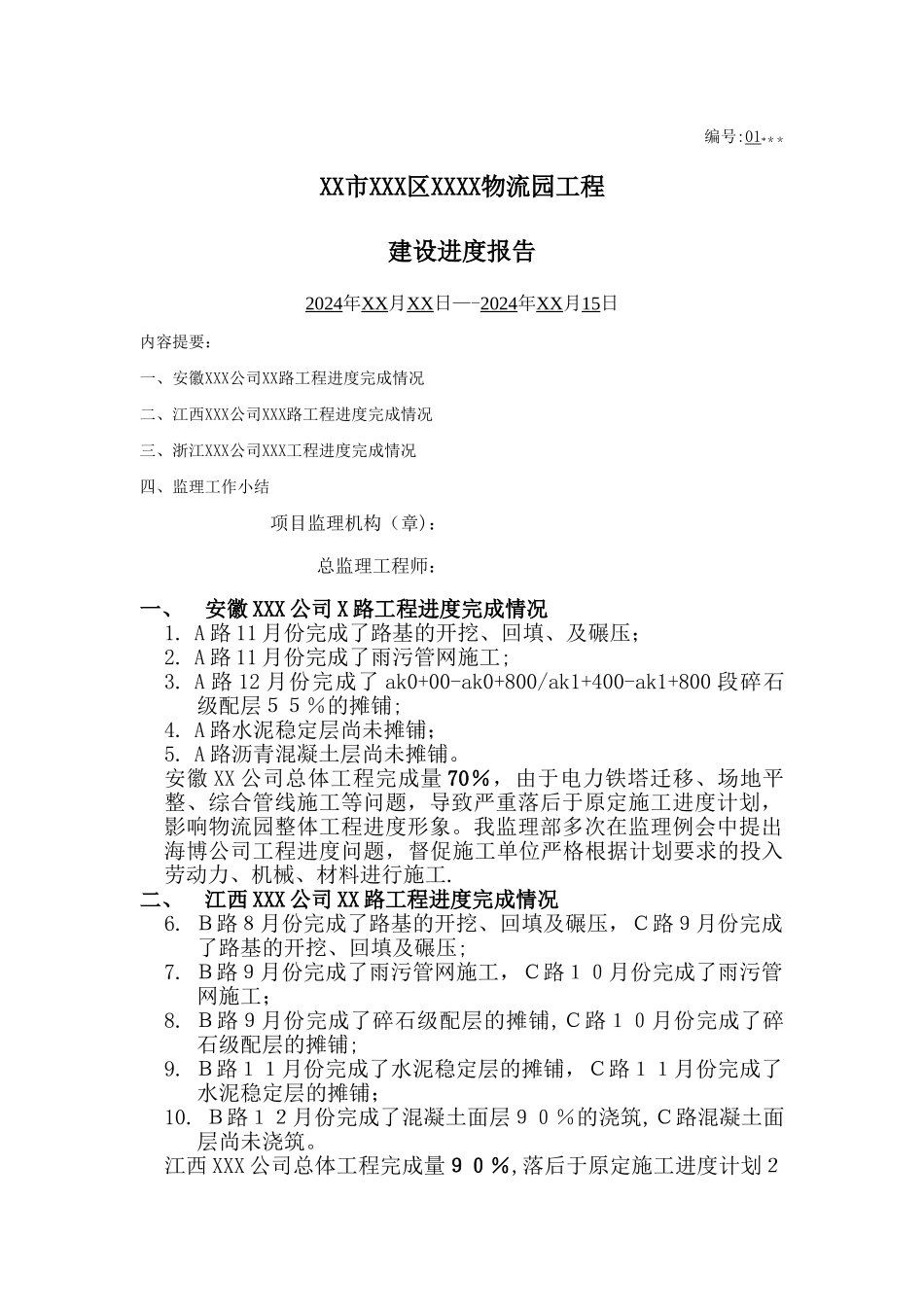

编号:01***XX市XXX区XXXX物流园工程建设进度报告2024年XX月XX日—-2024年XX月15日内容提要:一、安徽XXX公司XX路工程进度完成情况二、江西XXX公司XXX路工程进度完成情况三、浙江XXX公司XXX工程进度完成情况四、监理工作小结项目监理机构(章):总监理工程师:一、安徽 XXX 公司 X 路工程进度完成情况1
A 路 11 月份完成了路基的开挖、回填、及碾压;2
A 路 11 月份完成了雨污管网施工;3
A 路 12 月份完成了 ak0+00-ak0+800/ak1+400-ak1+800 段碎石级配层55%的摊铺;4
A 路水泥稳定层尚未摊铺;5
A 路沥青混凝土层尚未摊铺
安徽 XX 公司总体工程完成量 70%,由于电力铁塔迁移、场地平整、综合管线施工等问题,导致严重落后于原定施工进度计划,影响物流园整体工程进度形象
我监理部多次在监理例会中提出海博公司工程进度问题,督促施工单位严格根据计划要求的投入劳动力、机械、材料进行施工
二、江西 XXX 公司 XX 路工程进度完成情况6
B路8月份完成了路基的开挖、回填及碾压,C路9月份完成了路基的开挖、回填及碾压;7
B路9月份完成了雨污管网施工,C路10月份完成了雨污管网施工;8
B路9月份完成了碎石级配层的摊铺,C路10月份完成了碎石级配层的摊铺;9
B路11月份完成了水泥稳定层的摊铺,C路11月份完成了水泥稳定层的摊铺;10
B路12月份完成了混凝土面层90%的浇筑,C路混凝土面层尚未浇筑

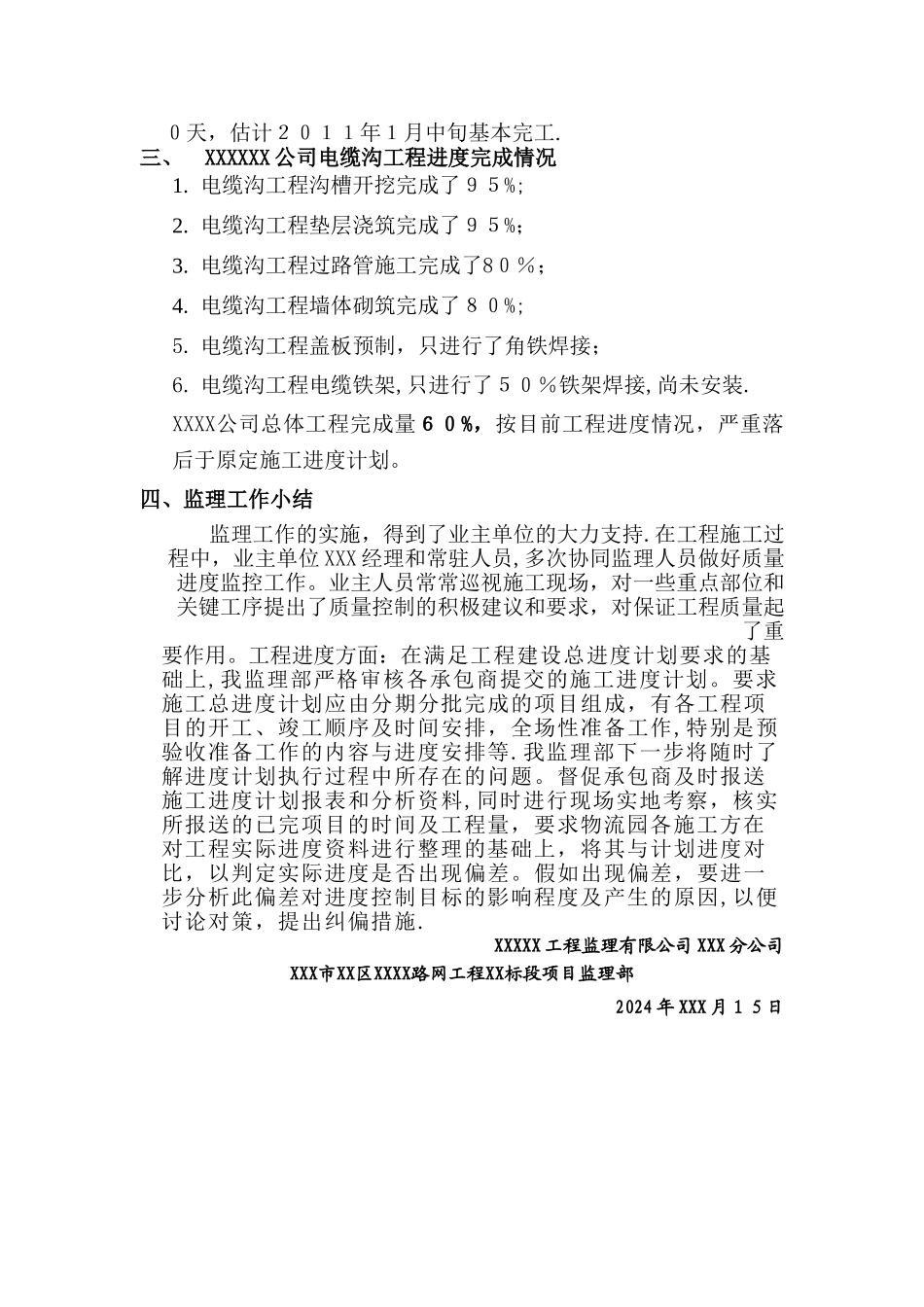

江西 XXX 公司总体工程完成量90%,落后于原定施工进度计划20天,估计2011年1月中旬基本完工
三、XXXXXX 公司电缆沟工程进度完成情况1
电缆沟工程沟槽开挖完成了95%;2
电缆沟工程垫层浇筑完成了95%;3
电缆沟工程过路管施工完成了80%;4
电缆沟工程墙体砌筑完
