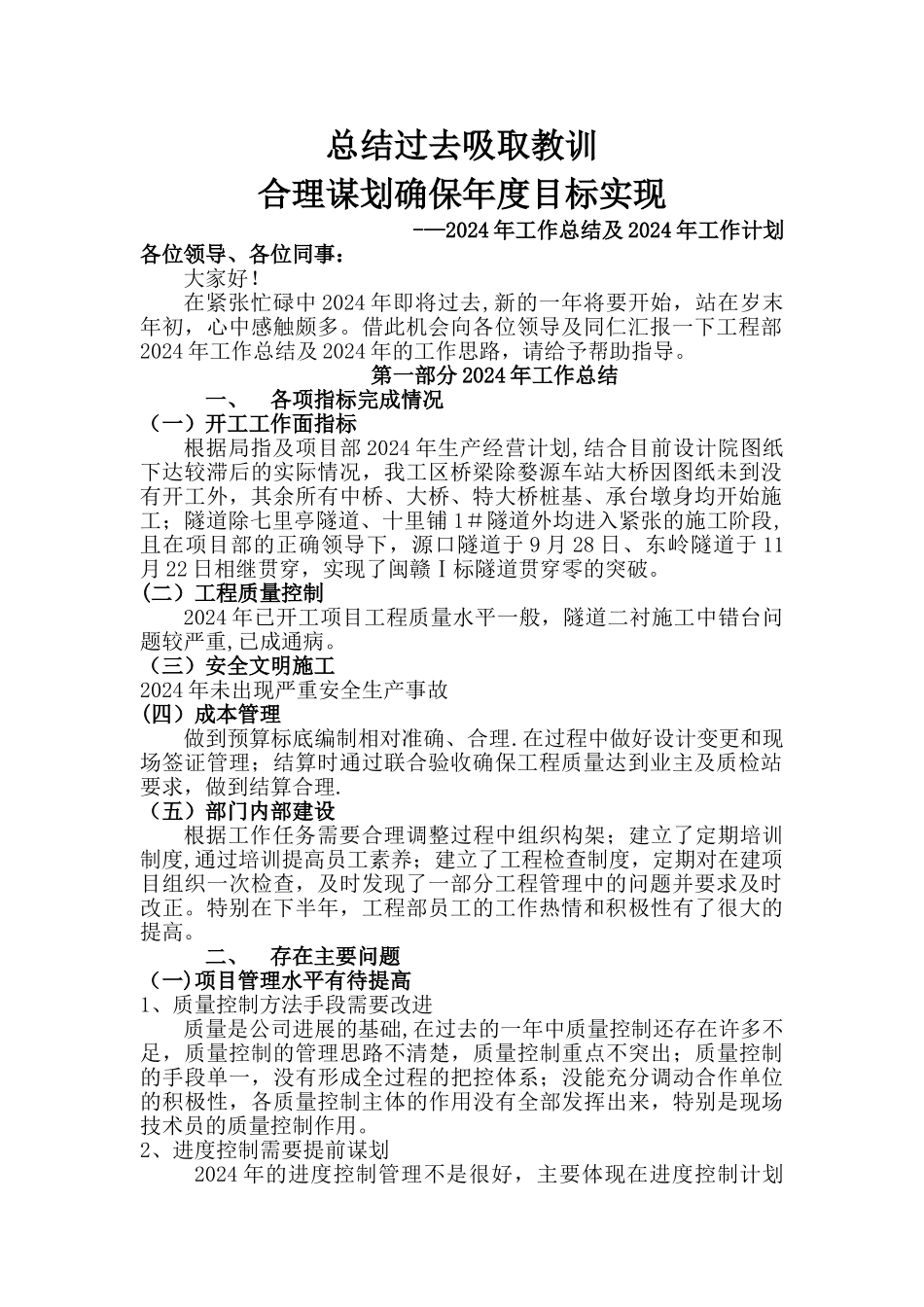

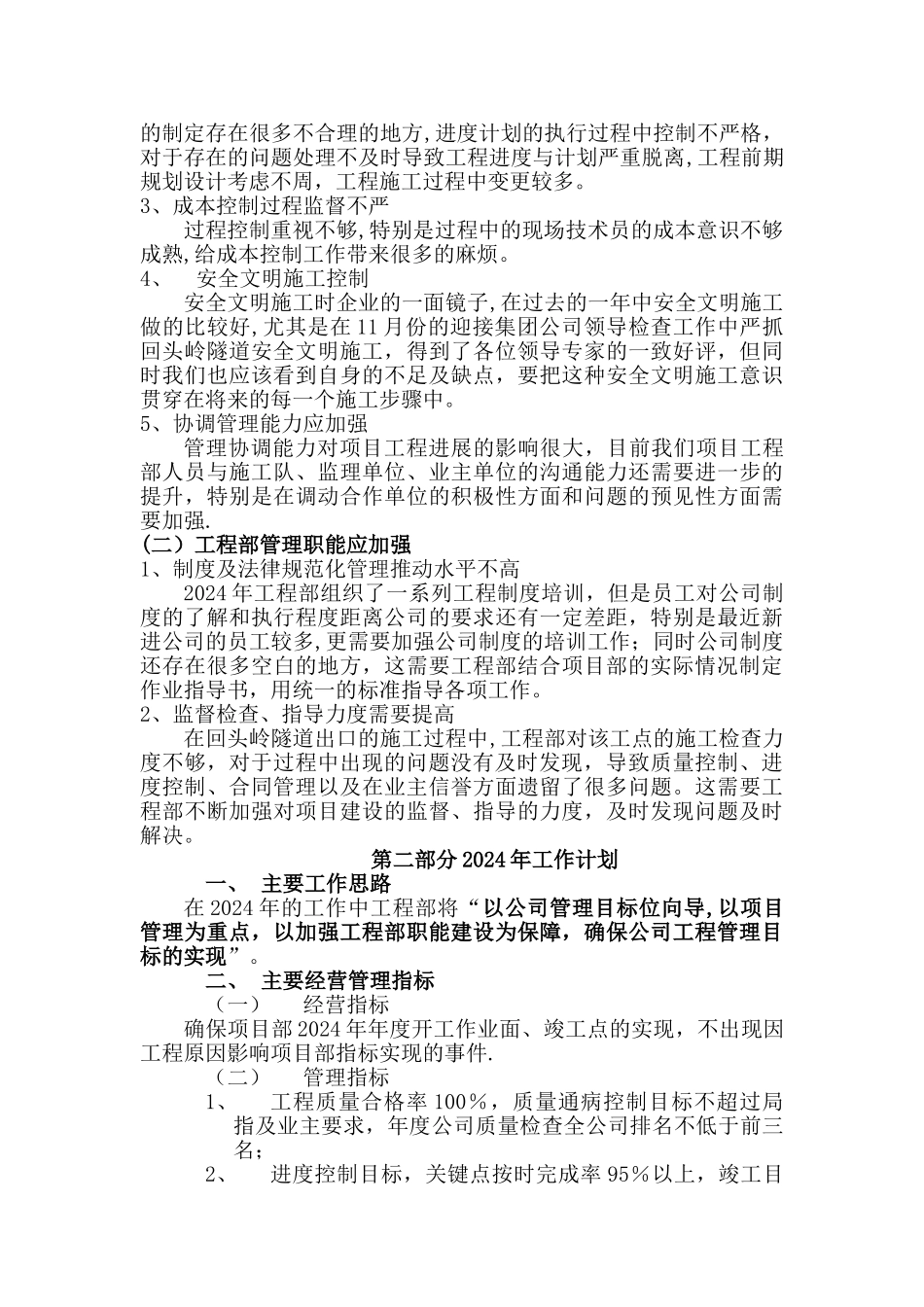

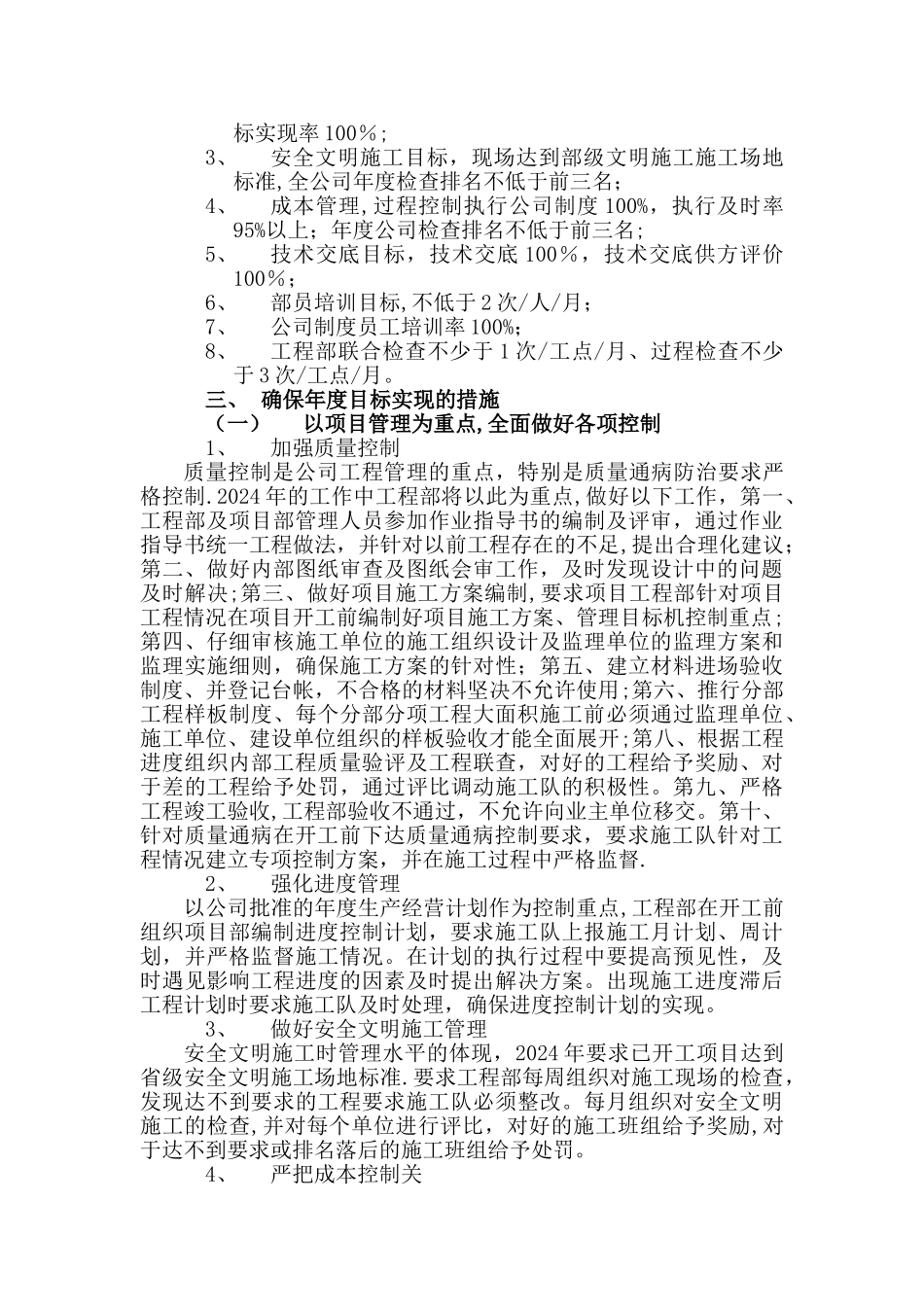

总结过去吸取教训合理谋划确保年度目标实现-—2024 年工作总结及 2024 年工作计划各位领导、各位同事:大家好
在紧张忙碌中 2024 年即将过去,新的一年将要开始,站在岁末年初,心中感触颇多
借此机会向各位领导及同仁汇报一下工程部2024 年工作总结及 2024 年的工作思路,请给予帮助指导
第一部分 2024 年工作总结一、各项指标完成情况(一)开工工作面指标根据局指及项目部 2024 年生产经营计划,结合目前设计院图纸下达较滞后的实际情况,我工区桥梁除婺源车站大桥因图纸未到没有开工外,其余所有中桥、大桥、特大桥桩基、承台墩身均开始施工;隧道除七里亭隧道、十里铺 1#隧道外均进入紧张的施工阶段,且在项目部的正确领导下,源口隧道于 9 月 28 日、东岭隧道于 11月 22 日相继贯穿,实现了闽赣Ⅰ标隧道贯穿零的突破
(二)工程质量控制2024 年已开工项目工程质量水平一般,隧道二衬施工中错台问题较严重,已成通病
(三)安全文明施工2024 年未出现严重安全生产事故(四)成本管理做到预算标底编制相对准确、合理
在过程中做好设计变更和现场签证管理;结算时通过联合验收确保工程质量达到业主及质检站要求,做到结算合理
(五)部门内部建设根据工作任务需要合理调整过程中组织构架;建立了定期培训制度,通过培训提高员工素养;建立了工程检查制度,定期对在建项目组织一次检查,及时发现了一部分工程管理中的问题并要求及时改正
特别在下半年,工程部员工的工作热情和积极性有了很大的提高
二、存在主要问题(一)项目管理水平有待提高1、质量控制方法手段需要改进质量是公司进展的基础,在过去的一年中质量控制还存在许多不足,质量控制的管理思路不清楚,质量控制重点不突出;质量控制的手段单一,没有形成全过程的把控体系;没能充分调动合作单位的积极性,各质量控制主体的作用没有全部发挥出来,特别是现场技术员的质量控
