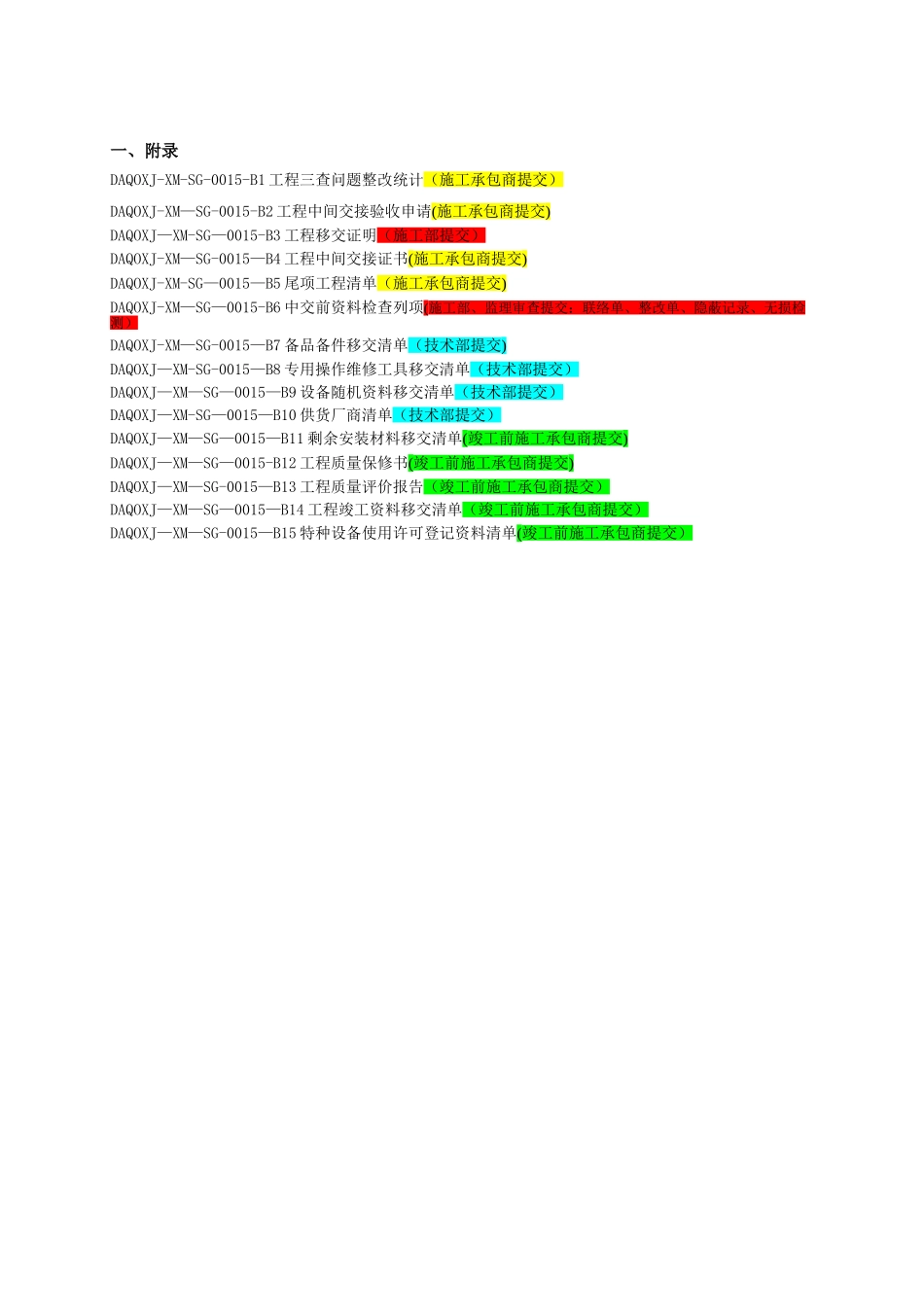

一、附录DAQOXJ-XM-SG-0015-B1 工程三查问题整改统计(施工承包商提交)DAQOXJ-XM—SG-0015-B2 工程中间交接验收申请(施工承包商提交)DAQOXJ—XM-SG—0015-B3 工程移交证明(施工部提交)DAQOXJ-XM—SG-0015—B4 工程中间交接证书(施工承包商提交)DAQOXJ-XM-SG—0015—B5 尾项工程清单(施工承包商提交)DAQOXJ-XM—SG—0015-B6 中交前资料检查列项(施工部、监理审查提交:联络单、整改单、隐蔽记录、无损检测)DAQOXJ-XM—SG-0015—B7 备品备件移交清单(技术部提交)DAQOXJ—XM-SG-0015—B8 专用操作维修工具移交清单(技术部提交)DAQOXJ—XM—SG—0015—B9 设备随机资料移交清单(技术部提交)DAQOXJ—XM-SG—0015—B10 供货厂商清单(技术部提交)DAQOXJ—XM—SG—0015—B11 剩余安装材料移交清单(竣工前施工承包商提交)DAQOXJ—XM—SG—0015-B12 工程质量保修书(竣工前施工承包商提交)DAQOXJ—XM—SG-0015—B13 工程质量评价报告(竣工前施工承包商提交)DAQOXJ—XM—SG—0015—B14 工程竣工资料移交清单(竣工前施工承包商提交)DAQOXJ—XM—SG-0015—B15 特种设备使用许可登记资料清单(竣工前施工承包商提交)工程三查问题整改统计DAQOXJ-XM-SG-0013—B01装置各称装置号承包商监理编号序号 专业整改任务(三查问题项)整 改责任人提出时间完成时间整改结果验 证 确 认承包商监 理施工部生产部1234567891011编 制: 审 核: 年 月 日工程中间交接申请表工 程 名 称单位工程名称单位工程编号致: 我单位已根据施工承包合同要求,完成全部合同内容,具备了中间交接条件,特此申请交接,请核查。申请单位(章): 负 责 人: 年 月 日 监理单位意见:监 理 单 位:(章)总监理工程师:年 月 日项目施工管理部意见:质量经理:施工经理:年 月 日项目部意见: 项目经理:年 月 日工程移交证明DAQOXJ-XM—SG—0013—B03装置名称一期扩建项目 变电所 F装置号307F编 号交付部门项目部接收部门电气车间监理单位重庆川维石化工程有限责任公司承包商中国化学工程第三建设有限公司工程建设完成情况:施工承包商已完成合同约定和工程设计(包括设计变更)的各项施工安装内容,工程质量达到预期质量目标并经设计单位、监理单位、项目部、生产准备部确认。三查四定整改封闭情况:三查问题共 51 项,截止到 2024 年 4 月 29 日要求承包商整改的事项完成 33 项,剩余 18 项做为工程尾项处理;已通过四方验...
