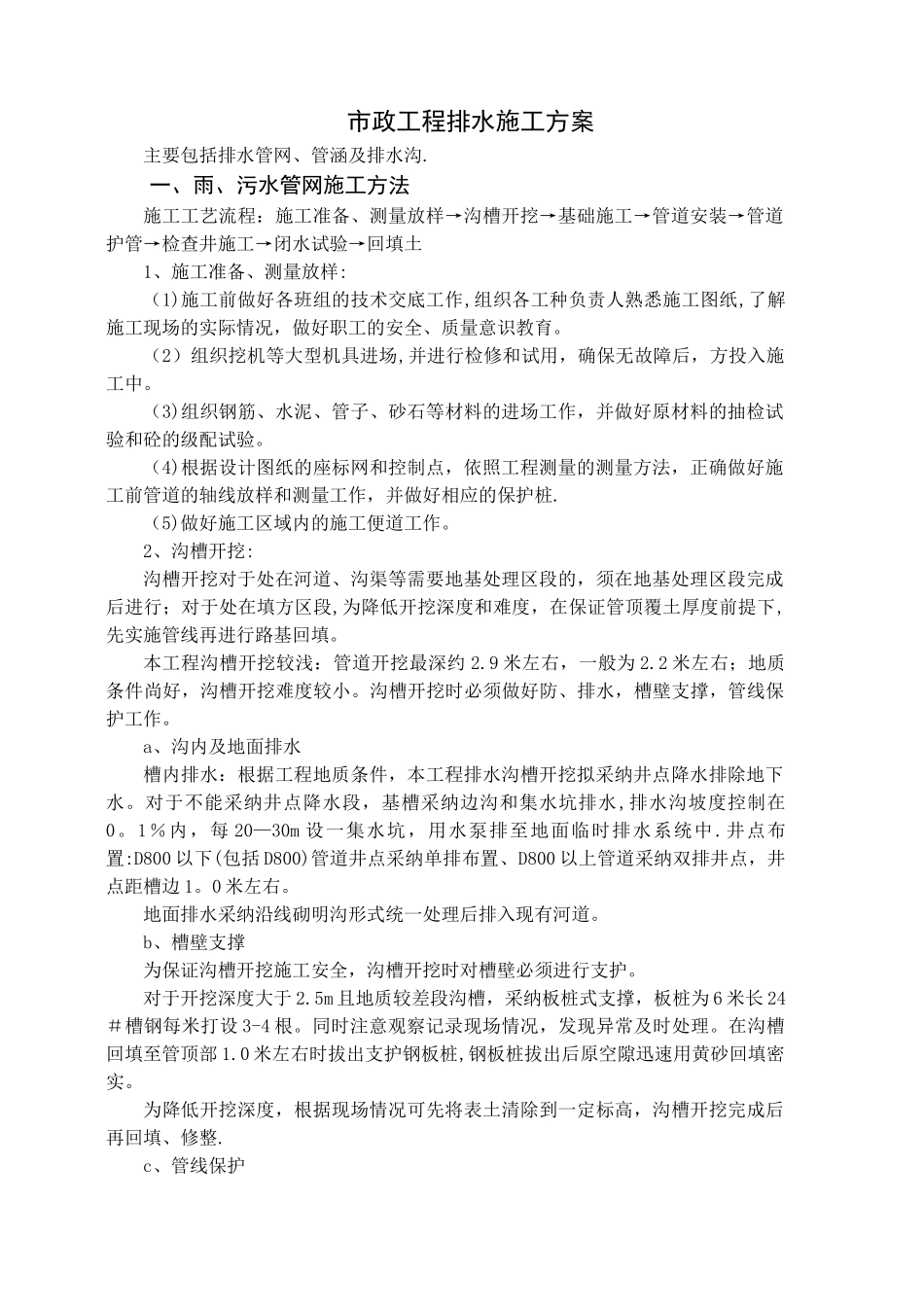

市政工程排水施工方案主要包括排水管网、管涵及排水沟. 一、雨、污水管网施工方法 施工工艺流程:施工准备、测量放样→沟槽开挖→基础施工→管道安装→管道护管→检查井施工→闭水试验→回填土 1、施工准备、测量放样: (1)施工前做好各班组的技术交底工作,组织各工种负责人熟悉施工图纸,了解施工现场的实际情况,做好职工的安全、质量意识教育。 (2)组织挖机等大型机具进场,并进行检修和试用,确保无故障后,方投入施工中。 (3)组织钢筋、水泥、管子、砂石等材料的进场工作,并做好原材料的抽检试验和砼的级配试验。 (4)根据设计图纸的座标网和控制点,依照工程测量的测量方法,正确做好施工前管道的轴线放样和测量工作,并做好相应的保护桩. (5)做好施工区域内的施工便道工作。 2、沟槽开挖: 沟槽开挖对于处在河道、沟渠等需要地基处理区段的,须在地基处理区段完成后进行;对于处在填方区段,为降低开挖深度和难度,在保证管顶覆土厚度前提下,先实施管线再进行路基回填。 本工程沟槽开挖较浅:管道开挖最深约 2.9 米左右,一般为 2.2 米左右;地质条件尚好,沟槽开挖难度较小。沟槽开挖时必须做好防、排水,槽壁支撑,管线保护工作。 a、沟内及地面排水 槽内排水:根据工程地质条件,本工程排水沟槽开挖拟采纳井点降水排除地下水。对于不能采纳井点降水段,基槽采纳边沟和集水坑排水,排水沟坡度控制在0。1%内,每 20—30m 设一集水坑,用水泵排至地面临时排水系统中.井点布置:D800 以下(包括 D800)管道井点采纳单排布置、D800 以上管道采纳双排井点,井点距槽边 1。0 米左右。 地面排水采纳沿线砌明沟形式统一处理后排入现有河道。 b、槽壁支撑 为保证沟槽开挖施工安全,沟槽开挖时对槽壁必须进行支护。 对于开挖深度大于 2.5m 且地质较差段沟槽,采纳板桩式支撑,板桩为 6 米长 24#槽钢每米打设 3-4 根。同时注意观察记录现场情况,发现异常及时处理。在沟槽回填至管顶部 1.0 米左右时拔出支护钢板桩,钢板桩拔出后原空隙迅速用黄砂回填密实。 为降低开挖深度,根据现场情况可先将表土清除到一定标高,沟槽开挖完成后再回填、修整. c、管线保护 因新建道路部分区段为拆迁段,各种地下管线分布较多,开挖前必须向操作人员作好交底,开挖时必须谨慎小心,遇地下管线时,及时反映,作好围护和保护。开挖采纳放边坡大开挖方式,两边边坡为 1:0.33。沟槽开挖原则上以挖土机为主,人工为辅,配合清底的...
