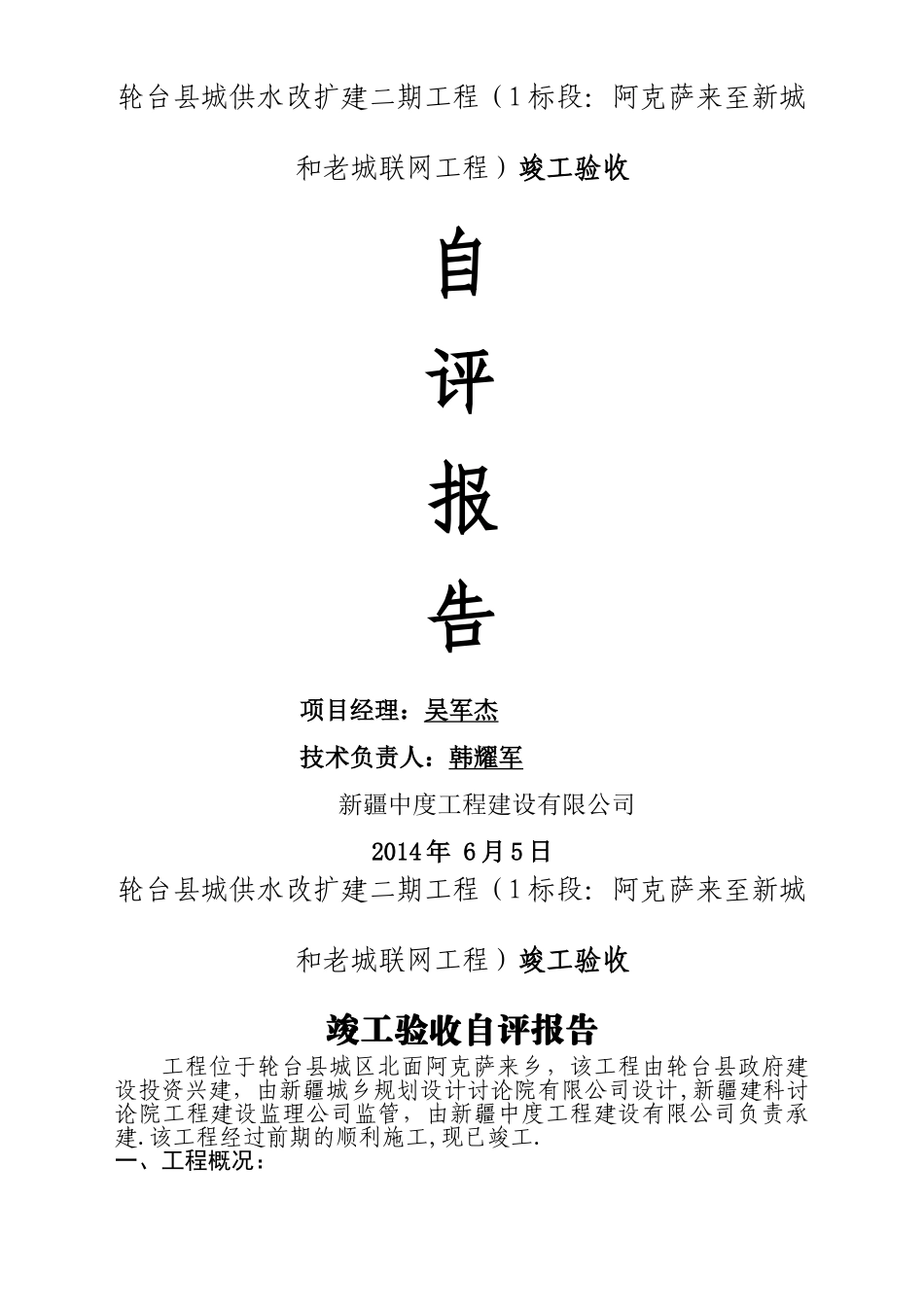

轮台县城供水改扩建二期工程(1 标段:阿克萨来至新城和老城联网工程)竣工验收自评报告项目经理:吴军杰技术负责人:韩耀军新疆中度工程建设有限公司2014 年 6 月 5 日轮台县城供水改扩建二期工程(1 标段:阿克萨来至新城和老城联网工程)竣工验收竣工验收自评报告工程位于轮台县城区北面阿克萨来乡,该工程由轮台县政府建设投资兴建,由新疆城乡规划设计讨论院有限公司设计,新疆建科讨论院工程建设监理公司监管,由新疆中度工程建设有限公司负责承建.该工程经过前期的顺利施工,现已竣工.一、工程概况:本工程为市政供水管网安装施工工程,管道设计采纳有压玻璃钢夹砂管道, 安装采纳承插安管法,设计管道全长 20.1 千米,其中 DN800 管道长 1200 米;DN600 管道长 18900 米,包括 69 座检查井及 100 立方减压池的施工等.二、工程进度情况本工程于 2024 年 3 月 15 日正式开工,于 2024 年 6 月 2 日完成了K0+000——K15+893 段和 K0+000—-K4+207 的沟槽开挖验槽,基础垫层、管道安装、管座、检查井砌筑、管沟回填夯实、至 2024 年 6 月2 日,完成了该段的沟槽开挖并通过验槽,相继进行如上工序,至2024 年 6 月 5 日完成过路恢复,工程基本竣工。整个施工过程进展顺利,未发生任何质量、安全事故.三、质量评估的主要依据 1、工程设计图纸、变更设计图以及甲方签认的工程联系单;2、工程合同;3、《给水排水管道工程施工及验收法律规范》;GB50268——20244、《给水排水构筑物工程施工及验收法律规范》:GB50141-—2024四、项目班子组成情况与质量控制情况:( 1)、根据设计要求及工程特点,我单位组建了项目班子,施工前针对本工程实际情况编制了详尽的施工组织设计,主要工序编制了《施工方案》,施工人员、机械快速到位,施工中严格按设计图、《施工方案》进行施工,对质量控制的主要环节如标高控制、材料送检、施工工序、施工工艺流程进行了严格的程序控制,及时、如实填写施工记录,无条件地接受监理监督,对监理提出的质量整改要求能及时整改到位,保证了工程的质量和进度。(2)、质量控制资料核查情况:①质量控制资料完整、砂浆、砼强度符合设计要求,分部分项检验批划分正确,质量验收记录符合要求。②原材料均有合格证,并经复试合格,见证取样试验资料完整。③砼配合比,砂浆配合比均由相应资质的试验室出具。试块留置组数及各种标号强度符合设计要求.其中减压池所用的砼均采纳商品砼,商品砼所...
