一、背景资料:某道路新建工程位于城乡结合部,道路结构层为:4cm 改性沥青混合料 AC 一 13 表面层;5cm 中粒式沥青混凝土 AC 一 20 中面层;6cm 粗粒式沥青混凝土 AC 一 25 底面层;40cm 厚水泥稳定碎石基层;结构总厚度为 55cm
路线全长 2.98km,主路大部分路基为填方路基
施工红线范围内存在数量较多的拆迁物,如各种树木、高、低压电杆、民房等,业主要求工期为 180 天
1.由于工期紧迫,施工单位编制的施工组织设计经项目经理部经理签批后开始准备施工,搬移拆迁物,建施工场地临时设施,导行交通等
2.道路施工正值雨期,施工单位做了雨期施工准备,购置了防雨物资,要求值班巡逻,发现险情立即排除
3.对填土路基施工要求按 2%~4%以上的横坡整平压实,以防积水
当路基因雨造成翻浆时,应换灰土或砂石重做
4.施工单位认为改性沥青混合料面层施工,只要比普通沥青混合料多压几遍就可以达到质量要求
问题:1.该项目经理部负责人签批的施工组织设计是否有效
准备工作中如何解决矛盾
2.填土路基雨期施工更应强调哪些做法
3.施工场地对改性沥青混合料面层施工特点的认识是否全面
请补充改性沥青混合料施工要点
答题要点:1.施工组织设计应有项目经理部的上一级技术负责人和部门的审批手续,才能生效,项目部经理签批就执行是不对的
搬移拆迁物工作政策性强、涉及面广
对树木、电杆要找园林、电力部门,对民房要找居民充分协商,按政策办事,切不可强行施工,引发矛盾
2.①、根据工程特点集中安排机具和劳力,组织快速施工;②、分段突击,本着完成一段再开一段的原则,当日进度当日完成;③、做到随挖、随填、随压;④、做好排水措施,防止路基积水

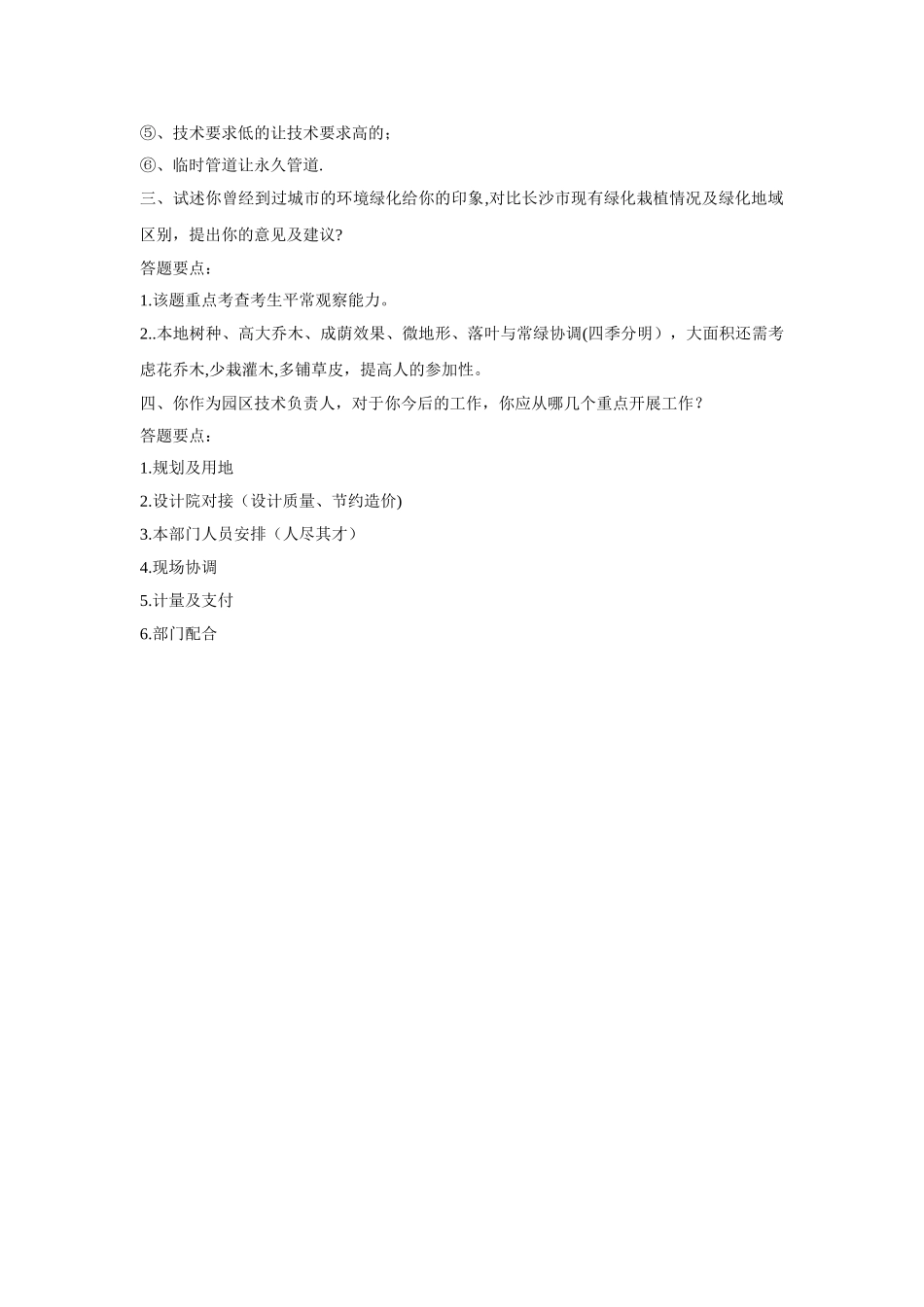

①、改性沥青混合料表面层施工温度(拌制、摊辅、碾压)比普通沥青混合料的施工温度高10~20℃;②、改性沥青混合料要随拌随用,如工程量大又需集中
