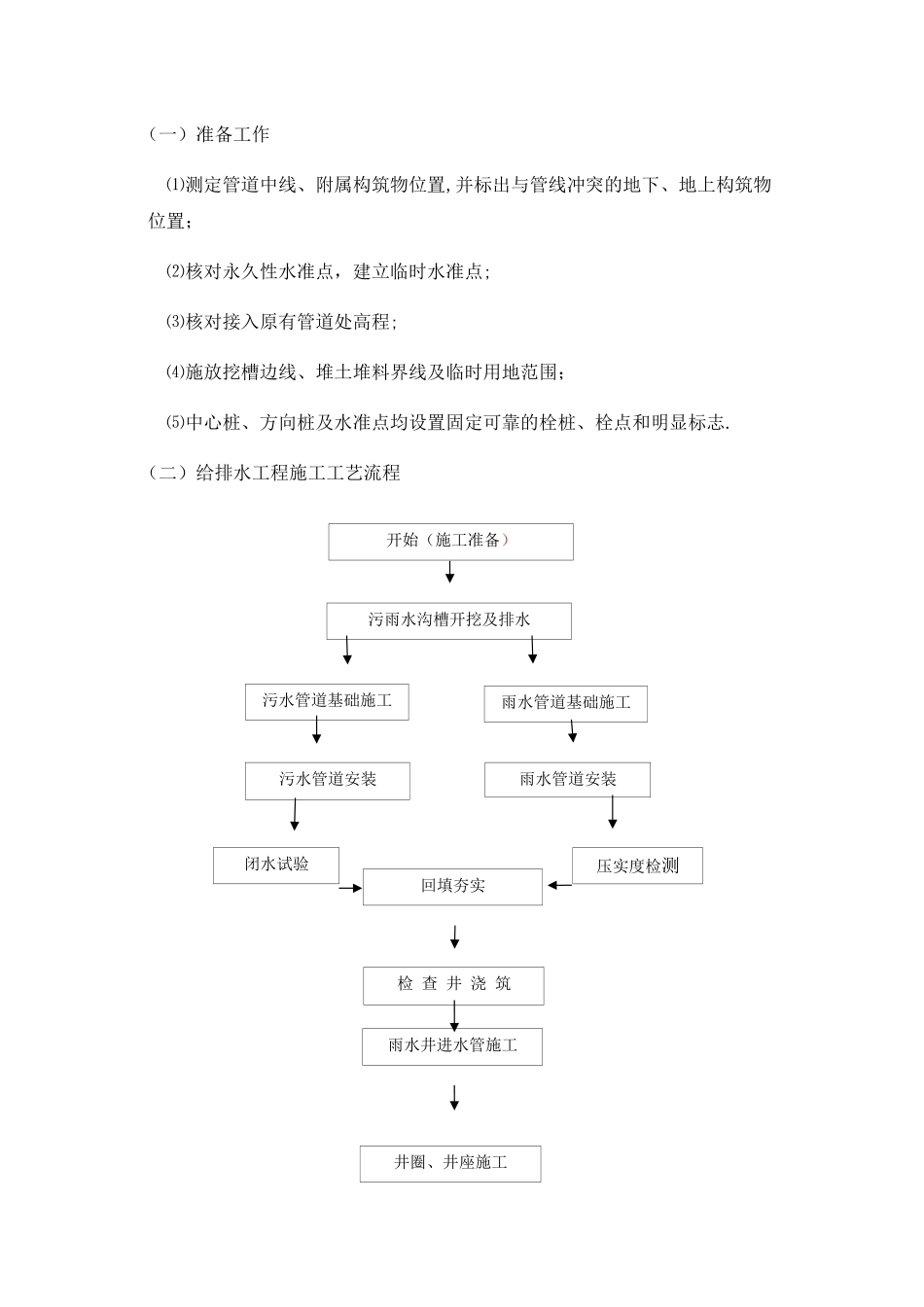

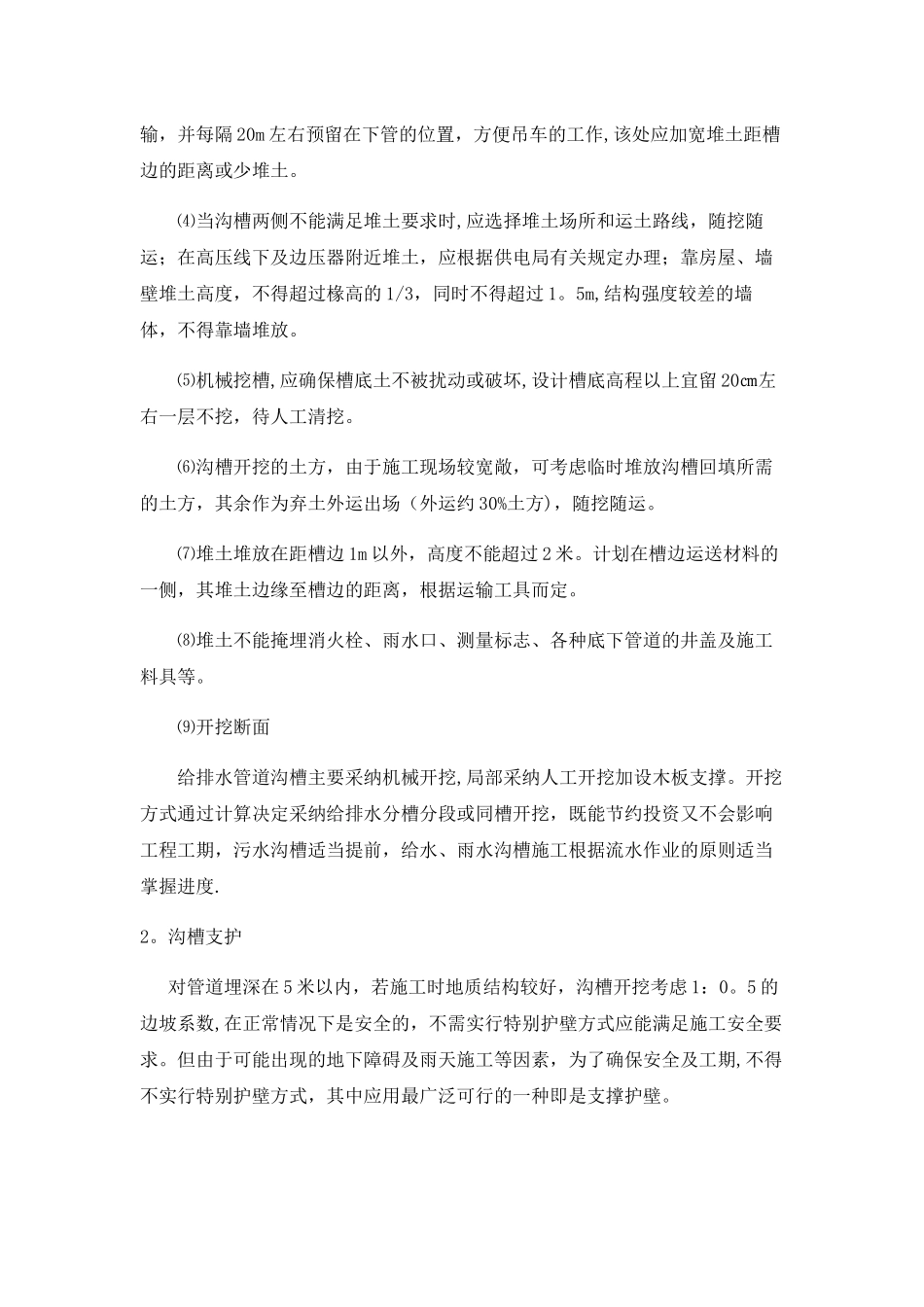

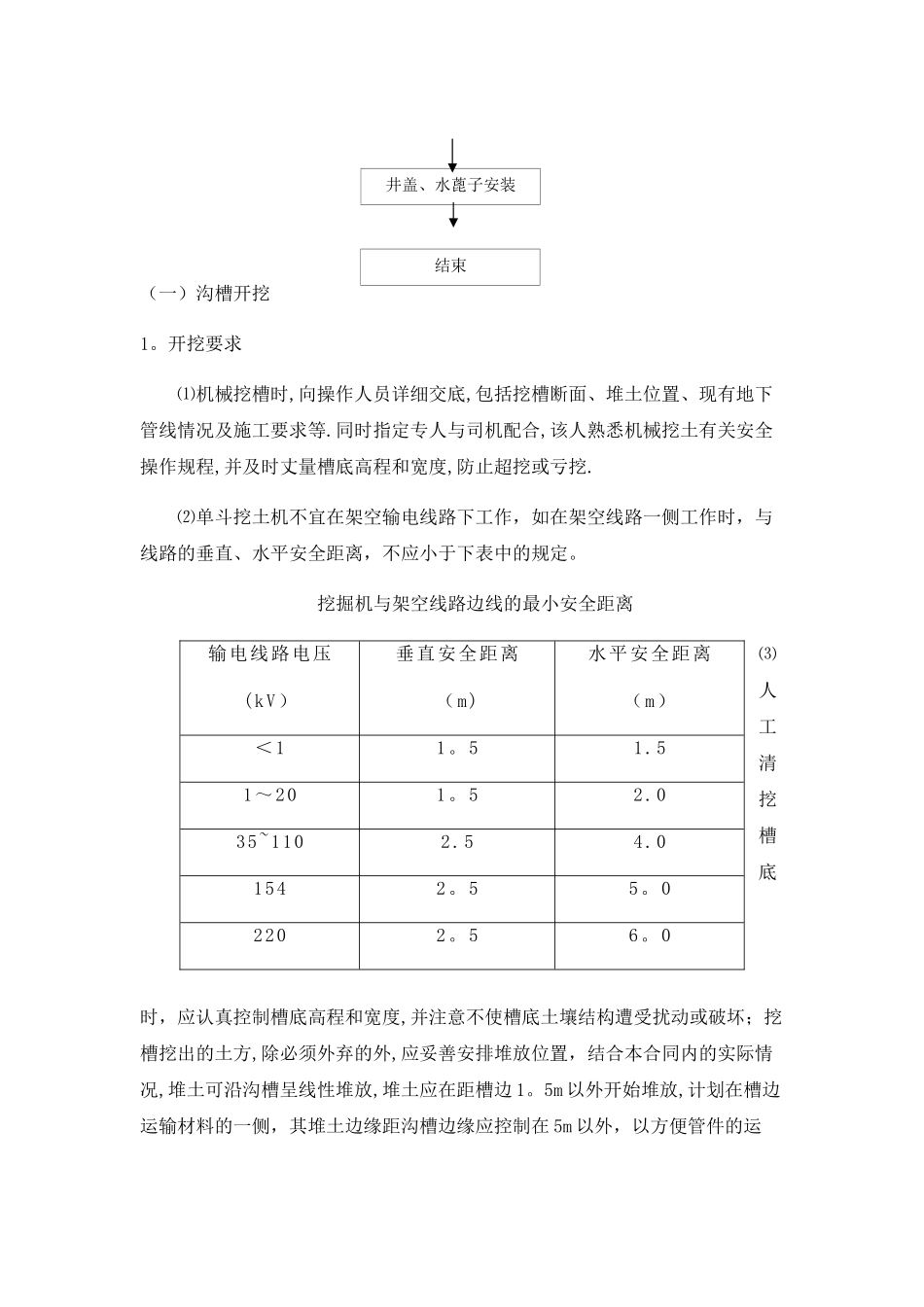

(一)准备工作⑴测定管道中线、附属构筑物位置,并标出与管线冲突的地下、地上构筑物位置;⑵核对永久性水准点,建立临时水准点;⑶核对接入原有管道处高程;⑷施放挖槽边线、堆土堆料界线及临时用地范围;⑸中心桩、方向桩及水准点均设置固定可靠的栓桩、栓点和明显标志.(二)给排水工程施工工艺流程开始(施工准备)污雨水沟槽开挖及排水污水管道基础施工污水管道安装检 查 井 浇 筑闭水试验回填夯实雨水井进水管施工井圈、井座施工雨水管道基础施工雨水管道安装压实度检测(一)沟槽开挖1。开挖要求⑴机械挖槽时,向操作人员详细交底,包括挖槽断面、堆土位置、现有地下管线情况及施工要求等.同时指定专人与司机配合,该人熟悉机械挖土有关安全操作规程,并及时丈量槽底高程和宽度,防止超挖或亏挖.⑵单斗挖土机不宜在架空输电线路下工作,如在架空线路一侧工作时,与线路的垂直、水平安全距离,不应小于下表中的规定。挖掘机与架空线路边线的最小安全距离⑶人工清挖槽底时,应认真控制槽底高程和宽度,并注意不使槽底土壤结构遭受扰动或破坏;挖槽挖出的土方,除必须外弃的外,应妥善安排堆放位置,结合本合同内的实际情况,堆土可沿沟槽呈线性堆放,堆土应在距槽边 1。5m 以外开始堆放,计划在槽边运输材料的一侧,其堆土边缘距沟槽边缘应控制在 5m 以外,以方便管件的运井盖、水蓖子安装结束输电线路电压(kV)垂直安全距离(m)水平安全距离(m)<11。51.51~201。52.035~1102.54.01542。55。02202。56。0输,并每隔 20m 左右预留在下管的位置,方便吊车的工作,该处应加宽堆土距槽边的距离或少堆土。⑷当沟槽两侧不能满足堆土要求时,应选择堆土场所和运土路线,随挖随运;在高压线下及边压器附近堆土,应根据供电局有关规定办理;靠房屋、墙壁堆土高度,不得超过椽高的 1/3,同时不得超过 1。5m,结构强度较差的墙体,不得靠墙堆放。⑸机械挖槽,应确保槽底土不被扰动或破坏,设计槽底高程以上宜留 20㎝左右一层不挖,待人工清挖。⑹沟槽开挖的土方,由于施工现场较宽敞,可考虑临时堆放沟槽回填所需的土方,其余作为弃土外运出场(外运约 30%土方),随挖随运。⑺堆土堆放在距槽边 1m 以外,高度不能超过 2 米。计划在槽边运送材料的一侧,其堆土边缘至槽边的距离,根据运输工具而定。⑻堆土不能掩埋消火栓、雨水口、测量标志、各种底下管道的井盖及施工料具等。⑼开挖断面给排水管道沟槽主要采纳机械开挖,局部采纳人工开挖加设木板支撑。...
