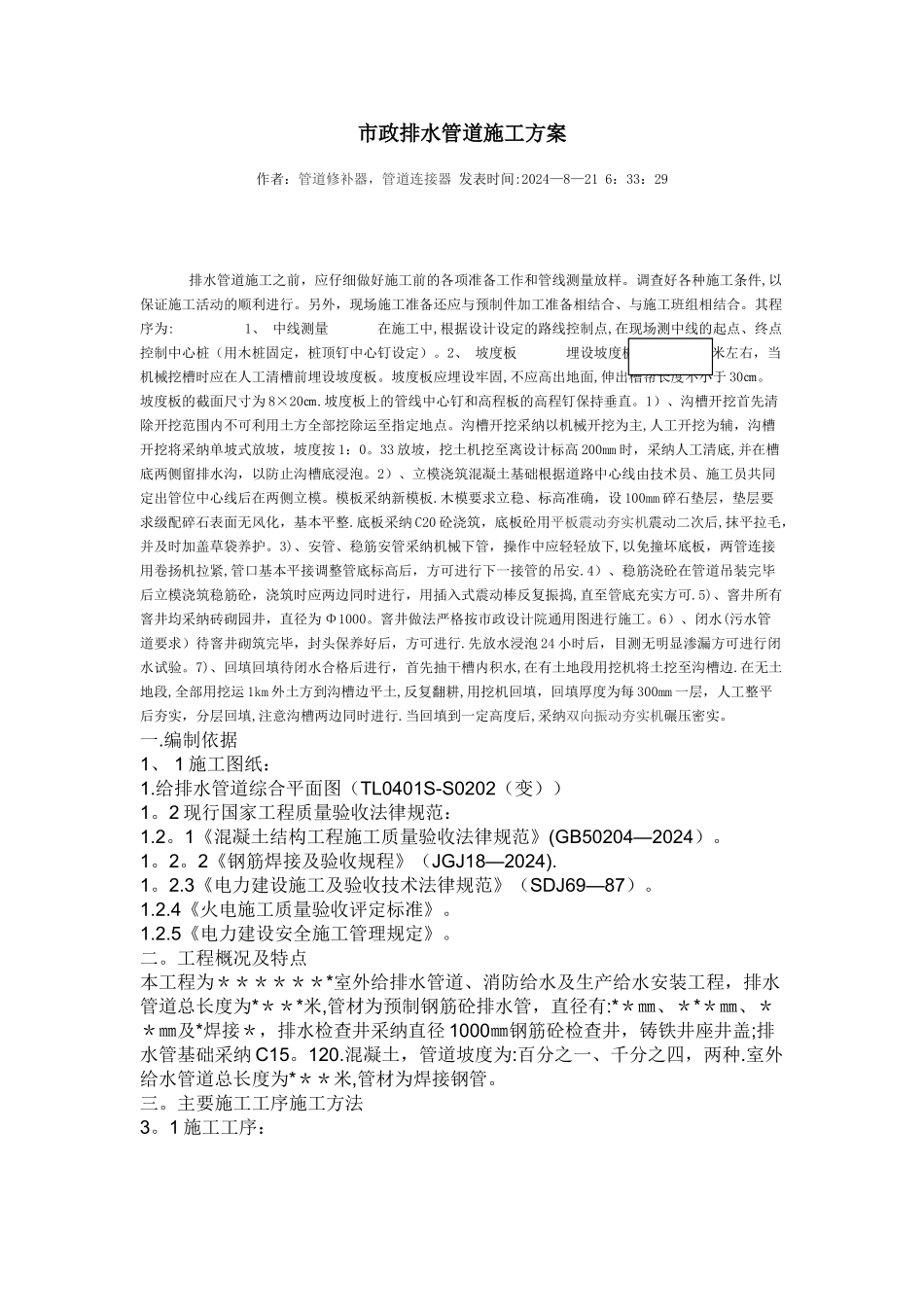

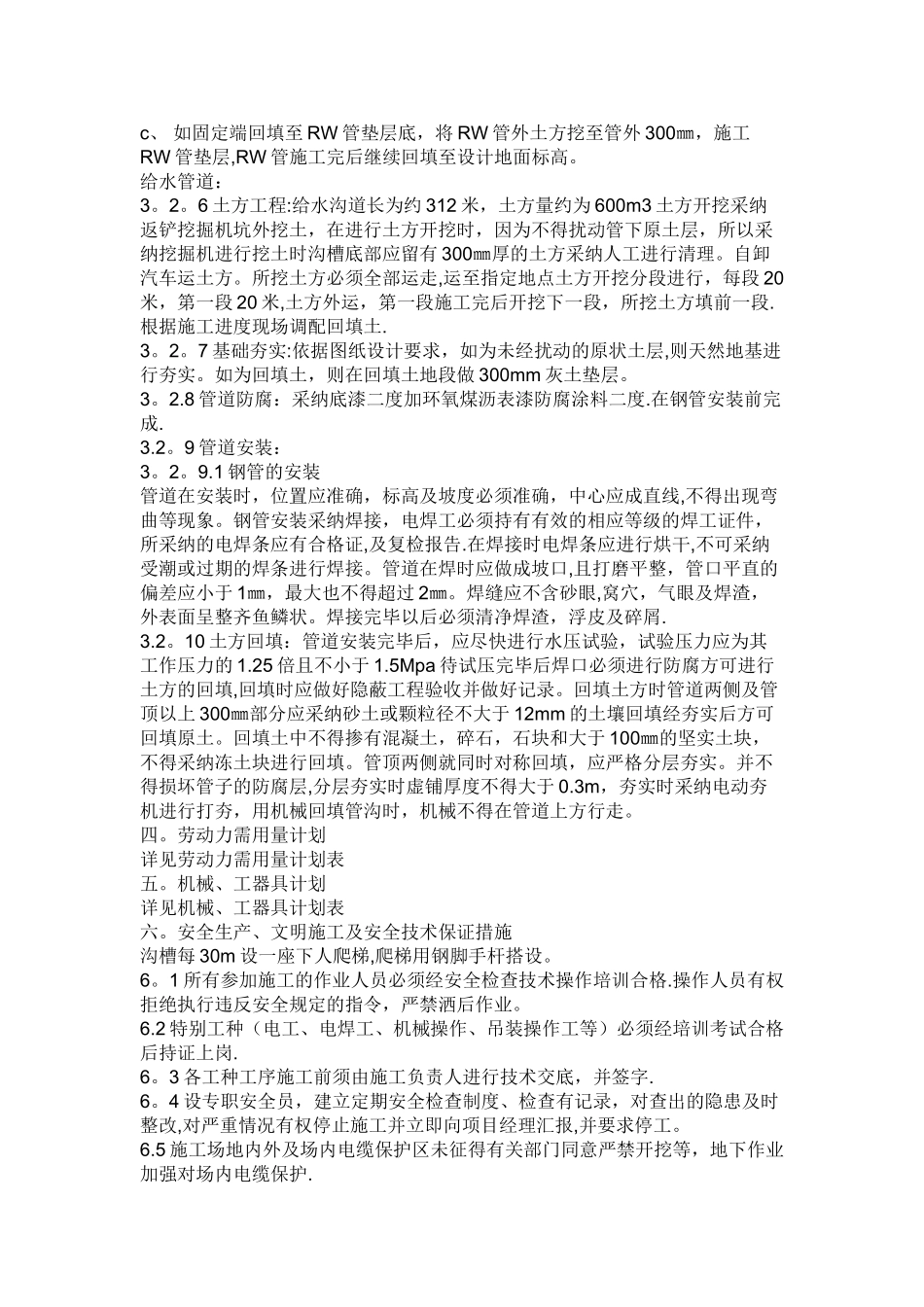

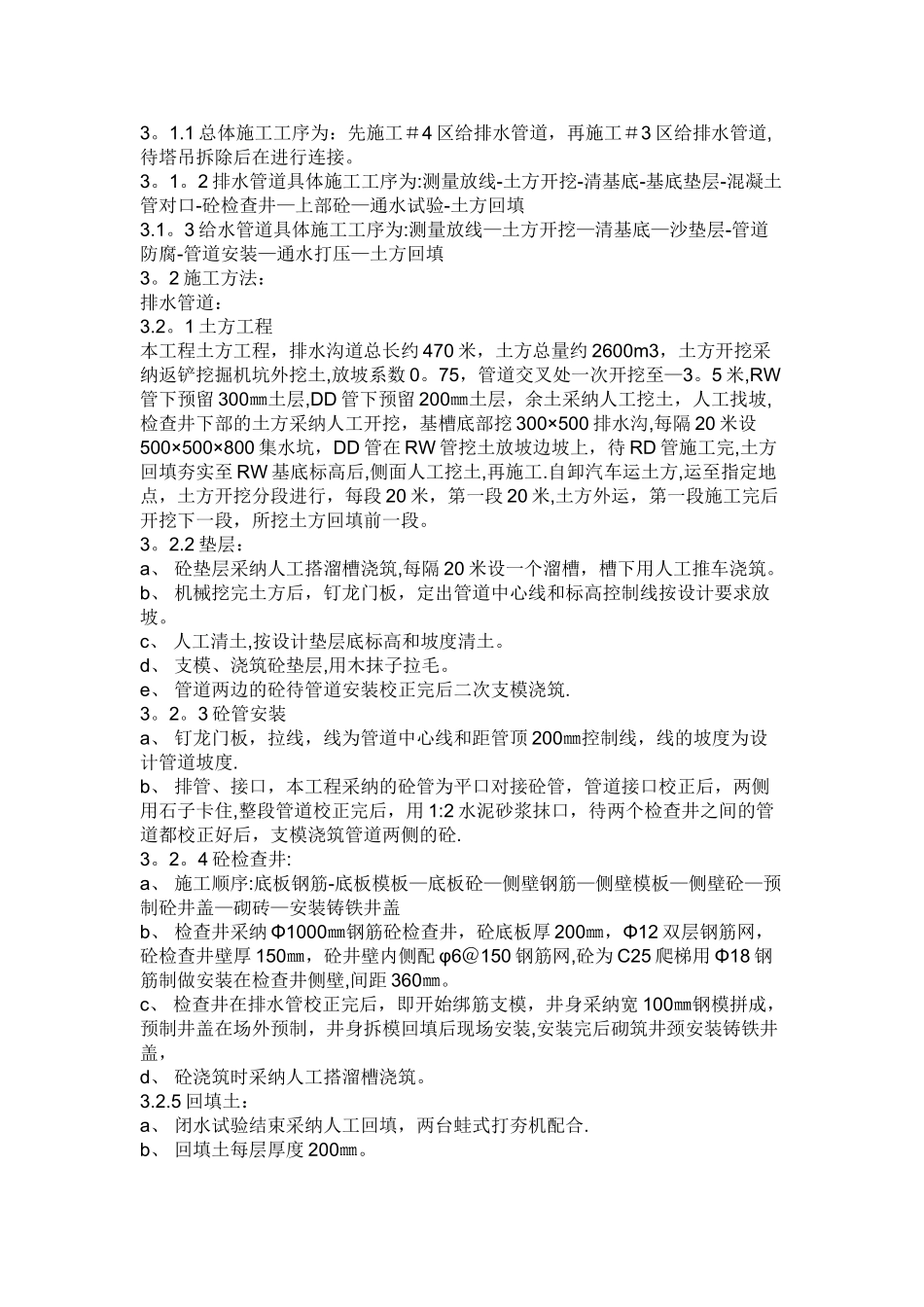

市政排水管道施工方案作者:管道修补器,管道连接器 发表时间:2024—8—21 6:33:29 排水管道施工之前,应仔细做好施工前的各项准备工作和管线测量放样。调查好各种施工条件,以保证施工活动的顺利进行。另外,现场施工准备还应与预制件加工准备相结合、与施工班组相结合。其程序为: 1、 中线测量 在施工中,根据设计设定的路线控制点,在现场测中线的起点、终点控制中心桩(用木桩固定,桩顶钉中心钉设定)。2、 坡度板 埋设坡度板间距设为 10 米左右,当机械挖槽时应在人工清槽前埋设坡度板。坡度板应埋设牢固,不应高出地面,伸出槽帮长度不小于 30㎝。坡度板的截面尺寸为 8×20㎝.坡度板上的管线中心钉和高程板的高程钉保持垂直。1)、沟槽开挖首先清除开挖范围内不可利用土方全部挖除运至指定地点。沟槽开挖采纳以机械开挖为主,人工开挖为辅,沟槽开挖将采纳单坡式放坡,坡度按 1:0。33 放坡,挖土机挖至离设计标高 200mm 时,采纳人工清底,并在槽底两侧留排水沟,以防止沟槽底浸泡。2)、立模浇筑混凝土基础根据道路中心线由技术员、施工员共同定出管位中心线后在两侧立模。模板采纳新模板.木模要求立稳、标高准确,设 100mm 碎石垫层,垫层要求级配碎石表面无风化,基本平整.底板采纳 C20 砼浇筑,底板砼用平板震动夯实机震动二次后,抹平拉毛,并及时加盖草袋养护。3)、安管、稳筋安管采纳机械下管,操作中应轻轻放下,以免撞坏底板,两管连接用卷扬机拉紧,管口基本平接调整管底标高后,方可进行下一接管的吊安.4)、稳筋浇砼在管道吊装完毕后立模浇筑稳筋砼,浇筑时应两边同时进行,用插入式震动棒反复振捣,直至管底充实方可.5)、窨井所有窨井均采纳砖砌园井,直径为 Φ1000。窨井做法严格按市政设计院通用图进行施工。6)、闭水(污水管道要求)待窨井砌筑完毕,封头保养好后,方可进行.先放水浸泡 24 小时后,目测无明显渗漏方可进行闭水试验。7)、回填回填待闭水合格后进行,首先抽干槽内积水,在有土地段用挖机将土挖至沟槽边.在无土地段,全部用挖运 1km 外土方到沟槽边平土,反复翻耕,用挖机回填,回填厚度为每 300mm 一层,人工整平后夯实,分层回填,注意沟槽两边同时进行.当回填到一定高度后,采纳双向振动夯实机碾压密实。一.编制依据1、 1 施工图纸:1.给排水管道综合平面图(TL0401S-S0202(变))1。2 现行国家工程质量验收法律规范:1.2。1《混凝土结构工程施工质量验收法律规范》(GB50204—2024)。1。...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

市政排水管道施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
