施 工 日 记 汇 总 表工程名称:仙岳路湖边水库排水改善工程 NO:001日 期施 工 内 容2024
08~2024

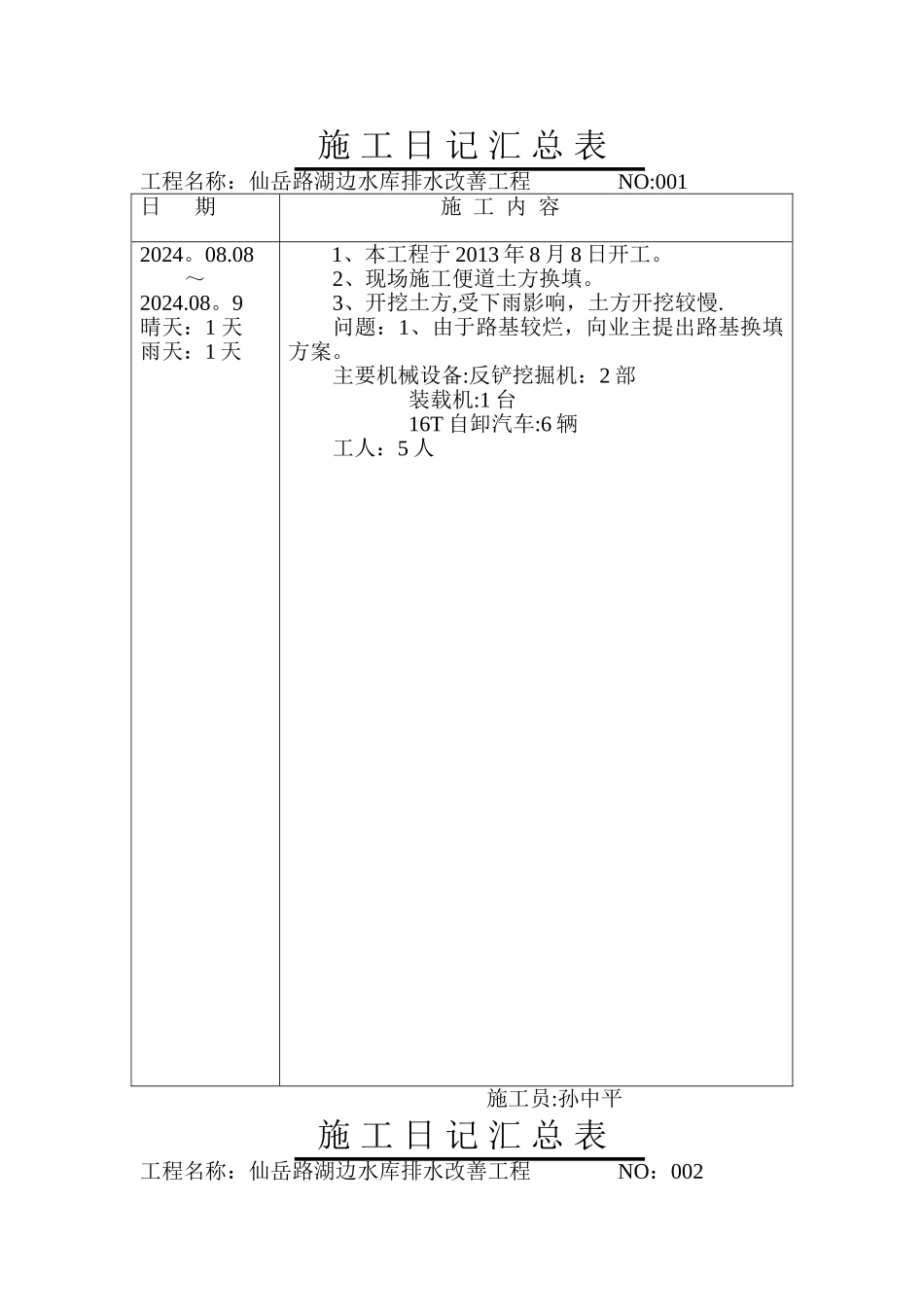

9晴天:1 天雨天:1 天1、本工程于 2013 年 8 月 8 日开工
2、现场施工便道土方换填
3、开挖土方,受下雨影响,土方开挖较慢
问题:1、由于路基较烂,向业主提出路基换填方案
主要机械设备:反铲挖掘机:2 部 装载机:1 台 16T 自卸汽车:6 辆工人:5 人 施工员:孙中平施 工 日 记 汇 总 表工程名称:仙岳路湖边水库排水改善工程 NO:002日 期施 工 内 容2024

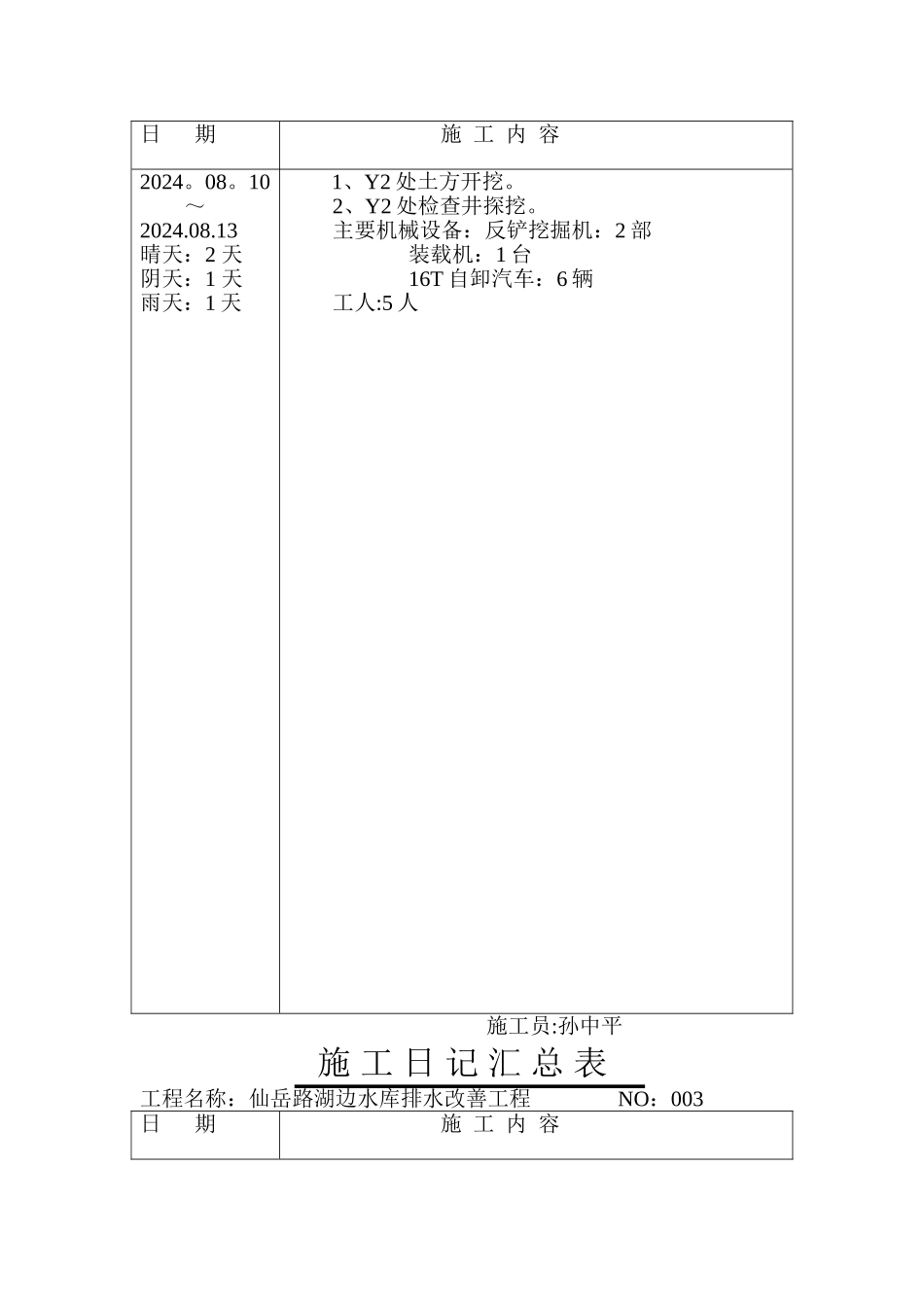

10~2024
13晴天:2 天阴天:1 天雨天:1 天1、Y2 处土方开挖
2、Y2 处检查井探挖
主要机械设备:反铲挖掘机:2 部 装载机:1 台 16T 自卸汽车:6 辆工人:5 人 施工员:孙中平施 工 日 记 汇 总 表工程名称:仙岳路湖边水库排水改善工程 NO:003日 期施 工 内 容2024
16~2024

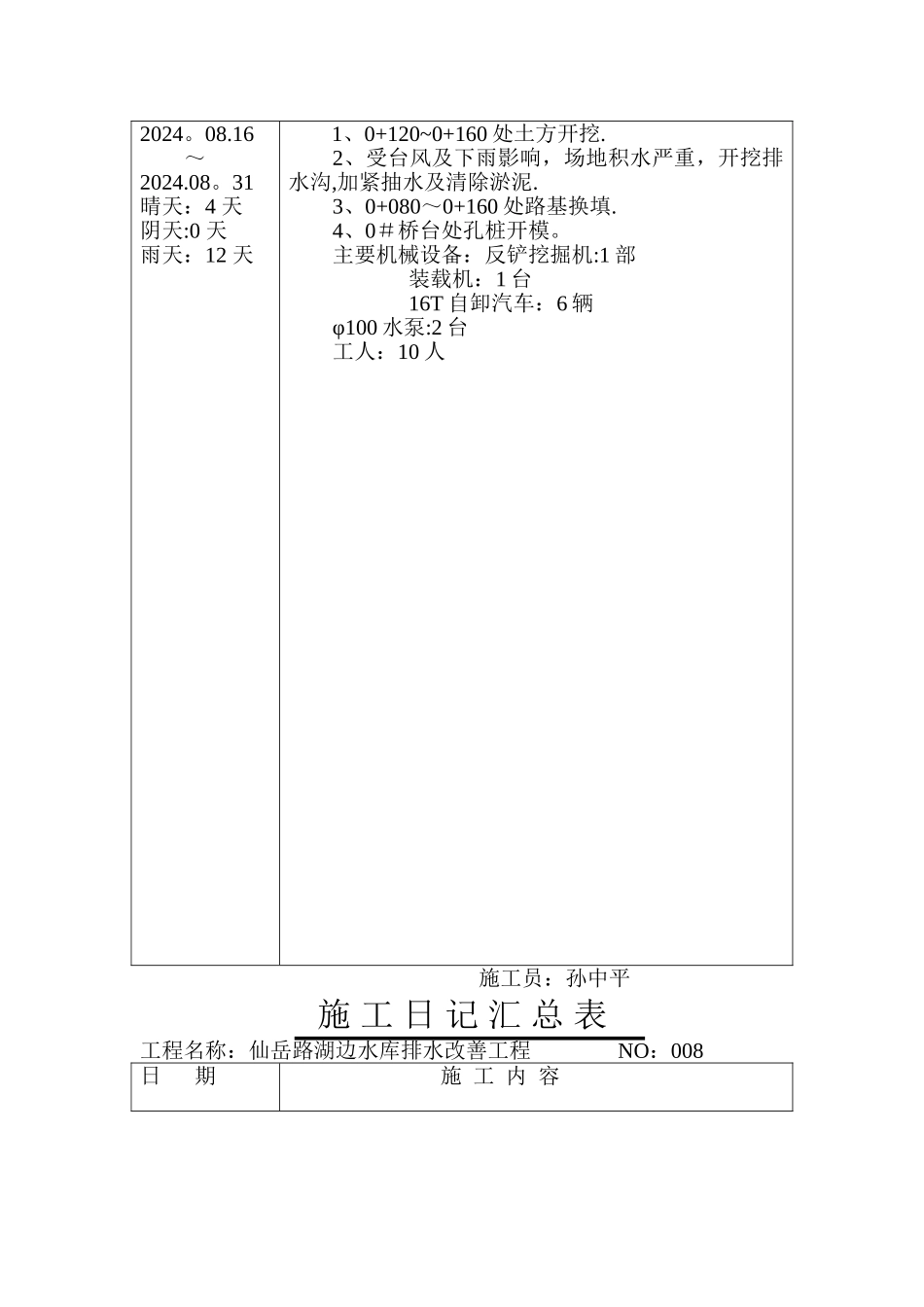

31晴天:4 天阴天:0 天雨天:12 天1、0+120~0+160 处土方开挖
2、受台风及下雨影响,场地积水严重,开挖排水沟,加紧抽水及清除淤泥
3、0+080~0+160 处路基换填
4、0#桥台处孔桩开模
主要机械设备:反铲挖掘机:1 部 装载机:1 台 16T 自卸汽车:6 辆φ100 水泵:2 台工人:10 人 施工员:孙中平施 工 日 记 汇 总 表工程名称:仙岳路湖边水库排水改善工程 NO:008日 期施 工 内 容2024
01~2024
15晴天:2 天阴天:2 天雨天:11 天1、0+020~0+090 框架涵处土方开挖
2、受下雨影响,场地积水严重,开挖排水沟,加紧抽水及清除淤泥
3、0#、1#、2#、3#桩基开模并开挖
问题:1、现场发现原业主提供的控制点有误,现重新引控制
