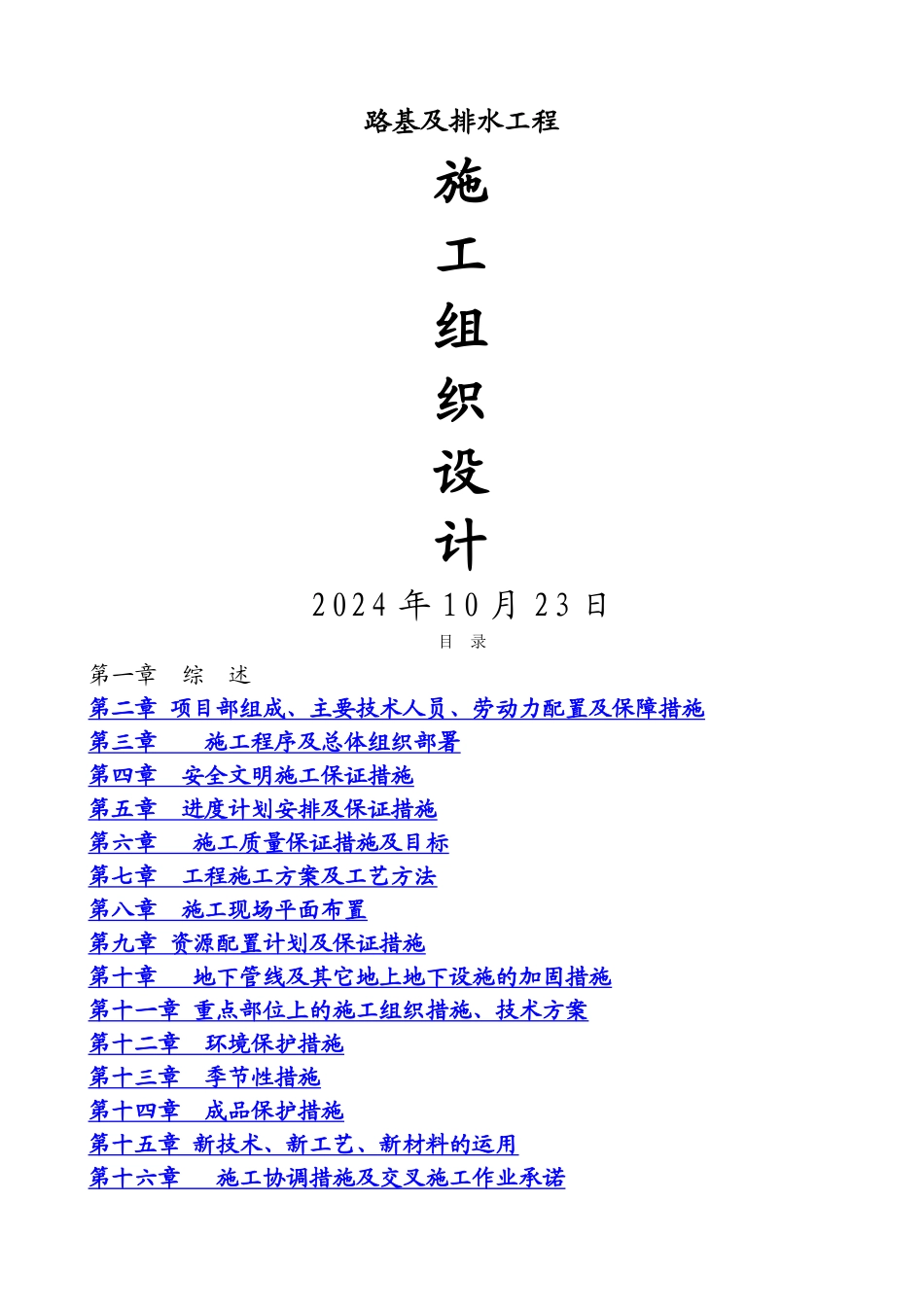

路基及排水工程施工组织设计2024 年 10 月 23 日目 录第一章 综 述第二章 项目部组成、主要技术人员、劳动力配置及保障措施第三章 施工程序及总体组织部署第四章 安全文明施工保证措施第五章 进度计划安排及保证措施第六章 施工质量保证措施及目标第七章 工程施工方案及工艺方法第八章 施工现场平面布置第九章 资源配置计划及保证措施第十章 地下管线及其它地上地下设施的加固措施第十一章 重点部位上的施工组织措施、技术方案第十二章 环境保护措施第十三章 季节性措施第十四章 成品保护措施第十五章 新技术、新工艺、新材料的运用第十六章 施工协调措施及交叉施工作业承诺第一章 综 述1.1 编制说明本工程施工组织设计针对工程所处位置及现场施工条件,从保障工期、质量、安全方面对人员、机械、进度及平面布置安排作了系统分析和阐述,报监理工程师批准后,可作为组织施工的依据。1。2 编制依据1、本工程投标文件和工程施工图纸;2、招标答疑补充文件;3、施工现场踏勘情况和施工条件;4、依据对本工程施工所需水、电、路、及地材资源等的实际调查情况;5、设计图纸文件和国家现行的施工技术法律规范、质量验收标准;6、施工手册、劳动定额、预算资料等参考资料。1.3 编制原则1、遵循招标文件条款的原则,在编制施工组织设计文字说明及附图表中,严格根据招标文件的规定,做到统一标准、法律规范编制.2、遵循设计文件和法律规范验标的原则,在编写主要项目施工方法中严格根据设计要求,执行现行施工法律规范和验收标准,正确组织施工,确保工程的质量、进度。3、坚持实事求是,一切从实际出发的原则,在制定施工方案中,根据本公司施工能力,经济实力,技术水平,坚持科学组织,合理安排,均衡生产,平行作业,确保高速度、高质量、高效率完成本标段工程的建设.4、坚持施工全过程严格管理的原则,在工序施工中,严格执行监理工程师的指令,尊重监理意见,严格管理。5、坚持积极推广应用“四新”成果的原则,在各项工序施工中,对于能够提高或保证工程施工质量、施工进度、降低工程成本的新技术、新设备、新工艺、新材料积极采纳,发挥科技在施工中的先导作用.6、坚持专业化作业与综合管理相结合的原则,在施工组织方面,以专业作业队为基本作业形式,充分发挥专业人员和专用设备的优势,同时实行综合管理手段,合理调配,以达到整体优化的目的。1.4 工程概况及施工条件1.4。1 工程概况工程名称:路基及排水工程工程地址:河南省...
