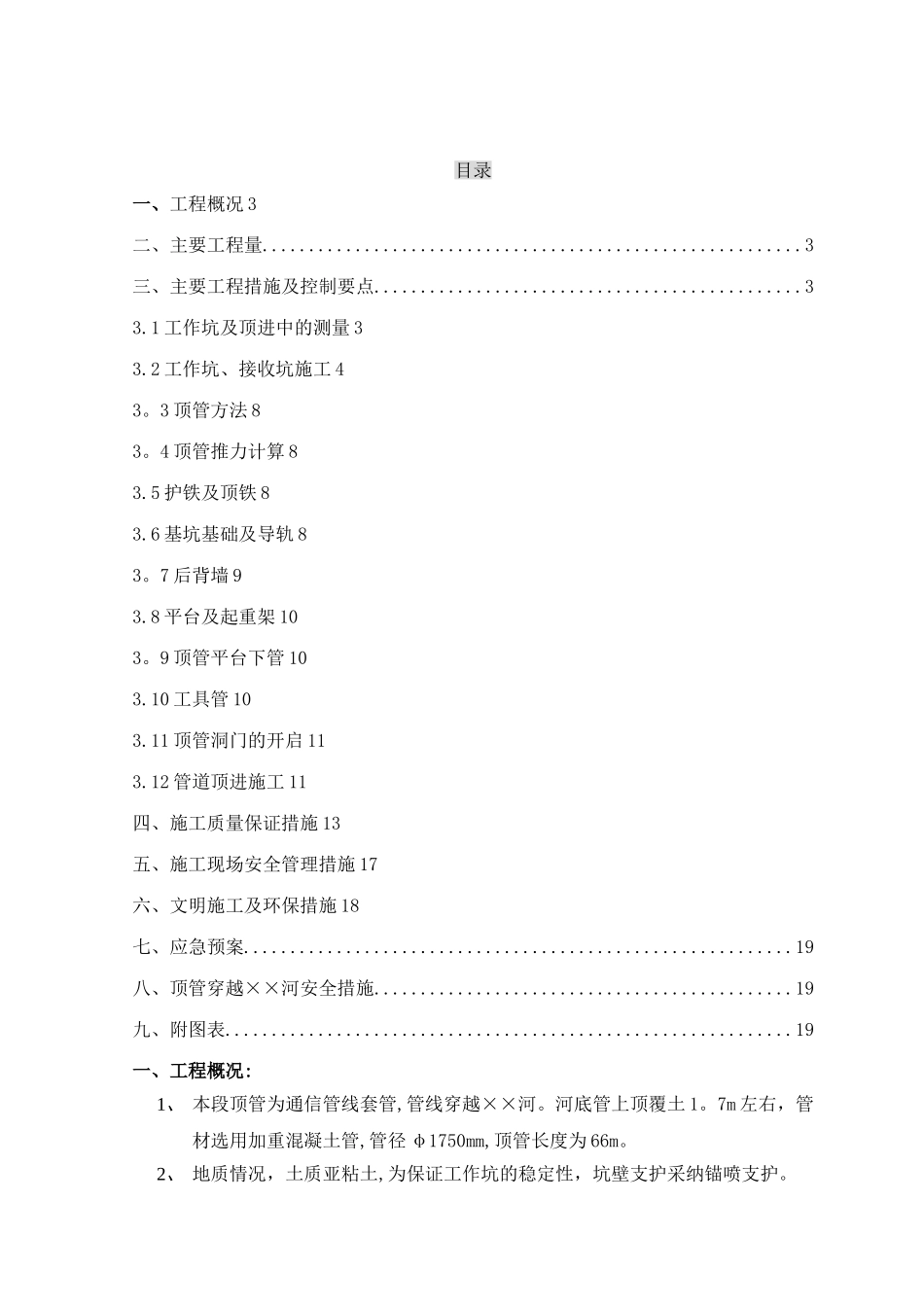

目录一、工程概况 3二、主要工程量
3三、主要工程措施及控制要点
1 工作坑及顶进中的测量 33
2 工作坑、接收坑施工 43
3 顶管方法 83
4 顶管推力计算 83
5 护铁及顶铁 83
6 基坑基础及导轨 83
7 后背墙 93
8 平台及起重架 103
9 顶管平台下管 103
10 工具管 103
11 顶管洞门的开启 113
12 管道顶进施工 11四、施工质量保证措施 13五、施工现场安全管理措施 17六、文明施工及环保措施 18七、应急预案
19八、顶管穿越××河安全措施
19九、附图表
19一、工程概况:1、 本段顶管为通信管线套管,管线穿越××河
河底管上顶覆土 1
7m 左右,管材选用加重混凝土管,管径 φ1750mm,顶管长度为 66m
2、 地质情况,土质亚粘土,为保证工作坑的稳定性,坑壁支护采纳锚喷支护
3、 计划工期,从进场日期起 30 天,施工用电,租用 80KW 发电机
二、主要工程量管道 D=1750mm66m锚喷工作坑:8
2m×5m×10
6m 一座 锚喷接收坑:8
6m 一座 外运土方:1012

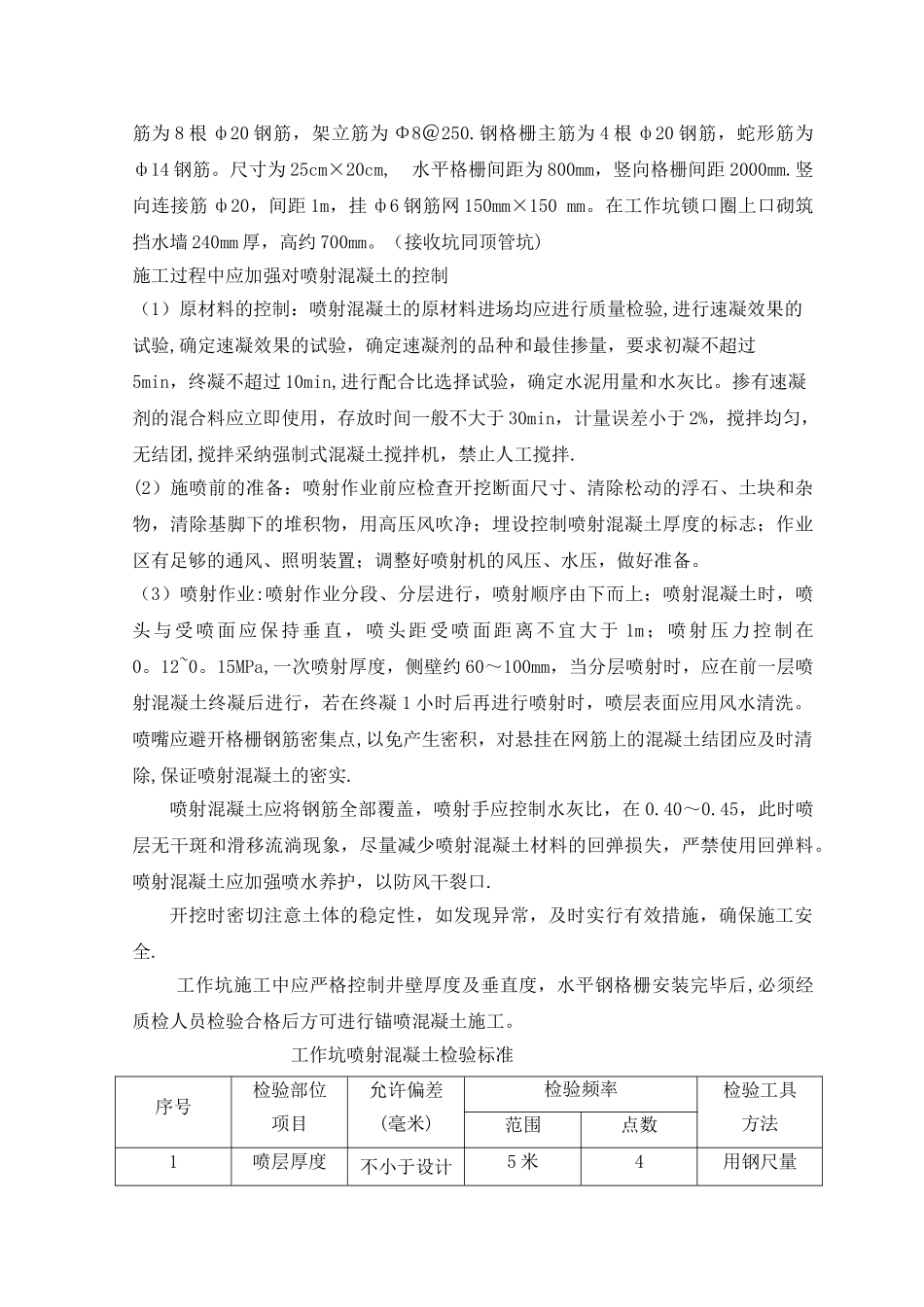

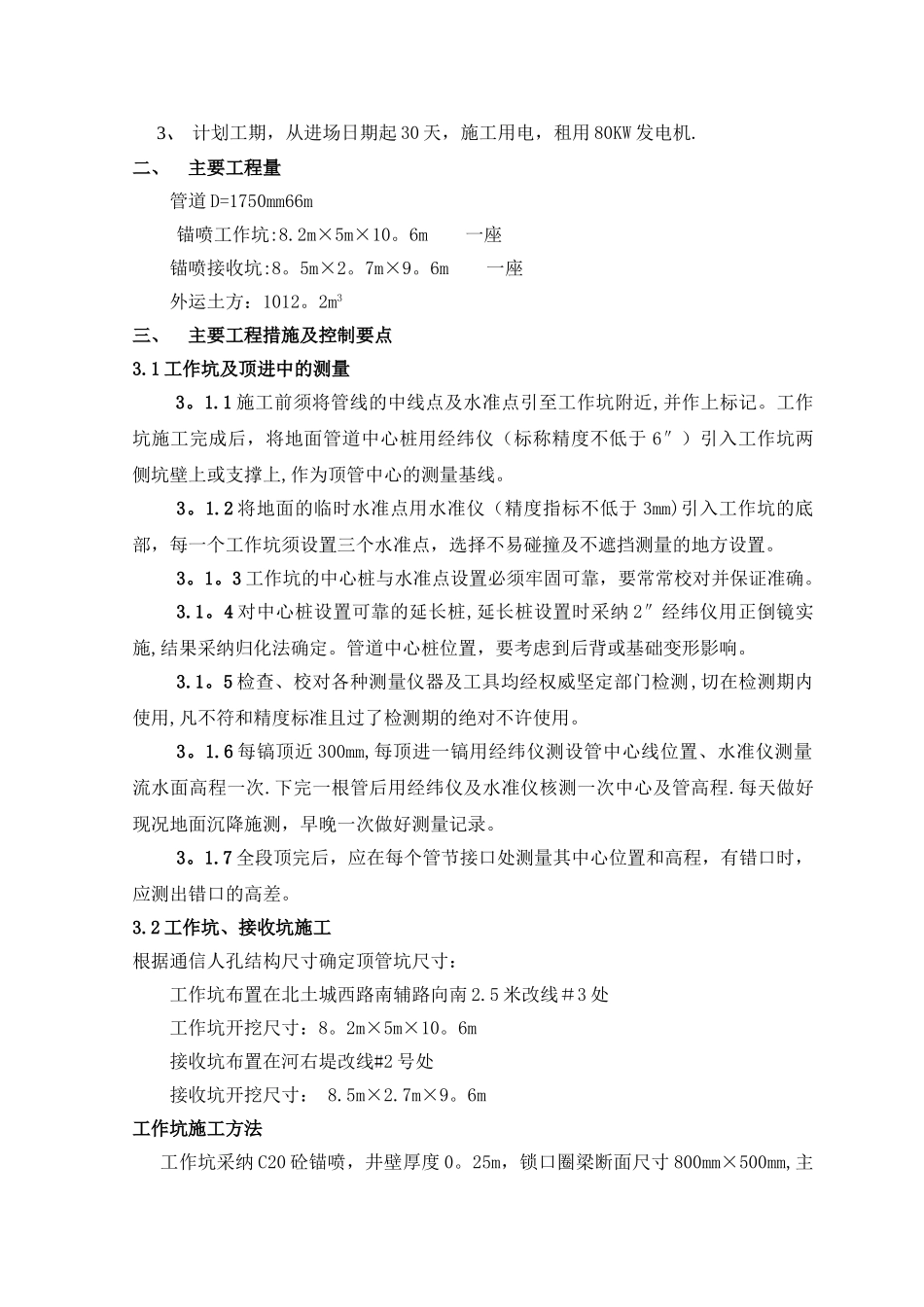

2m3三、主要工程措施及控制要点3
1 工作坑及顶进中的测量3
1 施工前须将管线的中线
