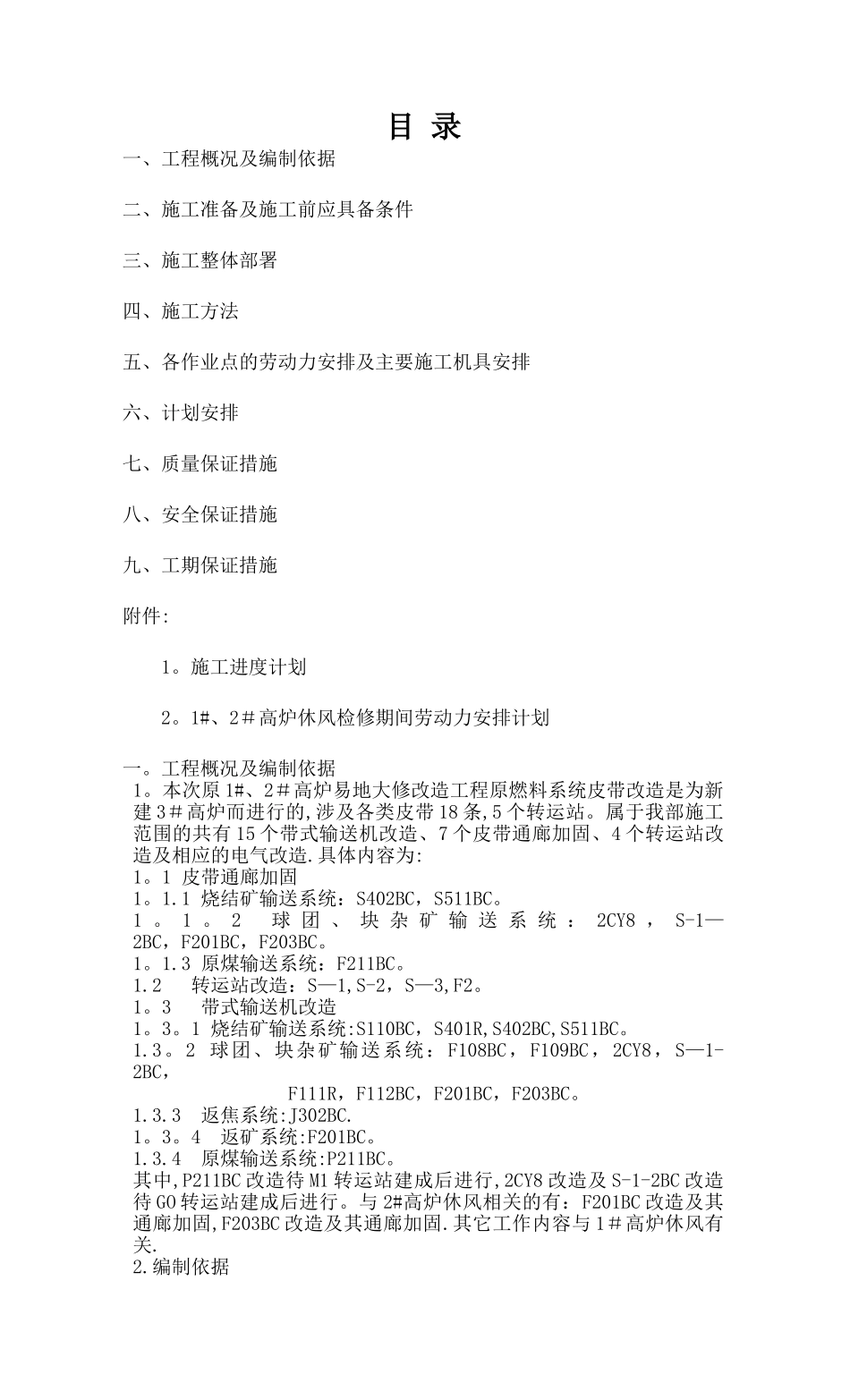

目 录一、工程概况及编制依据二、施工准备及施工前应具备条件三、施工整体部署四、施工方法五、各作业点的劳动力安排及主要施工机具安排六、计划安排七、质量保证措施八、安全保证措施九、工期保证措施附件:1
施工进度计划2
1#、2#高炉休风检修期间劳动力安排计划一
工程概况及编制依据1
本次原 1#、2#高炉易地大修改造工程原燃料系统皮带改造是为新建 3#高炉而进行的,涉及各类皮带 18 条,5 个转运站
属于我部施工范围的共有 15 个带式输送机改造、7 个皮带通廊加固、4 个转运站改造及相应的电气改造
具体内容为:1
1 皮带通廊加固1
1 烧结矿输送系统:S402BC,S511BC
2 球 团 、 块 杂 矿 输 送 系 统 : 2CY8 , S-1—2BC,F201BC,F203BC
3 原煤输送系统:F211BC
2 转运站改造:S—1,S-2,S—3,F2
3 带式输送机改造1
1 烧结矿输送系统:S110BC,S401R,S402BC,S511BC
2 球团、块杂矿输送系统:F108BC,F109BC,2CY8,S—1-2BC, F111R,F112BC,F201BC,F203BC
3 返焦系统:J302BC
4 返矿系统:F201BC
4 原煤输送系统:P211BC
其中,P211BC 改造待 M1 转运站建成后进行,2CY8 改造及 S-1-2BC 改造待 GO 转运站建成后进行
与 2#高炉休风相关的有:F201BC 改造及其通廊加固,F203BC 改造及其通廊加固
其它工作内容与 1#高炉休风有关

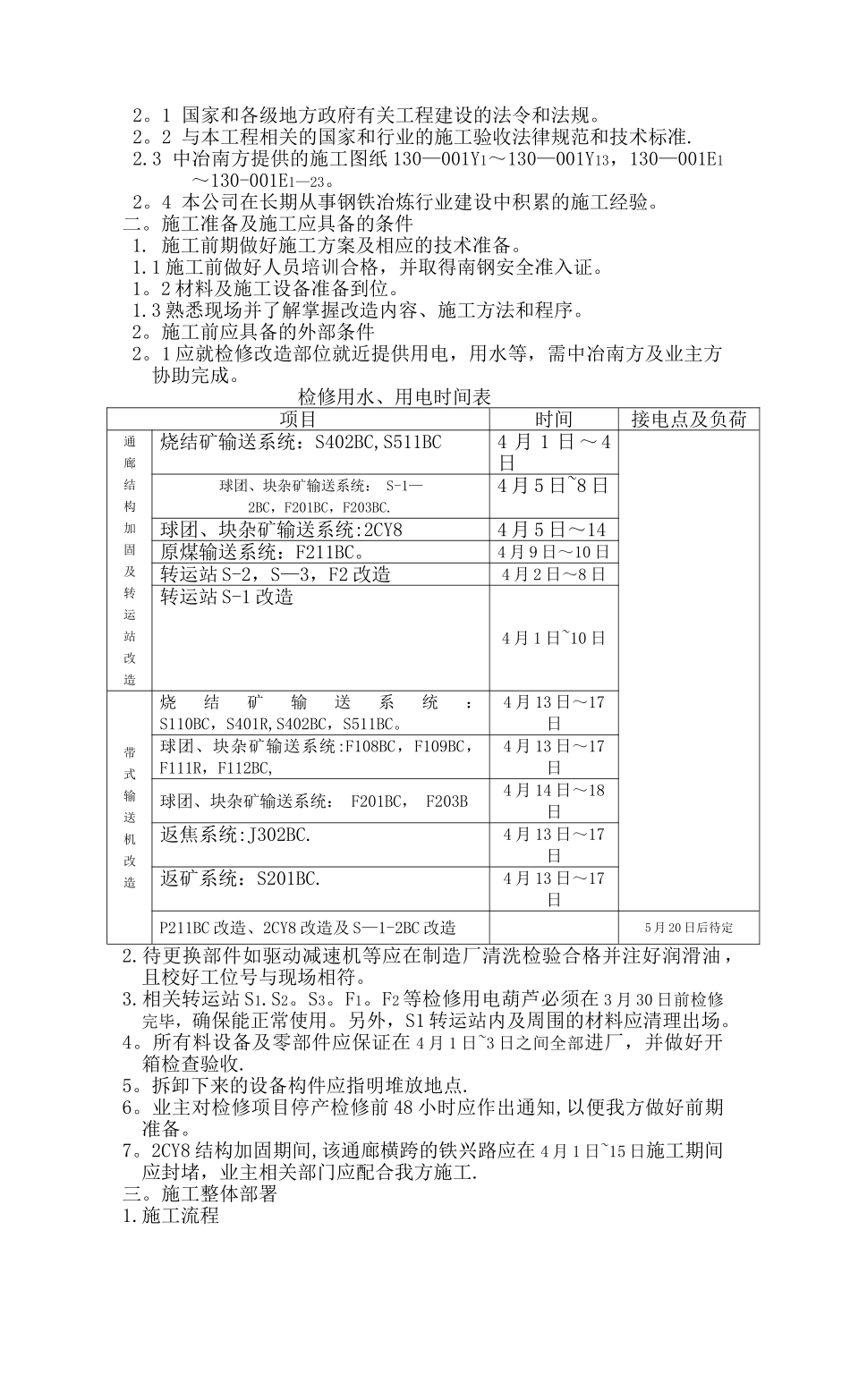

1 国家和各级地方政府有关工程建设的法令和法规
2 与本工程相关的国家和行业的施工验收法律规范和技术标准
3 中冶南方提供的施工图纸 130—001Y1~130—001Y
