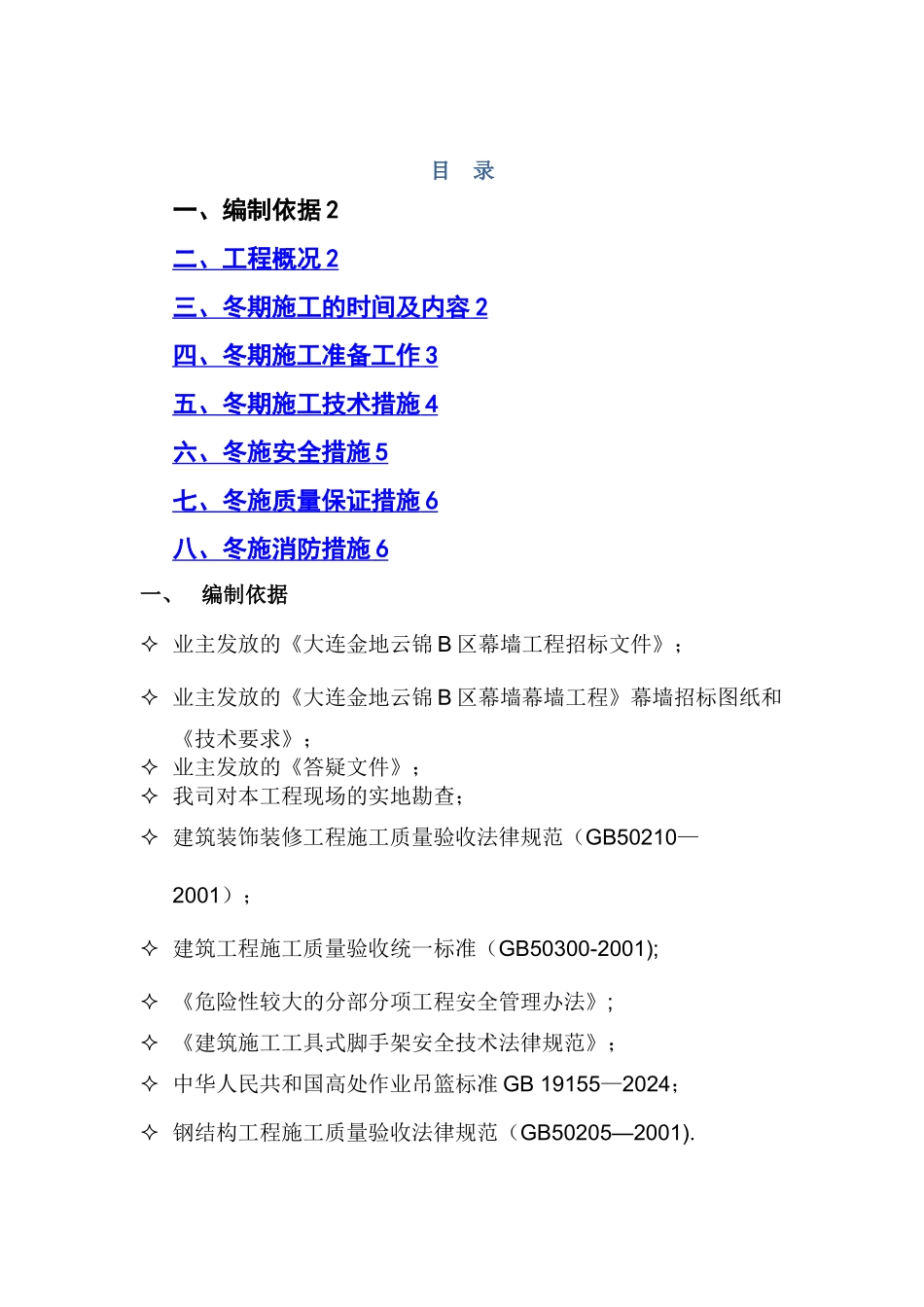

目 录一、编制依据 2二、工程概况 2 三、冬期施工的时间及内容 2 四、冬期施工准备工作 3 五、冬期施工技术措施 4 六、冬施安全措施 5 七、冬施质量保证措施 6 八、冬施消防措施 6 一、编制依据 业主发放的《大连金地云锦 B 区幕墙工程招标文件》; 业主发放的《大连金地云锦 B 区幕墙幕墙工程》幕墙招标图纸和《技术要求》; 业主发放的《答疑文件》; 我司对本工程现场的实地勘查; 建筑装饰装修工程施工质量验收法律规范(GB50210—2001); 建筑工程施工质量验收统一标准(GB50300-2001); 《危险性较大的分部分项工程安全管理办法》; 《建筑施工工具式脚手架安全技术法律规范》; 中华人民共和国高处作业吊篮标准 GB 19155—2024; 钢结构工程施工质量验收法律规范(GB50205—2001)

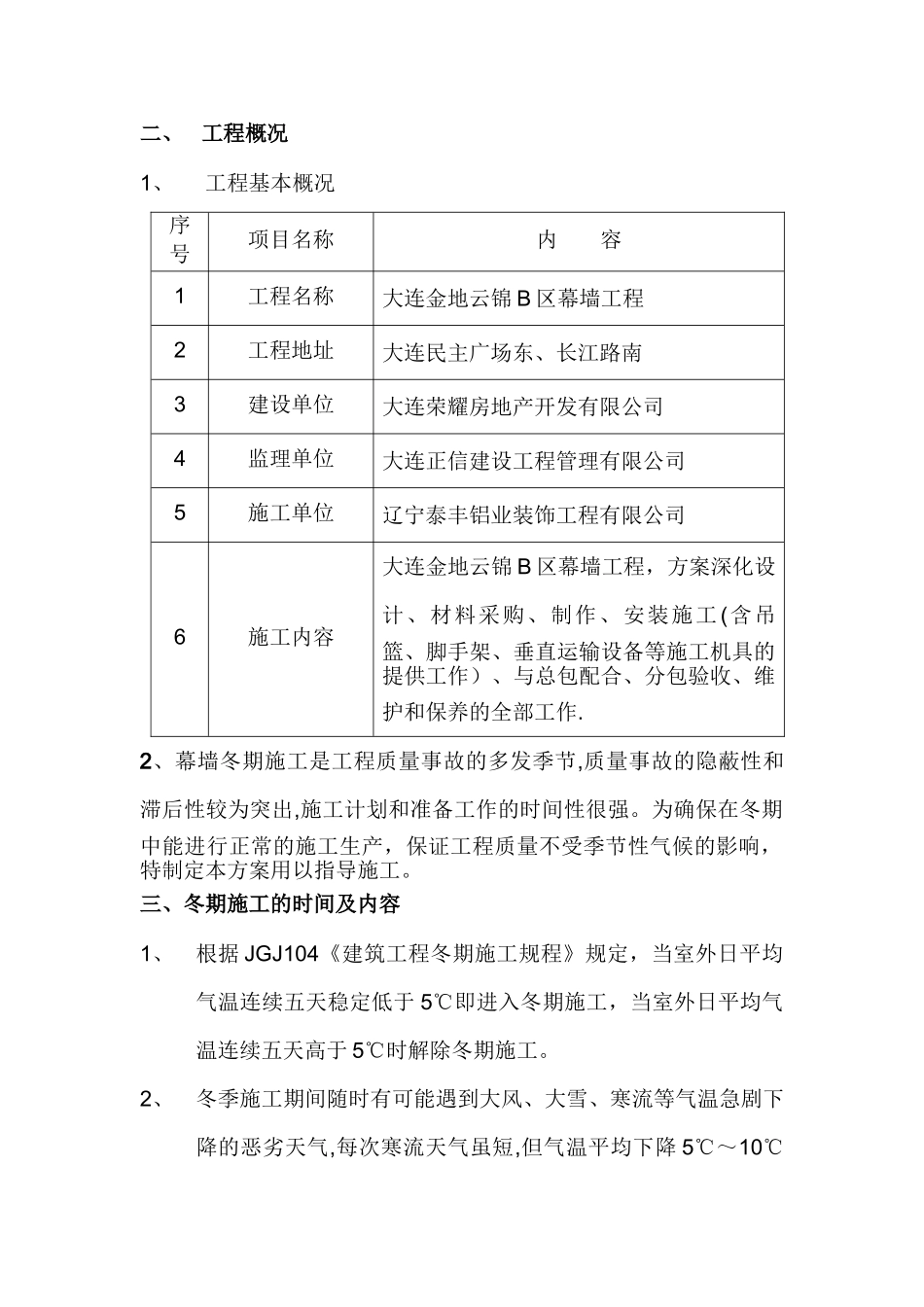

二、工程概况1、工程基本概况序号项目名称内 容1工程名称大连金地云锦 B 区幕墙工程2工程地址大连民主广场东、长江路南3建设单位大连荣耀房地产开发有限公司4监理单位大连正信建设工程管理有限公司5施工单位辽宁泰丰铝业装饰工程有限公司6施工内容大连金地云锦 B 区幕墙工程,方案深化设计、材料采购、制作、安装施工 (含吊篮、脚手架、垂直运输设备等施工机具的提供工作)、与总包配合、分包验收、维护和保养的全部工作
2、幕墙冬期施工是工程质量事故的多发季节,质量事故的隐蔽性和滞后性较为突出,施工计划和准备工作的时间性很强
为确保在冬期中能进行正常的施工生产,保证工程质量不受季节性气候的影响,特制定本方案用以指导施工
三、冬期施工的时间及内容1、根据 JGJ104《建筑工程冬期施工规程》规定,当室外日平均气温连续五天稳定低于 5℃即进入冬期施工,当室外日平均气温连续五天高于 5℃时解除冬期施工

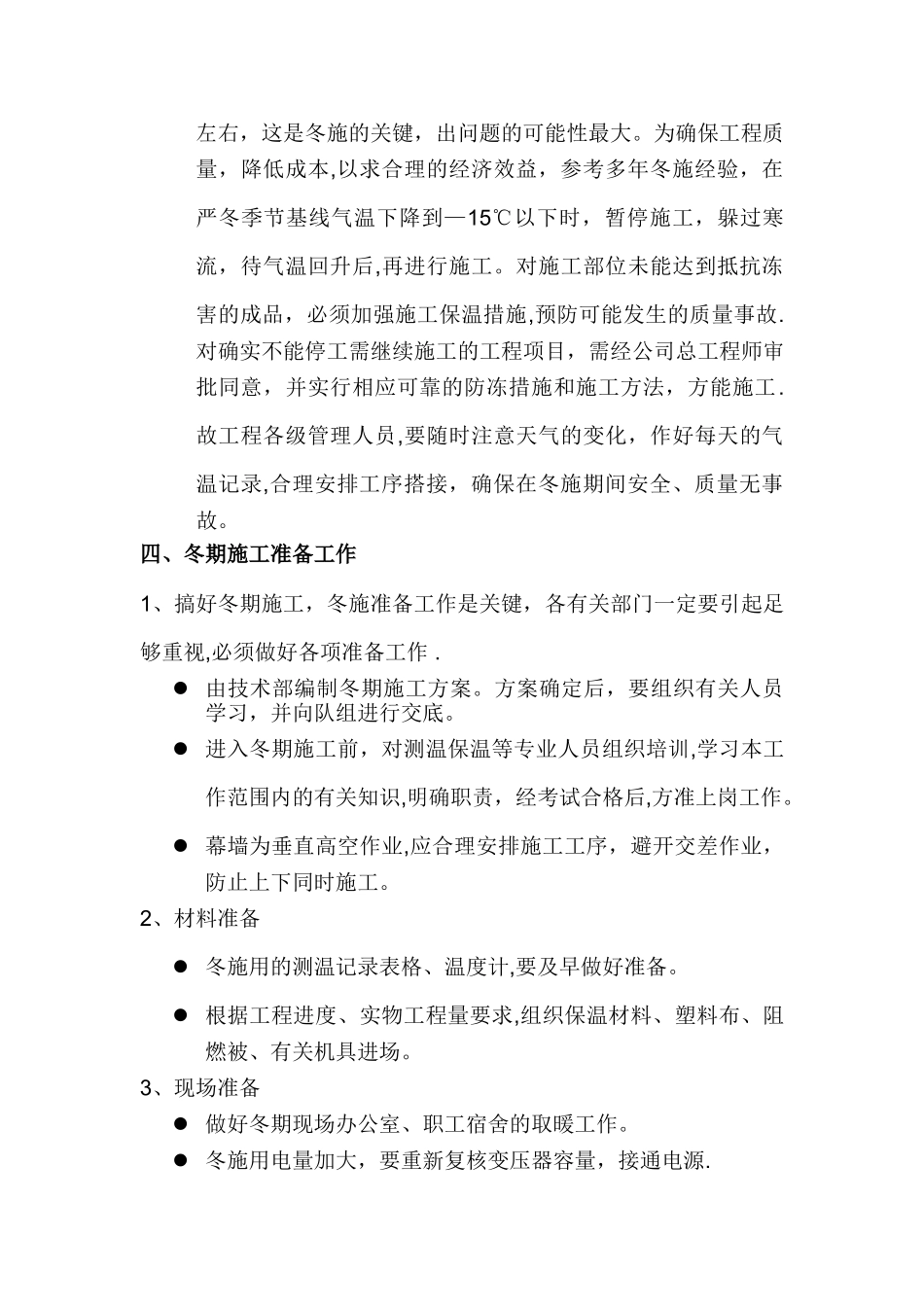

2、冬季施工期间随时有可能遇到大风、大雪、寒流等气温急剧下
