干挂铝塑板施工工艺

干挂铝塑板施工工艺_第1页
1/5
干挂铝塑板施工工艺_第2页
2/5
干挂铝塑板施工工艺_第3页
3/5

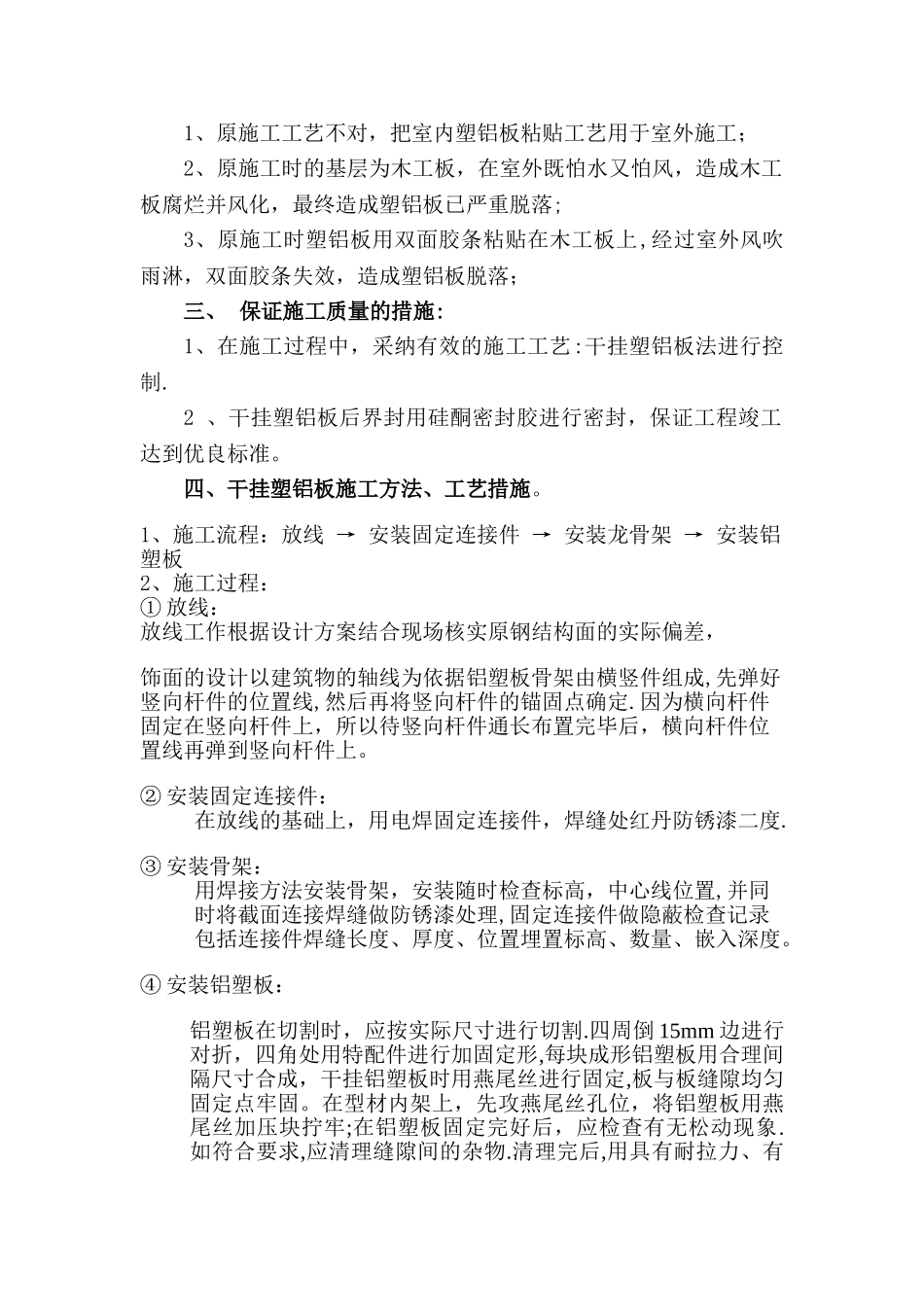

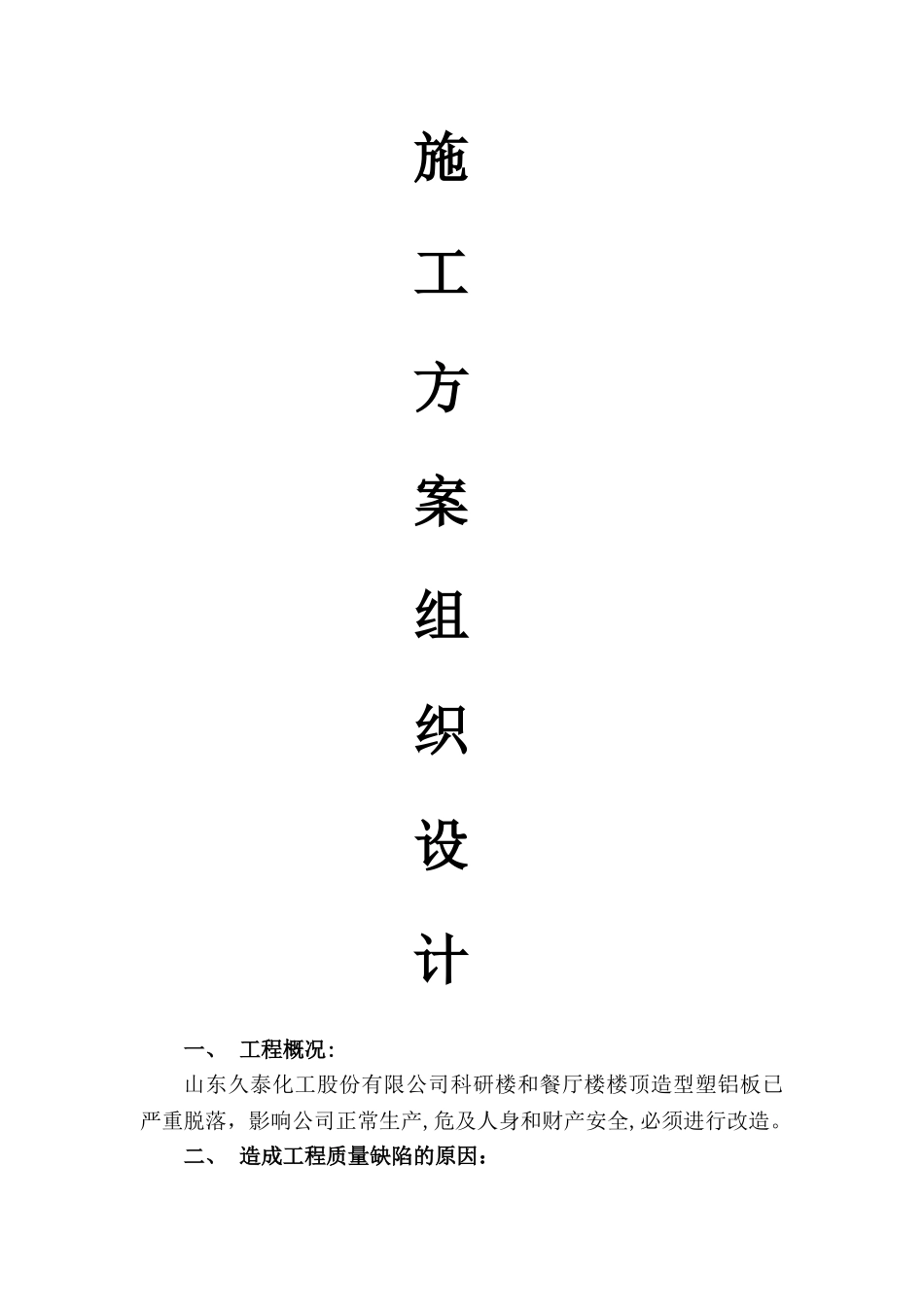

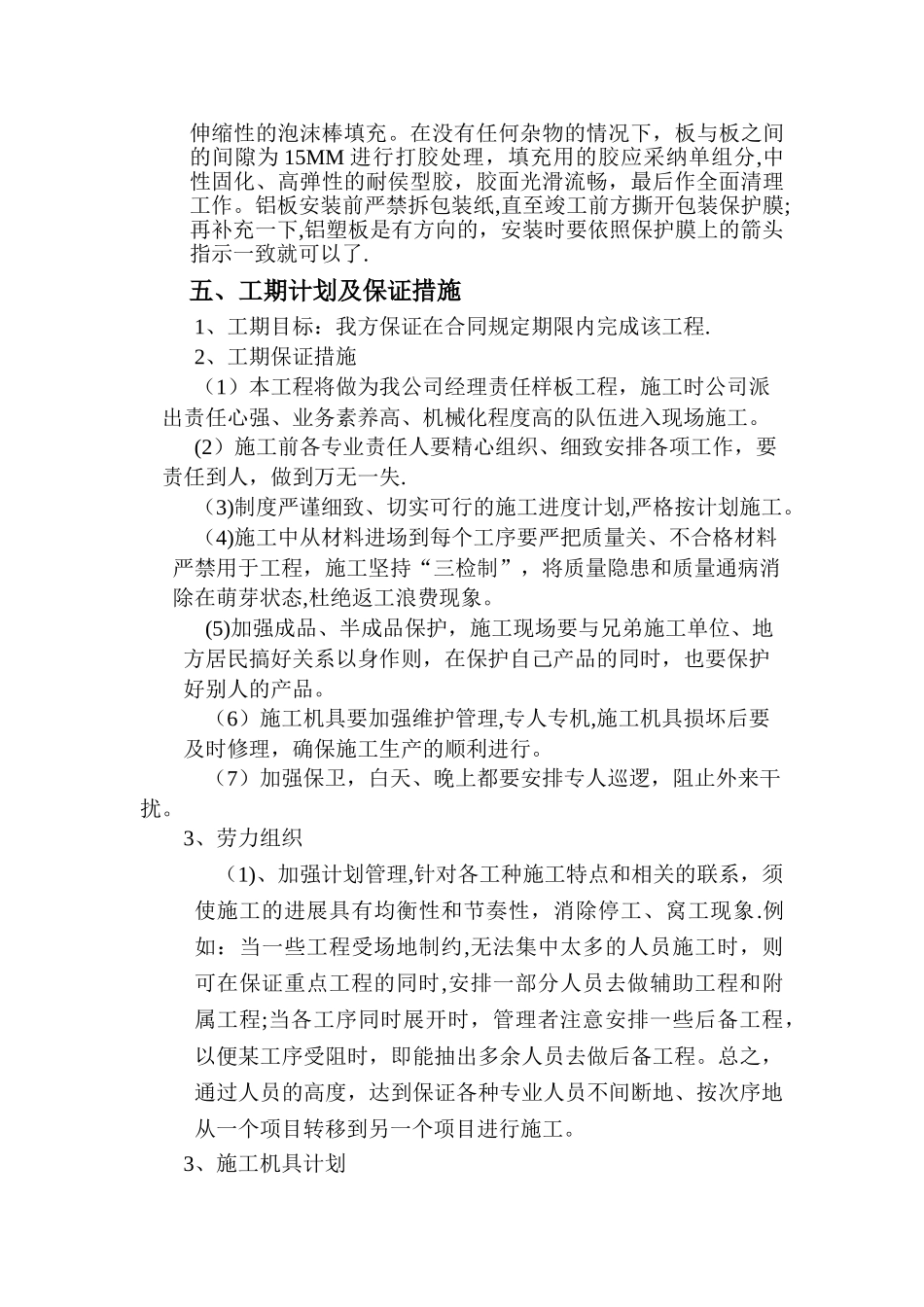

施工方案组织设计一、 工程概况:山东久泰化工股份有限公司科研楼和餐厅楼楼顶造型塑铝板已严重脱落,影响公司正常生产,危及人身和财产安全,必须进行改造。二、 造成工程质量缺陷的原因:1、原施工工艺不对,把室内塑铝板粘贴工艺用于室外施工;2、原施工时的基层为木工板,在室外既怕水又怕风,造成木工板腐烂并风化,最终造成塑铝板已严重脱落;3、原施工时塑铝板用双面胶条粘贴在木工板上,经过室外风吹雨淋,双面胶条失效,造成塑铝板脱落;三、 保证施工质量的措施:1、在施工过程中,采纳有效的施工工艺:干挂塑铝板法进行控制.2 、干挂塑铝板后界封用硅酮密封胶进行密封,保证工程竣工达到优良标准。四、干挂塑铝板施工方法、工艺措施。1、施工流程:放线 → 安装固定连接件 → 安装龙骨架 → 安装铝塑板2、施工过程:① 放线:放线工作根据设计方案结合现场核实原钢结构面的实际偏差,饰面的设计以建筑物的轴线为依据铝塑板骨架由横竖件组成,先弹好竖向杆件的位置线,然后再将竖向杆件的锚固点确定.因为横向杆件固定在竖向杆件上,所以待竖向杆件通长布置完毕后,横向杆件位置线再弹到竖向杆件上。② 安装固定连接件:在放线的基础上,用电焊固定连接件,焊缝处红丹防锈漆二度.③ 安装骨架:用焊接方法安装骨架,安装随时检查标高,中心线位置,并同时将截面连接焊缝做防锈漆处理,固定连接件做隐蔽检查记录包括连接件焊缝长度、厚度、位置埋置标高、数量、嵌入深度。④ 安装铝塑板:铝塑板在切割时,应按实际尺寸进行切割.四周倒 15mm 边进行对折,四角处用特配件进行加固定形,每块成形铝塑板用合理间隔尺寸合成,干挂铝塑板时用燕尾丝进行固定,板与板缝隙均匀固定点牢固。在型材内架上,先攻燕尾丝孔位,将铝塑板用燕尾丝加压块拧牢;在铝塑板固定完好后,应检查有无松动现象.如符合要求,应清理缝隙间的杂物.清理完后,用具有耐拉力、有伸缩性的泡沫棒填充。在没有任何杂物的情况下,板与板之间的间隙为 15MM 进行打胶处理,填充用的胶应采纳单组分,中性固化、高弹性的耐侯型胶,胶面光滑流畅,最后作全面清理工作。铝板安装前严禁拆包装纸,直至竣工前方撕开包装保护膜;再补充一下,铝塑板是有方向的,安装时要依照保护膜上的箭头指示一致就可以了. 五、工期计划及保证措施1、工期目标:我方保证在合同规定期限内完成该工程.2、工期保证措施(1)本工程将做为我公司经理责任样板工程,施工时公司派出责任心强、业务素养高、机械...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

干挂铝塑板施工工艺

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
