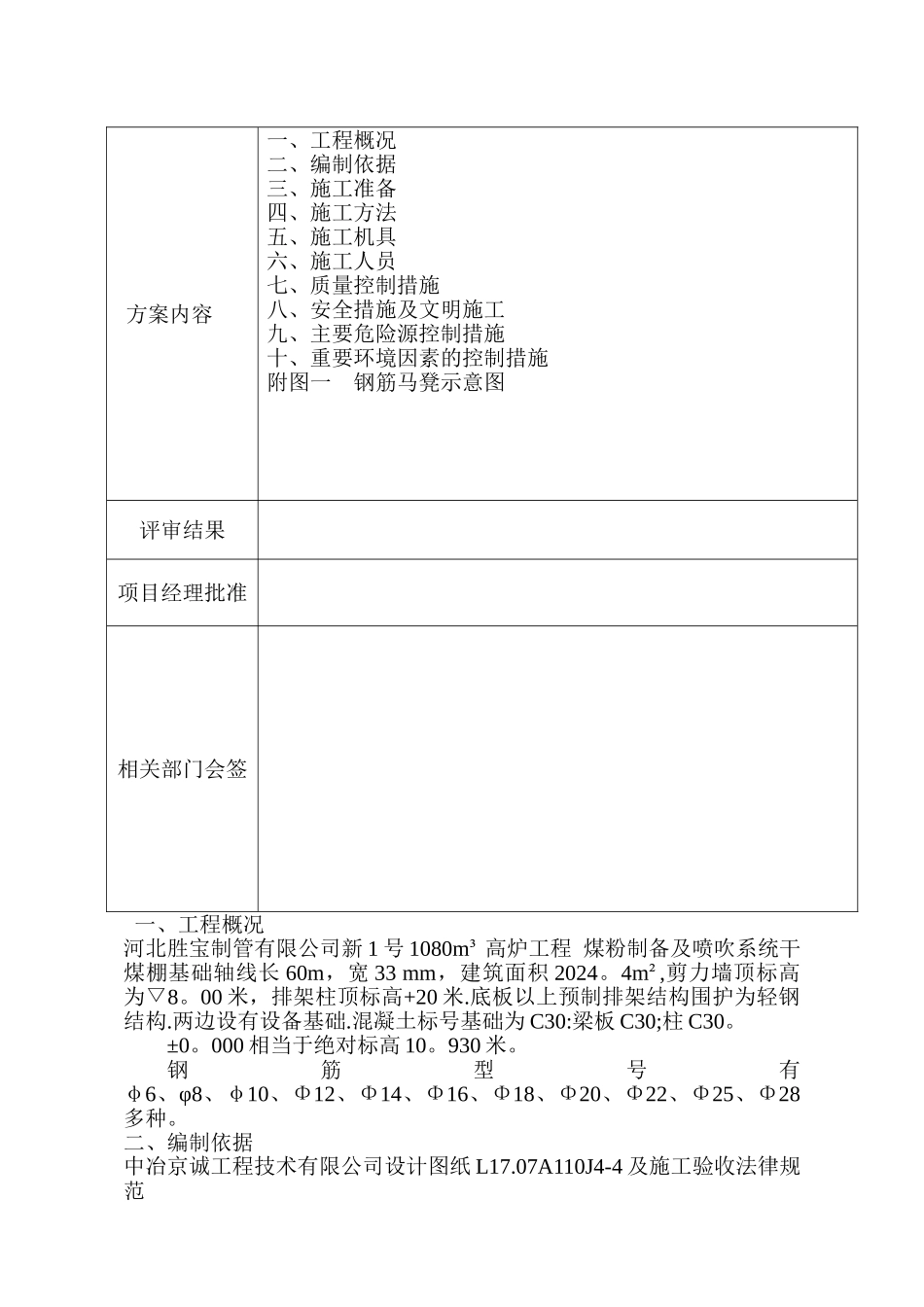

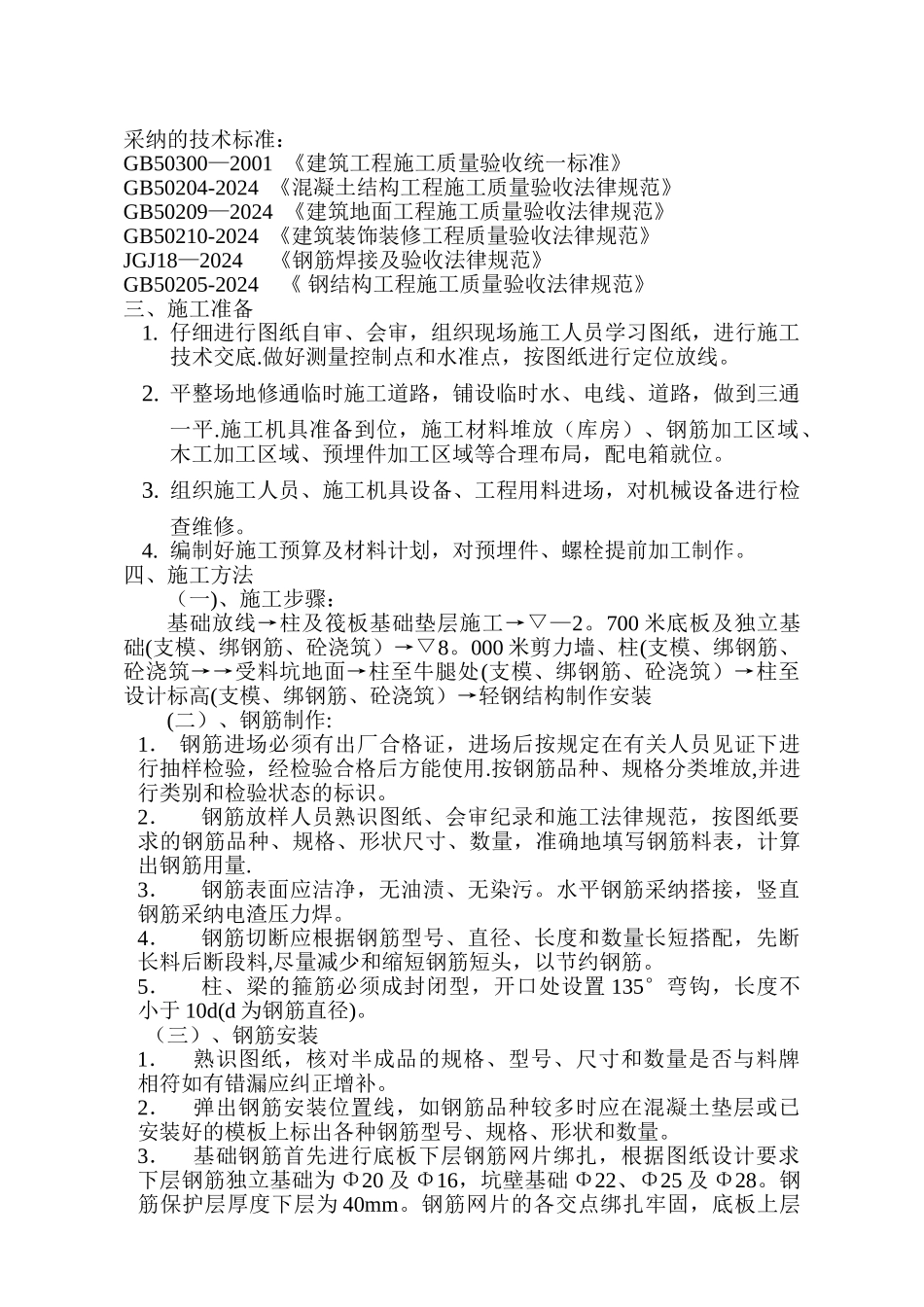

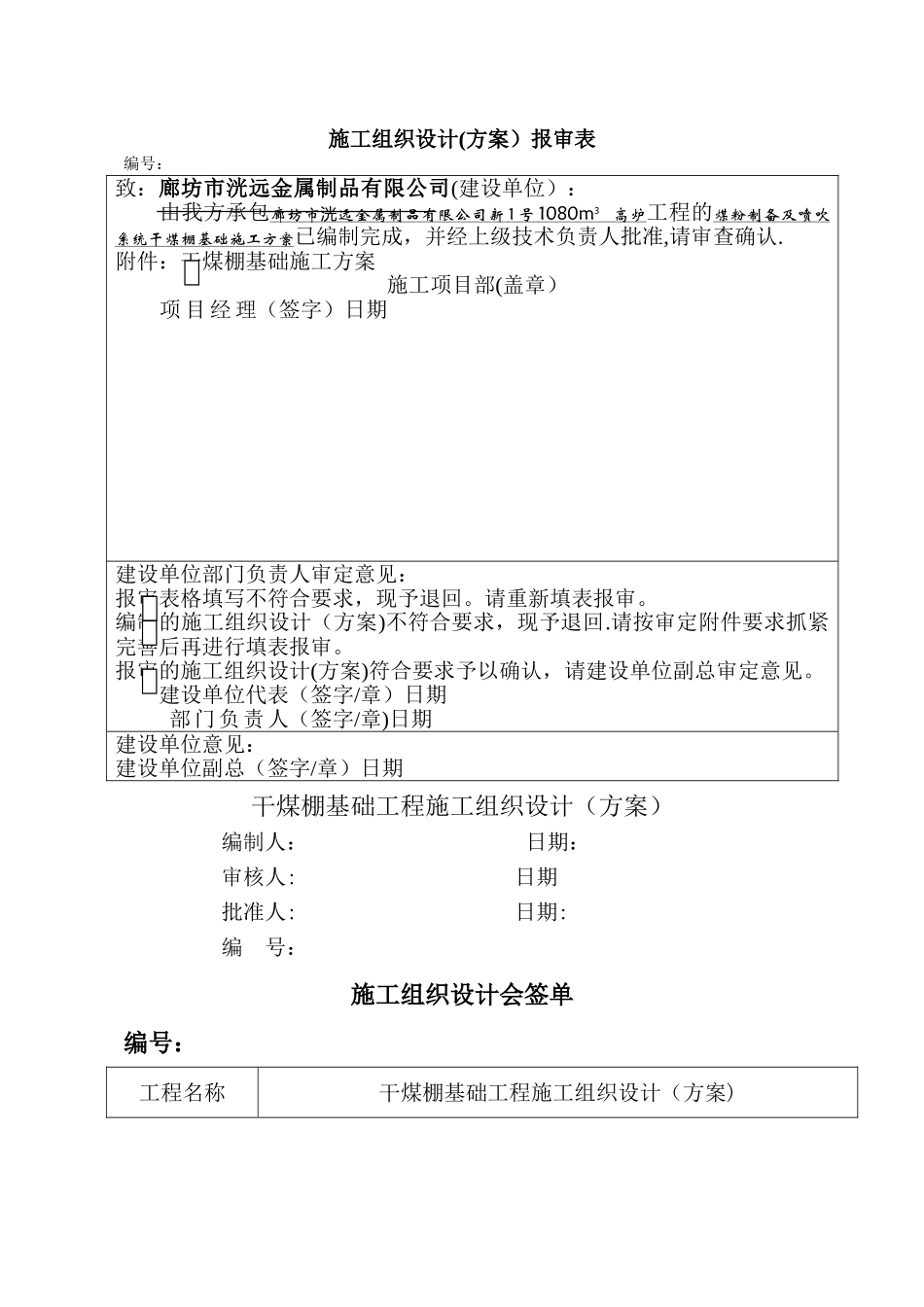

施工组织设计(方案)报审表编号:致:廊坊市洸远金属制品有限公司(建设单位):由我方承包廊坊市洸 远金属制品有限公司 新 1 号 1080m 3 ³ 高炉 工程的煤粉制备及喷吹系统干煤棚 基础施工方案 已编制完成,并经上级技术负责人批准,请审查确认.附件:干煤棚基础施工方案施工项目部(盖章)项 目 经 理(签字)日期建设单位部门负责人审定意见:报审表格填写不符合要求,现予退回。请重新填表报审。编制的施工组织设计(方案)不符合要求,现予退回.请按审定附件要求抓紧完善后再进行填表报审。报审的施工组织设计(方案)符合要求予以确认,请建设单位副总审定意见。建设单位代表(签字/章)日期部门负责人(签字/章)日期建设单位意见:建设单位副总(签字/章)日期干煤棚基础工程施工组织设计(方案)编制人: 日期:审核人: 日期批准人: 日期:编 号:施工组织设计会签单编号:工程名称干煤棚基础工程施工组织设计(方案)方案内容一、工程概况二、编制依据三、施工准备四、施工方法五、施工机具六、施工人员七、质量控制措施八、安全措施及文明施工九、主要危险源控制措施十、重要环境因素的控制措施附图一 钢筋马凳示意图评审结果项目经理批准相关部门会签一、工程概况河北胜宝制管有限公司新 1 号 1080m³ 高炉工程 煤粉制备及喷吹系统干煤棚基础轴线长 60m,宽 33 mm,建筑面积 2024。4m²,剪力墙顶标高为▽8。00 米,排架柱顶标高+20 米.底板以上预制排架结构围护为轻钢结构.两边设有设备基础.混凝土标号基础为 C30:梁板 C30;柱 C30。±0。000 相当于绝对标高 10。930 米。钢筋型号有φ6、φ8、φ10、Φ12、Φ14、Φ16、Φ18、Φ20、Φ22、Φ25、Φ28多种。二、编制依据中冶京诚工程技术有限公司设计图纸 L17.07A110J4-4 及施工验收法律规范采纳的技术标准:GB50300—2001 《建筑工程施工质量验收统一标准》GB50204-2024 《混凝土结构工程施工质量验收法律规范》GB50209—2024 《建筑地面工程施工质量验收法律规范》GB50210-2024 《建筑装饰装修工程质量验收法律规范》JGJ18—2024 《钢筋焊接及验收法律规范》 GB50205-2024 《 钢结构工程施工质量验收法律规范》三、施工准备1. 仔细进行图纸自审、会审,组织现场施工人员学习图纸,进行施工技术交底.做好测量控制点和水准点,按图纸进行定位放线。2. 平整场地修通临时施工道路,铺设临时水、电线、道路,做到三通一平.施工机具准备到位,施工材...
