xx 至 xx 国家重点公路干线xx 省 xx(xx 界)至 xx 高速公路 XX 合同段XX 标 xx1#中桥桩基工程施工组织设计中铁 xx 局集团有限公司 a、编制依据一、编制依据(1)蒲城至 xx 高速公路两阶段施工图第一册、第三册,《工程地质勘察报告》
(2)xx 至 xx 高速公路施工合同文件相关规定
(3)《公路桥涵施工技术法律规范》(JTJ 041-2000)、《公路工程技术标准》等现行法律规范标准
(4)xx 省有关高速公路建设的相关技术资料
(5)桩基施工经验和现有机械设备的性能、施工能力等
二、编制原则(1)、根据工程实际情况,合理安排施工方案与施工顺序
(2)、制定切实可行的施工方案,实行新工艺、新材料、新技术、新设备,确保工程质量
(3)、因地制宜,合理布置施工平面,尽量减少工程消耗,降低生产成本
(4)、采纳平行流水作业及均衡施工方法,运用网络计划技术控制施工进度,确保施工工期

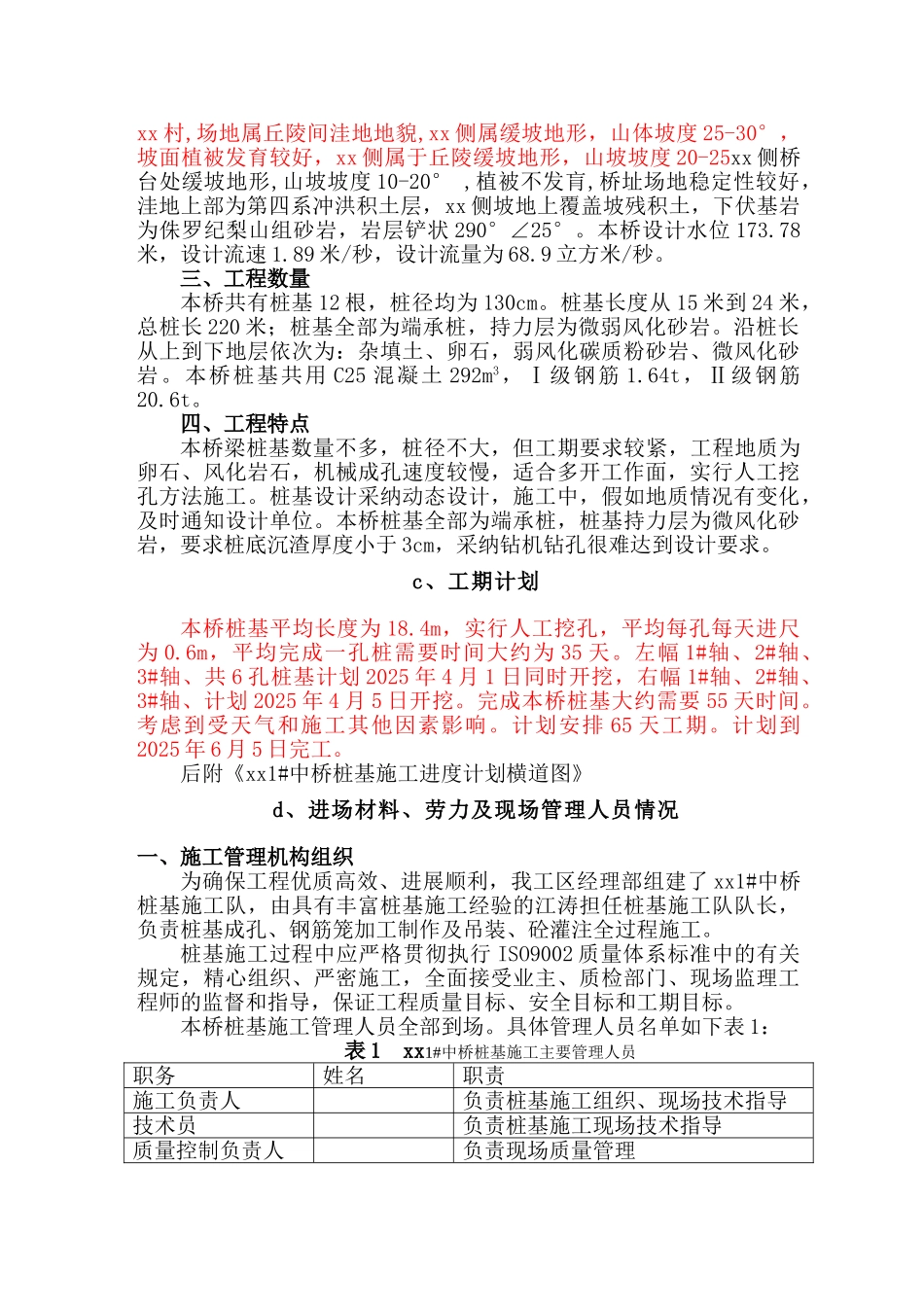

b、工程概况、工程项目、工程数量、工程特点一、工程概况xx 至 xx 高速公路 XX 合同段第 xx 标段路线总体走向从东向西,起点位于 xx 市 xx 办事处 xx 村,起点桩号为 XX;终点位于 xx 市 xx 办事处 xx 村,终点桩号为 XX
标段线路全长 6
按双向四车道高速公路标准设计,计算行车速度为 80km/h
本标段桥遂等结构物较多,占线路长度的 53
2%,主要施工项目和工程量如下:土方 40
8 万方,石方为 11
桥梁五座,总长为 1497m,其中大桥三座,分别是 xx 大桥,桥长 898m,大水坑 1#大桥,桥长191
5m,大水坑 2#大桥,桥长 238m
隧道两座,总长 1770
75m,其中 xx 隧道长 1533m,xx 隧道长 237
5m;分离式立交中桥两座,总长105m,分别是上水南分离式立交中桥和中水南分离式立
