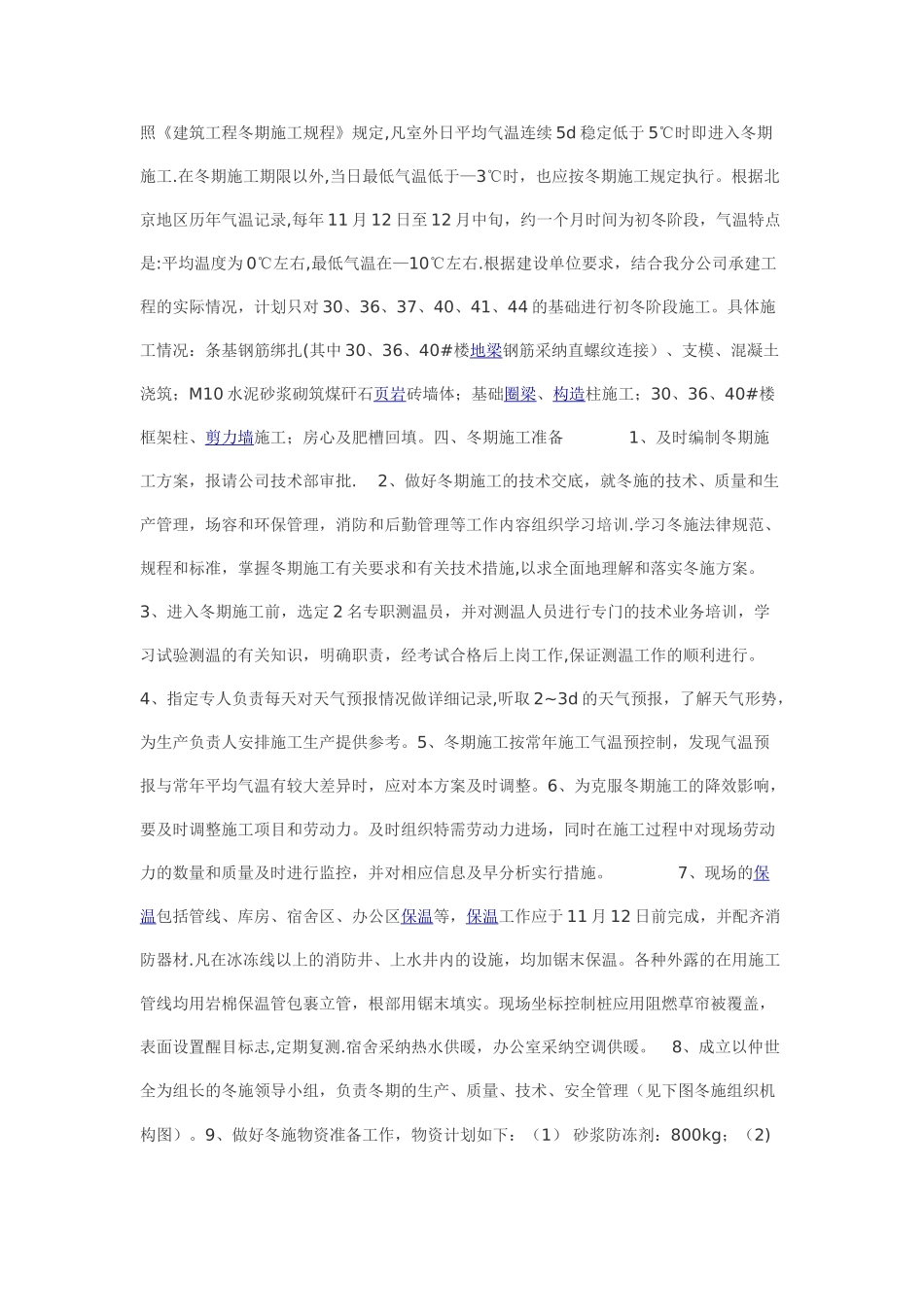

照《建筑工程冬期施工规程》规定,凡室外日平均气温连续 5d 稳定低于 5℃时即进入冬期施工
在冬期施工期限以外,当日最低气温低于—3℃时,也应按冬期施工规定执行
根据北京地区历年气温记录,每年 11 月 12 日至 12 月中旬,约一个月时间为初冬阶段,气温特点是:平均温度为 0℃左右,最低气温在—10℃左右
根据建设单位要求,结合我分公司承建工程的实际情况,计划只对 30、36、37、40、41、44 的基础进行初冬阶段施工
具体施工情况:条基钢筋绑扎(其中 30、36、40#楼地梁钢筋采纳直螺纹连接)、支模、混凝土浇筑;M10 水泥砂浆砌筑煤矸石页岩砖墙体;基础圈梁、构造柱施工;30、36、40#楼框架柱、剪力墙施工;房心及肥槽回填
四、冬期施工准备 1、及时编制冬期施工方案,报请公司技术部审批
2、做好冬期施工的技术交底,就冬施的技术、质量和生产管理,场容和环保管理,消防和后勤管理等工作内容组织学习培训
学习冬施法律规范、规程和标准,掌握冬期施工有关要求和有关技术措施,以求全面地理解和落实冬施方案
3、进入冬期施工前,选定 2 名专职测温员,并对测温人员进行专门的技术业务培训,学习试验测温的有关知识,明确职责,经考试合格后上岗工作,保证测温工作的顺利进行
4、指定专人负责每天对天气预报情况做详细记录,听取 2~3d 的天气预报,了解天气形势,为生产负责人安排施工生产提供参考
5、冬期施工按常年施工气温预控制,发现气温预报与常年平均气温有较大差异时,应对本方案及时调整
6、为克服冬期施工的降效影响,要及时调整施工项目和劳动力
及时组织特需劳动力进场,同时在施工过程中对现场劳动力的数量和质量及时进行监控,并对相应信息及早分析实行措施
7、现场的保温包括管线、库房、宿舍区、办公区保温等,保温工作应于 11 月 12 日前完成,并配齐消防器材
凡在冰冻线以上的消防井、上水
