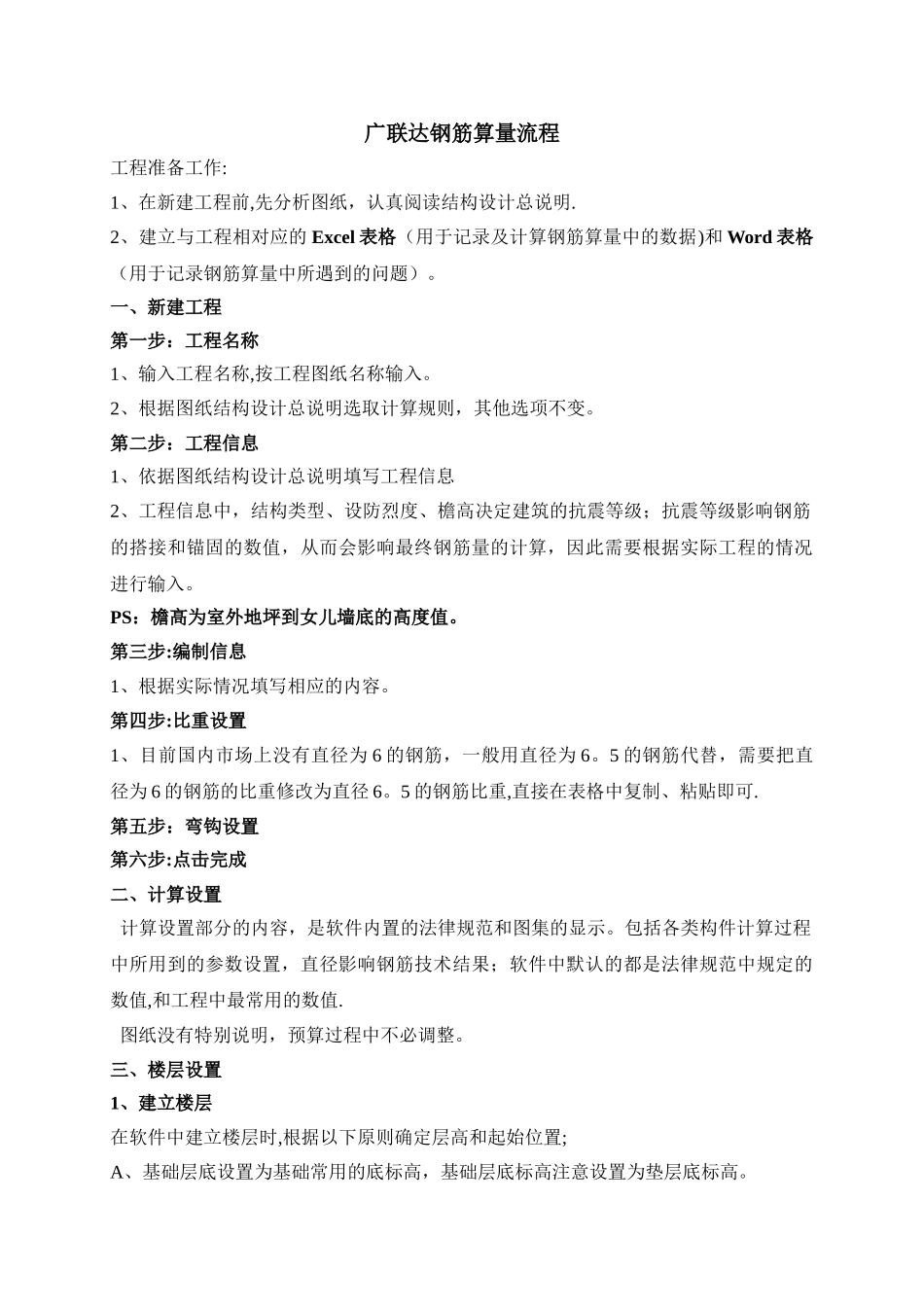

广联达钢筋算量流程工程准备工作:1、在新建工程前,先分析图纸,认真阅读结构设计总说明
2、建立与工程相对应的 Excel 表格(用于记录及计算钢筋算量中的数据)和 Word 表格(用于记录钢筋算量中所遇到的问题)
一、新建工程第一步:工程名称1、输入工程名称,按工程图纸名称输入
2、根据图纸结构设计总说明选取计算规则,其他选项不变
第二步:工程信息1、依据图纸结构设计总说明填写工程信息2、工程信息中,结构类型、设防烈度、檐高决定建筑的抗震等级;抗震等级影响钢筋的搭接和锚固的数值,从而会影响最终钢筋量的计算,因此需要根据实际工程的情况进行输入
PS:檐高为室外地坪到女儿墙底的高度值
第三步:编制信息1、根据实际情况填写相应的内容
第四步:比重设置1、目前国内市场上没有直径为 6 的钢筋,一般用直径为 6
5 的钢筋代替,需要把直径为 6 的钢筋的比重修改为直径 6
5 的钢筋比重,直接在表格中复制、粘贴即可
第五步:弯钩设置第六步:点击完成二、计算设置 计算设置部分的内容,是软件内置的法律规范和图集的显示
包括各类构件计算过程中所用到的参数设置,直径影响钢筋技术结果;软件中默认的都是法律规范中规定的数值,和工程中最常用的数值
图纸没有特别说明,预算过程中不必调整

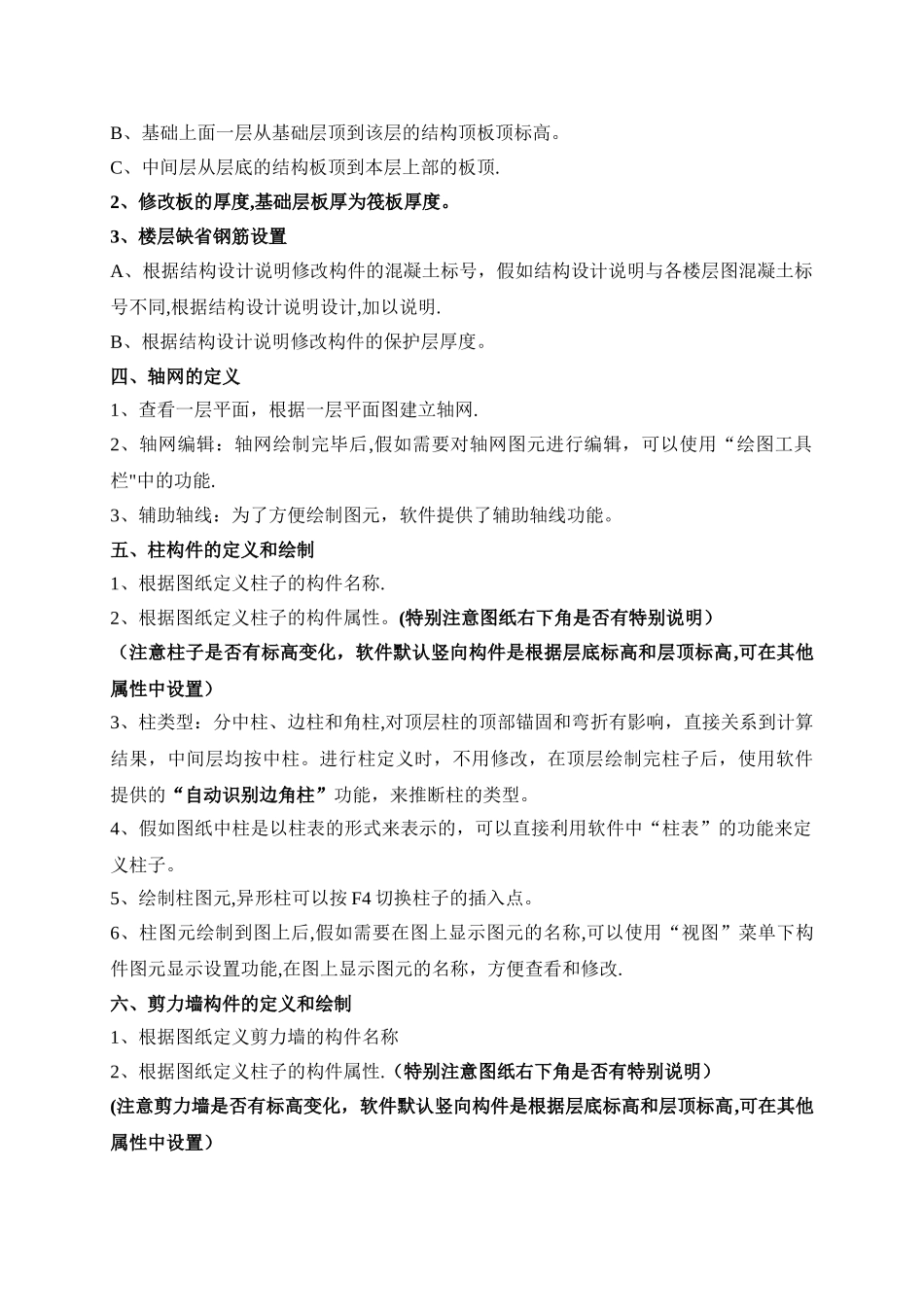

三、楼层设置1、建立楼层在软件中建立楼层时,根据以下原则确定层高和起始位置;A、基础层底设置为基础常用的底标高,基础层底标高注意设置为垫层底标高
B、基础上面一层从基础层顶到该层的结构顶板顶标高
C、中间层从层底的结构板顶到本层上部的板顶
2、修改板的厚度,基础层板厚为筏板厚度
3、楼层缺省钢筋设置A、根据结构设计说明修改构件的混凝土标号,假如结构设计说明与各楼层图混凝土标号不同,根据结构设计说明设计,加以说明
B、根据结构设计说明修改构件的保护层厚度
四、轴网的定义1、查看一层平面,根据一层平面图建立轴网
