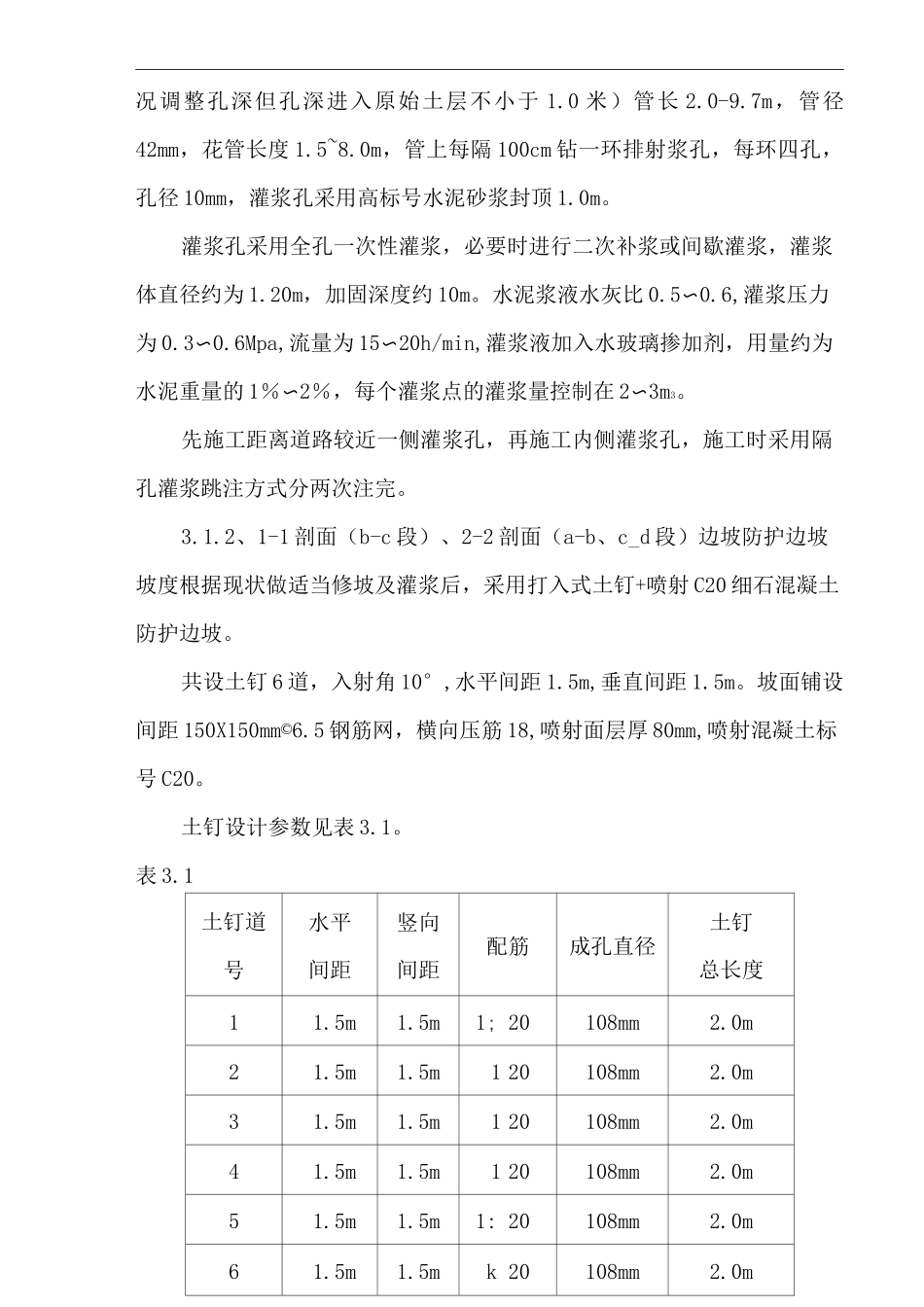

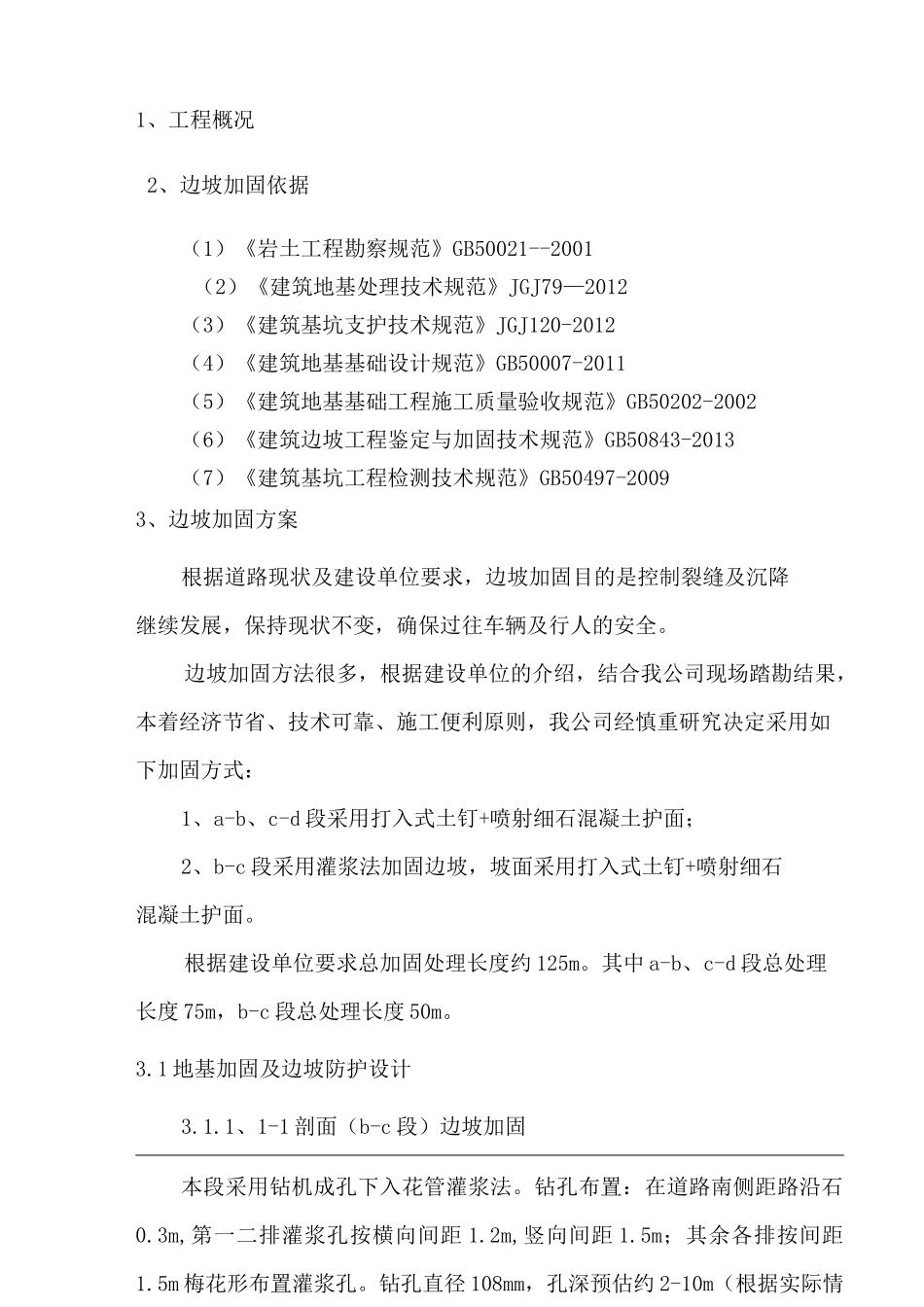

1、工程概况2、边坡加固依据(1)《岩土工程勘察规范》GB50021--2001(2)《建筑地基处理技术规范》JGJ79—2012(3)《建筑基坑支护技术规范》JGJ120-2012(4)《建筑地基基础设计规范》GB50007-2011(5)《建筑地基基础工程施工质量验收规范》GB50202-2002(6)《建筑边坡工程鉴定与加固技术规范》GB50843-2013(7)《建筑基坑工程检测技术规范》GB50497-20093、边坡加固方案根据道路现状及建设单位要求,边坡加固目的是控制裂缝及沉降继续发展,保持现状不变,确保过往车辆及行人的安全。边坡加固方法很多,根据建设单位的介绍,结合我公司现场踏勘结果,本着经济节省、技术可靠、施工便利原则,我公司经慎重研究决定采用如下加固方式:1、a-b、c-d 段采用打入式土钉+喷射细石混凝土护面;2、b-c 段采用灌浆法加固边坡,坡面采用打入式土钉+喷射细石混凝土护面。根据建设单位要求总加固处理长度约 125m。其中 a-b、c-d 段总处理长度 75m,b-c 段总处理长度 50m。3.1 地基加固及边坡防护设计3.1.1、1-1 剖面(b-c 段)边坡加固本段采用钻机成孔下入花管灌浆法。钻孔布置:在道路南侧距路沿石0.3m,第一二排灌浆孔按横向间距 1.2m,竖向间距 1.5m;其余各排按间距1.5m 梅花形布置灌浆孔。钻孔直径 108mm,孔深预估约 2-10m(根据实际情况调整孔深但孔深进入原始土层不小于 1.0 米)管长 2.0-9.7m,管径42mm,花管长度 1.5~8.0m,管上每隔 100cm 钻一环排射浆孔,每环四孔,孔径 10mm,灌浆孔采用高标号水泥砂浆封顶 1.0m。灌浆孔采用全孔一次性灌浆,必要时进行二次补浆或间歇灌浆,灌浆体直径约为 1.20m,加固深度约 10m。水泥浆液水灰比 0.5〜0.6,灌浆压力为 0.3〜0.6Mpa,流量为 15〜20h/min,灌浆液加入水玻璃掺加剂,用量约为水泥重量的 1%〜2%,每个灌浆点的灌浆量控制在 2〜3m3。先施工距离道路较近一侧灌浆孔,再施工内侧灌浆孔,施工时采用隔孔灌浆跳注方式分两次注完。3.1.2、1-1 剖面(b-c 段)、2-2 剖面(a-b、c_d 段)边坡防护边坡坡度根据现状做适当修坡及灌浆后,采用打入式土钉+喷射 C20 细石混凝土防护边坡。共设土钉 6 道,入射角 10°,水平间距 1.5m,垂直间距 1.5m。坡面铺设间距 150X150mm©6.5 钢筋网,横向压筋 18,喷射面层厚 80mm,喷射混凝土标号 C20。土钉设计参数见表 3.1。表 3.1土钉道号水平间距竖向间距配筋成孔直径土钉总长度11.5m1.5m1; 20108mm2.0m21.5m1.5m1 2...
