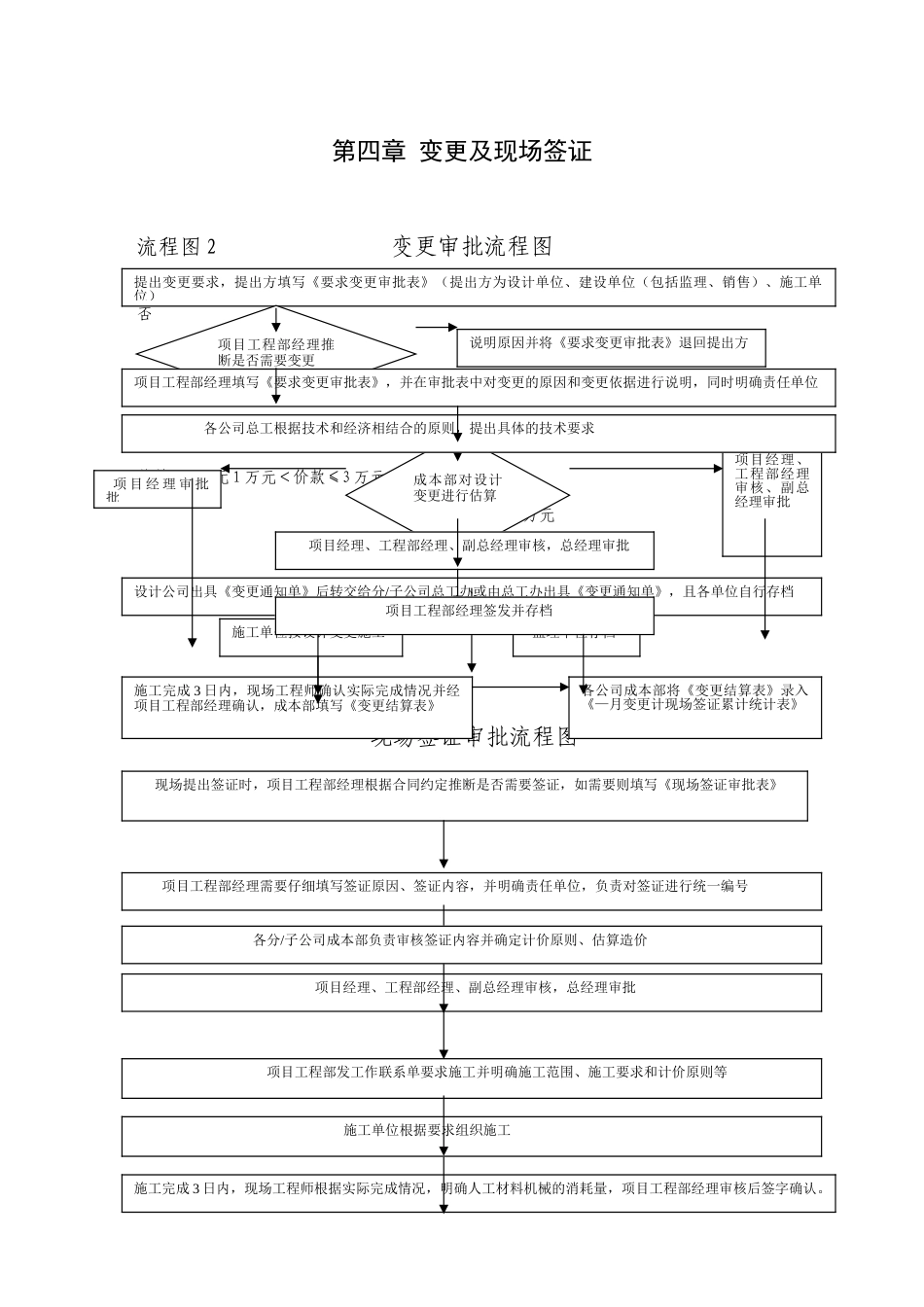

第四章 变更及现场签证流程图 2 变更审批流程图否是 价款≤1 万元 1 万元<价款≤3 万元价款>3 万元流程图 3现场签证审批流程图提出变更要求,提出方填写《要求变更审批表》(提出方为设计单位、建设单位(包括监理、销售)、施工单位)项目工程部经理推断是否需要变更说明原因并将《要求变更审批表》退回提出方项目工程部经理填写《要求变更审批表》,并在审批表中对变更的原因和变更依据进行说明,同时明确责任单位成本部对设计变更进行估算项 目 经 理 审 批批项目经理、工程部经理审核、副总经理审批项目经理、工程部经理、副总经理审核,总经理审批设计公司出具《变更通知单》后转交给分/子公司总工办或由总工办出具《变更通知单》,且各单位自行存档监理单位存档施工单位按设计变更施工施工完成 3 日内,现场工程师确认实际完成情况并经项目工程部经理确认,成本部填写《变更结算表》各公司成本部将《变更结算表》录入《—月变更计现场签证累计统计表》各公司总工根据技术和经济相结合的原则,提出具体的技术要求现场提出签证时,项目工程部经理根据合同约定推断是否需要签证,如需要则填写《现场签证审批表》项目经理、工程部经理、副总经理审核,总经理审批项目工程部发工作联系单要求施工并明确施工范围、施工要求和计价原则等项目工程部经理需要仔细填写签证原因、签证内容,并明确责任单位,负责对签证进行统一编号施工完成 3 日内,现场工程师根据实际完成情况,明确人工材料机械的消耗量,项目工程部经理审核后签字确认。各分/子公司成本部负责审核签证内容并确定计价原则、估算造价施工单位根据要求组织施工 项目工程部经理签发并存档附件 10 YB—001要求变更审批表编号:单体(配套)名称—总/分包—专业—顺序号—ERP 编号事项名称(注明项目名称、分期名称、专业名称、分项分部工程名称等)适用范围(注明对应的楼号、图纸编号)提出时间 年 月 日提出单位□设计单位 □施工单位 □建设单位 原因说明和依据专业□建筑 □结构 □精装修 □水暖 □电气 □通风与空调(请注明)分/子公司意见变更内容和范围:项目工程部经理: 年 月 日具体技术要求:总工程师: 年 月 日估算价:约 元□增加 □减少 □无费用变化造价人员:年 月 日附预算书或计算过程如下□≤1 万 1 万>□≤3 万 □>3 万成本部经理:年 月 日分/子公司成本部将《现场签证审批表》录入《月变更计现场签证累计统计...
