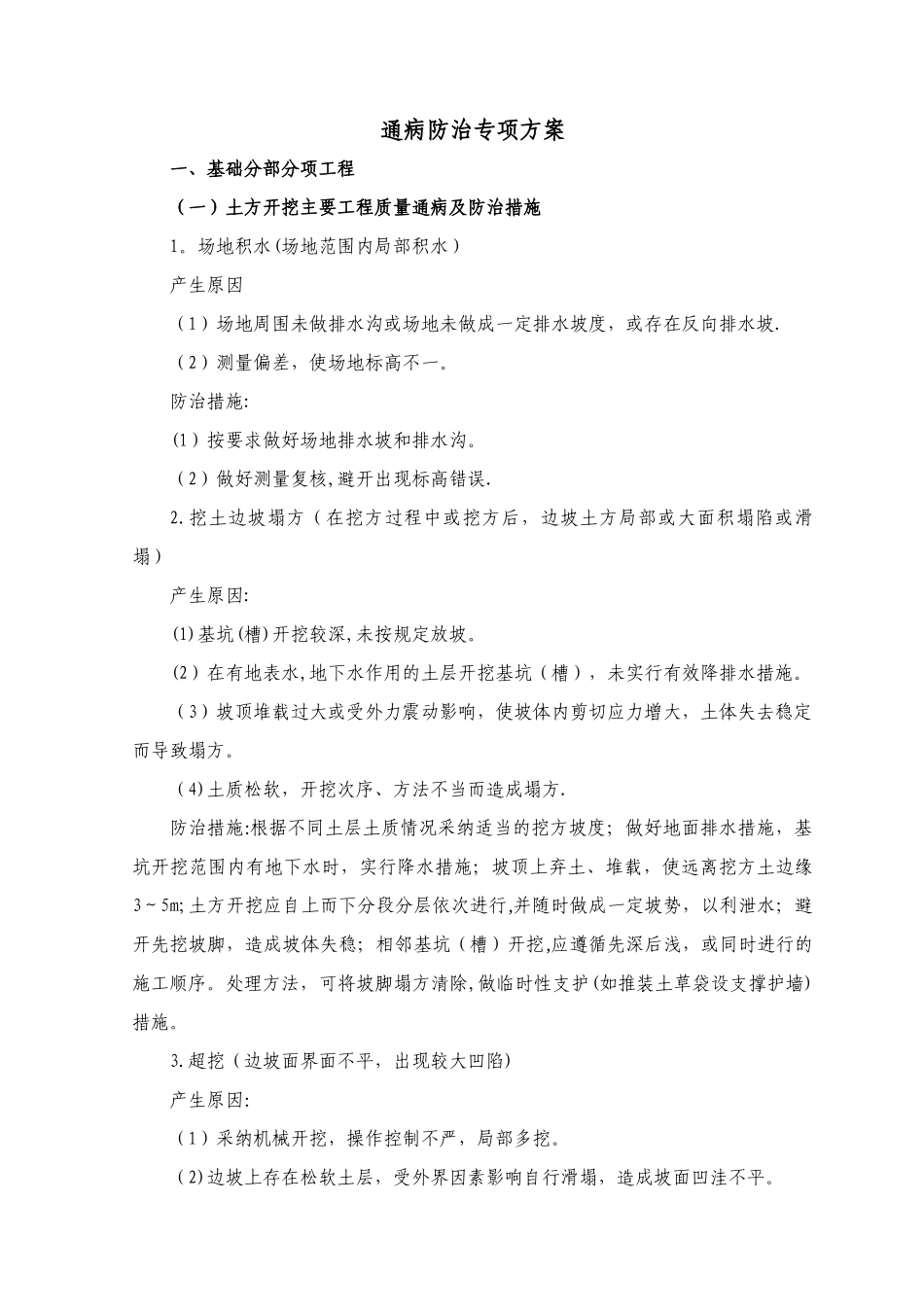

通病防治专项方案一、基础分部分项工程(一)土方开挖主要工程质量通病及防治措施1
场地积水(场地范围内局部积水)产生原因(1)场地周围未做排水沟或场地未做成一定排水坡度,或存在反向排水坡
(2)测量偏差,使场地标高不一
防治措施:(1)按要求做好场地排水坡和排水沟
(2)做好测量复核,避开出现标高错误
挖土边坡塌方(在挖方过程中或挖方后,边坡土方局部或大面积塌陷或滑塌)产生原因:(1)基坑(槽)开挖较深,未按规定放坡
(2)在有地表水,地下水作用的土层开挖基坑(槽),未实行有效降排水措施
(3)坡顶堆载过大或受外力震动影响,使坡体内剪切应力增大,土体失去稳定而导致塌方
(4)土质松软,开挖次序、方法不当而造成塌方
防治措施:根据不同土层土质情况采纳适当的挖方坡度;做好地面排水措施,基坑开挖范围内有地下水时,实行降水措施;坡顶上弃土、堆载,使远离挖方土边缘3~5m;土方开挖应自上而下分段分层依次进行,并随时做成一定坡势,以利泄水;避开先挖坡脚,造成坡体失稳;相邻基坑(槽)开挖,应遵循先深后浅,或同时进行的施工顺序
处理方法,可将坡脚塌方清除,做临时性支护(如推装土草袋设支撑护墙)措施
超挖(边坡面界面不平,出现较大凹陷)产生原因:(1)采纳机械开挖,操作控制不严,局部多挖
(2)边坡上存在松软土层,受外界因素影响自行滑塌,造成坡面凹洼不平
(3)测量放线错误
防治措施:机械开挖,预留 0
3m 厚采纳人工修坡;加强测量复测,进行严格定位
基坑(槽)泡水(地基被水淹泡,造成地基承载力降低)产生原因:(1)开挖基坑(槽)未设排水沟或挡水堤,地面水流入基坑(槽)
(2)在地下水位以下挖土,未实行降水措施将水位降至基底开挖面以下
(3)施工中未连续降水,或停电影响
防治措施:开挖基坑(槽)周围应设排水沟或挡水堤;地下水位以下挖土应降低地下水位,使水位降低至开挖面以下 0
