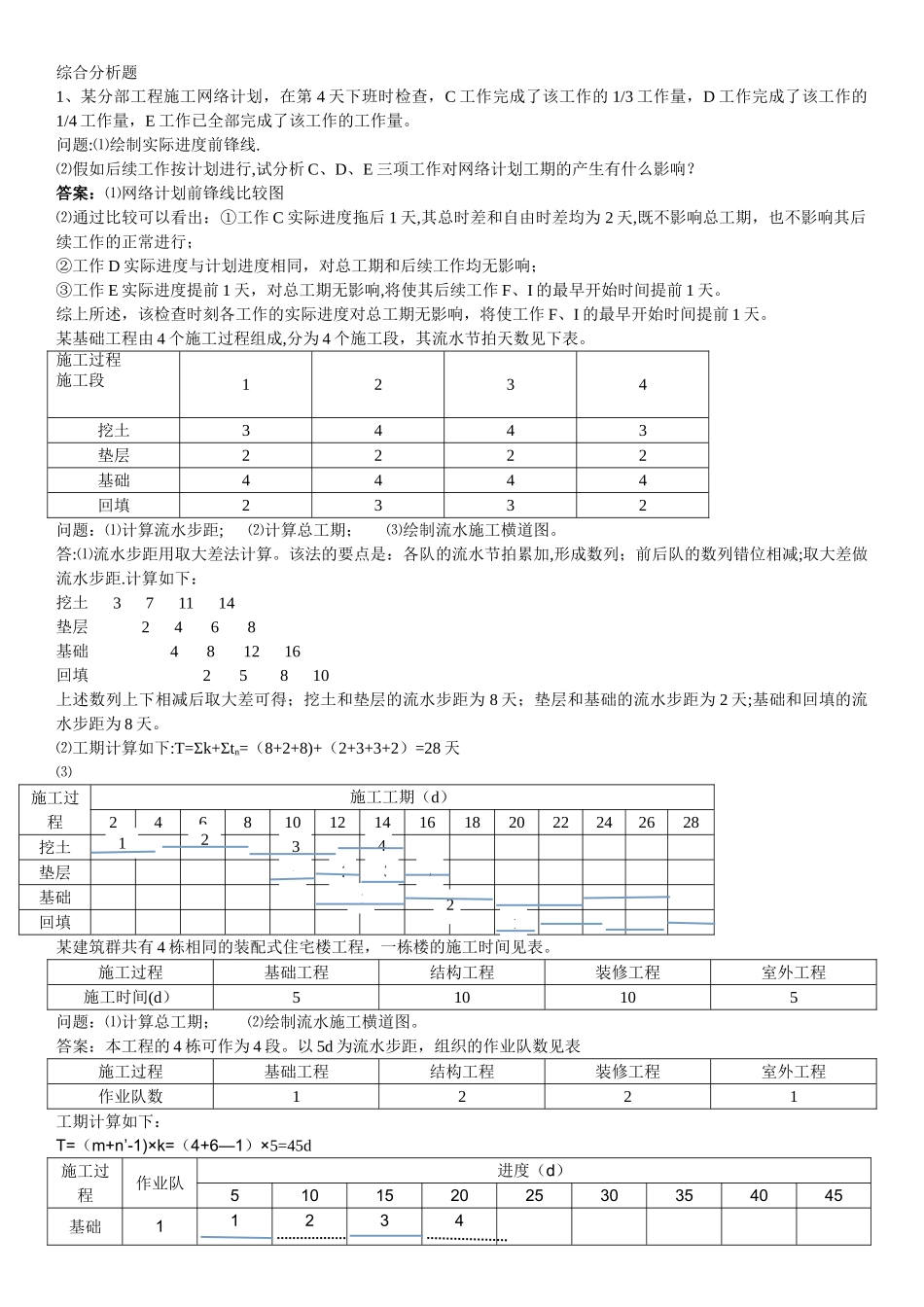

综合分析题1、某分部工程施工网络计划,在第 4 天下班时检查,C 工作完成了该工作的 1/3 工作量,D 工作完成了该工作的1/4 工作量,E 工作已全部完成了该工作的工作量
问题:⑴绘制实际进度前锋线
⑵假如后续工作按计划进行,试分析 C、D、E 三项工作对网络计划工期的产生有什么影响
答案:⑴网络计划前锋线比较图⑵通过比较可以看出:①工作 C 实际进度拖后 1 天,其总时差和自由时差均为 2 天,既不影响总工期,也不影响其后续工作的正常进行;②工作 D 实际进度与计划进度相同,对总工期和后续工作均无影响;③工作 E 实际进度提前 1 天,对总工期无影响,将使其后续工作 F、I 的最早开始时间提前 1 天
综上所述,该检查时刻各工作的实际进度对总工期无影响,将使工作 F、I 的最早开始时间提前 1 天
某基础工程由 4 个施工过程组成,分为 4 个施工段,其流水节拍天数见下表
施工过程施工段1234挖土3443垫层2222基础4444回填2332问题:⑴计算流水步距; ⑵计算总工期; ⑶绘制流水施工横道图
答:⑴流水步距用取大差法计算
该法的要点是:各队的流水节拍累加,形成数列;前后队的数列错位相减;取大差做流水步距
计算如下:挖土 3 7 11 14垫层 2 4 6 8基础 4 8 12 16回填 2 5 8 10上述数列上下相减后取大差可得;挖土和垫层的流水步距为 8 天;垫层和基础的流水步距为 2 天;基础和回填的流水步距为 8 天
⑵工期计算如下:T=Σk+Σtn=(8+2+8)+(2+3+3+2)=28 天⑶施工过程施工工期(d)246810121416182022242628挖土垫层基础回填某建筑群共有 4 栋相同的装配式住宅楼工程,一栋楼的施工时间见表
