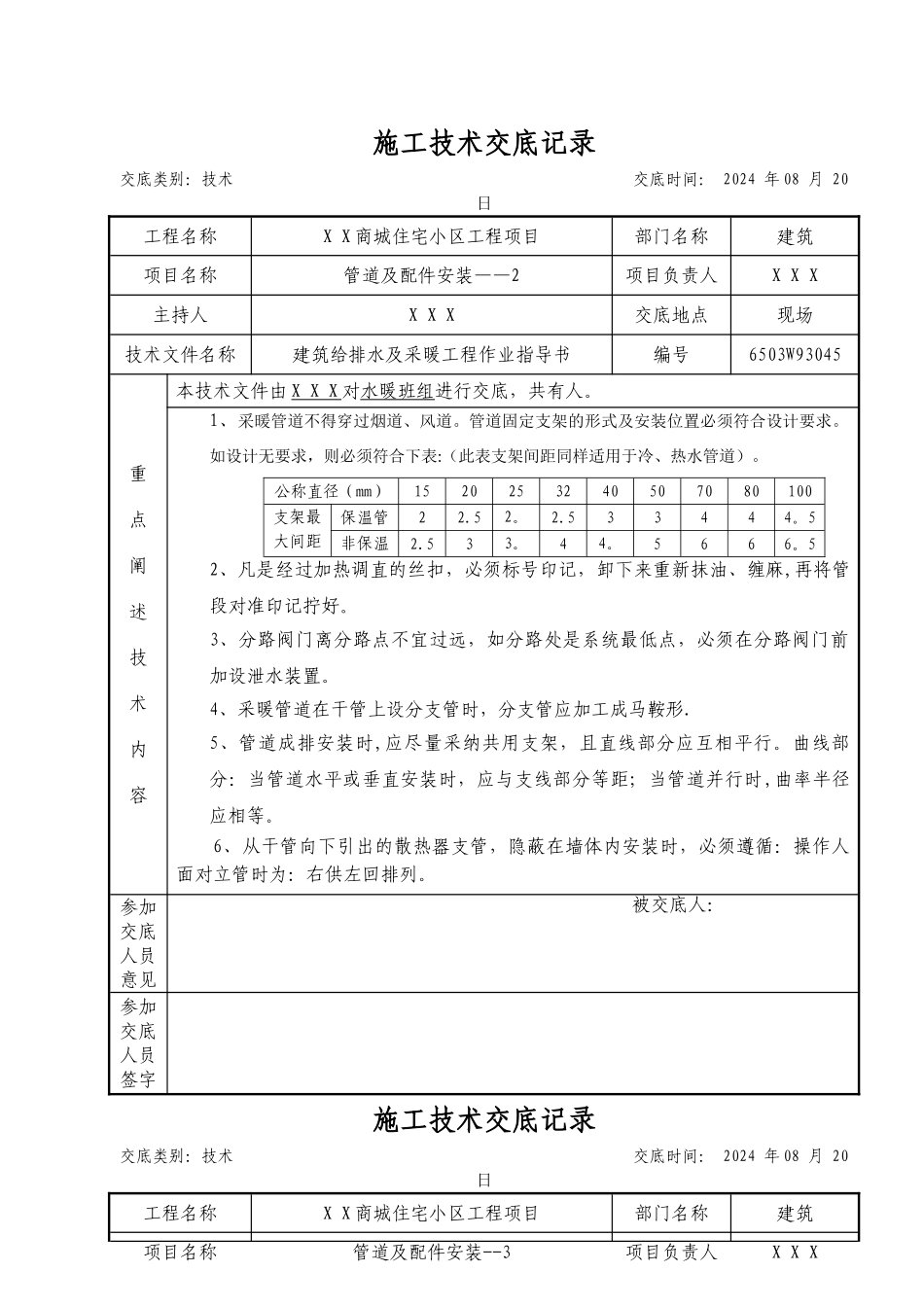

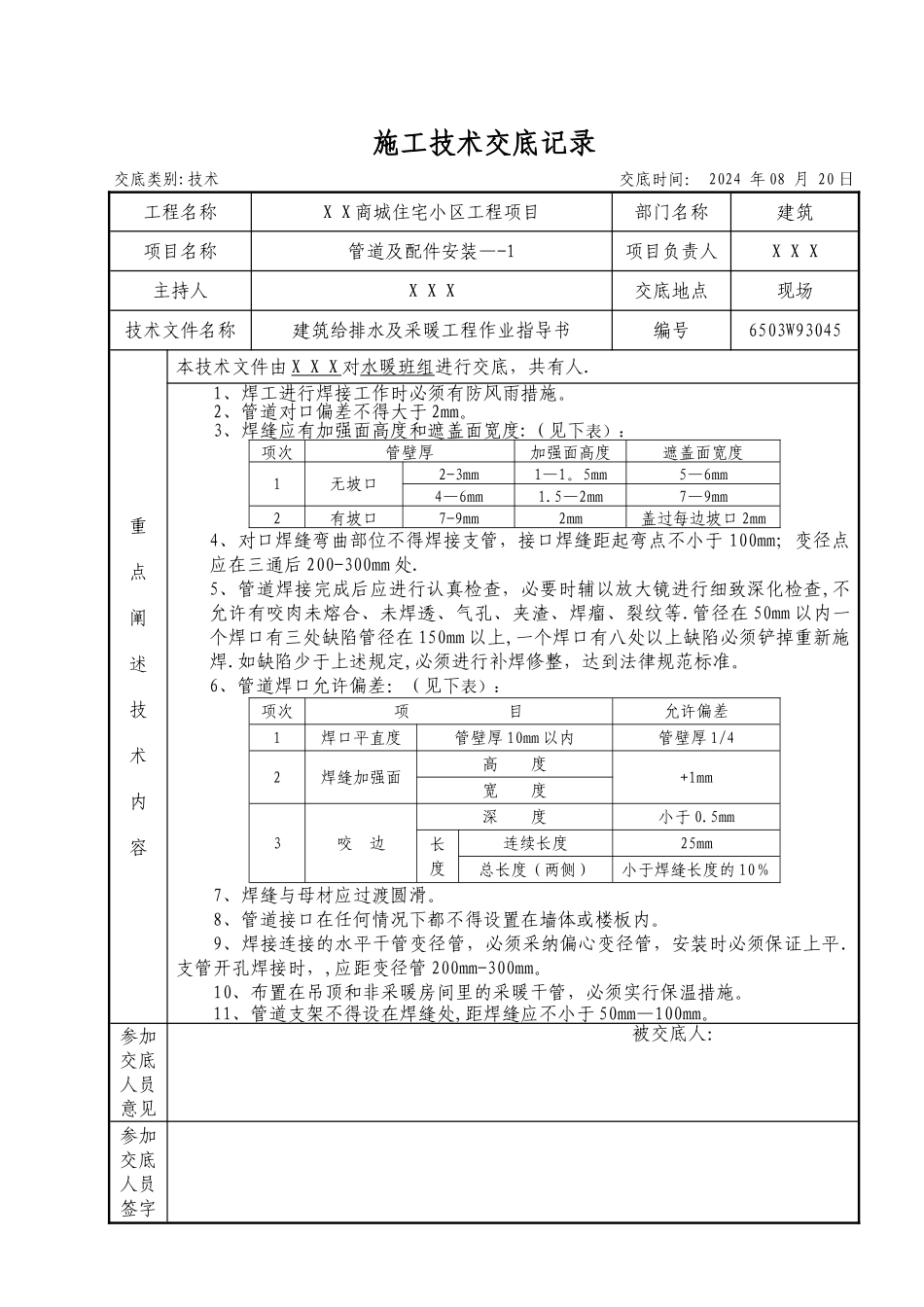

施工技术交底记录交底类别:技术 交底时间: 2024 年 08 月 20 日工程名称X X 商城住宅小区工程项目部门名称建筑项目名称管道及配件安装—-1项目负责人X X X主持人X X X交底地点现场技术文件名称建筑给排水及采暖工程作业指导书编号6503W93045重点阐述技术内容本技术文件由 X X X 对水暖班组进行交底,共有人.1、焊工进行焊接工作时必须有防风雨措施。2、管道对口偏差不得大于 2mm。3、焊缝应有加强面高度和遮盖面宽度:(见下表):项次管壁厚加强面高度遮盖面宽度1无坡口2-3mm1—1。5mm5—6mm4—6mm1.5—2mm7—9mm2有坡口7-9mm2mm盖过每边坡口 2mm4、对口焊缝弯曲部位不得焊接支管,接口焊缝距起弯点不小于 100mm;变径点应在三通后 200-300mm 处.5、管道焊接完成后应进行认真检查,必要时辅以放大镜进行细致深化检查,不允许有咬肉未熔合、未焊透、气孔、夹渣、焊瘤、裂纹等.管径在 50mm 以内一个焊口有三处缺陷管径在 150mm 以上,一个焊口有八处以上缺陷必须铲掉重新施焊.如缺陷少于上述规定,必须进行补焊修整,达到法律规范标准。6、管道焊口允许偏差:(见下表):项次项 目允许偏差1焊口平直度管壁厚 10mm 以内管壁厚 1/42焊缝加强面高 度+1mm宽 度3咬 边深 度小于 0.5mm长度连续长度25mm总长度(两侧)小于焊缝长度的 10%7、焊缝与母材应过渡圆滑。8、管道接口在任何情况下都不得设置在墙体或楼板内。9、焊接连接的水平干管变径管,必须采纳偏心变径管,安装时必须保证上平.支管开孔焊接时,,应距变径管 200mm-300mm。10、布置在吊顶和非采暖房间里的采暖干管,必须实行保温措施。11、管道支架不得设在焊缝处,距焊缝应不小于 50mm—100mm。参加交底人员意见 被交底人:参加交底人员签字施工技术交底记录交底类别:技术 交底时间: 2024 年 08 月 20 日工程名称X X 商城住宅小区工程项目部门名称建筑项目名称管道及配件安装——2项目负责人X X X主持人X X X交底地点现场技术文件名称建筑给排水及采暖工程作业指导书编号6503W93045重点阐述技术内容本技术文件由 X X X 对水暖班组进行交底,共有人。1、采暖管道不得穿过烟道、风道。管道固定支架的形式及安装位置必须符合设计要求。如设计无要求,则必须符合下表:(此表支架间距同样适用于冷、热水管道)。公称直径(mm)1520253240507080100支架最大间距(m)保温管22.52。52.533444。5非保温管2.533。544。55666。52、凡是经过加热调...
