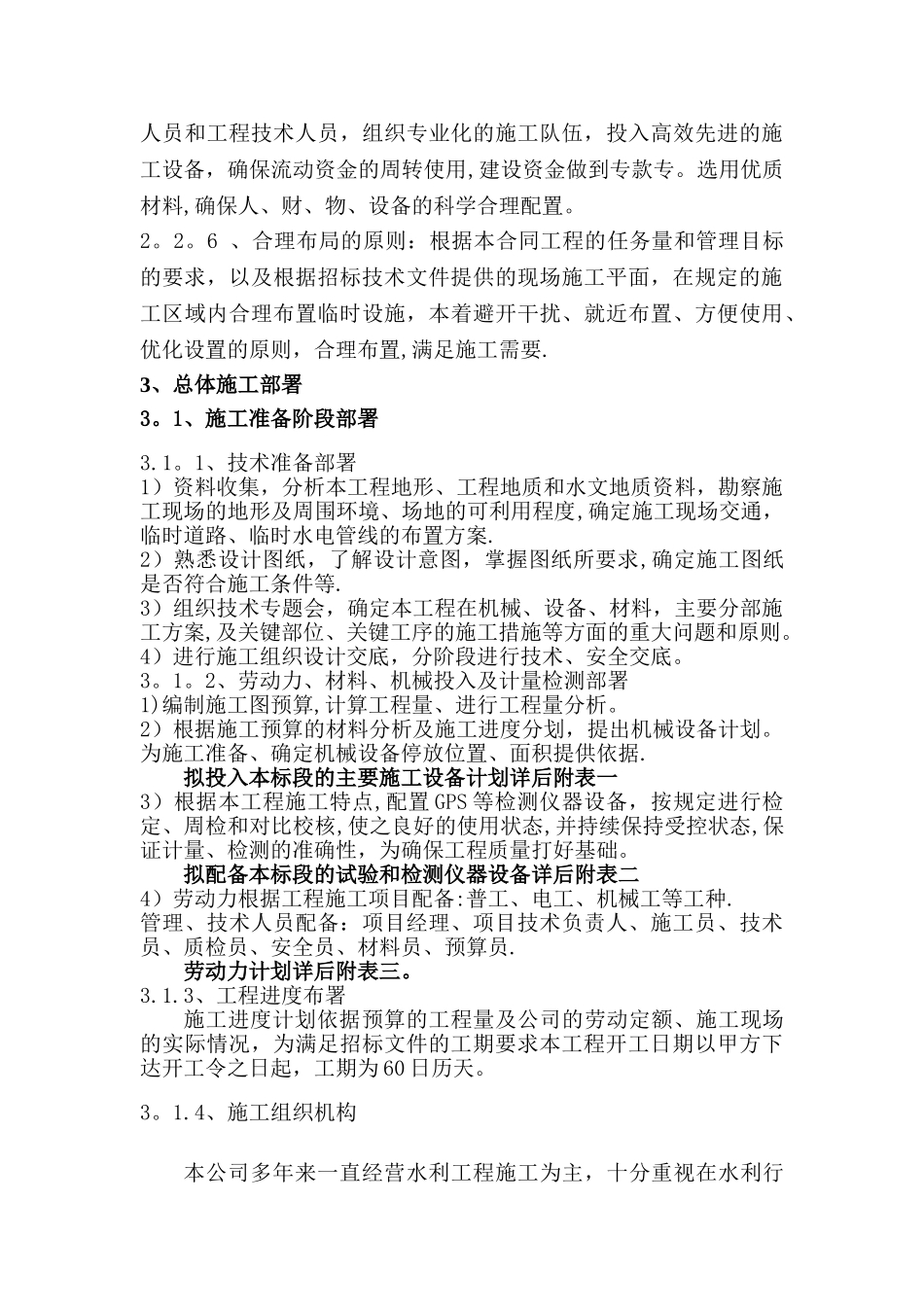

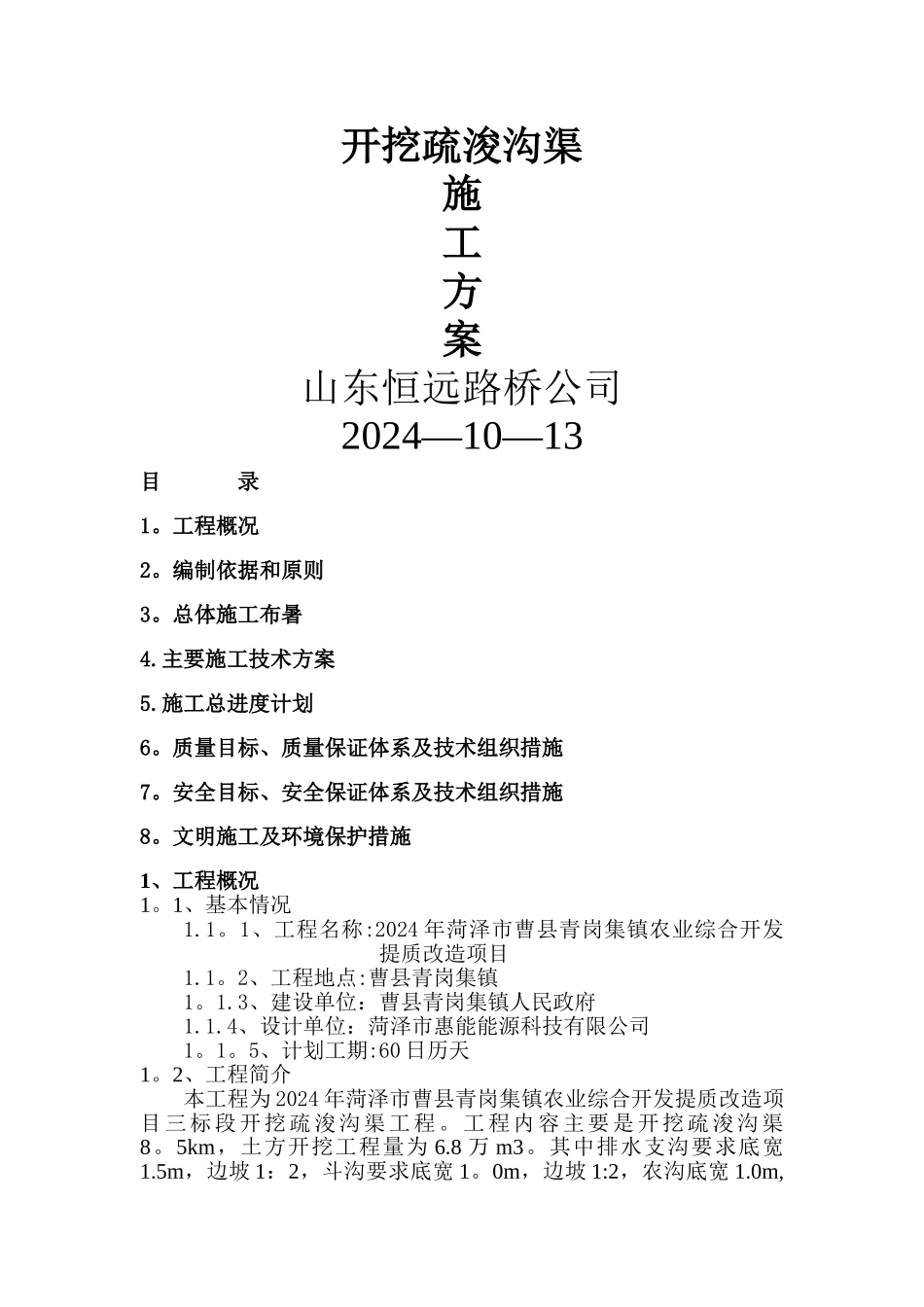

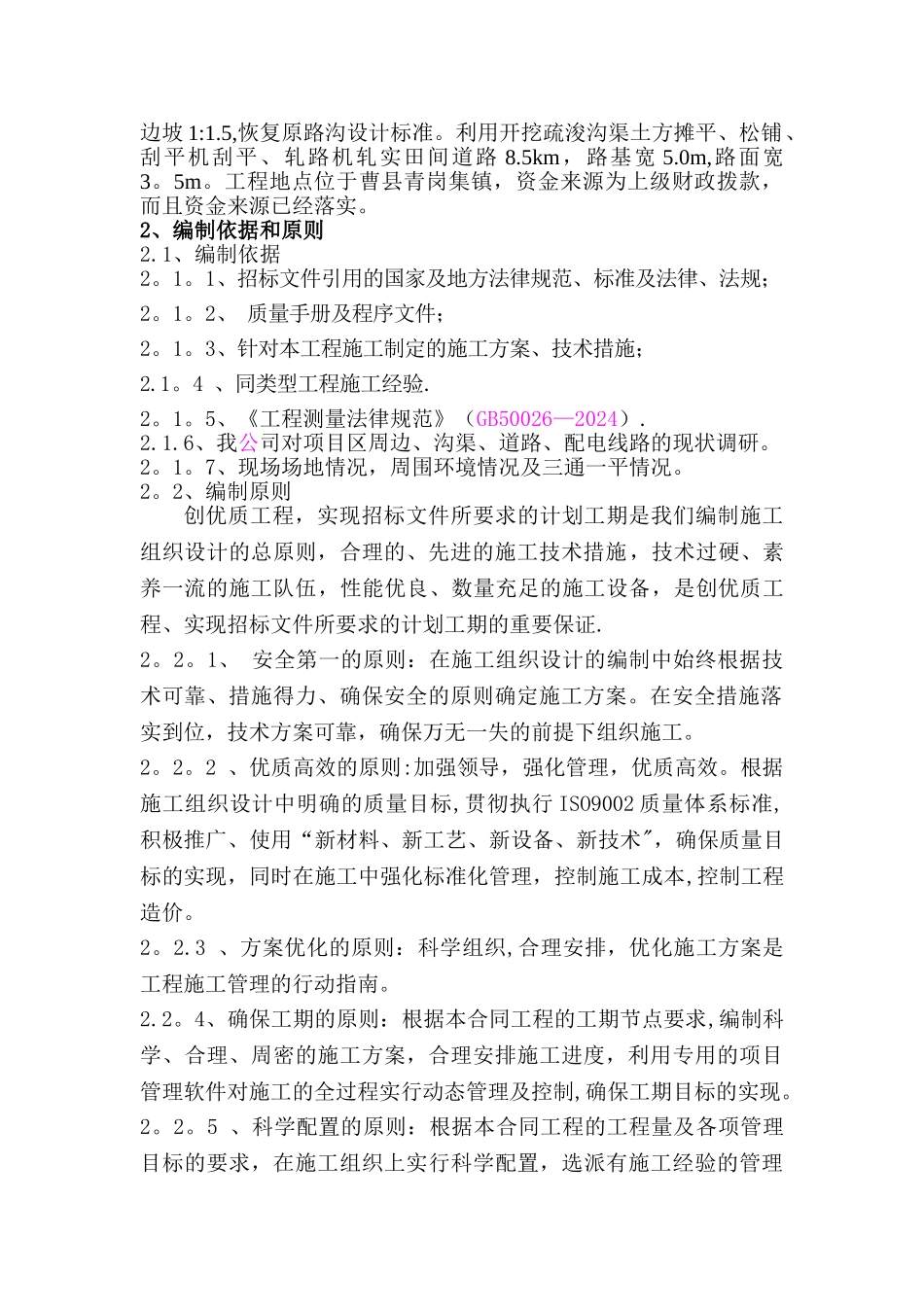

开挖疏浚沟渠施工方案山东恒远路桥公司2024—10—13目 录1。工程概况2。编制依据和原则3。总体施工布暑4.主要施工技术方案5.施工总进度计划6。质量目标、质量保证体系及技术组织措施7。安全目标、安全保证体系及技术组织措施8。文明施工及环境保护措施1、工程概况1。1、基本情况1.1。1、工程名称:2024 年菏泽市曹县青岗集镇农业综合开发提质改造项目1.1。2、工程地点:曹县青岗集镇1。1.3、建设单位:曹县青岗集镇人民政府1.1.4、设计单位:菏泽市惠能能源科技有限公司1。1。5、计划工期:60 日历天1。2、工程简介本工程为 2024 年菏泽市曹县青岗集镇农业综合开发提质改造项目三标段开挖疏浚沟渠工程。工程内容主要是开挖疏浚沟渠8。5km,土方开挖工程量为 6.8 万 m3。其中排水支沟要求底宽1.5m,边坡 1:2,斗沟要求底宽 1。0m,边坡 1:2,农沟底宽 1.0m,边坡 1:1.5,恢复原路沟设计标准。利用开挖疏浚沟渠土方摊平、松铺、刮平机刮平、轧路机轧实田间道路 8.5km,路基宽 5.0m,路面宽3。5m。工程地点位于曹县青岗集镇,资金来源为上级财政拨款,而且资金来源已经落实。2、编制依据和原则2.1、编制依据2。1。1、招标文件引用的国家及地方法律规范、标准及法律、法规;2。1。2、 质量手册及程序文件;2。1。3、针对本工程施工制定的施工方案、技术措施;2.1。4 、同类型工程施工经验.2。1。5、《工程测量法律规范》(GB50026—2024).2.1.6、我公司对项目区周边、沟渠、道路、配电线路的现状调研。2。1。7、现场场地情况,周围环境情况及三通一平情况。2。2、编制原则创优质工程,实现招标文件所要求的计划工期是我们编制施工组织设计的总原则,合理的、先进的施工技术措施,技术过硬、素养一流的施工队伍,性能优良、数量充足的施工设备,是创优质工程、实现招标文件所要求的计划工期的重要保证.2。2。1、 安全第一的原则:在施工组织设计的编制中始终根据技术可靠、措施得力、确保安全的原则确定施工方案。在安全措施落实到位,技术方案可靠,确保万无一失的前提下组织施工。2。2。2 、优质高效的原则:加强领导,强化管理,优质高效。根据施工组织设计中明确的质量目标,贯彻执行 ISO9002 质量体系标准,积极推广、使用“新材料、新工艺、新设备、新技术",确保质量目标的实现,同时在施工中强化标准化管理,控制施工成本,控制工程造价。2。2.3 、方案优化的原则:科学组织,合理安排,优化施工方案是工程施工管理的行动指南。2.2...
