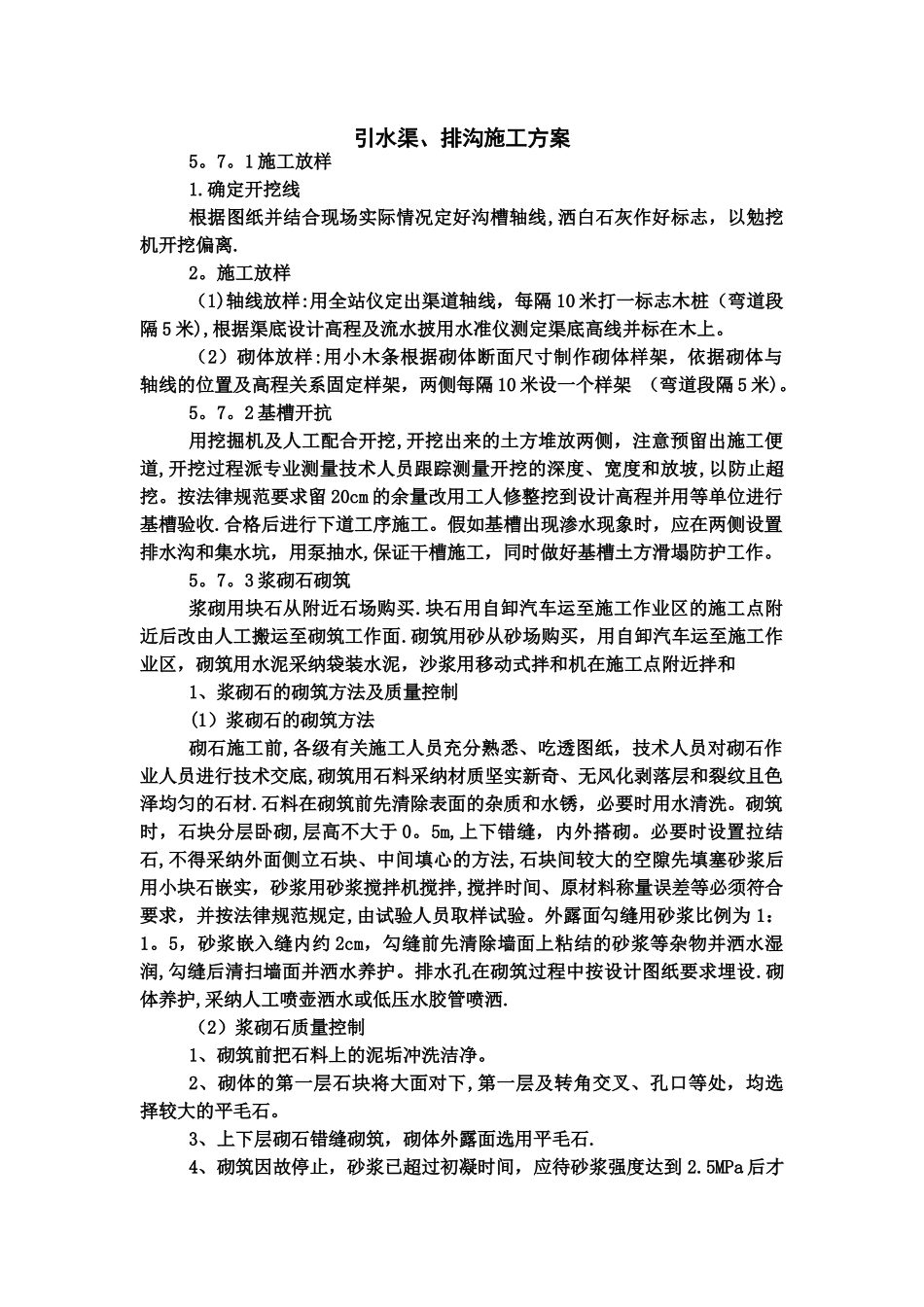

引水渠、排沟施工方案5
1 施工放样1
确定开挖线根据图纸并结合现场实际情况定好沟槽轴线,洒白石灰作好标志,以勉挖机开挖偏离
施工放样(1)轴线放样:用全站仪定出渠道轴线,每隔 10 米打一标志木桩(弯道段隔 5 米),根据渠底设计高程及流水披用水准仪测定渠底高线并标在木上
(2)砌体放样:用小木条根据砌体断面尺寸制作砌体样架,依据砌体与轴线的位置及高程关系固定样架,两侧每隔 10 米设一个样架 (弯道段隔 5 米)
2 基槽开抗用挖掘机及人工配合开挖,开挖出来的土方堆放两侧,注意预留出施工便道,开挖过程派专业测量技术人员跟踪测量开挖的深度、宽度和放坡,以防止超挖
按法律规范要求留 20cm 的余量改用工人修整挖到设计高程并用等单位进行基槽验收
合格后进行下道工序施工
假如基槽出现渗水现象时,应在两侧设置排水沟和集水坑,用泵抽水,保证干槽施工,同时做好基槽土方滑塌防护工作
3 浆砌石砌筑浆砌用块石从附近石场购买
块石用自卸汽车运至施工作业区的施工点附近后改由人工搬运至砌筑工作面
砌筑用砂从砂场购买,用自卸汽车运至施工作业区,砌筑用水泥采纳袋装水泥,沙浆用移动式拌和机在施工点附近拌和1、浆砌石的砌筑方法及质量控制(1)浆砌石的砌筑方法砌石施工前,各级有关施工人员充分熟悉、吃透图纸,技术人员对砌石作业人员进行技术交底,砌筑用石料采纳材质坚实新奇、无风化剥落层和裂纹且色泽均匀的石材
石料在砌筑前先清除表面的杂质和水锈,必要时用水清洗
砌筑时,石块分层卧砌,层高不大于 0
5m,上下错缝,内外搭砌
必要时设置拉结石,不得采纳外面侧立石块、中间填心的方法,石块间较大的空隙先填塞砂浆后用小块石嵌实,砂浆用砂浆搅拌机搅拌,搅拌时间、原材料称量误差等必须符合要求,并按法律规范规定,由试验人员取样试验
外露面勾缝用砂浆比例为 1:1
5,砂浆嵌入缝内约 2cm,勾缝前
