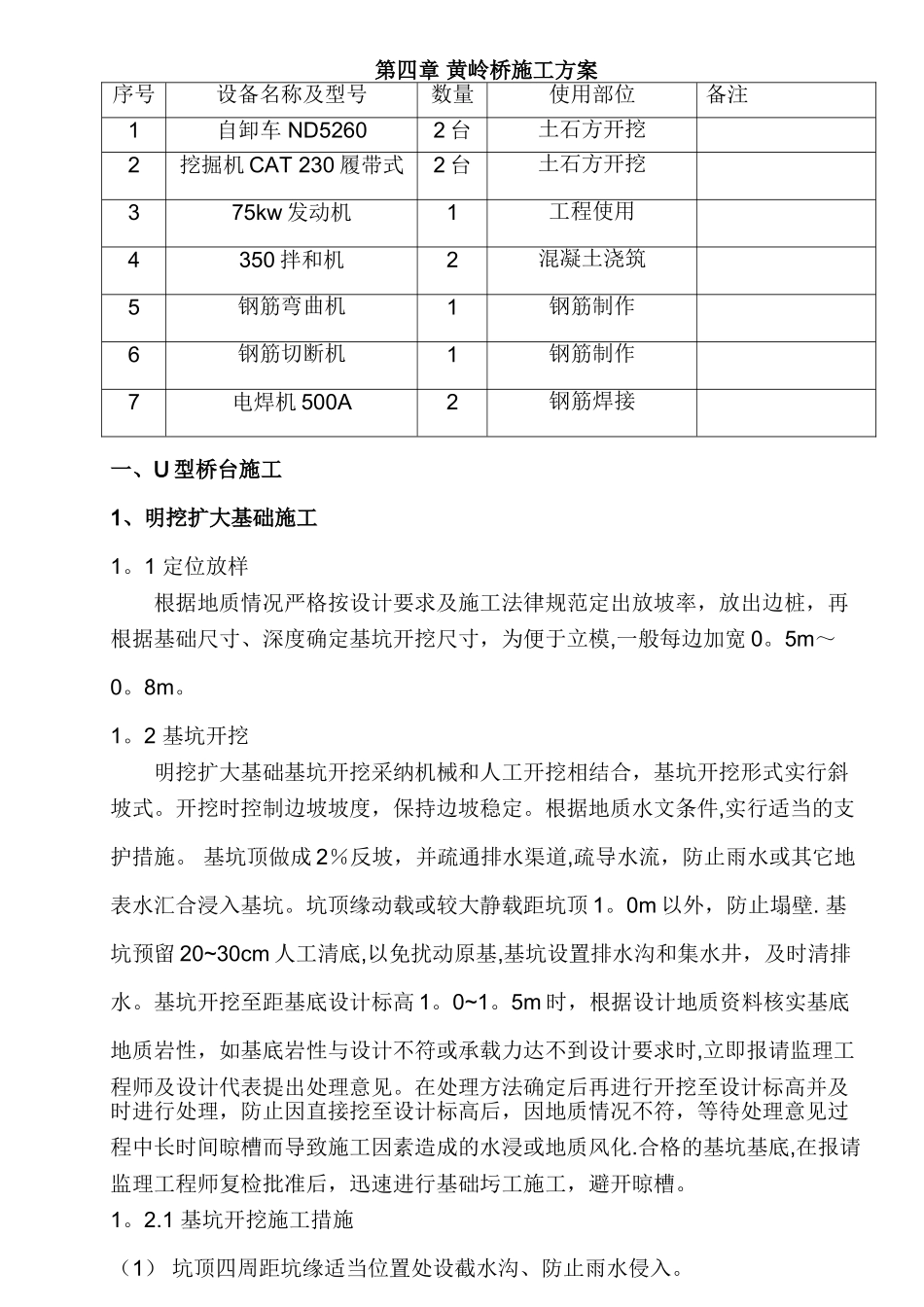

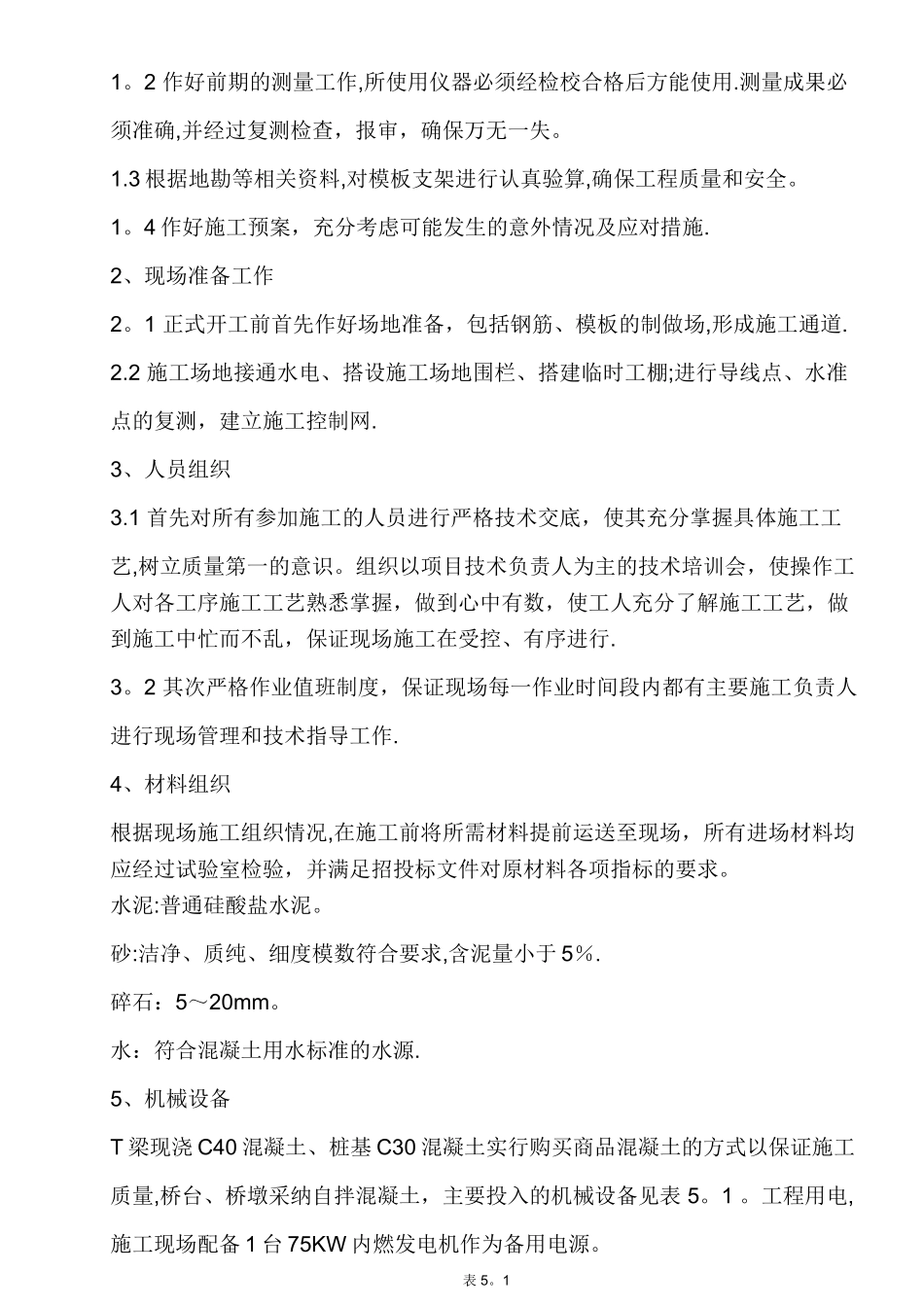

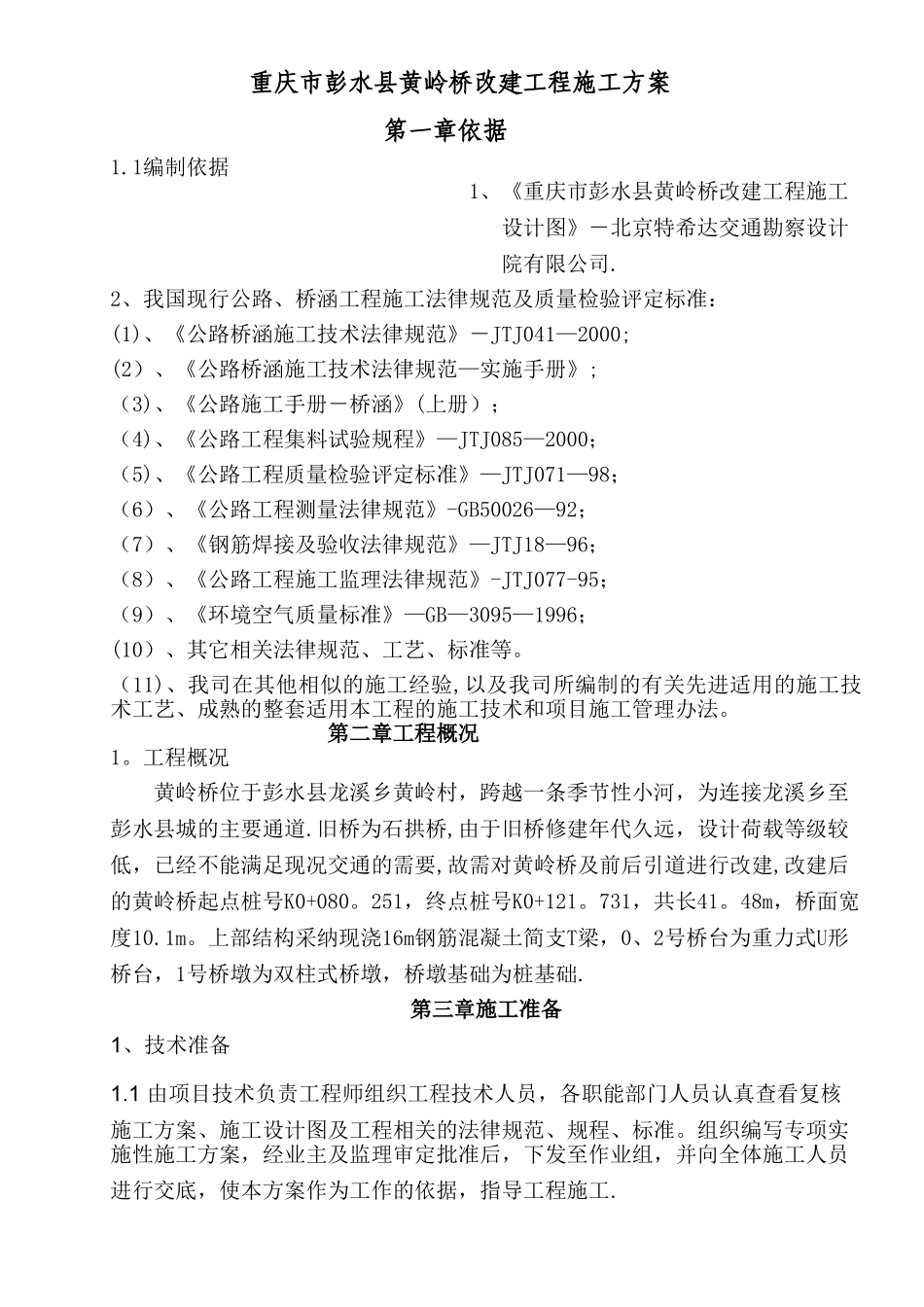

重庆市彭水县黄岭桥改建工程施工方案第一章依据1.1编制依据1、《重庆市彭水县黄岭桥改建工程施工设计图》-北京特希达交通勘察设计院有限公司.2、我国现行公路、桥涵工程施工法律规范及质量检验评定标准:(1)、《公路桥涵施工技术法律规范》-JTJ041—2000;(2)、《公路桥涵施工技术法律规范—实施手册》;(3)、《公路施工手册-桥涵》(上册);(4)、《公路工程集料试验规程》—JTJ085—2000;(5)、《公路工程质量检验评定标准》—JTJ071—98;(6)、《公路工程测量法律规范》-GB50026—92;(7)、《钢筋焊接及验收法律规范》—JTJ18—96;(8)、《公路工程施工监理法律规范》-JTJ077-95;(9)、《环境空气质量标准》—GB—3095—1996;(10)、其它相关法律规范、工艺、标准等。(11)、我司在其他相似的施工经验,以及我司所编制的有关先进适用的施工技术工艺、成熟的整套适用本工程的施工技术和项目施工管理办法。第二章工程概况1。工程概况 黄岭桥位于彭水县龙溪乡黄岭村,跨越一条季节性小河,为连接龙溪乡至彭水县城的主要通道.旧桥为石拱桥,由于旧桥修建年代久远,设计荷载等级较低,已经不能满足现况交通的需要,故需对黄岭桥及前后引道进行改建,改建后的黄岭桥起点桩号K0+080。251,终点桩号K0+121。731,共长41。48m,桥面宽度10.1m。上部结构采纳现浇16m钢筋混凝土简支T梁,0、2号桥台为重力式U形桥台,1号桥墩为双柱式桥墩,桥墩基础为桩基础. 第三章施工准备1、技术准备1.1 由项目技术负责工程师组织工程技术人员,各职能部门人员认真查看复核施工方案、施工设计图及工程相关的法律规范、规程、标准。组织编写专项实施性施工方案,经业主及监理审定批准后,下发至作业组,并向全体施工人员进行交底,使本方案作为工作的依据,指导工程施工.1。2 作好前期的测量工作,所使用仪器必须经检校合格后方能使用.测量成果必须准确,并经过复测检查,报审,确保万无一失。1.3 根据地勘等相关资料,对模板支架进行认真验算,确保工程质量和安全。1。4 作好施工预案,充分考虑可能发生的意外情况及应对措施.2、现场准备工作2。1 正式开工前首先作好场地准备,包括钢筋、模板的制做场,形成施工通道.2.2 施工场地接通水电、搭设施工场地围栏、搭建临时工棚;进行导线点、水准点的复测,建立施工控制网.3、人员组织3.1 首先对所有参加施工的人员进行严格技术交底,使其充分掌握具体施工工艺,树立质量第一的意识。组织以项目技术负责人为主的技...
