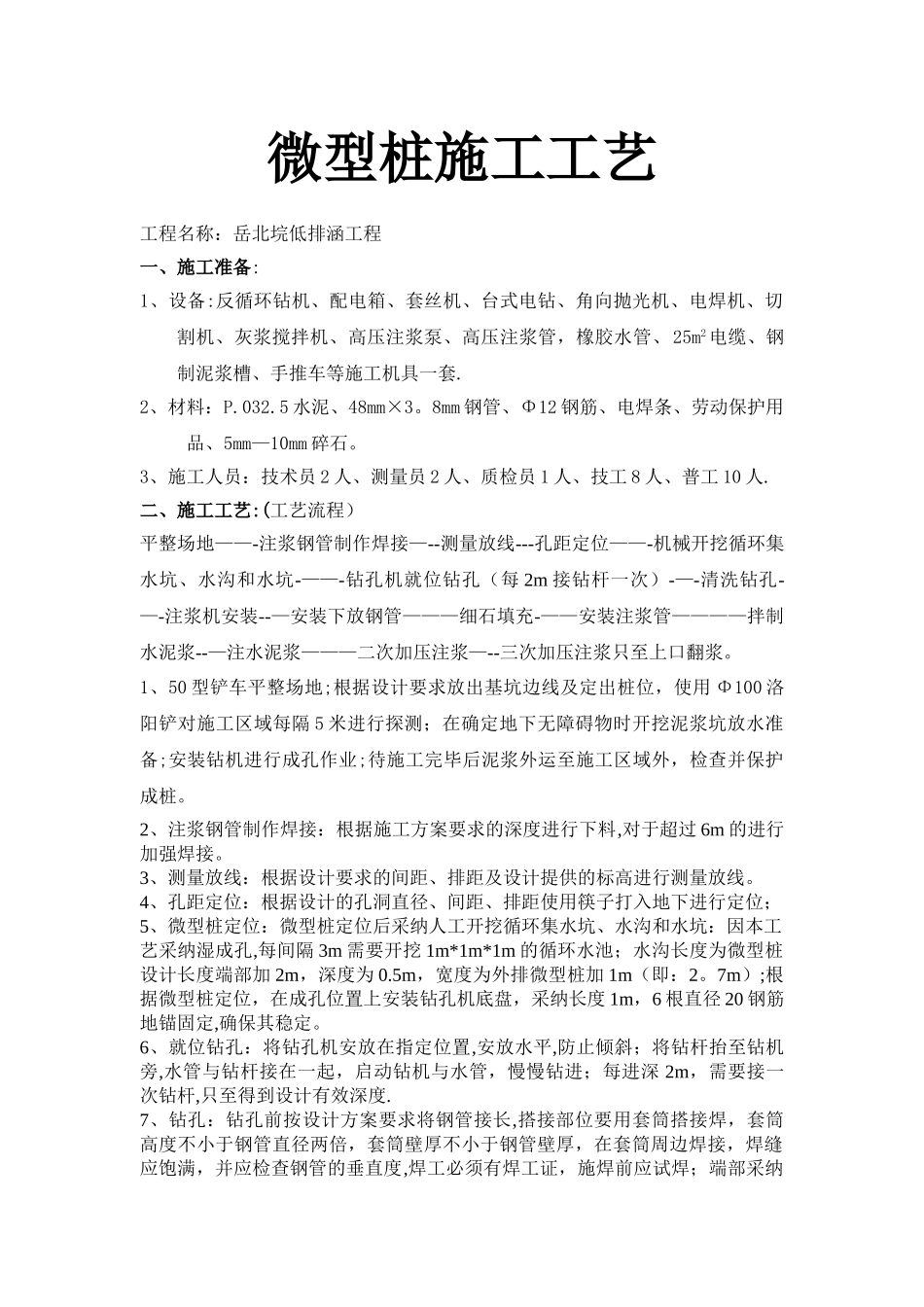

微型桩施工工艺工程名称:岳北垸低排涵工程 一、施工准备:1、设备:反循环钻机、配电箱、套丝机、台式电钻、角向抛光机、电焊机、切割机、灰浆搅拌机、高压注浆泵、高压注浆管,橡胶水管、25m2电缆、钢制泥浆槽、手推车等施工机具一套
2、材料:P
5 水泥、48mm×3
8mm 钢管、Φ12 钢筋、电焊条、劳动保护用品、5mm—10mm 碎石
3、施工人员:技术员 2 人、测量员 2 人、质检员 1 人、技工 8 人、普工 10 人
二、施工工艺:(工艺流程)平整场地——-注浆钢管制作焊接—--测量放线---孔距定位——-机械开挖循环集水坑、水沟和水坑-——-钻孔机就位钻孔(每 2m 接钻杆一次)-—-清洗钻孔-—-注浆机安装--—安装下放钢管———细石填充-——安装注浆管————拌制水泥浆--—注水泥浆———二次加压注浆—--三次加压注浆只至上口翻浆
1、50 型铲车平整场地;根据设计要求放出基坑边线及定出桩位,使用 Φ100 洛阳铲对施工区域每隔 5 米进行探测;在确定地下无障碍物时开挖泥浆坑放水准备;安装钻机进行成孔作业;待施工完毕后泥浆外运至施工区域外,检查并保护成桩
2、注浆钢管制作焊接:根据施工方案要求的深度进行下料,对于超过 6m 的进行加强焊接
3、测量放线:根据设计要求的间距、排距及设计提供的标高进行测量放线
4、孔距定位:根据设计的孔洞直径、间距、排距使用筷子打入地下进行定位;5、微型桩定位:微型桩定位后采纳人工开挖循环集水坑、水沟和水坑:因本工艺采纳湿成孔,每间隔 3m 需要开挖 1m*1m*1m 的循环水池;水沟长度为微型桩设计长度端部加 2m,深度为 0
5m,宽度为外排微型桩加 1m(即:2
7m);根据微型桩定位,在成孔位置上安装钻孔机底盘,采纳长度 1m,6 根直径 20 钢筋地锚固定,确保其稳定

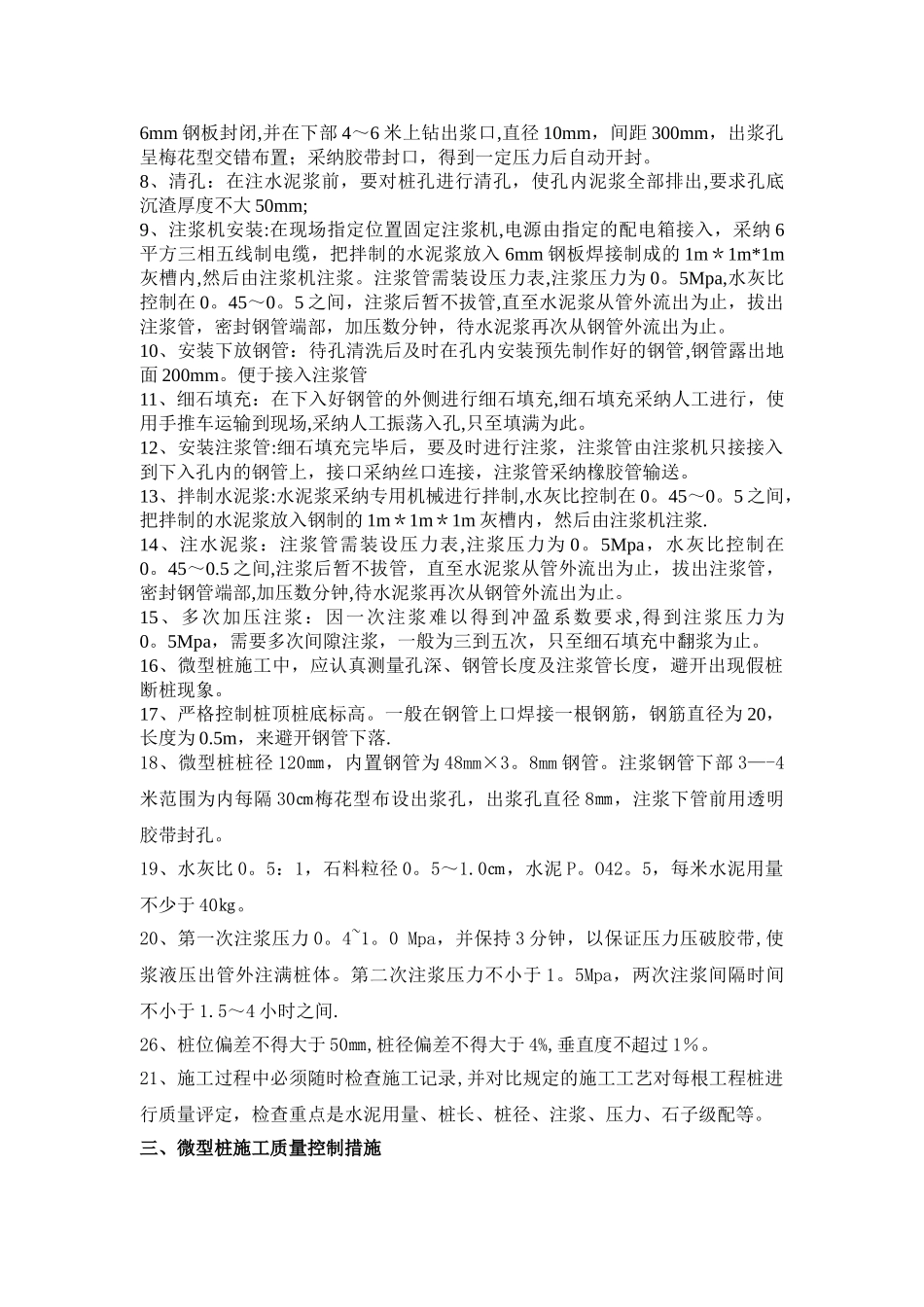

6、就位钻孔:将钻孔机安放在指定位置,安放水
