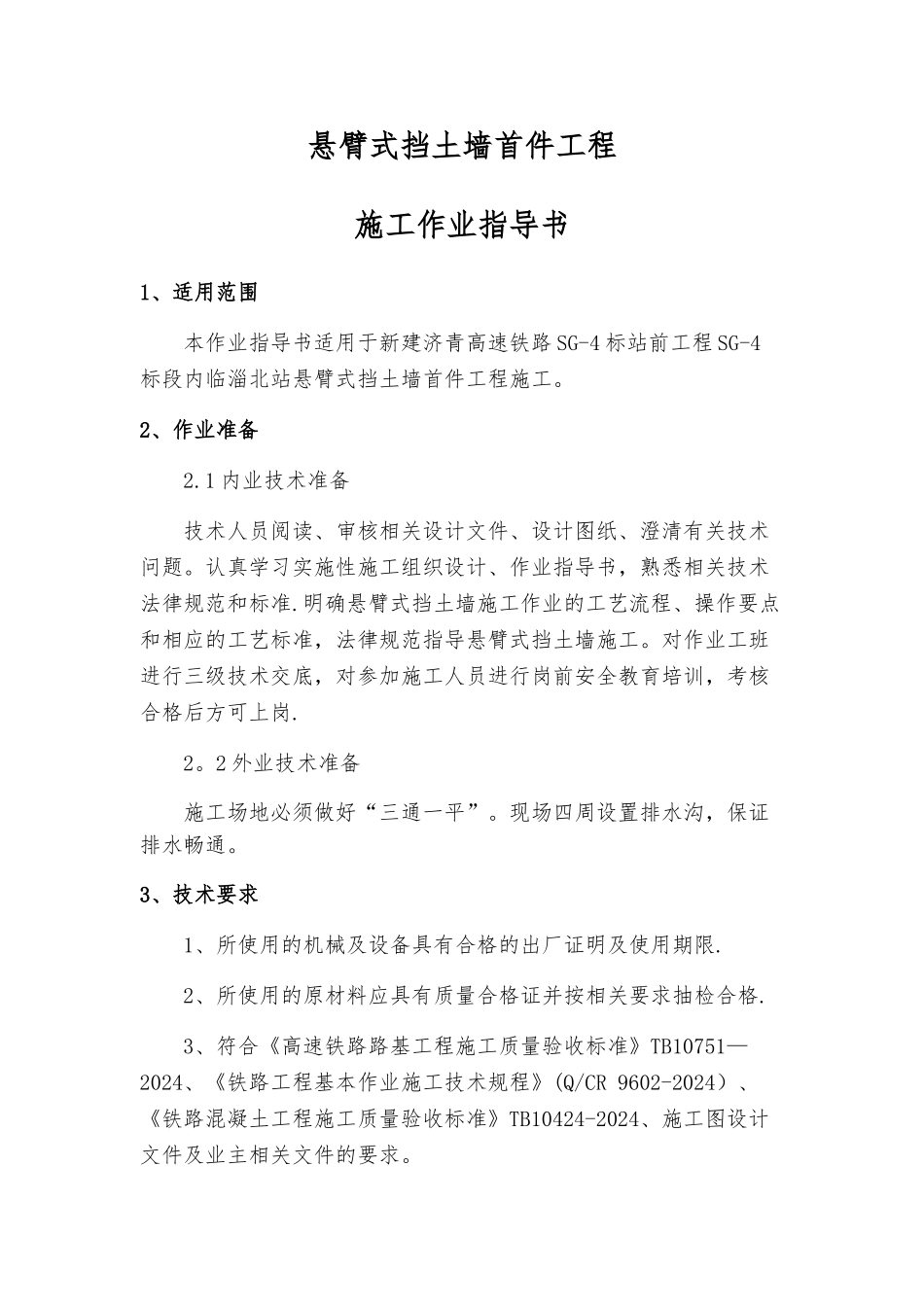

目 录1、适用范围— 1 -2 、作业准备 1 3 、技术要求 1 4 、施工程序与工艺流程 2 5 、施工要求 2 6 、劳动力组织 5 7 、设备机具配置 6 8 、质量控制及检验 6 9 、安全及环保要求 10 悬臂式挡土墙首件工程施工作业指导书1、适用范围本作业指导书适用于新建济青高速铁路 SG-4 标站前工程 SG-4标段内临淄北站悬臂式挡土墙首件工程施工
2、作业准备2
1 内业技术准备技术人员阅读、审核相关设计文件、设计图纸、澄清有关技术问题
认真学习实施性施工组织设计、作业指导书,熟悉相关技术法律规范和标准
明确悬臂式挡土墙施工作业的工艺流程、操作要点和相应的工艺标准,法律规范指导悬臂式挡土墙施工
对作业工班进行三级技术交底,对参加施工人员进行岗前安全教育培训,考核合格后方可上岗
2 外业技术准备施工场地必须做好“三通一平”
现场四周设置排水沟,保证排水畅通
3、技术要求1、所使用的机械及设备具有合格的出厂证明及使用期限
2、所使用的原材料应具有质量合格证并按相关要求抽检合格
3、符合《高速铁路路基工程施工质量验收标准》TB10751—2024、《铁路工程基本作业施工技术规程》(Q/CR 9602-2024)、《铁路混凝土工程施工质量验收标准》TB10424-2024、施工图设计文件及业主相关文件的要求
4、根据悬臂式挡土墙施工工艺总结,确定悬臂式挡土墙施工各工艺参数,根据工艺参数对悬臂式挡土墙进行施工

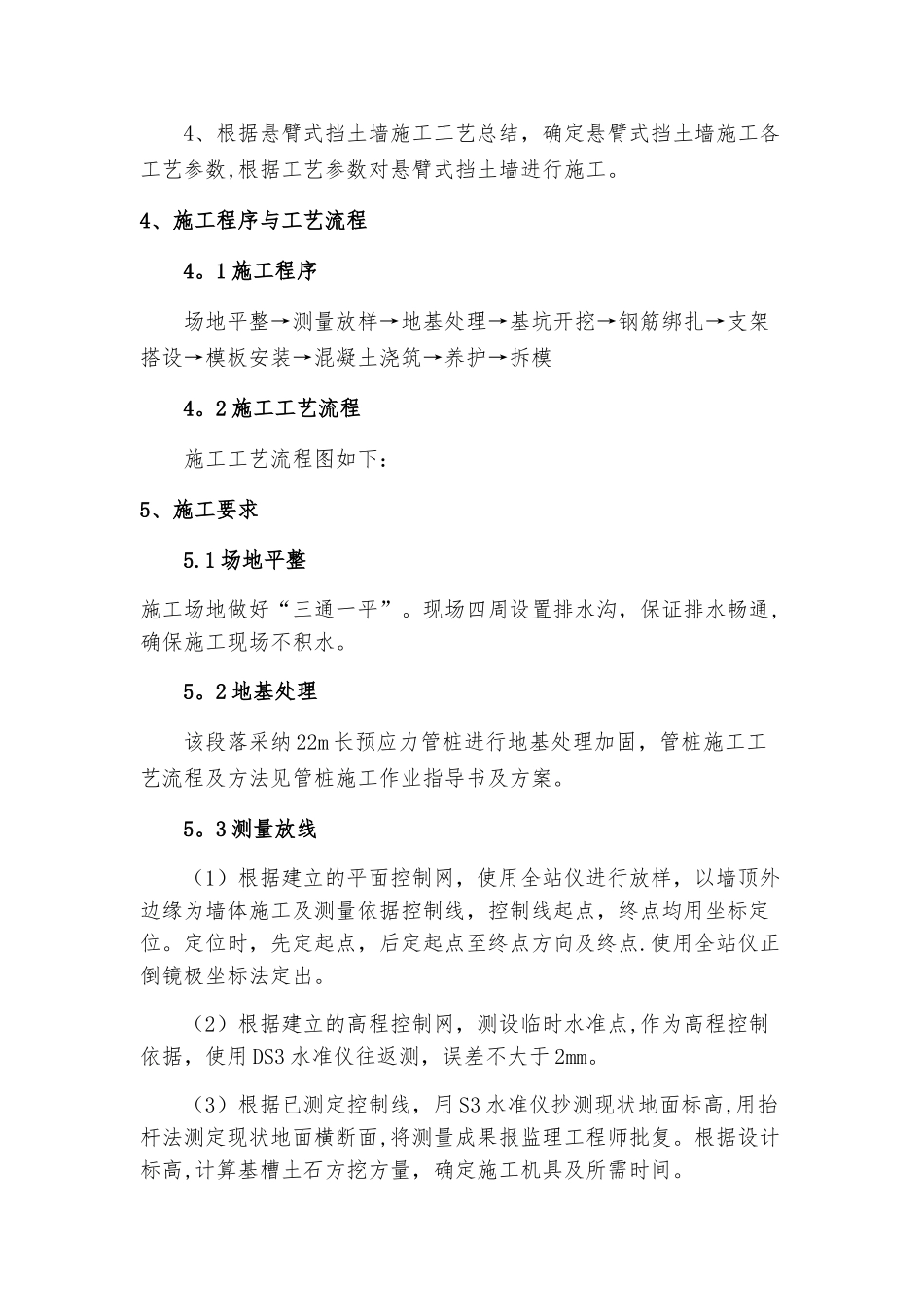

4、施工程序与工艺流程4
1 施工程序场地平整→测量放样→地基处理→基坑开挖→钢筋绑扎→支架搭设→模板安装→混凝土浇筑→养护→拆模4
2 施工工艺流程施工工艺流程图如下:5、施工要求5
1 场地平整施工场地做好“三通一平”
现场四周设置排水沟,保证排水畅通,确保施工现场不积水
2 地基处理该段落采纳 22m 长预应力管桩进行地基处理加固,管桩施工工艺
